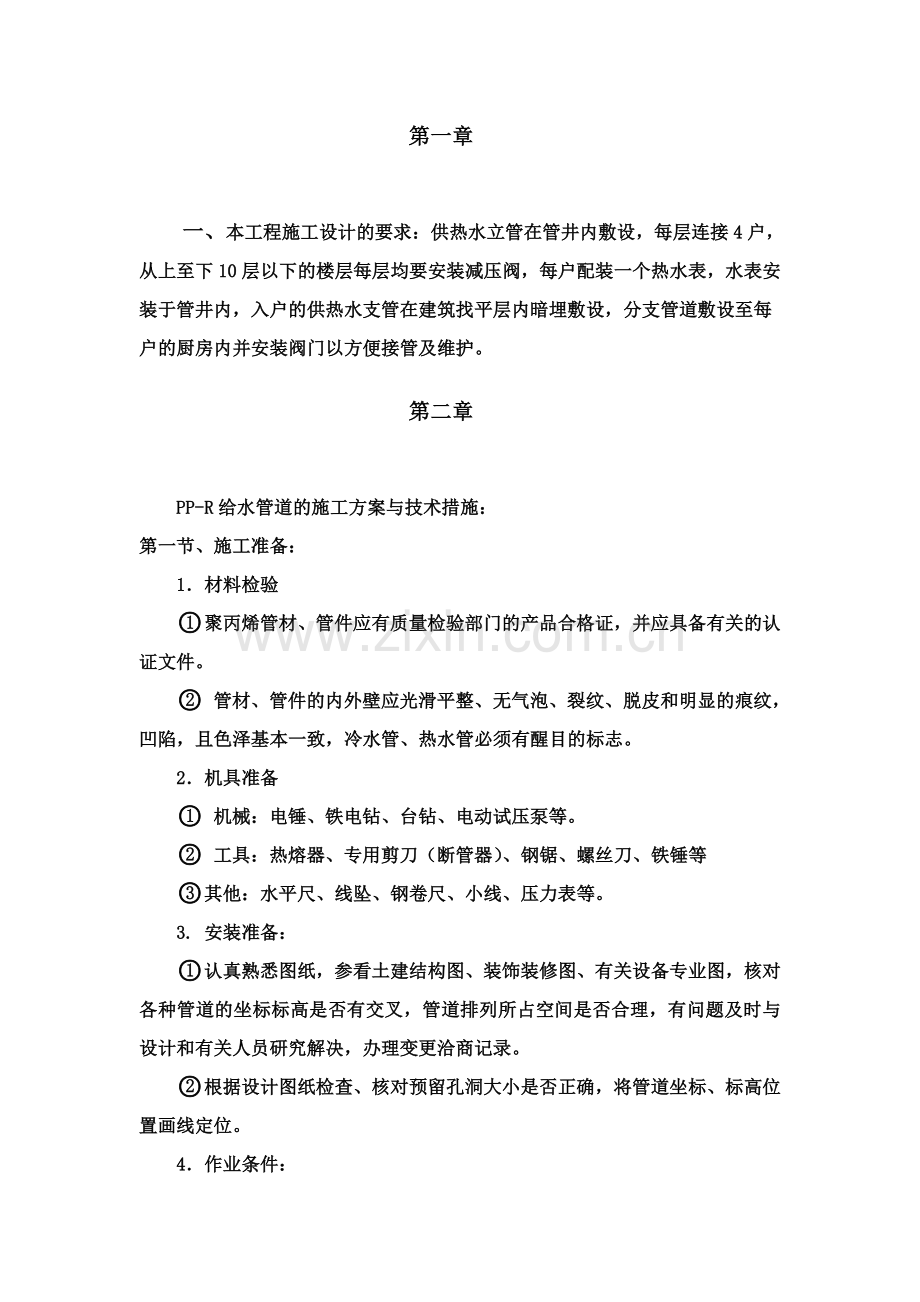

1、室内热水管道施工方案第一章一、本工程施工设计的要求:供热水立管在管井内敷设,每层连接4户,从上至下10层以下的楼层每层均要安装减压阀,每户配装一个热水表,水表安装于管井内,入户的供热水支管在建筑找平层内暗埋敷设,分支管道敷设至每户的厨房内并安装阀门以方便接管及维护。第二章PP-R给水管道的施工方案与技术措施: 第一节、施工准备: 1材料检验 聚丙烯管材、管件应有质量检验部门的产品合格证,并应具备有关的认证文件。 管材、管件的内外壁应光滑平整、无气泡、裂纹、脱皮和明显的痕纹,凹陷,且色泽基本一致,冷水管、热水管必须有醒目的标志。 2机具准备 机械:电锤、铁电钻、台钻、电动试压泵等。 工具:热熔器
2、、专用剪刀(断管器)、钢锯、螺丝刀、铁锤等 其他:水平尺、线坠、钢卷尺、小线、压力表等。 3. 安装准备:认真熟悉图纸,参看土建结构图、装饰装修图、有关设备专业图,核对各种管道的坐标标高是否有交叉,管道排列所占空间是否合理,有问题及时与设计和有关人员研究解决,办理变更洽商记录。根据设计图纸检查、核对预留孔洞大小是否正确,将管道坐标、标高位置画线定位。4作业条件: 管道穿墙预埋套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。 沿室内楼面敷设的暗埋管道须在找平层内完成,室内杂物清理干净后方可进行。 第二节、操作要点: 根据设计规范要求,给水PPR管道的敷设在建筑找平层内暗埋敷设。1、工艺流程:
3、 结构压槽(留槽)安装准备预制加工支管安装管道试验管道 隐蔽 2、操作要点: 结构压槽、留槽:根据平面图、给水系统图 、厨房、卫生间布置图,核对各种管道和坐标、标高是否交叉、管道排列所用空间是否合理,确定管道位置及走向,然后在土建结构浇砼时由专人负责实施压槽工作。结构压槽时采用平直的管道,根据施工图纸尺寸,在混凝土没有完全凝固时,压出深度23cm,宽56cm的槽形管沟。竖向留槽时采用宽45cm,厚23cm的木条或聚苯板,根据每个用水点的标高位置,固定木条或聚苯板。待结构模板拆除时,剔出预留木条或聚苯板。3、安装准备:检查清除预留槽沟内的杂物,砖墙上确定各用水点的标高、位置,弹线、割槽、剔槽。在
4、沟槽内打孔安装胶粒,用铁钉、扎丝固定在胶粒上作为管线管道用。为管道安装作准备。4、管道预制加工: 总体原则是按设计图纸画出管道分路、管径、预留管口、阀门位置等施工草图,在实际施工的结构位置上标记,按标记分段量出实际安装的尺寸,然后再按此尺寸进行下料预制。 4、PPR热熔连接应按如下规程进行操作: 热熔器接通电源,到达温度指示灯亮后方能开始操作。切割管材必须使端面垂直于管轴线,管材切割一般使用专用管子剪,如为大管径,则用锯条切割,切割后断面去毛刺和毛边。 管格与管件连接端面必须清洁、干燥、无油。 用卡尺和合适的笔在管端测量并标绘出热熔深度,热熔深度应符合下表规定: 注:若环境温度小于5,加热时间
5、应延长50%。 熔接弯头或三通时,按设计图纸要求应注意其方向,在管件和管材的直线方向上,用辅助标志标出其位置。 连接时,无旋转地把管端导入加热套管内,插入到所标志的深度,同时无旋转地把管件推到加热管上,达到规定标志处。一般地可用心中默读数字法掌握加热时间,或观察管件、管材的加热程度,当模头上出现一圈PPR热熔凸缘时,即可将管材、管件从模头上取下进行下道工序。 达到加热时间后,立即把管材、管件从加热套与加热头上同时取下,迅速无旋转地直线均匀插入到所标深度,使接头处形成均匀凸缘。 在规定时间内,刚熔接好的接头还可校正,但严禁旋转。用水点甩口位置正确。 管道的各配水点、受力点以及穿墙支管节点处,应采
6、取可靠的固定措施。 PP-R热水管支吊架安装间距 公称外径2025324050637590110水平管0.50.60.70.80.91.01.11.21.5立 管0.91.01.21.41.61.71.71.82.0阀门安装 阀门在安装前应做耐压强度试验,按照规范规定要求,试验应以每批(同牌号、同规格、同型号)数量中抽查10%,且不少于1个,如有漏、裂不合格的应再抽查20%,仍有不合格的,则须逐个做强度和严密性试验,强度和严密性试验压力应为阀门出厂规定压力。 水表安装 水表安装到管道以前,应先除去管道中的污物(用水冲洗),以免造成堵塞。水表应水平安装,并使水表外壳上箭头方向与水流方向一致,切勿
7、装反;水表前应装设阀门;为保证水表计量准确,水表前应装有大于水表口径的 10倍的直管段。水表外壳距离墙面大于30mm,水表中心距离另一墙面的距离为450500mm,安装高度按设计要求进行。允许偏差为士 10mm。 管道系统打压:暗敷的给水管道在隐蔽前须做好单项水压试验。II区给水立管试验压力为:1.15MPa;III区给水立管试验压力为:1.5MPa;IV区给水立管试验压力为:1.9MPa;在10min内压力下降不超过0.02MPa,然后将试验压力降至工作压力,作外观检查,不渗不漏为合格。塑料管试验压力为1.0MPa,稳压1小时,压力降不超过0.05MPa,然后在工作压力的1.15倍状态下稳压
8、2h,压力降不得超过0.03MPa,作外观检查,不渗不漏为合格。 第三节、劳动组织: 1、热熔技能培训 2、技能考核上岗 3、样板间施工,统一做法 4、组织样板交底 5、分组施工安排:每组由管工2人,辅工1人组成 6、配合土建混凝土浇注、找平层、面层施工 第四节、质量标准: 1 保证项目 1 隐蔽管道水压试验结果必须符合设计要求和施工规范规定。 2随时跟踪土建墙面的施工进度,保证隐蔽管道不被移位和破坏。 2基本项目 熔接后在管材与管件之间必须有一个均匀凸缘,管件使用方向正确。 管道与固定物之间必须连接紧密。 阀门安装,型号、规格、耐压和严密性试验符合设计和施工规范规定,位置、进出口方向正确,连接牢固、紧密,启闭灵活,朝向合理,表面洁净。 第五节、注意的安全:1、进入施工现场必须戴好安全帽。施工现场禁止吸烟、随地大小便。操作高度大于2m视为高空作业,高空作业必须系好安全带。 2、正确使用各种机具,砂轮机不能反转,切割时人必须站在切割机一侧进行,防止砂轮片碎裂伤人。 3、堆放和安装管材时,应注意防火安全远离火源,防止造成火灾。 ,距离热源不得小于1m,严禁使用太阳灯取暖。 4、使用人字梯必须加装连档绳,保证梯子与地面成6070角;梯子底角,采用橡胶、麻布包裹以防滑。、 5、每日施工完后,要求将施工现场残留材料清理干净。
