资源描述
一建实务公式
1A410000 建筑工程技术

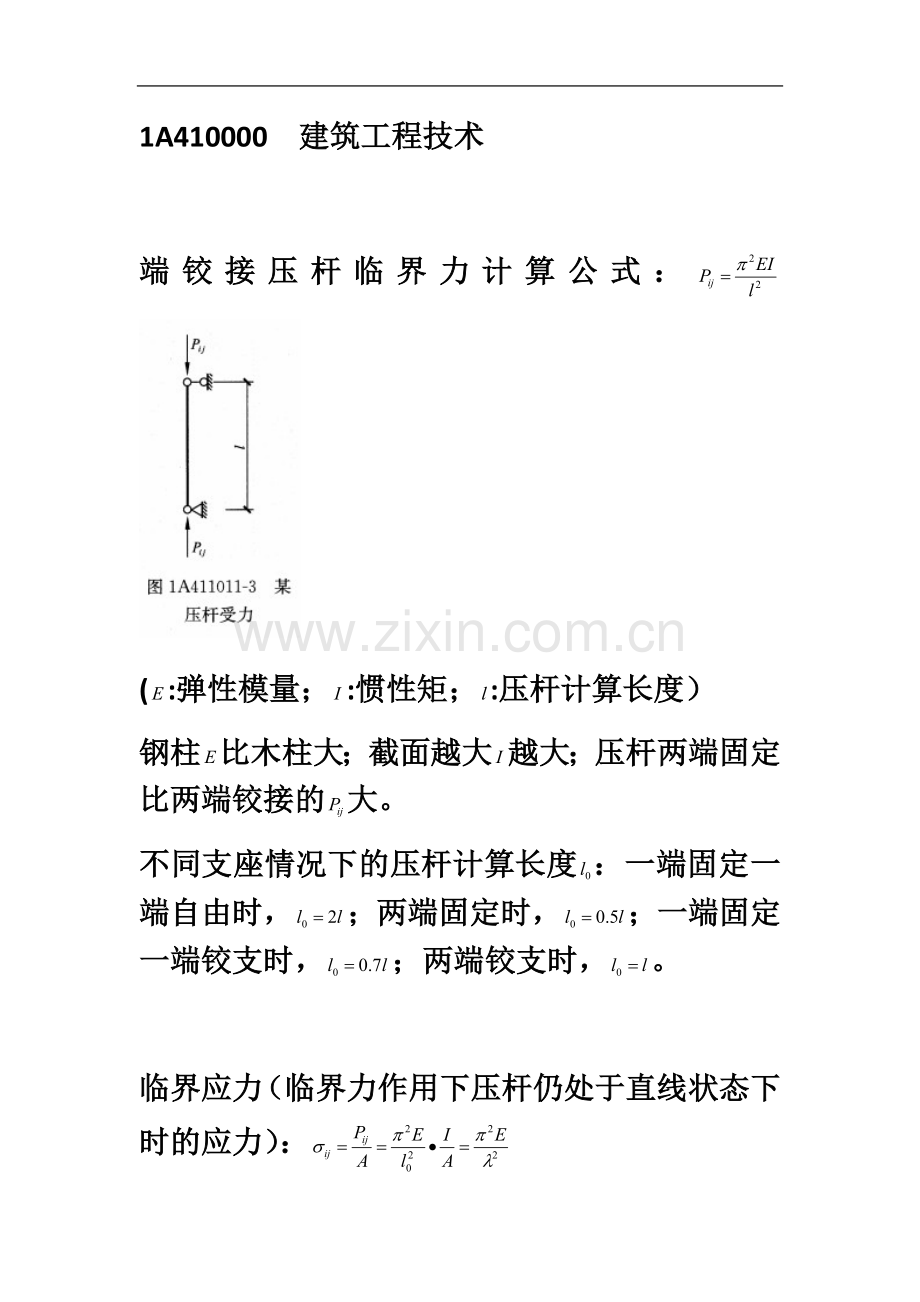

端铰接压杆临界力计算公式:
(:弹性模量;:惯性矩;:压杆计算长度)
钢柱比木柱大;截面越大越大;压杆两端固定比两端铰接的大。
不同支座情况下的压杆计算长度:一端固定一端自由时,;两端固定时,;一端固定一端铰支时,;两端铰支时,。
临界应力(临界力作用下压杆仍处于直线状态下时的应力):
(细长比:)
悬臂梁端部的最大位移:
(:弹性模量;:惯性矩,截面惯性矩;:跨度)
一般平面力系平衡条件:;;(力矩)
静定桁架内力计算:节点法、截面法
截面法计算单跨静定梁内力
梁在荷载作用下的两种内力:弯矩和剪力。 为1-1截面的剪力,,。根据,求得
剪力图与弯矩
,剪力;,。
不同荷载下、不同支座梁的弯矩图与剪力图:
三铰拱拱杆内力:
(与——简支梁的弯矩与剪力)
悬索受力:
(与索跨度相同的简支梁跨中弯矩)
梁的正截面承载力计算公式:
根据静力平衡条件
对受拉区纵向受力钢筋的合力作用点取矩
对受压区混凝土压应力作用点取矩
(——荷载在该截面产生的弯矩设计值;——等效矩形应力系数)
板的配筋构造
当时,;当时,
(和为均布荷载和恒载)
矩形截面墙、柱高厚比验算应满足:
(——墙柱计算高度;——对应的边长;——自承重墙允许高厚比的修正系数;——有门窗洞口墙允许高厚比的修正系数;,)
砌体受压构件的承载力计算公式:
(——轴向力设计值;——高厚比和轴向力偏心距对受压构件承载力的影响系数;——砌体的抗压强度设计值;——砌体的截面面积)
砌体截面的局部受压承载力计算:
(——局部受压面积上的轴向力设计值;——砌体的抗压强度设计值;——局部受压面积)
1A420000 建筑工程项目施工管理
异节奏流水施工采用累加数列错位想减取大差法计算流水步距
成本节拍流水是施工工期计算公式:
(:施工段数;:专业工作队队数;:流水步距;:组织间歇时间)
检查评分汇总表各分项项目实得分值计算公式:
(——各分项项目实得分值;——该项应得满分值;——该项检查评分表实得分值)
评分有缺项时,分项检查评分表或检查评分汇总表的总得分值计算公式:
(——遇有缺项时总得分;——实查项目实得分值之和;——实查项目应得满分值之和)
价格指数调整价格公式:
——需调整的价格差额;
——约定的付款证书中承包人应得到的已完成工程量的金额;此金额应不包括价格调整、不计质量保证金的扣留和支付、预付款的支付和扣回;约定的变更及其他金额已按现行价格计价的,也不计在内;
——定值权重(即不调部分的权重);
——各可调因子的变值权重(即可调部分的权重),为各可调因子在签约合同价中所占的比例;
——各可调因子的现行价格指数,指约定的付款证书相关周易最后1d之前42d各可调因子的价格指数
承包人报价浮动率计算公式:
招标工程:
非招标工程:
工程变更项目的综合单价调整公式:
当时:
当时
——承包人在工程量清单中填报的综合单价;
——发包人招标控制价或施工预算相应清单项目的综合单价;
——承包人报价浮动率
分部分项工程费调整公式:
当时:
当时
——调整后的某一分部分项工程费结算价;
——最终完成的工程量;
——招标工程量清单中列出的工程量;
——按照最终完成工程量重新调整后的综合单价;
——承包人在工程量清单中填报的综合单价
工程备料款:
(年度准备天数:365天)
预付备料款的回扣:
竣工调制公式法:
——工程实际结算价款;
——调值前工程进度款;
——不调值部分比重;
——调值因素比重;
——现行价格指数或价格;
——基期价格指数或价格
挣值法控制成本
已完成工作预算成本(挣值):
计划完成工作预算成本:
已完成工作实际成本
成本偏差:
进度偏差:
成本绩效指数:
进度绩效指数:
材料采购方案选择
采购费和储存费之和公式:
(——采购费和储存费之和;——每次采购量;——采购单价;——仓库储存费率;——总采购量;——每次采购费)
最优采购计算公式:
年采购次数:;
采购间隔期:
ABC分类法:
劳动力投入总工时:
劳动力投入量:
用水量计算
(1)现场施工用水量计算公式:
——施工用水量,
——未预计的施工用水系数(可取1.05~1.15);
——年(季)度工程量
——施工用水定额(浇筑混凝土耗水量、砌筑耗水量250) ;
——年(季)度有效作业日,d;
——每天工作班数
——用水不均衡系数(现场施工用水取1.5)
(2)施工机械用水量计算公式:
——机械用水量,L/s;
——未预计的施工用水系数(可取1.05~1.15);
——同一种机械台数;
——施工机械台班用水定额;
——施工机械用水不均衡系数(可取2.0)
(3)施工现场生活用水量计算公式:
——施工现场生活用水量,L/s ;
——施工现场高峰昼夜人数;
——施工现场生活用水定额(一般为,主要视当地气候而定);
——施工现场用水不均衡系数(可取1.3~1.5);
t——每天工作班数
(4)生活区用水量计算公式:
——生活区生活用水,L/s;
——生活区居民人数;
——生活区昼夜全部生活用水定额;
——生活区用水不均衡系数(可取2.0~2.5)
(5)消防用水量():最小10L/s;施工现场在25(250000)以内时,不大于15L/s
(6)总用水量()计算公式:
1) 当时,则;
2) 当时,则;
3) 当工地面积小于5,而且时,则
最后计算出的总用水量(以上各项相加),还应增加10%的漏水损失。
临时用水管径计算:
——配水管直径;
——耗水量,L/s;
——管网中水流速度(1.5~2m/s)
