收藏 分销(赏)

一建市政轨道工程选择100题.doc

上传人:精*** 文档编号:4374490 上传时间:2024-09-14 格式:DOC 页数:36 大小:138KB
下载 相关 举报
一建市政轨道工程选择100题.doc_第1页
第1页 / 共36页
一建市政轨道工程选择100题.doc_第2页
第2页 / 共36页
一建市政轨道工程选择100题.doc_第3页
第3页 / 共36页
一建市政轨道工程选择100题.doc_第4页
第4页 / 共36页
一建市政轨道工程选择100题.doc_第5页
第5页 / 共36页
点击查看更多>>
资源描述

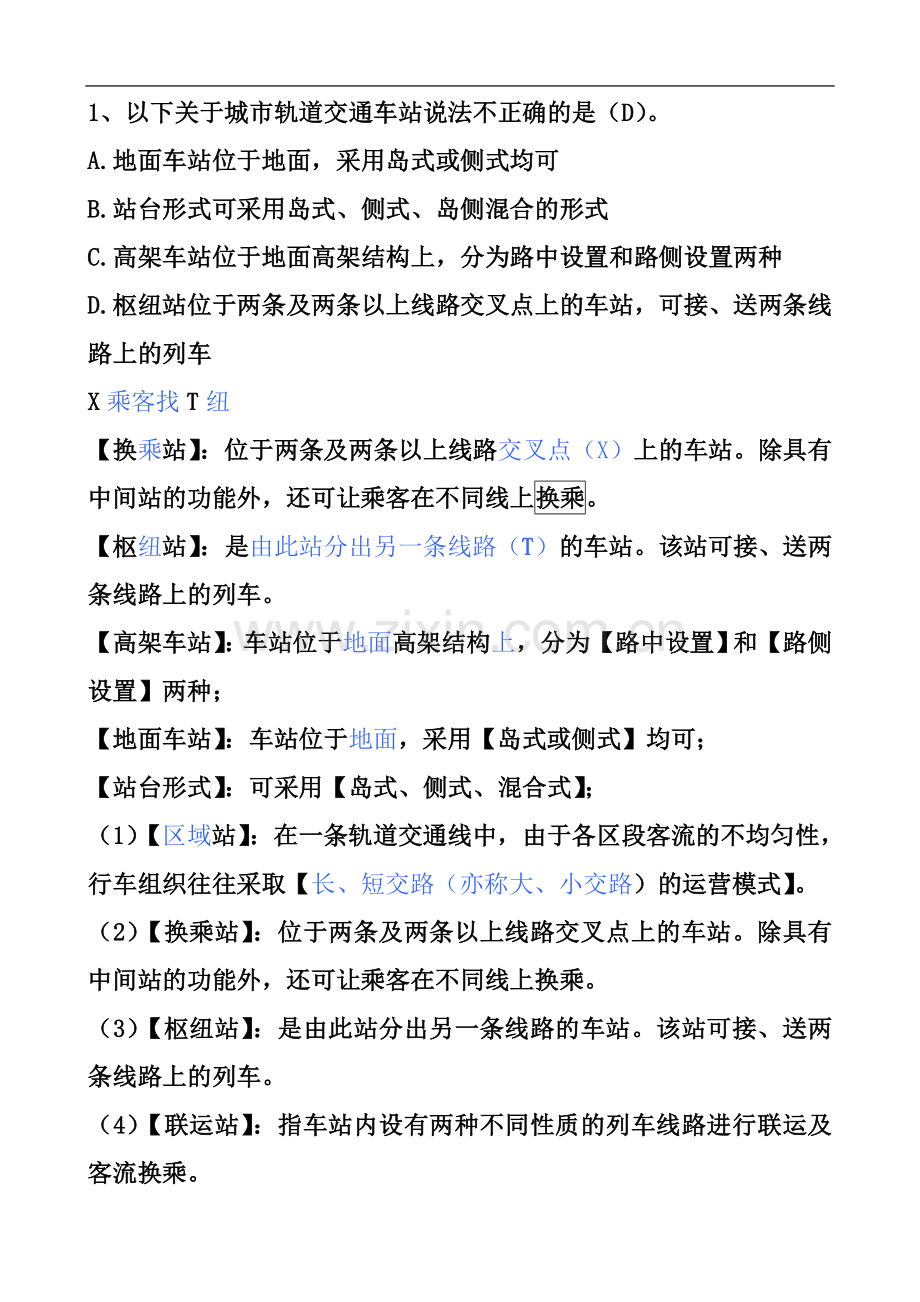

1、一建市政轨道工程选择100题1、以下关于城市轨道交通车站说法不正确的是(D)。A.地面车站位于地面,采用岛式或侧式均可 B.站台形式可采用岛式、侧式、岛侧混合的形式 C.高架车站位于地面高架结构上,分为路中设置和路侧设置两种D.枢纽站位于两条及两条以上线路交叉点上的车站,可接、送两条线路上的列车X乘客找T纽【换乘站】:位于两条及两条以上线路交叉点(X)上的车站。除具有中间站的功能外,还可让乘客在不同线上换乘。【枢纽站】:是由此站分出另一条线路(T)的车站。该站可接、送两条线路上的列车。【高架车站】:车站位于地面高架结构上,分为【路中设置】和【路侧设置】两种;【地面车站】:车站位于地面,采用【岛

2、式或侧式】均可;【站台形式】:可采用【岛式、侧式、混合式】; (1)【区域站】:在一条轨道交通线中,由于各区段客流的不均匀性,行车组织往往采取【长、短交路(亦称大、小交路)的运营模式】。(2)【换乘站】:位于两条及两条以上线路交叉点上的车站。除具有中间站的功能外,还可让乘客在不同线上换乘。(3)【枢纽站】:是由此站分出另一条线路的车站。该站可接、送两条线路上的列车。 (4)【联运站】:指车站内设有两种不同性质的列车线路进行联运及客流换乘。2、基坑支护结构【安全等级】:一级【很严重】、二级【严重】、三级【不严重】一级-支护结构失效,土体过大变形对基坑周边环境或主体结构施工安全的影响很严重;二级-

3、支护结构失效,土体过大变形对基坑周边环境或主体结构施工安全的影响严重;三级-支护结构失效,土体过大变形对基坑周边环境或主体结构施工安全的影响不严重3、【拉锚式结构、支撑式结构】:适用于较深基坑。【悬臂式结构】:适用于较浅基坑。【双排桩】:当【拉锚式、支撑式和悬臂式结构】不适用时,可考虑采用【双排桩】。4、盖挖法可分为【盖挖顺作法、盖挖逆作法(常用)、盖挖半逆作法】。 盖挖顺做法:自上而下开挖,自下而上浇筑。【设置临时支撑】 。盖挖逆作法:自上而下开挖,自上而下浇筑。【不需设置临时支撑】。 盖挖半逆作法:自上而下开挖,自上而下浇筑。类似逆作法,区别仅在顶板完成及恢复路面过程,一般须【设置横撑】并

4、施加预应力5、浅埋暗挖法:(1)不允许带水作业;(2)开挖面有一定的自立性和稳定性。还有【预加固、预处理】。6、【明挖法】:地铁车站主要采用【矩形框架结构】或【拱形结构】。【盖挖法】:地铁车站多采用【矩形框架结构】。【喷锚暗挖法】:地铁车站可采用【单拱式】、【双拱式】、【三拱式】。7、浅埋暗挖法与新奥法相比,更强调地层的【预支护和预加固】。8、以下关于浅埋暗挖法隧道土方开挖与支护原则说法正确的是(D )。A.开挖一段,预支护、预加固一段B. 支护一段,开挖一段C.封闭成环一段,支护一段D.开挖一段,支护一段采用浅埋暗挖的总原则是:支挖支环预支护、预加固一段,开挖一段;开挖一段,支护一段;支护一

5、段,封闭成环一段;9、在软弱破碎及松散、不稳定的地层中采用浅埋暗挖法施工时,除需对地层进行预加固和预支护外,隧道初期支护施作的及时性及支护的强度和刚度,对保证开挖后隧道的稳定性、减少地层扰动和地表沉降,都具有决定性的影响。在诸多支护形式中,【钢拱锚喷混凝土支护】是满足上述要求的【最佳支护形式】。10、轻轨交通高架桥桥墩形式:(1)倒梯形桥墩:构造简单,施工方便,受力合理,较大的强度、刚度和稳定性。(2)T形桥墩:占地面积小,最常用。既为桥下交通提供最大的空间,又减轻墩身重量,节约圬工材料。墩身一般为普通钢筋混凝土结构,圆形、矩形或六角形,具有较大的强度和刚度。墩身高度一般810m。(3)双柱式

6、桥墩:在横向形成钢筋混凝土刚架,受力情况清晰,稳定性好,使用高度一般在30m。(4)Y形桥墩:结合了T 形桥墩和双柱式墩的优点,下部成单柱式,占地少,有利于桥下交通。造型轻巧,比较美观。T形桥墩占地面积小,是城镇轻轨高架桥最常用的桥墩形式。11、轻轨交通高架桥上部结构优先采用预应力混凝土结构,其次才是钢结构,须有足够的竖向和横向刚度。12、轨道交通车辆一般采用电力牵引,以走行轨作为供电回路。为减小漏泄电流对周围金属设施的腐蚀,要求钢轨与轨下基础有较高的绝缘性能13、岛式站台:位于上下行线路之间。具有【站台面积利用率高】、【提升设施共用】,能灵活调剂客流、使用方便、【管理较集中】等优点。常用于【

7、较大客流量】的车站。侧式站台:位于上下行线路的两侧,常见于【客流不大】的地下站和高架中间站。14、地铁车站通常由【车站主体】(站台、站厅、设备用房、生活用房)、【出入口及通道】、【通风道及地面通风亭】等三大部分组成15、车站结构形式分:圆形、矩形、拱形、马蹄形、椭圆形,其中矩形为常用的形式。管涵的管节断面形式分为圆形、矩形、卵形、椭圆形。16、【土钉墙】有:单一土钉墙 、预应力锚杆复合土钉墙 、水泥土桩复合土钉墙 、 微型桩复合土钉墙。17、明挖法是修建地铁车站的常用施工方法,具有:施工作业面多; 速度快; 工期短; 易保证工程质量; 工程造价低等特点。盖挖法优点: 围护结构变形小; 基坑底部

8、土体稳定,隆起小,施工安全; 可尽快恢复路面,对道路交通影响较小。18、以下关于盖挖法施工优点说法正确的是(ABD)。A.盖挖逆作法施工基坑暴露时间短,可尽快恢复路面,对交通影响较小 B.基坑底部土体稳定,隆起小,施工安全C. 盖挖顺作法施工一般不设内支撑或锚锭,施工空间大D. 围护结构变形小,有利于保护邻近建筑物和构筑物E. 盖挖法施工时,混凝土结构施工缝的处理较为容易盖挖【逆作法】施工一般不设内部支撑或锚锭,施工空间大混凝土结构的水平施工缝的处理较为困难19、浅埋暗挖法“十八字”方针:【管超前、严注浆、短开挖、强支护、快封闭、勤量测】。【总原则】是:【预支护、预加固一段,开挖一段;开挖一段

9、,支护一段;支护一段,封闭成环一段】。20、明挖地铁车站结构由(ABDE)组合而成。A.底板 B.顶板和楼板 C.围护结构 D.立柱 E.侧墙明挖法地铁车站由【底板、侧墙、顶板】等围护结构和【楼板、梁、柱及内墙】等内部构件组合而成。围护结构是措施不是结构组成. 21、浅埋暗挖法的工艺流程和技术要求,主要是针对(ABD)而形成的。A.松散不稳定的土层 B.软弱破碎岩层 C.城镇中施工 D.埋置深度较浅 E.地层自稳时间较长浅埋暗挖法的工艺流程和技术要求主要是针对【埋置深度较浅】,【松散不稳定的土层】和【软弱破碎岩层】施工面而形成的。 C 盾构,E新奥法。22、浅埋暗挖技术从减少城市地表沉陷考虑,

10、还必须辅之以其他配套技术,比如(AB)等。A.地层加固 B.降水 C. 土方开挖 D.格栅支护 E.锚喷支护23、浅埋暗挖中,关于监控量测技术表述正确的有( )。A. 利用监控量测信息指导设计与施工是浅埋暗挖施工工序的重要组成部分B. 监控量测的费用应纳人工程成本C. 设计文件中可对监控测量提出具体要求和内容D. 水平收敛比拱顶下沉重要E. 对于地铁隧道来讲,地表下沉测量不是很重要C是应对监控测量提出具体要求,不是可对用监控量测信息指导设计和施工时浅埋暗挖施工工序的【重要组成部分】,设计文件中【应】提出具体要求和内容,监控量测成本应纳入工程成本;施工单位建立专门机构管理,由项目技术负责人统一掌

11、握、领导; 【拱顶下沉】是控制稳定较【直观】的和【可靠】的判断依据; 水平收敛和地表下沉也是重要的判断依据; 对于地铁隧道来讲地表下沉测量显尤为重要24、盾构法施工隧道具有以下优点: 1)除竖井施工外,施工作业均在地下进行,既不影响地面交通,又可减少对附近居民的噪声和振动影响; 2)盾构推进、出土、拼装衬砌等主要工序循环进行,施工易于管理,施工人员也较少; 3)隧道的施工费用不受覆土量多少影响,适宜于建造覆土较深的隧道; 4)施工不受风雨等气候条件影响; 5)当隧道穿过河底或其他建筑物时,不影响施工; 6)与明挖法相比,只要能使盾构的开挖面稳定,则隧道越深、地基越差、土中影响施工的埋设物等越多

12、,经济上、施工速度上就越有利25、轨道结构是由【钢轨、轨枕、连接零件、道床、道岔】和【其他附属设备】等组成的。26、轨道结构应具有足够的【强度】、【稳定性】、【耐久性】和【适量弹性】,以确保列车安全、平稳、快速运行和乘客舒适等组成的构筑物。轻轨交通高架桥上部结构优先采用预应力混凝土结构,其次才是钢结构,须有足够的竖向和横向刚度。27、当基坑开挖不很深,基坑涌水量不大时,集水明排法是应用最广泛,亦是最简单、经济的方法。明沟、集水井排水多是在基坑的两侧或四周设置排水明沟,在基坑四角或每隔3050m设置集水井,使基坑渗出的地下水通过排水明沟汇集于集水井内,然后用水泵将其排出基坑外。28、当基坑(槽)

13、宽度【小于6m且降水深度不超过6m】时,可采用【单排井点】,布置在地下水【上游】一侧;当基坑(槽)宽度【大于6m 或土质不良,渗透系数较大】时,宜采用【双排井点】,布置在基坑(槽)的【两侧】;当基坑【面积较大】时,宜采用【环形井点】。挖土运输设备【出入道】可不封闭,间距可达4m,一般留在地下水【下游】方向。29、轻型井点宜采用【金属管】,井点距离坑壁不应小于1.01.5米(距离太小宜漏气)。井点间距一般为0.81.6米。集水总管有0.25%0.5%的【上仰坡度】,水泵轴心与总管齐平。必须将滤水管埋入含水层内,并且比挖基坑(沟、槽)底深0.91.2米,井点管的埋置深度应经计算确定。 【管井的滤管

14、】可采用【无砂混凝土滤管、钢筋笼、钢管或铸铁管】。30、SMW工法桩(型钢水泥土搅拌墙): 强度大,止水性好; 内插的型钢可拔出反复使用,经济性好; 具有较好发展前景,国内上海等城市已有工程实践 ,用于软土地层时,一般变形较大 。 重力式水泥土挡墙: 无支撑,墙体止氷性好,造价低; 墙体变位大。地下连犊墙: 刚度大,开挖深度大,可适用于所有地层 ; 强度大,变位小,隔水性好,同时可兼作主体结构的一部分 ; 可邻近建筑物、构筑物使用,环境影响小; 造价高。31、不属于钢支撑特点的是(D)。A.装、拆除施工方便 B.可周转使用 C.可施加预应力 D.刚度大,变形小,施工时间长【钢支撑】装、拆除施工

15、方便,可周转使用,支撑中可加预应力,可调整轴力而有效控制围护墙变形;施工工艺要求较高,如节点和支撑结构处理不当,或施工支撑不及时、不准确,会造成失稳。 【混凝土支撑】混凝土结硬后刚度大,变形小,强度的安全、可靠性强,施工方便,但支撑浇制和养护时间长,围护结构处于无支撑的暴露状态的时间长、软土中被动区土体位移大,如对控制变形有较高要求时,需对被动区软土加固,施工工期长,拆除困难,爆破拆除对周围环境有影响。32、基坑【围护结构体系】包括【板(桩)墙、围檩(冠梁)及其他附属构件】。板(桩)墙主要承受【基坑开挖卸荷】所产生的土压力和水压力,并将此压力传递到支撑,是稳定基坑的一种施工临时挡墙结构。33、

16、不同类型【围护结构】的特点:(1)型钢桩: H钢的间距在1.21.5m; 造价低,施工简单,有障碍物时可改变间距; 止水性差,地下水位高的地方不适用,坑壁不稳的地方不适用。(2)预制混凝土板桩: 预制混土板桩施工较为困难,对机械要求高,而且挤土现象很严重; 桩间采用槽榫接合方式,接缝果较好,有时需辅以止水措施; 自重大,受起吊设备限制,不适合深度大的基坑。(3)钢板桩: 成品制作,可【反复使用】; 施工简便,但施工有噪声; 【刚度小,变形大】,与多道支撑结合,在软弱土层中也可采用; 【新的时候止水性尚好,如有漏水现象,需增加防水措施】。(4)钢管桩: 截面刚度大于钢板桩,在软弱土层中开挖深度可

17、大; 需有防水措施相配合。(5)钻孔灌注桩: 【刚度大,可用在深大基坑】; 【施工对周边地层、环境影响小】; 【需降水或和止水措施配合使用,如搅拌桩、旋喷粧等】。(6)SMW工法桩(型钢水泥土搅拌墙): 【强度大,止水性好】; 内插的型钢【可拔出反复使用】,经济性好; 具有较好发展前景,在上海广泛使用; 用于软土地层时,一般【变形较大】。(7)地下连续墙: 【施工振动小、噪声低】,【刚度大,开挖深度大,可适用于所有地层】; 强度大,变位小,【隔水性好】,同时可兼作主体结构的一部分; 【可邻近建筑物、构筑物使用,环境影响小】; 造价高。(8)重力式水泥土挡墙/水泥土搅拌桩挡墙: 无支撑,【墙体止

18、氷性好】,造价低; 墙体变位大。(9)土钉墙: 可采用单一土钉墙,也可与水泥土桩或微型桩等结合形成复合土钉墙; 材料用量和工程量较少,施工速度快; 施工设备轻便,操作方法简单; 结构轻巧,较为经济。 钢板桩新的时候,止水性好。 SMW桩,强度大,止水性好。用于软土地层时,一般变形较大。34、内支撑有钢撑、钢管撑、钢筋混凝土撑及钢与混凝土的混合支撑等。支撑结构挡土的应力传递路径是【围护(桩)墙 围檩(冠梁)支撑】(由外到内)。35、以下关于各种围护结构特点,错误的是(B)。A. 混凝土灌注桩刚度大、施工对环境影响小、需采取降水或止水措施B. SMW桩强度大、型钢可反复使用、需采取降水或止水措施C

19、. 地下连续墙强度与刚度大、适用于地层广、隔水性好、可兼作部分主体结构D. 钢管桩截面刚度大于钢板桩、需采取防水措施SMW工法桩强度大,止水性好;内插的型钢可拔出反复使用,经济性好;具有较好发展前景,国内上海等城市已有工程实践;用于软土地层时,一般变形较大。36、【基坑边坡坡度】是直接影响基坑稳定的【重要因素】。施工不当会造成边坡失稳,主要表现为: 1) 【没有按设计坡度进行边坡开挖】; 2) 【基坑边坡坡顶堆放材料、土方及运输机械车辆等增加了附加荷载】; 3) 【基坑降排水措施不力,地下水未降至基底以下,而地面雨水、基坑周围地下给水排水管线漏水渗流至基坑边坡的土层中】,使土体湿化,土体自重加

20、大,增加土体中的剪应力; 4) 基坑开挖后【暴露时间过长】,经风化而使土体变松散; 5) 【基坑开挖过程中,未及时刷坡】,甚至挖反坡,使土体失去稳定性。37、基坑放坡要求如下: 1)放坡应以控制分级坡高和坡度为主,必要时辅以局部支护结构和保护措施,放坡设计与施工时应考虑雨水的不利影响。 2)边坡可分为一级放坡和分级放坡两种形式。 3)存在影响边坡稳定性的地下水时,采取降水措施或深层搅拌桩、高压旋喷桩等截水措施。 4)分级放坡时,宜设置分级过渡平台。 5)分级过度平台宽度对于岩石边坡不宜小于0.5m,对于土质边批不宜小于1.0m。 6)下级放坡坡度宜【缓于】上级放坡坡度。38、基坑边坡稳定措施

21、( 1 ) 根据土层的物理力学性质确定基坑边坡坡度,并于不同土层处做成折线形边坡或留置台阶。 ( 2 ) 必须做好基坑降排水和防洪工作,保持基底和边坡的干燥。 ( 3 ) 基坑边坡坡度受到一定限制而采用围护结构又不太经济时,可采用坡面土钉、挂金属网喷混凝土或抹水泥砂浆护面等措施。 ( 4 ) 严格禁止在基坑边坡坡顶较近范围(1-2m)堆放材料、土方和其他重物以及停放或行驶较大的施工机具。 ( 5 ) 基坑开挖过程中,边坡随挖随刷,不得挖反坡。 ( 6 ) 暴露时间较长的基坑,应采取【护坡措施】。39、关于基坑开挖时排水措施说法,错误的是(C)。A.基坑周围地面应设排水沟 B.基坑内也应设置必要

22、的排水设施C. 放坡开挖时,坡面不需要采取降排水措施D. 当采取基坑内、外降水措施时,应按要求降水后方可开挖土方40、基坑开挖时排水措施(1)【基坑周围地面应设排水沟】,且应避免雨水、渗水等流入坑内;(2)【基坑内也应设置必要的排水设施】,保证开挖时及时排出雨水;(3)【放坡开挖时,应对坡顶、坡面、坡脚采取降排水措施】;(4)【当采取基坑内、外降水措施时,应按要求降水后方可开挖土方】。41、以下关于软土基坑开挖基本规定说法错误的是(B)。A.必须分层、分块、均衡地开挖B. 基坑应该在一层全部开挖完成后及时施工支撑 C.必须按设计要求对钢支撑施加预应力D.必须按设计要求对锚杆施加预应力软土基坑必

23、须分层、分块、对称、均衡地开挖,分块开挖后必须及时施工支撑。对于有预应力要求的钢支撑或锚杆,还必须按设计要求施加预应力。当基坑开挖面上方的支撑、锚杆和土钉未达到设计要求时,严禁向下超挖土42、当基坑开挖较浅,还未设支撑时,不论对刚性墙体(如水泥土搅拌桩墙、旋喷桩墙等)还是柔性墙体(如钢板桩、地下连续墙等),均表现为【墙顶位移最大,向基坑方向水平位移、呈三角形分布】。 随着开挖深度增加,刚性墙体【继续表现为】向基坑内的【三角形水平位移】或【平行刚体位移】;而一般柔性墙【如果设支撑】,表现为【墙顶位移不变】或【逐渐向基坑外移动】,【墙体腹部向基坑内凸出】。43、以下关于各种注浆法的适用范围说法错误

24、的是(B)。A. 渗透注浆只适用于中砂以上的砂性土和有裂隙的岩石 B. 劈裂注浆适用于渗透系数k10-4cm/s、靠静压力难以注入的土层C. 压密注浆常用于中砂地层,黏土地层中若有适宜的排水条件也可采用D. 压密注浆如遇地层排水困难时,就必须降低注浆速率【渗透注浆】:适用于【中砂以上的砂性土】和【有裂隙的岩石】;【劈裂注浆】:适用于【低渗透性】的土层;【压密注浆】:适用于【中砂地基】,【粘土地基中若有适宜的排水条件也可采用】。如遇排水困难而可能在土体中引起高孔隙水压力时,就必须采用很低的注浆速率。压密注浆可用于【非饱和土体】,以调整不均匀沉降以及在大开挖或隧道开挖时对邻近土进行加固。【电动化学

25、注浆】:适用于地基土的渗透系数k10-4cm/s,只靠一般静压力难以使浆液注入土的孔隙的地层。44、【高压喷射注浆】的全过程为【钻机就位、钻孔、置入注浆管、高压喷射注浆和拔出注浆管】等基本工序。45、当基坑底为隔水层且层底作用有承压水时,为保证坑底土层稳定、确保基坑开挖施工安全,正确的处理措施有(ABCE)等。A.进行坑底突涌验算 B.必要时水平封底隔渗C.必要时钻孔减压D.必要时坑内压重E.上部土体压重不足以抵抗承压水水头时,施作降压井46、水泥土搅拌桩不适用于加固(D)。A.淤泥质土 B.软塑黏性土 C.稍密粉土 D.密实砂土水泥土搅拌法【适用于】加固【淤泥、淤泥质土、素填土、黏性土(软塑

26、和可塑)、粉土(稍密、中密)、粉细砂(稍密、中密)、中粗砂(松散、稍密)、饱和黄土等土层。 【不适用于】:【含有大孤石或障碍物较多且不易清除的杂填土】、【欠固结的淤泥和淤泥质土】、【硬塑及坚硬的黏性土】、【密实的砂类土】,以及地下水影响成桩质量的土层。47、下列土层中,采用高压喷射注浆加固,效果最好的是(A)。A.淤泥质土 B.含石块土 C.有机质土 D.湿陷性黄土高压喷射注浆法对淤泥、淤泥质土、素填土、黏性土(流塑或软塑和可塑)、粉土、砂土、黄土、碎石土等地基都有良好的处理效果。但对于【硬黏性土】、,含有较多的【块石】或大量植物【根茎的地基】,因喷射流可能受到阻挡或削弱,冲击破碎力急剧下降,

27、【切削范围小或影响处理效果】。而对于【含有过多有机质的土层】,其处理效果取决于固结体的【化学稳定性】。 鉴于上述几种土的组成复杂、差异悬殊,高压喷射注浆处理的效果差别较大,应根据现场试验结果确定其适用程度。对于【湿陷性黄土地基】,也应预先进行【现场试验】。48、适用于承压水层降水的方法有(CD)。A.明沟排水 B.轻型井点 C.管井 D.喷射井点 E.集水井排水地表水:集水明排;承压水:喷射井点、管井潜 水:集水明排、轻型井点、喷射井点、管井; 49、管井与孔壁之间不宜填充的滤料有(ACDE)。A.粉细砂 B.圆砾 C.棱角形石渣料 D.风化料 E.黏质岩石成分的砾石工程降水方法有:【集水明排

28、、轻型井点、喷射井点、管井(疏干管井、减压管井)】。轻型井点降水深度【一级3-6M 二级 6-9M 三级 9-12M】。【管井与孔壁之间】填充的滤料宜选用【磨圆度好的硬质岩石成分的圆砾】,不宜采用【棱角形石渣料】、【风化料】或【其他黏质岩石成分的砾石】。井管底部应设置沉砂段。 【粉细砂过细,容易堵塞】。易堵塞和易冲刷的都不可以。50、轻型井点布置应根据基坑平面形状与大小、地质和水文情况、工程性质、降水深度等而定。51、基坑的隔水帷幕设置和(ABCE)有关,利用这些关系布置降水井可以提高降水的效率,减少降水对环境的影响。A. 隔水帷幕的深度 B.含水层位置 C. 降水目的 D.基坑深度 E. 周

29、围的地下水渗流特征隔水帷幕【只与水有关】,与基坑深度无关。52、隔(截)水帷幕与降水井布置:(1)基坑隔水帷幕深入降水含水层的隔水【底板中】,井点降水【以疏干基坑内的地下水为目的】(落底式帷幕),将基坑内、外的地下水【完全分隔开】来,应把降水井布置于【坑内】,降水时基坑外地下水不受影响。(2)隔水帷幕位于承压水含水层【顶板中】,降水目的:降低下部承压含水层的水头;将基坑内外承压含水层【完全未分隔开】,应把降水井布置于【基坑外侧】。因为即使布置在坑内,依然会对外围地下水有影响。(3)隔水帷幕底位于承压水【含水层中】,降水目的:开挖较浅(降水头),较深(前期降水头,后期疏干);内、外含水层【部分】

30、被隔水帷幕隔开,应把降水井布置于【坑内侧】,这样可以明显减少对环境的影响,而且帷幕插入含水层越深,优势越明显。只有在顶板中,降水井才在外侧;其余都在内侧。53、截水帷幕目前常用注浆、旋喷法、深层搅拌水泥土桩挡墙等结构形式54、重力式水泥土挡墙/水泥土搅拌桩挡墙:无支护,墙体止水性好,造价低;墙体变位大。55、关于基坑围护结构说法,正确的有(ABCE)。A. SMW工法可以作为止水帷幕 B. 地下连续墙刚度大,但造价较高 C.钻孔灌注桩可以用于悬臂式支护D. 深层搅拌桩重力式支护一般变形较小E. 土钉墙结构轻巧,较为经济56、以下关于地下连续墙优点说法正确的是(BCD)。A.施工时振动大、噪声高

31、 B.墙体刚度大C. 对周边地层扰动小 D.适用于多种土层E.各种地层均能高效成槽地下连续墙优点:【施工振动小、噪声低】,墙体刚度大,【对周边地层扰动小】;可适用于多种地层,【除夹有孤石、大颗粒卵砾石等局部障碍物时影响成槽效率外】,对黏性土、无黏性土、卵砾石层等【各种地层】均能高效成槽。57、地下连续墙施工工序:开挖导沟-【修筑导墙】-开挖沟槽-【清除槽底淤泥和残渣】-【吊放接头管】-吊放钢筋笼-【下导管】-灌注水下混凝土-拔出接头管。58、边坡有失稳现象时,应及时采取【坡顶卸荷】,【削坡】,【坡脚压载】或【其他有效措施】。 59、【坡脚、坡面】常用的【保护措施】有:(1)叠放砂包或土袋;(2

32、)水泥抹面;(3)挂网喷浆或混凝土;(4)其他措施:包括【锚杆喷射混凝土护面、塑料膜或土工织物覆盖坡面】等60、放坡基坑施工中,常用的护坡措施有(ACD)等。A.挂网喷浆或混凝土 B.型钢支撑C.锚杆喷射混凝土D.水泥抹面E.草袋覆盖草袋是装土沿坡脚叠放一层或两层,沿坡面叠放一层。塑料膜和土工布才是覆盖坡面。61、基(槽)坑开挖基本规定:(1)基坑开挖应根据支护结构设计、降水排水要求,确定开挖方案; (2)【基坑周围地面应设排水沟、硬化】,且坑口设防汛墙、地面外低内高,避免雨水、渗水等流入坑内;同时,【基坑内也应设置必要的排水设施】,保证开挖时及时排出雨水。【放坡开挖时,应对坡顶、坡面、坡脚采

33、取降排水措施】。【当采取基坑内、外降水措施,应按要求降水后方可开挖土方】; (3)软土基坑必须【分层、分块、对称、均衡地开挖】,【分块开挖后必须及时施工支撑】。对于有预应力要求的钢支撑或锚杆,还必须【按设计要求施加预应力】。当基坑开挖面上方的支撑、锚杆和土钉未达到设计要求时,严禁向下超挖土方; (4)基坑开挖过程中,必须采取措施【防止】开挖机械等【碰撞支护结构、格构柱、降水井点】或【扰动基底原状土】; (5)当开挖揭露的实际土层性状或地下水情况与设计依据的勘察资料明显不符,或出现异常现象、不明物体时,应停止开挖,在采取相应措施后方可开挖。62、发生下列异常情况时,应立即停止挖土,并应立即查清原

34、因和及时釆取措施、确认安全后,方能继续挖土: 1)围护结构变形达到设计规定的位移限值或位移速率持续增长且不收敛。3)围护结构或止水帷幕出现渗漏,或基坑出现流土、管涌现象。 5)围护结构发生异常声响。7)基坑周边建(构)筑物变形过大或已经开裂;2)支护结构的内力超过其设计值或突然增大。4)开挖暴露出的基底出现明显异常(包括黏性土时强度明显偏低或砂性土层水位过高造成开挖施工困难)。6)边坡或支护结构出现失稳征兆。 63、【基坑周围地层移动】主要是由【围护结构的水平位移】和【坑底土体隆起】造成的。64、控制基坑变形的【主要方法】:(1)【增加围护结构和支撑的刚度】;(2)【增加围护结构的入土深度】;

35、(3)加固基坑内被动区土体(中墩长条大裙格井);(4)【减小】每次开挖围护结构处【土体的尺寸】和【开挖支撑时间】;(5)通过【调整围护结构深度和降水井布置】来【控制降水对环境变形的影响】。65、【坑底稳定控制】方法:(1)加深围护结构入土深度;(2)坑底土体加固;(3)坑内井点降水;(4)适时施作底板结构66、【基坑地基加固】的方式:(1)【换填材料】加固处理法,以提高【地基承载力】为主,适用于【较浅基坑】,方法简单操作方便。 (2)采用【水泥土搅拌】、【高压喷射注浆】、【注浆】或【其他方法】对地基掺入一定量的固化剂或使土体固结,以提高【土体强度和土体侧向抗力】为主,适用于【深基坑】。67、关

36、于水泥土搅拌法地基加固处理说法,正确的有(BD)。 A.水泥土搅拌法利用水泥(或石灰)等材料作为固化剂通过特制的搅拌机械,将软土和固化剂(浆液或粉体)强制搅拌成加固土错:水泥土搅拌法以水泥为固化剂,不能用石灰。B.水泥土搅拌法可分为浆液搅拌和粉体喷射搅拌两种 C.水泥土搅拌法加固的程序为定位预搅下沉喷浆搅拌上升完毕 D.水泥土搅拌法使软土硬结成具有整体性、水稳性和一定强度的水泥加固土E.水泥土搅拌法适用于加固饱和黏性土和粉土等地基水泥土搅拌法:(1)水泥土搅拌法【利用水泥作为固化剂】通过特制的搅拌机械,就地将软土和固化剂(浆液或粉体)强制搅拌,使软土硬结成具有整体性、水稳性和一定强度的水泥加固

37、土。分为【浆液搅拌】和【粉体喷射搅拌】两种。(2)水泥土搅拌法【适用于】加固【淤泥、淤泥质土、素填土、黏性土(软塑和可塑)、粉土(稍密、中密)、粉细砂(稍密、中密)、中粗砂(松散、稍密)、饱和黄土等土层。 (3)【不适用于】:【含有大孤石或障碍物较多且不易清除的杂填土】、【欠固结的淤泥和淤泥质土】、【硬塑及坚硬的黏性土】、【密实的砂类土】(很难搅拌均匀),以及地下水影响成桩质量的土层。(4)喷浆【湿法】步骤:定位预搅下沉喷浆搅拌上升重复搅拌下沉重复搅拌上升完毕。喷粉【干法】步骤:就位钻进提升成桩。 68、高压喷射注浆法:(1)旋喷(固结体为圆柱状):单管、双管法和三管法;(2)定喷(固结体为壁

38、状):常用双管法和三管法;(3)摆喷(固结体为扇状):常用双管法和三管法。 三管法有效处理长度最长,双管法次之,单管法最短。旋喷形式可采用单管法、双管法和三管法中的任何一种方法。定喷和摆喷注浆常用双管法和三管法。69、采用高压喷射法加固地基,遇(ACE)时,应根据现场试验结果确定其适用程度。A.湿陷性黄土 B.素填土 C.有机质土 D.碎石土 E.硬黏土70、以下选项中关于城镇内盾构法施工环境条件限制说法错误的是(C)。A. 采取严密的技术措施,把地表沉陷限制在允许的限度内B. 采用泥水式盾构须设置封闭式泥水储存和处理设施C. 工作竖井位置选择要考虑不影响地面社会交通D. 须掌握隧道穿过区域地

39、上和地下建(构)筑物的详尽资料,并做好处理保护方案;在城镇内选择盾构法施工前提条件:(1)必须掌握隧道穿过区域地上及地下建 (构)筑物和地下管线的详尽资料,并制定防护方案;(2)必须采取严密的技术措施, 把地表隆沉限制在允许的限度内;(3)选择泥水式盾构必须设置封闭式泥水储存和处理设施。工作井位置只是位置选择并不是施工环境条件限制【工作竖井位置选择要考虑不影响地面社会交通】是注意事项中的【工作井位置选择】,并非是【施工环境条件限制】。【工作井位置选择】:工作井位置选择要考虑不影响地面社会交通,对附近居民的噪声和振动影响较少,且能满足施工生产组织的需要;71、以下选项中关于洞口土体加固必要性说法

40、错误的是(B)。A. 拆除洞口围护结构会导致洞口土体失稳B. 有利于盾构刀具切除洞口围护结构C. 土压盾构始发掘进的一段距离内或到达接收洞口前的一段距离内难以建立起土压D. 拆除洞口围护结构会导致地下水涌入工作竖井洞口土体加固【必要性】:(1)由于【拆除洞口围护结构会导致洞口土体失稳】、【地下水涌入】,且【盾构进入始发洞口开始掘进的一段距离内或到达接收洞口前的一段距离内难以建立起土压(土压平衡盾构)或泥水压(泥水平衡盾构)】以平衡开挖面的土压和水压,因此拆除洞口围护结构前必须对洞口土体进行加固,通常在工作井施工过程中实施。(2)在特定地质条件下(如富水软土层),洞口围护结构采用混凝土或纤维混凝

41、土,盾构始发和接收施工时,可以用盾构刀具切除。72、采用盾构法施工时,拆除工作井内洞口围护结构前必须对洞口土体进行加固。洞口土体加固前,要明确加固目的后确定加固方案。以洞口土体加固前,要根据【地质条件】、【地下水位】、【盾构种类】与【外形尺寸】、【覆土深度】及【施工环境条件】等,在明确加固目的后,按照程序确定加固方案。下选项中不属于加固目的的是(C)。A.加固 B.止水 C. 控制地层变形 D. A+B洞口土体加固主要目的: (1) 拆除工作井洞口围护结构时,确保洞口土体稳定,防止地下水流入。 (2) 盾构掘进通过加固区域时,防止盾构周围的地下水及土砂流入工作井。 (3) 拆除洞口围护结构及盾

42、构掘进通过加固区域时,防止地层变形对施工影响范围内的地面建筑物及地下管线与构筑物等造成破坏。73、盾构始发施工中,拆除洞口围护结构前要确认洞口土体加固效果,必要时进行补注浆加固。以下不属于洞口土体加固目的的是(B)。A.确保拆除洞口围护结构时不发生地层变形过大B.盾构始发掘进过程中确保掘进方向容易控制 C.盾构始发掘进过程中确保开挖面稳定D. 确保拆除洞口围护结构时不发生土体坍塌74、以下不属于到达掘进施工技术要点的是(C)。A.及时将洞口段数环管片纵向临时拉紧成整体B. 确认洞口土体加固效果,必要时进行补注浆加固C. 将洞口密封与管片贴紧,以防止泥水与注浆浆液从洞门泄漏 D.依据到达掘进方案

43、及时进行方向修正【盾构接收】施工技术要点:(1)盾构进入到达掘进阶段前,要【暂停掘进,准确测量】盾构坐标位置与姿态,确认与隧道设计中心线的偏差值。(2)根据测量结果【制定到达掘进方案】。(3)继续掘进时,【及时测量】盾构坐标位置与姿态,并【依据到达掘进方案及时进行方向修正】。(4)【掘进至接收井洞口加固段】时,【确认洞口土体加固效果,必要时进行补注浆加固】。(6)【拆除洞口围护结构前】要【确认洞口土体加固效果,必要时进行注浆加固】,以确保拆除洞口围护结构时【不发生土体坍塌、地层变形过大或地下水涌入】。(5)进人接收井洞口加固段后,逐渐降低土压(泥水压)设定值至0MPa,降低掘进速度,适时停止加

44、泥、加泡沫(土压式盾构)、停止送泥与排泥(泥水式盾构)、停止注浆,并【加强工作井周围地层变形观测】,超过预定值时,必须釆取有效措施后,才可继续掘进。(7)【盾构接收基座】的制作与安装要具备足够的刚度,且安装时要对其轴线和高程进行校核。(8)拼装完最后一环管片,千斤顶不要立即回收,【及时将洞口段数环管片纵向临时拉紧成整体】,拧紧所有管片连接螺栓,【防止】盾构与衬砌管片脱离时【衬砌纵向应力释放】。(9)盾构落到接收基座上后,及时【封堵】洞口处【衬砌外周】与盾构开挖【洞体】之间的空隙,同时进行填充注浆,控制洞口周围土体沉降;75、拼装最后一环临时管片(负一环,封闭环)前,盾构(B)千斤顶一般不能使用

45、。A.下部 B.上部 C.左侧 D.右侧76、按(A)设定控制土压,是开挖面不变形的最理想土压值。A.静止土压 B.松弛土压 C.主动土压 D.预备土压开挖面的【土压(泥水压)控制值】,按“地下水压(间隙水压)+土压+预备压”设定。 小主大静1)土压有【静止土压、主动土压和松弛土压】,要根据地层条件区别使用。 2)按【静止土压】设定控制土压,是【开挖面不变形】的最理想土压值,但控制土压相当大,必须加大盾构装备能力。 3)【主动土压】是开挖面【不发生坍塌】的临界压力,控制土压最小。地质条件良好、覆土深、能形成土拱的场合,可采用【松弛土压】。 4)【预备压】,用来【补偿施工中的压力损失】,土压式盾

46、构通常取【1020kN/m2】,泥水式盾构通常取【2050kN/m2】。 【土压(泥水压)控制值】,土体稳定性好的场合【取低值】,地层变形要求小的场合【取高值】。 上限值:Pmax=地下水压+静止土压+预备压; 下限值:Pmin=地下水压+(主动土压或松弛土压)+预备压。为使【开挖面稳定】,实测的土压(泥水压)变动要小;变动大的情况下,一般【开挖面不稳定】。77、注浆控制中的注浆状况(参数)控制,包括注浆压力与(D)控制。A.注浆材料 B.注浆方法 C.注浆时间 D.注浆量浆控制分为【压力控制】与【注浆量控制】两种。一般仅采用一种控制方法不充分,应【同时进行压力和注浆量控制】。78、管片拼装控

47、制的具体内容包含螺栓紧固扭矩和(C)。A.管片漏水 B.密封条压缩量 C.椭圆度 D.管片裂缝密闭式盾构掘进【控制内容】:【开挖控制、一次衬砌(管片拼装)控制、注浆控制、线性控制】。(1)【开挖控制】的根本目的,是确保开挖面稳定。 1)土压式盾构:以【土压】和【塑流性改良】控制为主,辅以【排土量、盾构参数】控制。 2)泥水式盾构:以【泥水压】和【泥浆性能】控制为主,辅以【排土量】控制。 (2)一次衬砌:包含【管片拼装】、【防水】、【隧道中心位置】。【管片拼装】控制:错台量、椭圆度、螺栓紧固扭矩。【防水】控制:漏水、密封条压缩量、裂缝。【隧道中心位置】控制:偏差量、直角度。79、土压式盾构,以土压

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
