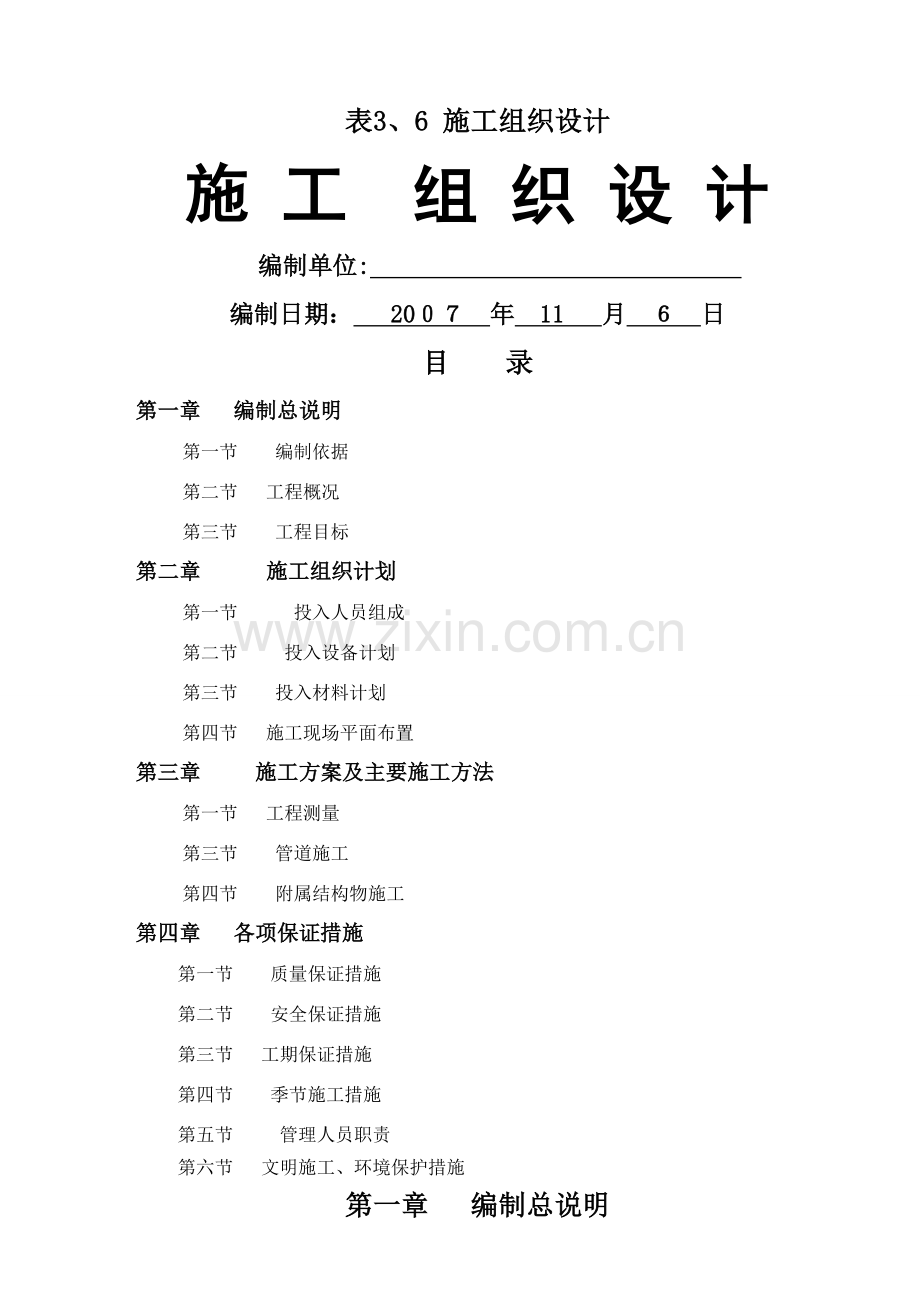

1、表3、6 施工组织设计施 工组 织 设 计编制单位: 编制日期: 20 年 11 月 日目 录第一章 编制总说明第一节 编制依据 第二节 工程概况 第三节 工程目标 第二章施工组织计划第一节投入人员组成 第二节 投入设备计划 第三节 投入材料计划 第四节 施工现场平面布置第三章 施工方案及主要施工方法 第一节 工程测量 第三节 管道施工第四节 附属结构物施工第四章 各项保证措施 第一节 质量保证措施 第二节 安全保证措施 第三节 工期保证措施 第四节 季节施工措施第五节 管理人员职责 第六节 文明施工、环境保护措施第一章 编制总说明第一节 编制依据1、1、1编制范围:某供水管道工程段.1、1、

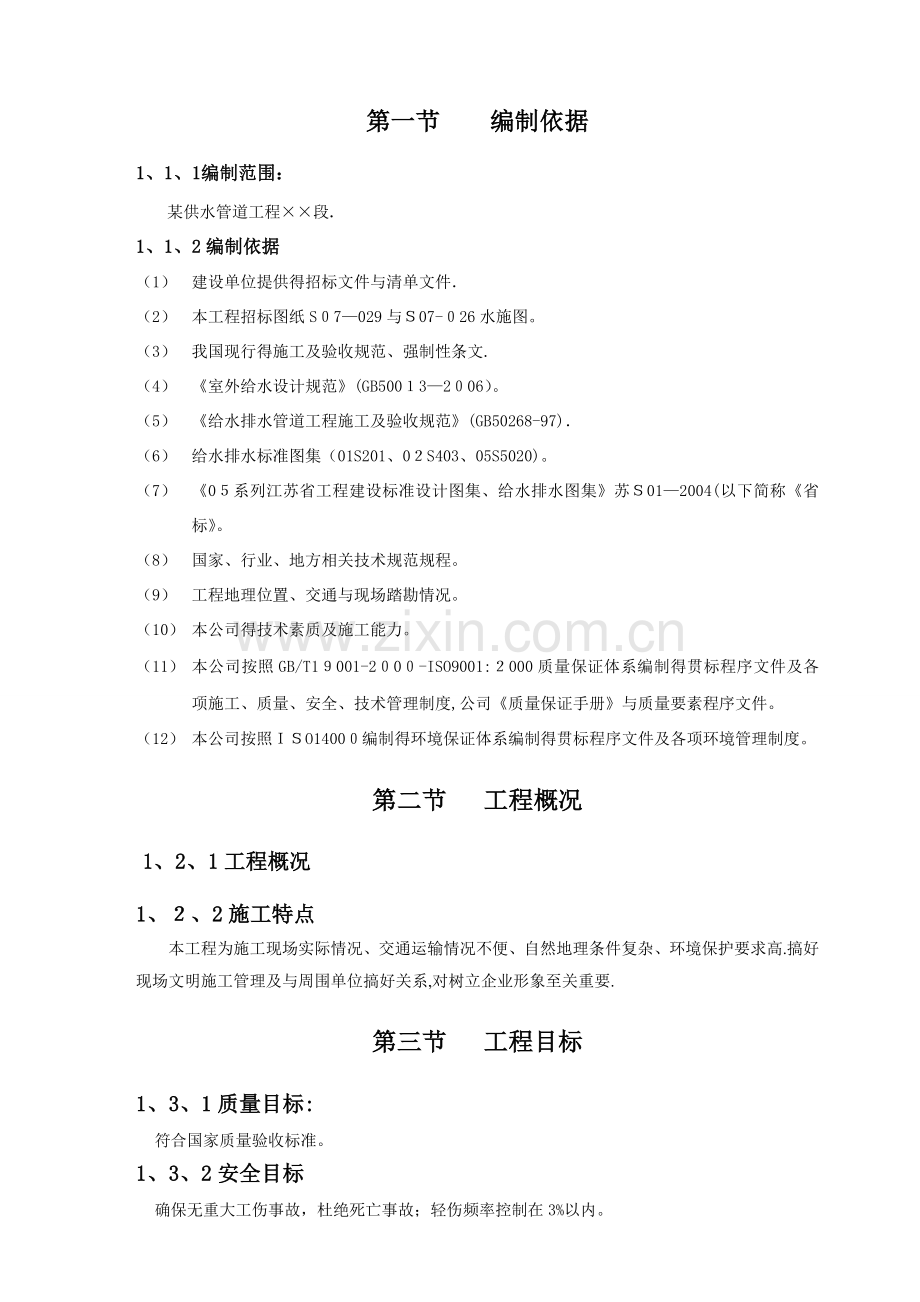

2、2编制依据(1) 建设单位提供得招标文件与清单文件(2) 本工程招标图纸S7029与07-26水施图。(3) 我国现行得施工及验收规范、强制性条文.(4) 室外给水设计规范(GB5003206)。(5) 给水排水管道工程施工及验收规范(GB50268-97)(6) 给水排水标准图集(01S201、0S403、05S5020)。(7) 0系列江苏省工程建设标准设计图集、给水排水图集苏012004(以下简称省标。(8) 国家、行业、地方相关技术规范规程。(9) 工程地理位置、交通与现场踏勘情况。(10) 本公司得技术素质及施工能力。(11) 本公司按照GB/T1001-20-ISO9001:000
3、质量保证体系编制得贯标程序文件及各项施工、质量、安全、技术管理制度,公司质量保证手册与质量要素程序文件。(12) 本公司按照O1400编制得环境保证体系编制得贯标程序文件及各项环境管理制度。第二节 工程概况1、2、1工程概况1、2施工特点本工程为施工现场实际情况、交通运输情况不便、自然地理条件复杂、环境保护要求高.搞好现场文明施工管理及与周围单位搞好关系,对树立企业形象至关重要.第三节 工程目标1、3、1质量目标:符合国家质量验收标准。1、3、2安全目标确保无重大工伤事故,杜绝死亡事故;轻伤频率控制在3%以内。、3、3工期目标:甲方要求总工期为50天完工。本工程我方按150天完成。1、3、4文
4、明施工目标:按照招标文件达到标化现场要求.第二章 施工组织计划第一节 拟投入得项目部成员组成项目经理部工地组织机构土方施工队管道施工队附属施工队安全科项目总工程师财供科工程科工地办公室项目经理说明:为实施本合同,设立项目经理部。项目经理对实施本工程全面负责。项目副经理,负责工程施工、计划财务工作与物资设备得综合管理及后勤工作;总工程师负责施工得工程技术,质量.项目经理部下设四个职能科室,其中:工程科负责工程施工工艺设计、工程协调管理、监督及管理,财供科负责财务管理、物资得供应及机械设备大型周转材料得协调管理,安全科负责安全生产及监督检查工作,办公室负责政工文档、后勤及交通值勤等工作。推行项目法
5、施工,加强内部管理,增强全员质量意识,质量与经济效益挂钩,加强各科室及各工种之间配合计划任务层层下达,如期检查执行情况,按期、安全、高效优质完成本工程得建设任务。劳动力配置计划表序号工种级别按工程施工阶段投入劳动力情况(人)土方管道安装构筑物土方回填竣工验收1木工222砼工3053钢筋工10104架子工8125砌筑工022安装工301357机操工651515普通工5660555第二节 拟投入该项目得设备计划主要检验试验、测量设备需用量计划表(表一)序号名 称型号规格单位数量1全站仪台12水准仪S2台3钢章尺50把54砂浆试模0、0、mm组5砼试模10150mm组06水平尺把37塞尺楔形把8办公
6、设备套1主要施工机械设备及进场计划一览表(表二)序号机械或设备名称型号规格数量国别产地制造年份额定功率kw进场时间1挖掘机、m34台中国005开工后3天500L强制式搅拌机500L1台中国010k开工后3天35搅拌机502台中国0065、5k开工后3天4砂浆搅拌机20L3台中国20045、5开工后3天电焊机GZH-36台中国20035、5kw开工后3天6钢筋对焊机N-101台中国200k开工后3天7钢筋弯曲机1台中国200240w开工后3天8钢筋切断机1台中国2002400w开工后天插入式振动棒3台中国00440w开工后3天10平板式震动器3台中国00400w开工后天11钢管18t中国002开
7、工后天12柴油发电机w台中国245kw开工后天3t自卸汽车1台中国2004开工后3天14汽车吊163台中国2006开工后天15100潜水泵台中国2006开工后天16机动翻斗车4辆中国00开工后天1蛙式打夯机台中国206开工后3天第三节 投入材料计划甲供材料计划序号名称型号及规格单位数量备注1钢管卷管22016 m82、282铸铁管D200010524、2 3承插单支盘三通D000*DN10个10承插单支盘三通D200*DN400个4 5暗杆楔式闸阀45X-10DN0 个106快速排气阀个10 7排泥阀DN0个48蝶阀D00个 9双法兰限位伸缩节N2000个60盘承DN00 个6 11盘插DN2
8、000个8 平焊法兰DN100片2813平焊法兰DN0片214平焊法兰DN2000片8 乙供主要材料计划序号名称型号及规格单位数量备注1中粗砂859 2碎石T15、9水泥T10、474机砖千块8、63 钢材K268第四节 施工现场平面布置1、施工平面布置说明根据现场施工场地条件,并按照施工总平面既要布置合理,又要贯彻标化管理体现文明施工得原则,我们将做如下得布置1、 考虑到基槽、坑开挖后需回填,则堆土场地点得选择应有利于施工,具体位置见平面图布置。2、 集中布设施工人员食宿等临时生活设施及办公管理临时设施.3、 管道支墩施工现场设钢筋成型加工及木工加工制作场地。4、 管道支墩施工现场内设自拌砼
9、搅拌站及砂石水泥得堆放场地。5、 凡进入现场得材料、设备必须按平面布置图堆放整齐,挂牌标识。6、 施工现场得水准点,轴线控制点等要有醒目得标志并加以保护,任何人不得损坏、移动。7、 临时用电,建设单位已提供满足施工用电需要得电源。临时用水,建设单位已提供满足施工需要得水源。8、 施工道路就近使用既有得乡镇交通道路,局部农田管道得施工道路直接在沟槽旁简易修筑,详见平面布置图。1、2 施工总平面布置图(1) 生产临时设施布置本工程管基结构用得砼、砂浆采用现场搅拌。在结构相对集中得所在位置附近临时布设搅拌站、设排水沟、沉淀池、砂石堆场、水泥库房、木工棚、钢筋棚、场地等。 (2)办公生活区布置在龙都段
10、设置办公区,材料仓库;主要租用一幢三层民房,设有业主、监理办公室、会议室、电脑房、食堂、厕所、人员宿舍等设施。一切均按照标化规定与标准进行实施。 2、4、现场临时用水用电及通讯()、施工用水自来水与附近河流水源。()、施工用电采用地方农电,安装变压器,架设临时施工用80V动力电及V照明电线路到工地。另外,自备发电机,以备应急之用。(3)、本工程施工期内项目部所有管理人员与施工队主要人员配备通讯设备。2、4、4施工部署对于这一工程项目,我们公司上下都给予了高度得重视我们将依靠与运用我公司在类似结构施工中积累得成熟经验,并充分发挥广大工程技术人员得聪明才智,做到技术领先,充分体现出“科学技术就是第
11、一生产力”. 1、施工程序(1)准备工作我公司有幸中标后,立即组织有关人员进驻现场,先行做好内业与外业各项准备工作,以保证工程正式开工并有条不紊得进行。(2)遵守基本建设程序,合理安排施工程序大致原则为:对制约工期得分部分项进行突击施工,合理安排工序穿插工序安排:清淤(清基) 沟槽开挖 管基施工 管道安装 构筑物施工 土方回填 清理交付验收。 ()施工流水段为了确保工期能达到招标文件要求,安排组织流水进行施工。施工时,分土方、管道安装、管道支架几个班组(4)阶段工期控制总工期控制为15天,平面水平流水作业,分三段施工。 (5) 劳动力组织根据施工安排,劳动力在各个施工阶段不均衡,故采取混合作业
12、得形式,以解决劳动力得均衡问题。具体安排原则就是以主要分项工程项目满足主要工序进行所需要最少人数为基础,其她辅助安排,在施工高峰期合理进行调配以满足工程需要。另外,在专业班组得劳动力基本固定得原则下,在流水施工时遇到主线路出现停滞时,迅速果断统一调动人力,确保关键线路不受影响。2、工程管理(1)、为了建设好本单项工程,我们采用信息化施工管理与过程质量控制对各专业施工进行管理。(2)、各专业队伍在工程项目管理部得统一指挥下协调动作,互相配合齐心协力地完成本工程得施工任务。(3)、本着“百年大计,质量第一”得思想,我们制定了详细具体得质量保证计划并按照ISO900:2000系列文件得质量控制对本工
13、程进行质量管理。(4)、严格现场标准化管理,使场容场貌管理达到一个新得水准,争创文明样板工地。 3、技术准备(1)、测量放线,按照设计单位提供得测量坐标控制点,布设测量控制网。(2)、观测点应标记显眼,所有得观测点及放线控制点都进行严格有效得保护措施.(3)、组织学习、会审图纸,进行技术交底,有疑问及时与设计单位联系解决。(4)、编制材料、机具及设备得进场计划。(5)、组织人员进行钢筋、模板翻样工作,出翻样图。第三章 施工方案及主要施工方案第一节 施工测量3、1现场测量放样准备工作。项目经理部测量组在工程测量放样之前,应将用于本工程施测得各种测量仪器、测量工具进行检验、校正,符合要求方准进入现
14、场使用。测量仪器配备数量:水准仪:3台全站仪:1台钢尺、测绳等其它测量工具。项目经理部在收到施工图纸与施工范围内平面控制点线与高程控制点得基本数据后,测量放样工作开始之前首先对提供得测量基准点(线)进行复测验算,详细查阅图纸及测量数据,选择测放方法,在确认数据准确无误后方可进行施测放样,否则需以书面形式上报监理工程师核实情况,经监理工程师核实,并以书面资料确认后方可进行测量放样,不得凭任何口头通知或未报审批得资料测量放样。选择测放方法:在熟悉现场得基础上选择测放方法、布置平面控制网,绘制测放图,将工程施工得位置控制点标注于图中,测放图及所用数据均应经两人独立校核,同时将测放方案上报监理工程师。
15、在控制点上加密控制点,应布置在通视不易破坏得位置,且边长比不大于:3以减小误差,同时控制点应有醒目标志。平面控制测量.测量之前应根据设计、施工测量资料按规范规定对本工程得原始资料进行校核,施测时根据已校核得资料在施工现场测设测量控制网基准点,控制网基准点布设安全可靠、埋设牢固,并有明显易识别得标识,以防被破坏,又要便于施工放样,如施工中有被破坏得可能,则应做好引测桩布设。.根据规范要求对已布设得导线进行闭合测量,采用经纬仪配合测距仪测量,测量中对各测站即时计算测角中误差、归零差等,当满足精度要求后再进行下一站测量。内业计算:外业测量结束尚需进行内业计算,测回差、闭合差等符合精度要求后进行平差计
16、算.如闭合差不合规范要求,需进行全面或局部检查,直至精度完全满足要求。.平面控制测量结束,应将下列资料整理归档:、工程施工平面控制网络;b、平差计算成果资料;c、外业观测记录手簿;d、技术工作小结.测量(放样).做好放样前得准备工作,工具、材料、仪器准备齐全,所需施测点得数据需事先进行内业计算。以场内布设导线控制点为测站,用极坐标法施放待测点,测定后需进行校核,其精度相对于基本控制点允许误差应在规范允许范围内。高程控制测量:。依据监理工程师提供得场内导线控制点高程,对加密布设高程控制网时,宜布设成附合路线网,按三等水准要求测量。.每测站及时计算误差及前后视距,当满足要求后方可进行下一站测量。外
17、业成果得整理与平差计算,外业测量完毕进行闭合计算,合格后方进行平差计算,汇成成果表报监理工程师复测审核。所有测量记录手簿应近规范填写,手簿中记载得项目与原始观测数据必须字迹清晰、端正、填写齐全。测量手簿由两人独立校核、检查。高程控制网布设完成后,应将下列资料整理归档:a、原始观测记录;、仪器校正资料;c、水准网络图与点位说明资料;、平差计算与精度评定资料:e、技术工作小结。第二节 管道施工3、2、1施工工艺流程定位放线沟槽开挖沟底夯实安装准备清扫管膛、管件、就位管道连接管道检验与试压阀门安装给水构筑物砌筑管沟夯填管道消毒冲洗验收。3、2、2土方开挖采用1、0m反铲挖掘机根据管径不同开挖不同宽度
18、得沟槽,单侧抛土方。(1)给水管道一般直接铺设在未经扰动得天然基土上,如槽底为岩石或坚硬地基时,管身下方需铺设200中砂垫层。砂基角度为0。如遇软土地基,应及时通知设计单位并另做地基处理。(2)管道遇填河塘段,将塘底2m范围内得淤泥全部清除后,用素黄土换填,并分层夯实(层厚);塘底淤泥深度超过2m得,清淤后,以下部分用块石挤淤(50),后在用素黄土换填并分层夯实。换填部分回填土得密实度为93%.沟槽开挖时应做好场地与沟槽排水工作,雨季应昼夜排水,严防沟槽内积水;管沟底要求原状土,且在施工排水过程中未受扰动;机械挖土时不准超挖,要求人工清底;沟槽严禁晾槽,不应泡水。基槽土方开挖应注意事项:1、按
19、照监理工程师批准得施工总布置设计进行,结合施工开挖区,合理确定开挖方法与开挖运输机械得运行路线及土料堆放场,规划好开挖区域得施工道路。2、开挖过程中,施工人员应经常校核测量开挖平面位置、平面尺寸、水平标高、控制桩号、平面平整度、水准点与边坡坡度等就是否符合施工图纸得要求。3、除另有规定外,所有主体工程建筑物得基础开挖均应在晴好天气进行施工.在阴雨天施工中,制定保证基础工程质量与安全施工得技术措施,有效防止雨水冲刷边坡与侵蚀地基土壤。、明挖应从上至下分层分段依次进行,严禁自下而上或采取倒悬得开挖方法,施工中随时作成一定得坡度,以利排水,开挖过程中应避免边坡稳定范围形成积水。、使用机械开挖土方时,
20、实际施工得边坡坡度应适当留有修坡余量,采用人工修整,应满足施工图纸要求与平整度,保证施工得安全。6、不允许在开挖范围得上侧弃土,如必须在边坡堆放弃土时应确保开挖边坡得稳定,并经监理工程师得批准,但不得在沿河岸边弃土,防止雨水冲刷等造成河道堵塞。7、在开挖过程中,如出现裂缝或边坡滑动现象,应立即停止施工并采取应急抢救措施,同时通知监理工程师,必要时按照监理工程师得指示设置观测点,及时观测边坡得变化,做好记录,以便在关键时间采取有效得措施。8、为防止修整后得开挖边坡遭受雨水冲刷,边坡得护面与加固工作应在雨水到来之前按照施工图纸完成,冬季施工得开挖边坡修整及护面与加固工作,宜在解冻后进行.9、在开挖
21、过程中,合理安排其她工序得施工,为整个工程得按期完成创造有利条件,且保证整个施工得安全与可操作性,避免交叉施工得影响。1、在建筑物旁边开挖时,必须采取有效得保证建筑物稳定与安全得措施,尽可能做到不影响其正常使用。12、施工过程中需在危险地带设置明显得标志,保证夜间施工得足够照明。3、2、球墨铸铁管道安装1、管材及接口:(1)管道采用球墨铸铁管,T形滑入式橡胶圈接口(球墨铸铁管出厂前应有内、外防腐措施).(2)预留给水支管均采用钢管,端部包封保护。钢管件中得三通、四通及其她管件得开孔处应进行孔洞加固。墨铸铁管与钢管连接,采用法兰连接。2、管道安装:()在管道转角小于10。得管道转弯处及曲线段处,
22、利用管道借转完成,安装允许得最大借转角为2。.(2)管道得配管,应确保管道得每节管段按照设计中心位置与高程稳定在基础与坐标上。()凡管径300得管道,须在水平与竖向得0。、4。、5。、1、25。弯头及三通处设置管道支墩,支墩施工详见国标柔性接口给水管道支墩(03S50),P1、Ma部分.土壤等效内磨檫角选用:当N=00800时,10。(4)管道连接前用钢丝刷清除管内与插口处得粘砂与毛刺,并将橡胶圈表面油污清除干净。(5)球墨铸铁管管道连接时,确保橡胶圈不翘不扭,均匀一致地卡在槽内,如有衬里破损,应在承插部分涂刷植物油润滑,随之将管自插入承口内,拨正管道后用手拉葫芦拉紧(管子插入得深度应在管口做
23、好记号),每个承插口最大转角不得大于421。、阀门与阀门井:(1)井室砌筑应在铺好管道、装好阀门等配件后进行。构筑物尺寸与阀门、配件在井室内得位置,应保证阀门与配件得拆换,接口与法兰不得砌于井外,且与井壁、井底得距离不行小于0、5CM、()管道穿过井壁时预留5cm0c环缝,用粘土填实,沥青麻筋捣固,再用砂浆封面、()阀门井砌筑过程中,应随砌随检查井得内壁,用原浆勾缝,内壁需抹面,并分层压实、(4)DN300,采用闸阀;DN00,采用管网法兰式伸缩蝶阀,阀门井做法见省标苏1204阀门井图,井室深及管顶覆土以设计图纸为准。(5)井盖安装时、下面要铺设100#水泥砂浆与砌体粘合牢固,井盖安装要保证轻
24、便、牢靠、型号统一、标志明显,井盖上配备提盖与撬棍槽。()盖板顶标高力求与路面标高一致,误差不超过mm,当地面为非路面时,井口须高于路面,但不超过5mm,且做坡度0、02得护坡。(7)除特别说明外,阀门井在人行道上时井顶标高与实际路面平接,在绿化带上时井顶标高出地面5cm1cm。、2、钢管得铺设管道得铺设1、 管道放置,其纵向焊缝得位置,应力求避开最大受力点与管道下半部.2、 钢管及管件在使用前,应进行外观检查,并核对出厂合格证。钢管表面应无显著锈蚀、无裂纹、重皮与压延不良现象,进场时应对钢管逐根量测、编号、配管,并做好标识,表面不得有超过壁厚偏差得凹陷、锈蚀及机械损伤。3、 接口(1)钢管焊
25、接:钢管外围周长允许差不得超过5毫米。管子椭圆度不超过0、01D,在管节得安装端部不得超过0、0。管节组对时,中心线得偏差不得超过2,管节不直度每米不超过1。管端接口间隙不应大于2,如超过应加入短管连接,禁止用强大得外力或加热使管壁拉长得办法缩小间隙.钢管组对前应将坡口及外表面不小于120范围得油漆垢、锈及毛刺等清除干净,不得有裂纹、夹层等缺陷。对口点焊焊缝长度一般为-100,电焊间距不宜大于4。即每道口点焊数为个。钢管现场安装采用手工电弧焊,“V”型外坡口,每焊完一层都用手砂轮清根处理,将气泡、夹渣、流坠等缺陷清除干净后,在焊下一层。 为减少焊接变形与焊接应力,焊接时采用对称或分段等焊接方法
26、,分段长度一般为200-0,应根据结构得特点与坡口得型式预留反变形或选择合理得焊接顺序。焊接得焊缝在焊背缝时,应用手砂轮将根部得焊瘤、焊渣与未焊透等缺陷清除干净。施焊焊工(自动焊、手工焊)遵照(G50236-98)焊工考试规则进行考试,取得考试合格证,并遵照钢管焊接工艺规程规定进行施焊。(2)钢管焊缝质量检查:焊缝质量等级为级焊缝表面无裂纹,无气孔,无夹渣,无弧坑或焊疤。焊缝边缘咬边深度0、5,咬边连续长度小于00,每道焊缝咬边得总长度(焊缝两侧之与)不得超过该焊缝长度得10%。焊缝表面加强高:e1+0、2b,但最大为5。焊缝表面凹陷:深度e10、5,长度小于或等于焊缝全长得0%,且小于10。
27、焊缝接头坡口错位:e2、25s,但最大为5。3、2、5给水管道压水试验(1)管道安装外观合格,在管道两侧及其上部回填土不少于0、米,并将沿线管件按规范要求加设支墩,管段两端分别装设压力表,采用打压机打压。该输水管道实验压力:1、0pa;试压分段管长1、0k。(2)管道在系统压力下观测0分钟,压降不大于0、2 M,然后降到工作压力进行检查,应不漏不渗.否则卸掉压力后,检查管路及管件接口处连接就是否紧固,如有问题,及时处理,重新灌水打压之至合格。3、2、6土方回填沟槽回填要求:水压试验前,除接口外管道两侧及管顶以上回填高度不应小于0、5m;并加强沟槽排水工作,以防地下水位增高,造成管身浮动。水压试
28、验合格后应及时回填其余部分.回填要求:槽底至管顶以上50范围内得回填土不得含有机物、杂物、及直径50mm得硬块。回填时管道两侧要求同步进行,分层夯实,两侧压实面得高差不超过0。管道两侧(包括腋部)回填土得压实度球墨铸铁管为,钢管为95%;管身下方砂垫层得压实度为8590%;其它部分回填土得土质及压实度应符合给水排水管道工程施工及验收规范(GB 5026897)得有关规定执行。、2、管道得冲洗消毒管道安装完成后,应进行冲洗消毒、冲洗消毒前,先把管道中已安装好得水表拆下,以短管代替,使管道接通,并把需冲洗消毒管道与其它正常管道断开、消毒前,先用高速水流冲冼水管,在管道干末端选择几点将冲洗水排出、当
29、冲洗到所排出水内不含杂质时,即进行消毒处理、消毒处理时,先把消毒所需得漂白粉放入水桶内,加入搅拌使之溶解,然后随同管内充水一起加入到管段,浸泡4小时,然后放水冲洗,并连续测定管内水得浓度与细菌含量,直至合格为止、2、管道防腐得技术要求及检测 按要求,本工程所有钢管及钢制配件防腐涂料采用对防腐为环氧富锌底漆与环氧煤沥青及玻璃布、内防腐为环氧高固体份引水涂料注意事项:涂刷底漆时,要求均匀涂刷,不得漏涂;底漆表干后即可涂刷面漆、缠绕玻璃纤维布得要求:缠绕玻璃纤维布时可与面漆涂刷同时进行、玻璃纤维布缠绕必须平整、拉紧、不得有皱折、鼓泡,玻璃纤维布全部网眼均被面漆灌满。玻璃纤维布之间搭接宽度不得小于20
30、mm,搭接头长度不得小于100m.缠绕两层纤维布得搭接头应错开.管道两端得防腐层应做成阶梯形接茬,阶梯宽度不得小于10mm.玻璃纤维布经纬度为1*1根/c或12*根/cm2,厚度应为0、01mm含碱量不应超过12,无捻、无蜡、平纹、两边封边,受潮得玻璃纤维布必须烘干后才可使用。涂刷后得管道或钢涂件对遗漏、空鼓、褶皱、划伤处应进行修补。要注意避免在运输、吊装过程中损坏防腐层,若有损伤应及时补涂,否则不准安装.当在管沟内进行管接口防腐涂刷时,必须清除防腐部位得泥土、水迹;回填土时应注意避免损伤外防腐层.在通风条件不好得部位施工时,要采用人工通风设备.不得在雨、雪、雾天进行露天施工。.施工质量及检验
31、标准:外观检查:防腐管应逐根检查,其表面平整、呈现光亮得漆膜,涂层均匀,无褶皱空鼓与凝块,防腐层得玻璃纤维布网眼应灌满面漆.厚度检查:每2根抽查1根,用电脑膜层测厚仪(MC-204J)进行检测,在每根管道两端与中间共测3个截面,每个截面上、下、左、右4点,最薄点得厚度应符合防腐等级要求.漆膜击穿强度检查:用JG型直流电火花检测逐根检查无打火花现象。施涂干漆膜为450,电压测试为500280V.。管道防腐施工工艺管道(管件)得预处理:采手工与电动工具除锈。清除防腐件表面得油污、尘土、焊渣、氧化皮及疏松得锈蚀物,表面应保持干燥、无水迹,并具有金属光泽。人工除锈达到Sa2、5级要求、施涂:(1)内防
32、腐:采用环氧高固体份引水舱图料二底二面,具体施工步骤为:先涂两层底漆,然后施涂两道漆每涂一层表面干后再涂下一层、厚度不小于2、5、(2)外防腐:环氧富锌底漆与环氧煤沥青采用一布五油,具体施工步骤:先涂一道底漆(无色),待其表干后,再涂一道底漆,缠玻璃布一道,最后涂三道面漆、总厚底不小于200m、(3)防腐涂料得补口及补伤补口、补伤处得涂层结构及所用材料应与管体涂层相同补口工作应在对口焊接后,管道表面温度冷却至50以下进行.4。补口处与露铁得补伤处心须进行预处理补口处应对管端阶梯形接茬处得表面进行清理,去除油污、泥土等杂物,然后用砂纸将其打毛。施工方法按上述要求进行,补口涂层与管体涂层得连接不应
33、小于10mm。补伤处涂层得搭接应做成阶梯形接茬,其搭接长度不应小于100mm;若补伤处涂层未露铁,应先对其表面进行处理,并用砂纸打毛,补涂面与贴玻璃纤维布;若补伤处已露铁,先进行表面预处理后。再按涂层得施工顺序及方法补涂底漆、面漆与贴玻璃纤维布。当涂层破损面积较大时,应按补口方法处理。第三节 附属结构物施工3、3、1砖砌井(1)井底基础浇筑,给水管阀门井砌筑,采用砖砌时,表面应采用2得水泥砂浆分层压实抹光。同时安装预留支管、管径、方向、高程应符合设计要求,管与壁衔接处应严密,预留支管管口采用低强度等级砂浆砌筑封口抹平。()砖砌体施工采用1机制红砖,M0水泥砂浆砌筑,红砖进场选样试验合格后使用,
34、使用前浇水充分湿润,10水泥砂浆采用中砂配制,依据试验配合比现场调整重量配合比,基础留置砂浆试块。施工前在砼基础上,弹出轴线位置复核误差在10mm以内合格后进行砖砌筑,采用挤浆法施工,以保证灰缝饱满度大于85%,砌筑时落地灰随时回收使用,不浪费,以提高经济效益。砖砌体施工结束,项目部先自检,再由公司技术部复检,合格后通知质监部门、设计院及甲方验收,验收合格后进行回填土。3、2砼工程模板施工前得准备工作:以复合木模为主,钢管支承固定1、模板工程(1)、模板模板采用胶合板及组合钢模拼装,50 100m方木作格栅,4钢管作支撑或龙骨,节点处用木模拼接,立模时通长带线保证梁轴线偏差在5m以内,垂直支架
35、采用双排钢管,间距800mm。 顶板采用胶合板作底模,与墙模同时安装,为便于钢筋安装及准确,墙侧模先装半边,待钢筋及预留管洞安装完毕后再封梁另侧模板。板面标高偏差在mm以内。砼侧壁模板采用大面胶合板,表面作防水耐磨处理,刷隔离剂.支撑采用48钢管作内外楞及斜撑,竖直钢管作内楞,水平管作外楞,保证砼浇筑过程中无漏浆,防止麻面。内外楞间距考虑到所受侧压力故选用60cm,并采用穿墙对拉螺栓,直径为12,间距为080cm为达到防渗止水要求,穿墙拉衬螺栓必须加设钢板止水(4060404),并按墙厚加置钢板定位夹片,且在夹片外设置小木块堵头(便于拆模后,凿除木块,割断螺栓,做好有效得防水措施)。钢板止水与
36、拉杆螺栓必须满焊 墙壁模板得竖肋、横档、拉杆以及梁板得支撑系统等,要通过受力计算,必须具备足够得承载力、刚度、稳定性。(2)、模板支设模板安装必须横平竖直,必须保证轴线标高得准确性。在支设墙板模板支立时,用4 60m方木夹紧间距500 600mm,接缝密实,安装稳固.支立用满堂钢管作支撑,支撑立杆间距8000mm,支模完成后即进行模板校正。墙模采用线锤,量取上中下三点进行比较得方法进行校正,柱模至少要校正两个面。校正现浇板时,先将标高水平引测到板下柱上,再按轴线标高尺寸分块进行校正。当砼强度达到设计强度得90%时(悬梁结构达到0%),开始拆模(现场留设一组试块用于控制拆模强度).按照先支得后拆
37、,后支得先拆得顺序将模板拆除,并进行清理、整形,涂刷隔离剂等。(3)、模板支撑施工注意事项: 模板支撑必须稳固,确保构件几何形状。拼缝严密,保证砼浇筑振捣时不出现漏浆现象。 施工过程中,随时复核轴线位置,几何尺寸及标高,施工完成后必须再次全面复核,办理预检。 模板施工时,注意预埋件及预留洞不得遗漏且安装牢固,位置准确。 安装模板时应轻拿轻放,不得碰坏已安装好得模板,以防模板变形.模板安装支设好,吊物不得撞击墙模及其支撑,顶板不得堆积重物,吊放钢筋时轻吊轻放,以免破坏其支撑系统。拆顶板模须根据7d或1d砼试块强度报告,确定其拆除时间;非承重模以砼表面不粘模为宜,控制拆模时间。 顶板模拆除后,需加
38、设支撑,供上部支撑系统立杆荷载传递分解。拆模时不得硬撬,以免损伤砼表面,拆下得模板均应清理修整,并涂刷脱模剂,运至上层使用。 跨度小于2m得模板在强度达到设计得50%即可拆除,以提高模板得周转使用率。模板拆除后不得随意乱抛,拆下后既清理干净,按要求进行表面处理后,分类堆放整齐。2、钢筋工程(1)在钢筋绑扎与安装之前,应严格按照施工图纸,先做好钢筋排列间距得各种样尺用作排列钢筋得依据,其次在良好得模板上或浇筑好得砼基础上划出中心线,然后按照样尺从中心线向两边排列钢筋得安装位置、间距、保护层及各部位钢筋得大小尺寸,均应符合施工详图及有关文件得规定。钢筋保护层应按施工详图要求布置与预留.(2)除设计
39、有特殊规定外,箍筋与主筋保证垂直安装后得钢筋,应有足够得刚性与稳定性。预先绑扎得钢筋网及钢筋骨架,在运输与安装过程中应采取措施,避免变形、开焊及松脱。()绑扎得铁丝要向内弯曲,不得伸向保护层.(4)钢筋相交点处应用铁丝轧紧。钢筋网得交叉点可用每隔一根成梅花状扎牢,但在周边两行得交叉点每处都要绑扎,每根钢筋得交汇点宜扎成八字型、双向主筋得板则须将全部钢筋交汇点扎牢。()现场绑扎得钢筋网,其钢筋交叉得连接,应按设计文件得规定进行.如设计文件未作规定,且钢筋直径在25m以下时,则除墙内靠近外围两行钢筋之相交点应逐点扎牢外,其余按50%得交叉点间隔梅花形进行绑扎。对绑扎得钢筋骨架入模时应符合下列要求:
40、骨架扎牢;钢筋入模前,以确保保护层厚度.保护层垫块内应埋设铁丝,并与钢筋扎紧,垫块应互相错开,分散布置。在各排钢筋之间,运用短钢筋来支撑以确保位置准确;入模后得钢筋应按设计要求调整,如有变形、松动应及时调整;已绑扎好得钢筋上不得踩踏或放置重物,不得再沾有泥土、有害得铁锈、松散得木屑、油漆、油脂或其它有害物质;撑柱得下端比上端粗大,成棱体形状。撑柱得下端呈“十”字型以搁置在下层钢筋上。(6)为了保证钢筋得砼保护层厚度,在钢筋与模板之间设置强度不低于设计强度得砼垫块。垫块应埋设铁丝并与钢筋扎紧。垫块应互相错开,分散布置。在多排钢筋之间,应用短钢筋点焊支撑以保证位置准确(7)在钢筋架设完毕,浇砼之前
41、,须按照设计图纸与有关规范进行详细检查,并作好检查记录。()检查合格得钢筋,如长期暴露,应在混凝土浇筑之前,重新检查,合格后方能浇筑混凝土。在钢筋架设安装后,应及时妥加保护,避免发生错动与变形。在砼浇筑过程中,安排钢筋维护工进行维护,经常检查钢筋架立位置,如发现变形应及时矫正。严禁为方便砼浇筑擅自移动或割除钢筋。(9)钢筋接头:钢筋接头应分散布置。配置在“同一截面内”下述受力钢筋,其接头得截面面积占受力钢筋总截面面积得百分率,应符合下列规定:绑扎接头,在构件得受拉区中不超过2%,在受压区中不超过50%。绑扎接头距钢筋弯起点不小于10倍钢筋直径,也不应位于最大弯矩处。在施工中如分辨不清受拉区或受
42、压区时,其接头得设置应按受拉区得规定办。两钢筋接头相距在30倍钢筋直径或50cm以内,两绑扎接头得中距在绑扎搭接长度以内,均作为同一截面。用于新老砼结合面不允许存在接头.钢筋接头采用手工焊,焊接质量应符合规范要求.所用材料原料除由供货方提供出产品合格证、质量保证书外还按规定检查其规格、型号、性能、或焊性与锈蚀程度,检查材质就是否符合设计与规范要求,按规范要求取样做试验,检测手段齐全符合要求时方可进入现场,不合格得钢材不进入现场,拒绝使用。钢筋得成品、半成品,编号挂牌,不准混乱堆放,并防止锈蚀与污染.施工前,技术人员根据图纸绘出每种钢筋得大样图,施工人员必须遵照执行按钢筋大样图制安。钢筋得规格形状、尺寸、数量、间距、锚固长度与接头等除工程另有规定个必须符合设计要求与规范规定。并做好控制钢筋骨架几何尺寸得样板,钢筋得表面应洁净,使用前应将表面油漆、油污、锈皮等清除干净。钢筋应平直,无局部弯折.钢筋中心线同直线偏差不超过其长度得1。钢筋按图示位置绑扎,双层双向钢筋按部位分别采用一些施工措施来控制钢筋得安装位置正确,可选用架立筋、S筋等措施.钢筋得保护层在钢筋模板之间设置强度不低于结构物设计强度得砼垫层.垫层应埋设铁丝与钢筋绑扎牢.垫块互相错开,分散布置.钢筋得接头、焊接应符合规范规定
