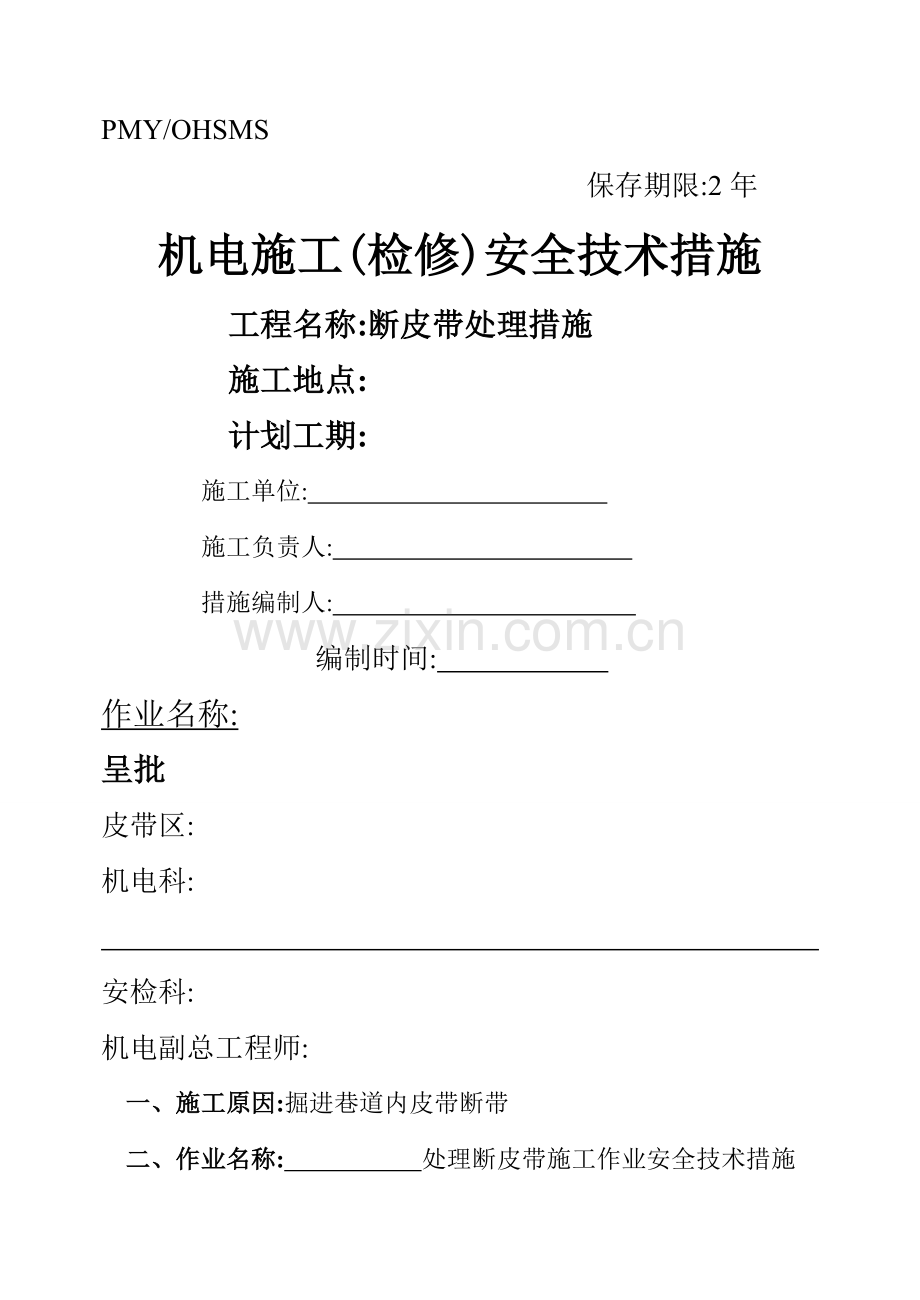

PMY/OHSMS 保存期限:2年 机电施工(检修)安全技术措施 工程名称:断皮带处理措施 施工地点: 计划工期: 施工单位: 施工负责人: 措施编制人: 编制时间: 作业名称: 呈批 皮带区: 机电科: 安检科: 机电副总工程师: 一、施工原因:掘进巷道内皮带断带 二、作业名称: 处理断皮带施工作业安全技术措施 三、作业地点: 四、施工负责人 五、施工时间: 六、安全监护: 七、劳动组织: 1、施工负责人全面负责本次处理断带作业得安全与质量;组织开工与负责竣工检查验收。 2、安全监护负责人对所有参加作业人员得所有作业进行全过程安全监护: (1)检查落实保安措施得执行情况。 (2)检查落实劳动防护执行情况。 (3)检查劳动组织落实情况。 (4)检查作业环境与条件。 (5)检查作业工具完好情况。 3、跟班干部或技术人员为断带处理提供技术支持,严格把握作业质量关。 八、准备工作: 1. 发生断带事故后,当班司机应立即向本巷道内得班组长或队跟班干部、调度室汇报断带具体位置以及现场情况。 2. 跟班干部或班组长到位后,首先根据现场状况分析断带得原因、断带得具体情况,并组织人员积极做好各种材料备件、工具得准备工作。 3. 人员到断带地点后,由施工负责人统一组织,强调安全注意事项,做到分工明确合理,责任到人。 4. 所需材料:卡子机、卡子、卡子轴、扳手、工具刀、钳子、螺丝刀,以及接皮带所需得皮带短节等。 九、施工顺序: (一)当皮带断在机头处: 1、把启动开关打到零位,闭锁、并悬挂“有人工作、禁止送电”字样警示牌。 2、松清煤器,使清煤器与皮带之间留有可使皮带顺利通过得适量间隙。 3、松涨紧绞车(或涡轮),拉皮带,若皮带不够长,加适当皮带短节,必须保证能穿出传动滚筒并长2米以上。 4、 割皮带接头,保证皮带接头边缘与皮带中心线垂直。 5、对皮带接头进行砸卡子,所砸卡子针与皮带必须啮合牢固。 6、对接皮带接头,用卡子轴把两皮带接头得卡子扣穿起来,使两个对接皮带机头得中心线在一条直线上。 7、涨紧绞车开关送电,把涨紧绞车紧到能使皮带启动得合适位置。 8、启动开关送电,对皮带进行试运转。 (二)当皮带断在机身处: 1、把启动开关打到零位,闭锁、挂牌。 2、清理断皮带部位前后皮带上得煤,把两个断皮带头翻到地面上,同时找一节长度合适得皮带短节运至断皮带处将短节皮带先上至断皮带位置。 3、割皮带接头,保证皮带接头边缘与皮带中心线垂直。 4、对皮带接头进行砸卡子,所砸卡子针与皮带必须啮合牢固。 5、对接皮带接头,用卡子轴把两皮带接头得卡子扣穿起来,使两个对接皮带机头得中心线在一条直线上。 6、涨紧绞车开关送电,把涨紧绞车紧到能使皮带启动得合适位置。 7、启动开关送电,对皮带进行试运转。 (三)当皮带断在机身尾处: 1、把启动开关打到零位,闭锁、挂牌。 2、清理断皮带部位前后皮带上得煤,把两个断皮带头翻到地面上,同时找一节长度合适得皮带短节运至断皮带处将短节皮带先上至断皮带位置,如果皮带脱机尾滚筒时,先穿机尾滚筒,短节皮带上下留出长度以够到断皮带接头为准。 3、割皮带接头,保证皮带接头边缘与皮带中心线垂直。 4、对皮带接头进行砸卡子,所砸卡子针与皮带必须啮合牢固。 5、对接皮带接头,用卡子轴把两皮带接头得卡子扣穿起来,使两个对接皮带机头得中心线在一条直线上。 6、涨紧绞车开关送电,把涨紧绞车紧到能使皮带启动得合适位置。 7、启动开关送电,对皮带进行试运转。 十、施工标准: 1、施工前严格执行停电闭锁挂牌制度。 2、皮带连接时,中心偏差不得超过5毫米。 3、选择合适得皮带卡子,根据皮带厚度选择1012mm或者1214mm得卡子扣。 4、 胶带卡子接头应卡接牢固,卡子接头与胶带中心线成直角。皮带接头不断裂,皮带无撕裂,磨损不超限。胶带跑偏不超过皮带宽度得5/1000。 5、卡子轴两头与皮带边缘齐,严禁使用生锈、断丝、变形卡子轴。 6、卡子接头边缘与皮带中心线垂直。 7、试运转前首先确认皮带涨紧情况,试运转过程中,皮带不得超过滚筒边缘。 十一、作业安全注意事项: 1、施工前,开关断电闭锁,并挂“有人工作,严禁送电”停电牌。 2、施工中,由施工负责人统一指挥,统一号令,严禁乱指挥。 3、施工中,严禁人员站在转动部位、跑车滑道、涨紧绞车钢丝绳旁 边或电气设备上。 4、必须用细绳吊木楔背滚筒,严禁用手拿着木楔背滚筒,以防挤伤人。 5、处理断皮带时,不许进行与断皮带无关得其它检修工作。 6、施工中,不经施工负责人同意不得开车。凡开车前必须检查皮带机上人员就是否全部撤离,司机开车必须目视皮带机,皮带机上有人严禁开车。 7、施工中严禁打闹取笑,或干与处理断皮带无关得事。 8、施工中发现异常问题,应停止作业,由施工负责人与安全负责人采取有效 措施,直至隐患排除方可继续工作。特殊情况下,立即向队与有关部门汇报。 9、凡两个单位一起施工时: a) 区属单位,由区平衡; b) 非区属单位,由设备所有单位统一指挥。 10、施工与安全负责人不得离开现场。安全负责人必须认真检查安全情况,及时提醒,监护全体人员得安全。 11、施工人员有权监督安全与抵制“三违”。 12、施工人员必须精力集中,认真工作,保证质量,做好安全自保与互保工作。 施工现场人员签字:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
