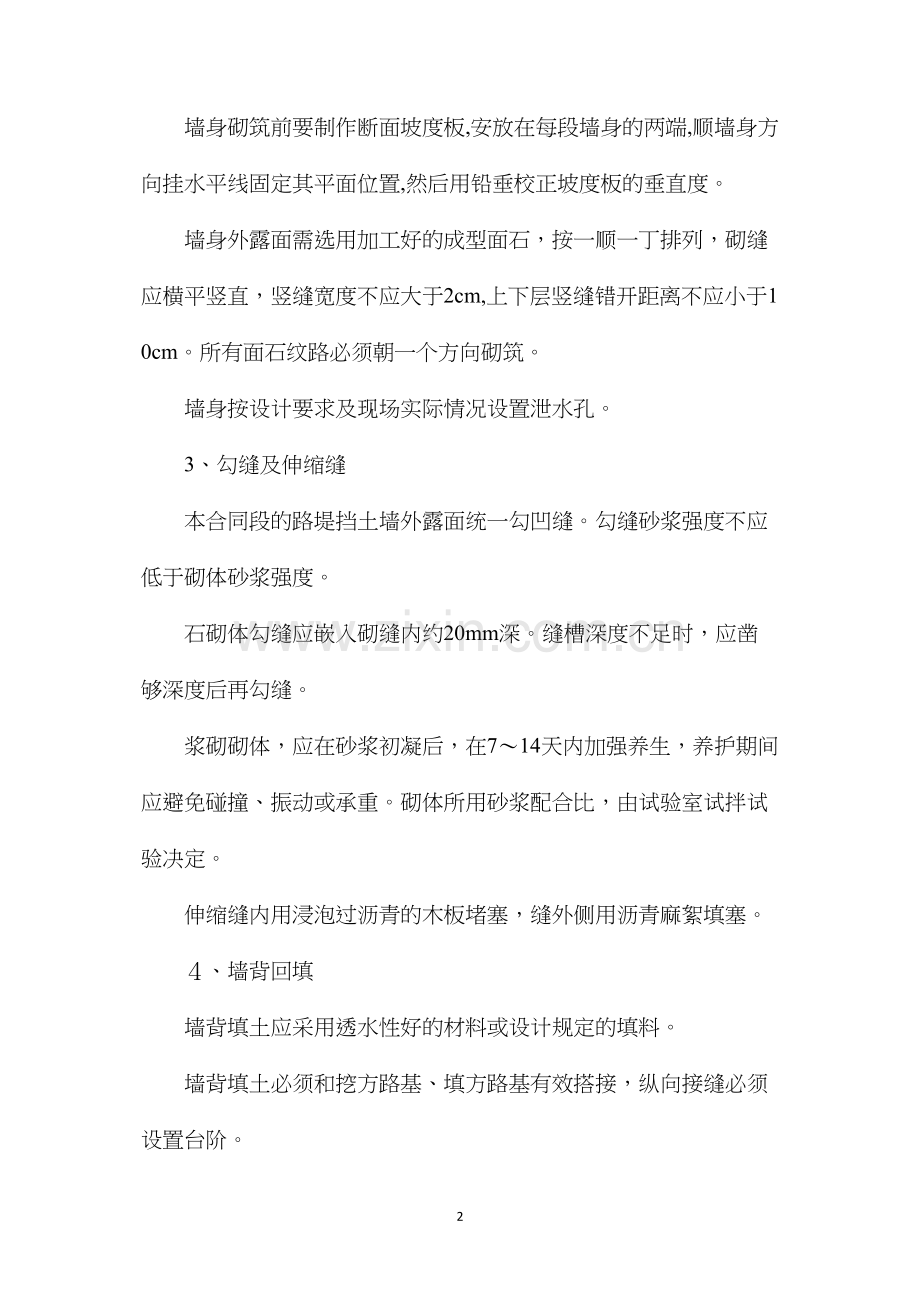

挡土墙工程施工方案与技术措施 1、基坑 基坑开挖前做好地面排水,在基坑顶缘向外设排水坡。 护脚基坑放样后即进行开挖,基坑采用人工或机械开挖,根据不同的土质和开挖深度确定基坑四壁的坡度,确保基坑边坡的稳定。当基坑挖至设计标高以上20cm时,即停止开挖,选择有代表性的断面挖至设计标高,做地基承载力试验。地基承载力满足设计要求后,人工继续挖至设计标高,在监理工程签字认可后,马上进行浆砌片石基础施工。 如果地基承载力不能满足设计要求,在监理工程师认可后,进行基底处理,直到满足设计要求和监理工程师满意后,才能进行基础施工。 2、墙身 砌筑前每一石块均用干净水洗净并使其彻底饱和,砌体采用座浆法施工,并用扁钢捣实,使其满浆。 所有石料均按层、分段砌筑,分层砌筑宜以2~3层砌块组成一工作面,每一工作层的水平缝应大致找平,各工作层竖缝应相互错开,不得贯通。各工作层竖缝应相互砌筑时相邻段高差不大于1.2m,按施工图所示设置沉降缝,沉降缝铅垂于地面。 墙身砌筑前要制作断面坡度板,安放在每段墙身的两端,顺墙身方向挂水平线固定其平面位置,然后用铅垂校正坡度板的垂直度。 墙身外露面需选用加工好的成型面石,按一顺一丁排列,砌缝应横平竖直,竖缝宽度不应大于2cm,上下层竖缝错开距离不应小于10cm。所有面石纹路必须朝一个方向砌筑。 墙身按设计要求及现场实际情况设置泄水孔。 3、勾缝及伸缩缝 本合同段的路堤挡土墙外露面统一勾凹缝。勾缝砂浆强度不应低于砌体砂浆强度。 石砌体勾缝应嵌入砌缝内约20mm深。缝槽深度不足时,应凿够深度后再勾缝。 浆砌砌体,应在砂浆初凝后,在7~14天内加强养生,养护期间应避免碰撞、振动或承重。砌体所用砂浆配合比,由试验室试拌试验决定。 伸缩缝内用浸泡过沥青的木板堵塞,缝外侧用沥青麻絮填塞。 4、墙背回填 墙背填土应采用透水性好的材料或设计规定的填料。 墙背填土必须和挖方路基、填方路基有效搭接,纵向接缝必须设置台阶。 必须分层填筑压实,每层厚度控制在15cm以内,挂线施工。 墙背回填应尽量使用压路机进行碾压,如有困难,选用打历机配合人工进行。压路机靠近墙体时,应进行静压,以免碰撞、振动墙体。 墙身强度达到设计强度75%以上时方可开始填土。 内容总结 (1)挡土墙工程施工方案与技术措施 1、基坑 基坑开挖前做好地面排水,在基坑顶缘向外设排水坡 (2)挡土墙工程施工方案与技术措施 1、基坑 基坑开挖前做好地面排水,在基坑顶缘向外设排水坡 (3)护脚基坑放样后即进行开挖,基坑采用人工或机械开挖,根据不同的土质和开挖深度确定基坑四壁的坡度,确保基坑边坡的稳定 (4)墙身砌筑前要制作断面坡度板,安放在每段墙身的两端,顺墙身方向挂水平线固定其平面位置,然后用铅垂校正坡度板的垂直度 3
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
