资源描述
监理规划
编:WYCN-CQJL-CX-0018 2021年8月26日
西安长庆工程建立监理
韩城煤层气监理部
二○一○年四月

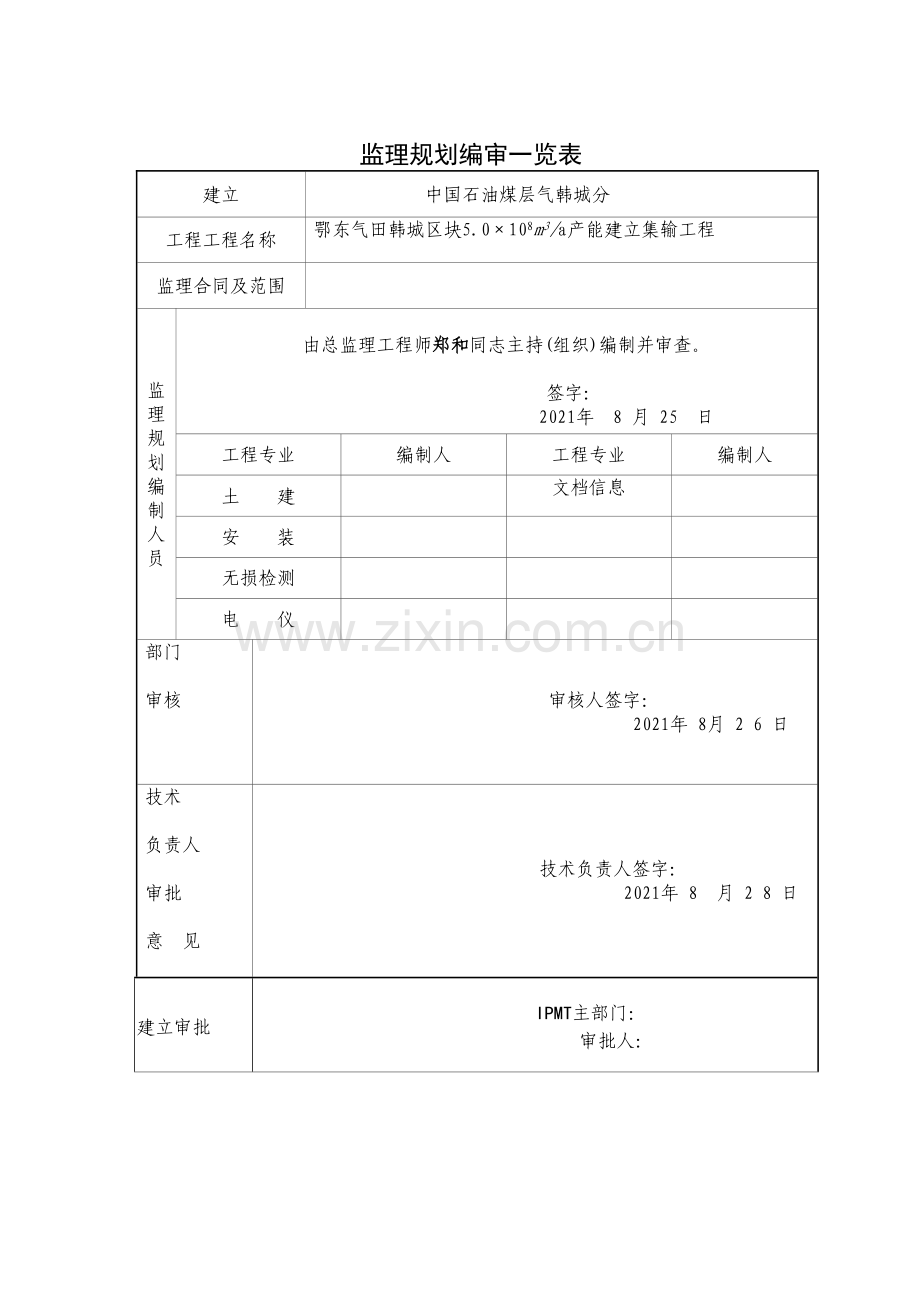

监理规划编审一览表
建立
中国石油煤层气韩城分
工程工程名称
鄂东气田韩城区块5.0×108m3/a产能建立集输工程
监理合同及范围
监理规划编制人
员
由总监理工程师郑和同志主持(组织)编制并审查。
签字:
2021年 8 月 25 日
工程专业
编制人
工程专业
编制人
土 建
文档信息
安 装
无损检测
电 仪
部门
审核
审核人签字:
2021年 8月 2 6 日
技术
负责人
审批
意 见
技术负责人签字:
2021年 8 月 2 8 日
建立审批
IPMT主部门:
审批人:
目 录
一、工程工程概况………………………………………………………1
二、监理工作范围………………………………………………………3
三、监理工作内容〔按工程填写〕……………………………………3
四、监理工程工程目的〔以监理合同为准〕…………………………4
五、监理工作根据………………………………………………………4
六、工程监理机构的组织形式…………………………………………7
七、工程工程监理机构的人员装备方案………………………………8
八、工程工程监理机构的人员岗位职责………………………………10
九、监理工作程序………………………………………………………14
十、监理工作和措施………………………………………………17
十一、HSE理及措施…………………………………………………25
十二、监理工作制度……………………………………………………29
十三、监理设施…………………………………………………………39
鄂东气田韩城区块5亿产能建立集输工程
监 理 规 划
第一章 工程工程概况
(一) 工程根本情况
工程名称:鄂东气田韩城区块5.0×108m3/a产能建立集输工程
工程地点:韩城板桥乡、乡
工程建立规模:5.0×108m3/a集气站、集输干线及单井线工程
建立:中国石油煤层气韩城分
设计:中油辽河工程
监理:西安长庆工程建立监理
施工:中原石油勘探工程建立总、程通煤层气开发
〔二〕工程特征
5亿产能开发区块位于韩城煤层气勘查区块中北部鄂尔多斯盆地的东南缘渭北隆起东部边缘。南临渭河地东至韩城大断裂。以中国石油自营矿权区面积115k㎡为产能建立区动用探明储量50.7×10m³和根本探明储量90×10m³。开发目的层是二叠系下统山西组的3#煤和太原组的5#、6#煤。
(三) 工程特点概述
将韩-1集气增压站规模由2×10 m3/d扩建至30×10 m3/d〔韩-1站集气站外系统已投产〕并新建1座集气增压站——韩-2集气增压站〔120×10 m3/d〕及其站外系统另外新建一条韩-1站至韩-2站的联络线。配套建立自动控制、供电、给排水、通信、消防、暖通总图、土建、防腐、道路等辅助消费设施。
第二章 监理工作范围
受业主委托西安长庆监理韩城煤层气监理部承当着2021石油煤层气韩城分5.0×108m3/a集气站、集输干线及单井线工程物资验收、道线路工程、场站工程等现场施工准备阶段、工程施工阶段、开工验收阶段、试运投产阶段和保修阶段的质量、进度、造价及HSE工作进展全面的理与控制以到达工程所要求的质量、进度、HSE。协调合同项内工程各方关系。
第三章 监理工作内容
2021石油煤层气韩城分5.0×108m3/a产能建立4个工程即5.0×108m3/a集气站工程、韩二站至韩一站输气线、韩二站集气干线工程及单井线工程。
表3-1 韩城煤层气5.0×108m3/a产能建立工程监理工程情况表
序
工程工程名称
实物工作量
工程
备注
1
韩二集气站
薛峰乡
2
韩二站区域采气干线网工程及站间联络线工程
De75×6.8:1.44km
De90×8.2:2.33km
De110×10:7.98km
De160×14.6:22.58km
De225×20.5:23.76km
Dn273.1×5.2:11.34km
Dn323.9×5.6:3.km
Dn355.6×5.6:3.km
Dn406.4×6.4:3.07km
Dn457×6.4:1.42km
Dn219×5:3.71km
Dn168.3×4:4.90km
薛峰乡
板桥乡
3
韩2站区域井场及单井支线网工程
薛峰乡
板桥乡
说明:
1、实物工作量填写建筑面积、主要设备数量、线长度等。
2、工程填写:跨的填写、、镇;不跨而跨的等填写、镇、村。
第四章 监理工程工程目的
一、质量目的:工程合格率100。
二、工目的:严格按照施工合同及监理委托合同进进展控制。
三、目的:协助建立将控制在设计概算及补充概算以内。
四、HSE目的:
1、安康〔H〕目的:无疾病流传无辐射、有有害气体损害人身安康。
2、平安〔S〕目的:重大人身伤亡事故为零重大交通事故为零重大火灾事故为零杜绝工亡事故减少一般事故。
3、环境〔E〕目的:限度地保护生态环境不发生环境破坏、环境污染事故。
表4-1“ 36911〞工程工、质量、HSE控制目的情况表
序
工程名称
质量目的
工目的
目的
HSE目的
1
韩二集气站
合格
2021.12.30
协助建立将控制在设计概算及补充概算以内
“0〞污染
“0〞事故
“0〞职业病
2
韩二站区域采气干线网工程及站间联络线工程
合格
2021.12.30
3
韩2站区域井场及单井支线网工程
合格
2021.12.30
第五章 监理工作根据
一、质量理与控制的共同性根据
1. 工程承包合同及监理合同。
2. 设计。
3. 及有关部门公布的相关质量理方面的法律、法规性:
建筑法(1997年11月1日第91);
建立工程质量理〔2000年1月30日279〕;
建立工程监理〔GB50319-2000〕;
建立工程监理范围和规模规定〔建立部第86〕;
?合同法?
?平安消费法?
?环境保护法?
?土地法?
?防洪法?
?水土保持法?
?建筑工程平安消费理?
?建立工程质量责任主体和有关机构不良记录理?等。
二、地方部门规章
1、?陕西环境保护?
三、相关质量检验与控制的专门技术法规性(见表5-1)
及列表
表 5-1
序
标 准 名 称
标 准
备 注
1
油田专用水套加热炉制造、安装及验收
SY/T 0419—97
2
石油建立工程质量检验评定采暖、通风、给排水安装工程
SY4035—93
3
油气田地面线和设备涂色
SY/T0043—2006
4
油气田油气处理用钢制容器施工技术
SY/T 0448—2021
5
石油建立工程质量检验评定站内钢制工艺道安装工程
SY4027—93
6
天然气集输道施工及验收
SY0466—97
7
阀门的检查与安装
SY/T 4102—95
8
加热炉工程施工及验收
SY/T 0404—98
9
石油天然气站内工艺道工程施工及验收
SY0402-2000
10
油气田油气处理用钢制容器施工技术
SY/T 0448—2021
11
石油建立工程质量检验评定道路工程
SY4033—93
12
石油天然气钢制道无损检测
SY/T4109-2005
13
承压设备无损检测
JB/T4730.1-4730.6
14
原油和天然气输送道穿跨越工程设计跨越工程
SY/T0015.2—98
15
原油和天然气输送道穿跨越工程设计工程
SY/T0015.1—98
16
石油天然气工程质量检验评定油田钢制容器及加热炉制作
SY/T0469—98
17
油田集输道施工及验收
SY/T0422—97
18
石油天然气站内工艺道工程施工及验收
SY/T0402—2000
19
含硫天然气道平安规程
SY/T6086-2007
20
石油工程建立施工平安规定
SY44—2000
21
钢制对焊件
SY/T0510—1998
22
工程建立强迫性条文〔房屋建筑部〕
23
工程建立强迫性条文〔石油和化工建立工程部〕
24
石油建立工程质量检验评定天然气净化厂建立工程
SY0322—2000
25
埋地钢质道聚乙稀防腐层技术
SY/T0413—2002
26
石油天然气道平安规程
SY6186—1996
27
油气输送用钢制弯
SY/T5257-2004
28
石油天然气建立工程质量验收 通那么
SY4200-2007
29
石油天然气建立工程施工质量验收 设备安装工程 部:机泵类设备
SY4201.1-2007
30
石油天然气建立工程施工质量验收 设备安装工程 第2部:塔类设备
SY4201.2-2007
31
石油天然气建立工程施工质量验收 设备安装工程 第3部:容器类设备
SY4201.3-2007
32
石油天然气建立工程施工质量验收 设备安装工程 第4部:炉类设备
SY4201.4-2007
33
石油天然气建立工程施工质量验收 站内工艺道工程
SY4203-2007
34
石油有天然气建立工程施工质量验收油气田集输道工程
SY4204-2007
35
石油天然气建立工程施工质量验收自动化仪表工程
SY4205-2007
36
石油天然气建立工程施工质量验收 电气工程
SY4206-2007
37
石油天然气建立工程施工质量验收 道穿跨越工程
SY4207-2007
38
石油天然气建立工程施工质量验收输油输气道线路工程
SY4208-2021
39
聚乙烯燃气道工程技术规程
CJJ63-2021
40
建立工程监理
GB50319—2000
41
石油化工道器材〔合订本〕
SH3401~3410-96
42
建筑地面工程施工质量验收
GB50209—2002
43
地下防水工程质量验收
GB50208—2002
44
钢构造工程施工质量验收
GB50205—2001
45
建筑装饰装修工程质量验收
GB50210—2001
46
混凝土构造工程施工质量验收
GB50204—2002
47
建筑地基根底工程施工质量验收
GB50202—2002
48
现场设备、工业道焊接工程施工及验收
GB50236-98
49
建筑地基处理技术
JGJ79—2002
50
建筑工程施工质量验收统一
GB50300—2001
51
屋面工程质量验收
GB50207—2002
52
砌体工程施工质量验收
GB50203—2002
53
建筑电气工程施工质量验收
GB50303—2002
54
建立工程归档整理
GB/T50328—2001
55
钢制对焊无缝件
GB/T12459-2005
56
钢板制对焊件
GB/T13401-2005
57
58
59
60
61
62
63
65
66
67
68
69
70
第六章 工程监理机构的组织形式
在指导的组织下成立了韩城煤层气监理部。工程监理部的组织形式采取直线制组织机构形式设立工程总监理工程师全面负责指导工程监理部日常理工作针对2021年韩城煤层气工程特点将工程划分为三个区块:即韩二集气站、韩二站区域采气干线网工程及站间联络线工程、韩2站区域井场及单井支线网工程每个区块分别设一名总监代表负责理并按每个专业设置监理组各专业监理组装备工程相应的专业监理人员层层理责任包干〔如附图6-1〕。监理部按照合同规定的监理工作范围展开各项工作。
监 理 部 组 织 机 构 图
总监:郑和
安装
电仪
总监代表:郭晓伟
总监代表:李远
土建
文当信息
祝乃民
姚金奎
张琰奎
景玮娜
郭晓伟
徐志强
卜明
冯永超
王玮
李远
张田
第七章 工程工程监理机构人员装备方案
为了对产建工程施行全方位、全过程有效监理监理部方案装备监理人员32人〔见附表7-1〕监理部所有监理人员均经过系统培训并经油田基建工程部严格审查通过。监理部实行协同作战分专业包干巡查和旁站相结合的监理方式进展监理。
韩城煤层气监理部人员 附表7-1
序
性别
专业
职称
持证情况
职务
监理证
备注
1
郑 和
大专
土建
工程师
证、
总监
0061353
到位
2
郭晓伟
大学
电仪
工程师
师证、
平安书
总监代表
第070600009
到位
3
李 远
大专
土建
工程师
师证、
平安书
总监代表
化建监工字第20210212
到位
4
祝乃民
大专
安装
工程师
师证
监理工程师
化建监工字第202102044
到位
5
徐志强
大专
土建
工程师
师证
监理工程师
陕建监工字第20030296
到位
6
姚金奎
高中
安装
技 师
师证
监理员
西科培证字第0630002
到位
7
卜 明
大专
土建
监理员
培训证
监理员
西科培证字第0726061
到位
8
冯永超
大专
土建
监理员
培训证
监理员
西科培证字第0726003
到位
9
王 玮
大专
土建
监理员
培训证
监理员
西科培证字第0913004
到位
10
张琰奎
中专
土建
监理员
培训证
监理员
西科培证字第0922021
到位
11
景玮娜
中专
土建
监理员
培训证
监理员
西科培证字第0911004
到位
12
张 田
本科
文控
资料员
资料员
到位
第八章 工程工程监理机构人员职业道德守那么及岗位职责
一、职业道德守那么
1、维护的荣誉和利益按“守法、诚信、公正、科学〞的准那么执业。
2、执行有关工程建立的法律、法规、、和制度履行监理合同规定的义务和职责。
3、努力学习专业技术和建立监理知识不断进步业务才能和监理程度。
4、不以个人名义承揽监理业务。
5、不同时在两个或两个以上监理注册和从事监理活动不在部门和施工、材料、设备的消费供给等兼职。
6、不为所监理工程指定承包建筑商、建筑构配件、设备、材料供给商。
7、不收受被监理的任何礼金。
8、不所监理工程各方认为需要的事项。
9、坚持自主的开展工作。
二、监理人员岗位职责
〔一〕总监理工程师岗位职责
1、确定工程监理机构人员的分工和岗位职责。
2、主持编写工程监理规划、审批工程监理施行细那么并负责理工程监理机构的日常工作和组织工程监理部人员对质量、环境、职业安康、平安理体系的施行和持续改良。
3、审查承包的资质并提出审查。
4、审查和监视监理人员的工作根据工程工程的进展情况可以进展人员调配对不称职的人员调换其工作。
5、主持监理工作会议签发工程监理机构的和指。
6、审定承包提交的开工、施工组织设计、技术方案、进度方案。
7、审核签署承包的申请、支付证书和开工结算。
8、审查和处理工程变更。
9、主持或参与工程质量事故的调查。
10、调解建立与承包的合同争议、处理索赔、审批工程延。
11、组织编写并签发监理月报、监理工作阶段、专题和监理工作总结。
12、审核签认分部工程和工程的质量检验评定资料审查承包的开工申请组织监理人员对待验收的工程工程进展质量检查参与工程工程的开工验收。
13、主持整理工程工程的监理资料。
三、总监理工程师代表岗位职责
1、负责总监理工程师指定或交办的监理工作和旁站监理方案。
2、按总监理工程师的受权行使总监理工程师的部职责和权利。
3、总监理工程师没有将以下工作委托总监理工程师代表:
〔1〕主持编写工程监理规划、审批工程监理施行细那么;
〔2〕签发工程开工/复工报审表、工程暂停、工程款支付证书、工程开工报验单;
〔3〕审核签认开工结算;
〔4〕调解建立与承包的合同争议、处理索赔、审批工程延;
〔5〕根据工程工程的进展情况进展监理人员的调配调换不称职的监理人员。
四、专业监理工程师岗位职责
1、负责编制本专业的监理施行细责和旁站监理方案。
2、负责本专业监理工作的详细施行。
3、组织、指导、检查和监视本专业监理员的工作当人员需要调整时向总监理工程师提出建议。
4、审查承包提交的涉及本专业的方案、方案、申请、变更,并向总监理工程师提出。
5、负责本专业分项工程验收及隐蔽工程验收。
6、定向总监理工程师提交本专业监理工作施行情况对重大问题及时向总监理工程师汇报和。
7、根据本专业监理工作施行情况作好监理日记。
8、负责本专业监理资料的搜集、汇总及整理参与编写监理月报。
9、核查进场材料、设备、构配件的原始凭征、检测等质量证明及其质量情况根据实际情况认为有必要时对进场材料、设备、构配件进展平行检验合格时予以签认。
10、负责本专业的工程计量工作核查工程计量的数据和原始凭证。
五、监理员岗位职责
1、在专业监理工程师的指导下开展现场监理工作和参与编写旁站监理方案。
2、检查承包投入工程工程的人力、材料、主要设备及其使用、运行状况并作好检查记录。
3、复核从施工现场直接获取工程计量的有关数据并签署原始凭证。
4、按设计图及有关对承包的工艺过程或施工工序进展检查和记录对加工制作及工序施工质量检查结果进展记录。
5、担任旁站工作,发现问题及时指出并向专业监理工程师。
6、做好监理日记和有关的监理记录。
六、信息文控员岗位职责
1、在总监理工程师指导下负责工程监理部的监理资料理工作。
2、作好现场资料搜集、整理、归档、编及造册存档工作。
3、对上级下发的资料、、规定要及时传递给有关人员。对报送的资料要及时、准确有传报给有关负责人。
4、负责监理资料的打印、复印、并传递给有关、部门。
5、负责工程监理部的技术资料和检测仪器保工作。
6、负责工程监理部的内勤事务。
7、完成总监理工程师安排的其它工作。
第九章 监理工作程序
一、监理工作总程序〔见图9-1〕
协助建立组织施工、评标和优选中标
施工准备阶段监理
施工过程监理
组织开工预验收
协助业主进展开工验收
整理监理资料、在?工程验收记录?上签字发?开工移交证书?
建立与承建签定工程保修合同
审核开工结算
工程保修监理
审批施工组织设计、签署开工
召开第一次工地会议、施工监理交底会
组织工程监理机构进展监理准备工作
监 理 工作总程序图 附图9-1
二、施工阶段工程质量控工作流程〔见图9-2〕
③
④
⑤
是
是
是
否
否
②
同意
开工准备〔施工〕
提交?开工申请单?〔施工〕
审查开工条件〔监理〕
批准开工申请〔监理〕
分项分部工程工序施工〔施工〕
工序完成后自检〔监理〕
整 改
施工
自 检 合 格?
填报?质量验收单?〔施工〕
检查工序质量;现场检查;实验室检验〔监理〕
检 查 合 格?
签署?质量验收单?〔监理〕
本 分 项 分 部 工 程
本分项分部工程各工序是否全部完?成?
进
行处理
附有:
施工组织设计
施工人员到场情况
施工设备到场情况
材料到场情况
材料检验
分包商资质材料
①
是
施工阶段工程质量控制工作流程图 9-2
⑩
⑨
⑧
否
是
是
⑦
否
是
否
⑥
是
填写?中间交工证书?〔施工〕
转入下一分项分部工程施工
审查分项分部工程质量
现场检查;质量核查
〔监理〕
分项分部工程等级评定
〔监理、质量监视〕
验收是否符合要求?
签署?中间交工证书?予以确认
〔监理〕
签发?中间支付证明?
〔监理〕
计 量
〔施、监〕
本工程的各分项分部是否均完成
进展开工預验〔施工〕
开工验收资料准备〔施工〕
申请工程开工验收
〔施工〕
审查开工验收申请〔监理〕
现场初验是否合格?
工程初验
〔监理〕
工程质量等级评定
〔监理、质监〕
组织工程验收〔建立、监理〕
开工验收〔建立、施工〕
工程质量评定〔质量监视站〕
是否通过验收?
工程移交〔建立、施工〕
审查合格?
补充在准备
整改
〔施工〕
进展处理
三、施工质量监理程序〔见图9-3〕
否
处理
进展下道工序
是
否
是
是
否
开 工 准 备
承包商提交?开工申请单?
监理工程师审查开工申请
工序完工承包商自检
承包商填报?质量验收单?
监理工程师签署?质量验收单?
单项工程或分部、分项工程完工
承包商提交?中间交工证书?
监理工程师检查
验收、确认、签署?中间交工证书?
批准?
监理人员检查质量
合格?
施 工
质量合格?
施工质量监理程序简图 9-3
第十章 监理工作和措施〔实行红、黄牌制度与IPMT共同研究处分措施〕
一、施工阶段控制质量控制
〔一〕施工准备阶段
1、熟悉相关设计、等。
2、协助建立做好开工前的准备工作:场站址选定三通一平;施工及现场理;工程质量记录;施工组织设计审批;HSE理审核;原材料、构配件、设备进场抽验;工程、分部、分项工程划分;开工资料的化等。
3、协助建立对施工图进展审查提出书面和建议。
4、严格进展施工的资质审查和开工的审批。
〔1〕凡进入第三采气厂产能建立工程的承包〔包括总承包和分包〕,监理部都要进展严格的资质审查。审查的内容包括:施工承包合同、平安责任合同及平安理制度;企业营业执照、企业资质、税务登记、ISO认证、企业法人资格;理人员〔工程经理、质检人员、平安人员、技术人员〕资质;特殊工种〔焊工、电工、无损检测、起吊〕人员资质;企业业绩证明;机具装备表、检测机具表及校验情况;准入证、施工答应证〔包括向施工所在地申报的施工答应证〕。审查合格的总监签字认可后报甲方工程组批准否那么施工不准进入施工现场。
〔2〕经资质审查合格的施工开工前必须对所承当的施工内容编制详细的“施工组织设计(方案)〞报监理部进展审查。监理部将组织监理人员对“施工组织设计(方案)〞是否符合设计、、要求是否有明确的平安理目的、平安措施及可行性进展审查。审查合格者开工前监理部还要组织监理人员按照“施工组织设计(方案)〞的要求对施工现场的人员到位、人员资质、机械装备到位及状况、平安措施落实情况、质量保证体系的运行条件进展检查落实检查合格才批开工准予开工。“施工组织设计(方案)〞一经批准施工过程中必须严格执行凡违犯“施工组织设计(方案)〞的施工组织和施工均视为违章操作监理有权阻止违章操作并对当事人进展处理直至将违章操作者或违章操作清出施工现场。
〔3〕施工人员实行持证上岗特殊工种如:焊工、无损检测、技术人员、质检人员、平安人员及工程经理必须持证上岗。焊工和〔兼职质检员〕要进展考试〔考核)合格上岗上述人员审查合格后监理部将在其胸牌上盖章认可有效否那么不予认可。假设发现佩带无效胸牌者不理由均视为无证上岗应立即清出。无损检测需在开工前将资质、人员资质、装备设备情况一并报监理部审查合格的检测人员胸牌上监理部盖章认可。
〔4〕实行工程开工审批凡经上述审查合格的工程可以批准开工。开工总监签认甲方工程组批准有效可以开工。未经批准擅自开工一律视为违规违规施工的施工要立即停工整顿整顿合格开工手续前方可继续施工情况严重者应清出施工现场不许承当第三采气厂产能建立工程2021年施工任务。
5、参加设计和建立组织的技术交底。
6、检查施工HSE理体系的建立及运行情况以确保文明施工员工安康平安施工。并要求施工在施工过程中严格遵守各项工作程序。
〔1〕在线施工中不得带气作业。在工程施工中必须严格进展施工人员和材料、设备到位情况的检查达不到连续施工要求的不许开工;必须严格遵守工程组动火审批、监护制度齐全完好的动火手续甲、乙双方监护人必须进展天然气浓度检测检查平安防护措施到位监护人签字后才可动火施工否那么即视为严重违规施工。
〔2〕施行现场文明施工建立文明工地。其要求如下:
各场站、倒班点施工现场、办公用房必须保持整洁标识明确有条件必须美化及绿化。
各场站、倒班点施工现场必须建立明显的标识。大门搭设彩门及标语门两侧设工程概况平面图、施工组织机构图;场站内办公、临舍门挂牌标识;施工区、材料堆放区设明显标识材料堆放应符合有关规定和施工平面图要求;各工地必须设临时厕所并挂牌;堆放易燃物品处要设立明显的警示牌并装备灭火器材;施工机具必须按施工平面图进展摆放。
工地临时用水用电必须符合有关规定。线路架设应保证使用平安可靠电路闸开关应有闸箱并可靠防水闸丝规格应符合要求不得用铜、铁丝代替用电设备应按规定可靠接地。
建筑脚手架的搭设必须遵照相关施工进展消除平安隐患杜绝平安事故的发生。
施工现场茶炉必须有专人负责保证饮用水卫生平安;工地食堂应保持清洁、卫生饭菜应按时合理调节夏季要做好防暑降温以保证施工人员有充分的精力工作;临时厕所应有排污措施并有专人负责清扫夏季有灭蝇措施防止各种疾病、传染病的发生;生活污水、垃圾必须按要求处理不许随地乱倒;工业垃圾应按有关规定及时清出施工现场或填埋并做到活完、料尽、场地清。
现场材料必须按平面布置图堆放砂石堆放场地硬化砖墙分隔;砖码堆放整齐;袋装水泥入库散装水泥入罐并有防雨、防潮措施;钢筋分类架空码放并有标识;架板、模板、架杆、扣件分类堆放整齐。
施工设备进场必须按平面布置图平安摆放、安装塔吊人员需持证上岗按操作。
〔二〕施工过程控制
1、对施工的组织理
要求总承包工程部必须具备健全的消费理组织机构和健全的质量保证体系,正常的保证体系运行机制;必须具备健全的HSE理机构和运行机制,各理人员的职责必须明确,工作程序清楚,工作到位。施工现场出现理不到位、质量问题、进度问题监理部只对总承包进展追究。
要求施工实行工程责任承包制对工程的施工进度、施工质量、平安全面负责。工程开工时承包者必须具备健全的组织机构装备足够的具有相应资质的理人员〔工程经理或作业队长、方案、统计、调度、材料、质量、平安、技术〕和有足够上岗资格的施工人员报监理部备案并要和施工组织设计相一致。理人员不可兼职太多具有专业技术职称的技术人员可以兼任质量理人员。理人员必须深化施工现场进展有效的组织指导。工程承包经理〔作业队长〕和质量理人员、平安人员不许脱岗任何时间发现理人员不在岗立即停工等待直至撤消该承包。承包经理〔作业队长〕及工程部经理离岗必须报经监理部同意并有适当人选替补否那么发现后立即停工等待误工责任施工自负。每个承包最少应装备经理〔作业队长〕、技术员、质量检查人员、平安人员各1名上述人员必须跟班作业否那么视为质量保证体系运行不正常要立即停工整顿。
一个承包经理可以负责邻近的2个工程同时施工,但每个施工点都必须装备质量理人员和技术员跟班作业并施行其职责否那么要停工等待责任自负。
2、对施工工艺过程的质量控制
施工工艺过程质量控制要点及〔见表10-1〕
施工工艺过程质量控制要点及 表10-1
序
工程工程
质量控制要点
控制手段
1
土石方
工程
开挖范围及边线〔从中间向两侧量测〕
高程
测量
测量
2
根底工程
位置〔轴线及高度〕
外形尺寸
与柱连接钢筋型、直径、数量
混凝土强度
地下线预留孔道及预埋
测量
测量
现场检查
审核配合比、现场取样制作试件、审核试验、
现场检查、量测
3
现浇钢筋混凝土
主体构造工程
轴线、高程及垂直度
断面尺寸
钢筋:纯熟、直径、位置、接头
施工缝处理
混凝土强度:配合比、坍落比、强度
预埋件:型、位置、数量、锚固
测量
量测
现场检查、量测
旁站
现场制作试块、审核试验
现场检查、量测
4
砌砖工程
砌承重墙的砂浆强度等级〔配合比〕
灰缝、错缝
门窗孔位置
预埋件及埋设线
砂浆配合比试验
旁站
量测
现场检查、量测
5
室内
初装修
材料配合比
室内抹灰厚度、平整度、垂直度
室内地坪厚度、平整度
试验
要求作样板间
要求做样板间
6
门窗工程
木门窗:位置、尺寸
铝合金门窗:嵌填、定位、安装、关闭、开关
检查、量测
检查、量测
7
屋面防水工程
找平层:厚度、坡度、平整度、防裂纹
保温层:厚度、平整度
防水面层:填嵌、粘结、平整
水落:安装、接头、排水
观察、量测
观察、量测
观察
观察
8
室内水给排水道安装工程
安装位置及坡度、接头
阀连接位置、接头
水压试验
水表、消火栓、卫生洁具、器件
自动喷洒、水幕、位置、间距、方向
水泵安装位置、标高试运行轴承温升
排水系统通水试验
观察、量测
观察、量测
水压试验
观察、量测
观察、量测
观察、量测
通水试验
9
通风空调系统安装工程
冷冻机组安装:位置、标高
风、风机盘:位置、标高、坡向、坡度、接头
风、制冷道保温措施
空调器及风机安装:位置、标高
道穿过墙或楼板套、缝隙嵌填严
阀闸安装位置、方向
观察、量测
观察、量测
观察、量测
观察、量测
观察、
观察、
10
室内电气线路安装工程
变配电设备安装:位置、标高、线路连接
屏柜、附件及线中安装
绝缘、接地
观察、量测
观察、量测
观察、量测
序
工程工程
质量控制要点
控制手段
12
电梯安装工程
导轨:位置、垂直度、内外表间距
轿箱、层门:垂直度、平层精度、门窗开关
电气系统安装结实、线路连接
控制系统调试
量测
观察、量测
观察、量测
测试
13
高级装饰工程
饰面板材外表、接缝、几何尺寸、
骨架位置、安装
壁纸、墙布粘结
美术喷浆:花点分布、质感、色泽、接头
清漆工程:木纹、光亮
喷砂、喷涂:粘结
观察、量测
观察、量测
观察、
观察、
观察、
观察、量测
14
安装线及
道路工程
线位置、标高、坡向、坡度
道安装、接头
阀闸、量表安装位置、接头
道路路基、路面
堡坎、挡土墙位置、尺寸、强度
观察、量测
观察、
观察、试压
观察、量测
观察、量测、试验
工序交接检查。
坚持上道工序不经检查验收不准进展下道工序的原那么。上道工序完成后先由施工进展自检、专职检认为合格后再现场监理工程师或其代表到现场会同检验。检验合格后签署认可方能进展下道工序〔见图10-2〕。
a. 施工初验后向现场检查员请予检验;主要工序检验应现场监理工程师;
b. 工序检验一般由监理方会同乙方进展。必要时可约请设计、长庆质量监视站派员参加;
c. 工序质量检验由监理方参加检验人员签署。
不合格
不合格
合格
合格?
会同现场检查
试验室检验
驻现场工程师或其代表
返修
工序施工完毕
施工自检、专职检初检
签署质检合格
进展下道工序
合格
图10-2 工序交接检验程序图
隐蔽工程检查验收。隐蔽工程完成后先由施工自检、专职检初验合格后填报隐蔽工程质量验收单现场监理工程师检查验收。
工程质量事故处理。包括质量事故原因、责任的分析;质量事故处理措施的商定;批准处理工程质量事故的技术措施或方案;处理措施效果的检查。
行使质量监视权、下达停工指。为了保证工程质量出现以下情况之一者监理工程师有权指施工立即停工整改。
未经检验即进展下道工序作业者;
a工程质量下降经指出后未采取有效改正措施或采取了一定措施。而效果不好继续作业者;
b擅自采用未经认可或批准的材料;
c擅自变更设计图纸的要求;
d擅自将工程转包;
e擅自让未经同意的分包进场作业者;
f没有可靠的质量保证措施贸然施工已出现质量下降征兆者;
g其他。
1. 质量的事后控制
、单项工程开工验收。凡、单项工程完工后施工初验合格再提出验收申报表其流程〔见图10-3〕。
返
修
_
会同现场检查
验核质量验收单
施工提出
单项工程验收申报表、各分项工程质量验收单
实验室检验资料
工程质量等级评定
合格?
签署中间验收书
+
10-3 、单项工程验收程序图
工程开工验收。其工作流程〔见图10-4〕。
+
施工
土建工程开工、设备完成试车调试
施工提交
质量签证
展开阅读全文
