1、施工技术交底记录工程名称:xx政工程A标 页,共2页交底工程块石砌筑工程交底人交底日交底内容:1石料本标段砌筑用石料选择坚实新颖、无风化剥落和裂纹的岩石石材外表无污垢、水锈等杂质用于外表的石材应色泽均匀。石料的物理力学应符合施工图纸的要求基容重应大于2.5t/m3湿抗压强度大于100Mpa。 2砂砌筑工程用砂选择质地坚硬清洁含泥量小于5级配良好粒径为0.155mm细度模数在2.53.0之间的中粗砂。砌筑毛石砂浆的砂粒径不大于5mm;砌筑料石砂浆的砂粒径不大于2.5mm。 3水泥 砌筑工程用水泥选用符合技术条款指定的和行业的现行其标不低于325#并符合施工图纸的要求。受潮湿结块的水泥制止使用。
2、4水拌制砂浆用水采用溪水。 5水泥砂浆水泥砂浆的配合比必须满足施工图纸规定的强度和施工和易性要求配合比必须通过试验确定并严格按配料单进展配料;水泥砂浆拌和过程中应保持骨料的稳定性根据骨料含水量的变化情况随时调整用水量以保证水灰比的准确性;采用机械拌和水泥砂浆的其拌和时间不小于23min并随拌随用在运输过程生离析、析水的砂浆应重新拌和已初凝的砂浆不得使用。本工程砌体所用的块石拟从工程附近的建材购置由5t自卸汽车运至工地再由人工推双胶轮车转运至砌筑现场;砌筑用砂浆由0.2m3砂浆搅拌机拌和人工推双胶轮车运至砌筑现场。砂浆拌制应符合设计标要求具有良好的保水性和和易性稠度为3050mm其配合比由试验确

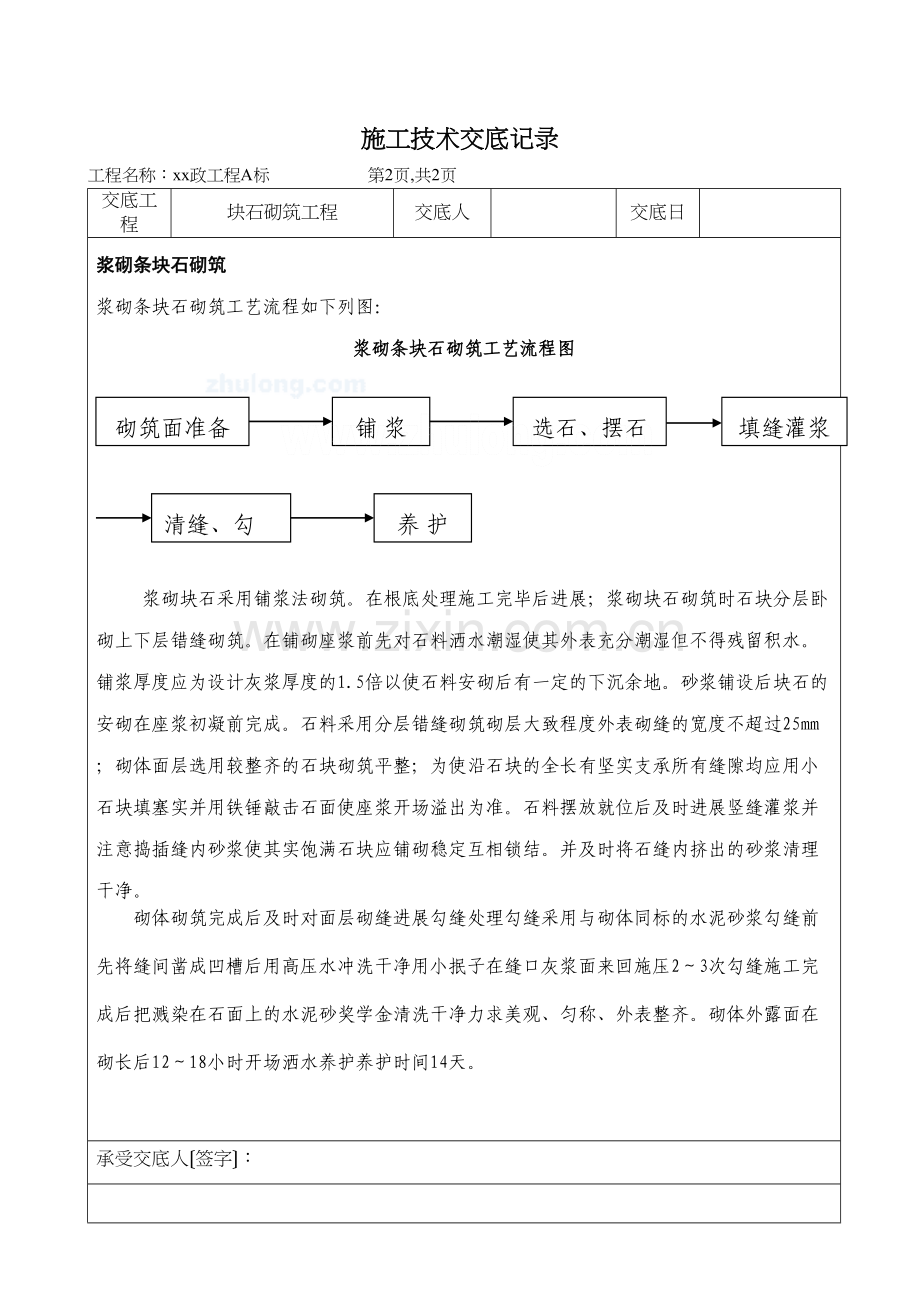

3、定。施工技术交底记录工程名称:xx政工程A标 第2页,共2页交底工程块石砌筑工程交底人交底日浆砌条块石砌筑浆砌条块石砌筑工艺流程如下列图:浆砌条块石砌筑工艺流程图填缝灌浆选石、摆石铺 浆砌筑面准备清缝、勾缝养 护浆砌块石采用铺浆法砌筑。在根底处理施工完毕后进展;浆砌块石砌筑时石块分层卧砌上下层错缝砌筑。在铺砌座浆前先对石料洒水潮湿使其外表充分潮湿但不得残留积水。铺浆厚度应为设计灰浆厚度的1.5倍以使石料安砌后有一定的下沉余地。砂浆铺设后块石的安砌在座浆初凝前完成。石料采用分层错缝砌筑砌层大致程度外表砌缝的宽度不超过25mm;砌体面层选用较整齐的石块砌筑平整;为使沿石块的全长有坚实支承所有缝隙均应用小石块填塞实并用铁锤敲击石面使座浆开场溢出为准。石料摆放就位后及时进展竖缝灌浆并注意捣插缝内砂浆使其实饱满石块应铺砌稳定互相锁结。并及时将石缝内挤出的砂浆清理干净。砌体砌筑完成后及时对面层砌缝进展勾缝处理勾缝采用与砌体同标的水泥砂浆勾缝前先将缝间凿成凹槽后用高压水冲洗干净用小抿子在缝口灰浆面来回施压23次勾缝施工完成后把溅染在石面上的水泥砂奖学金清洗干净力求美观、匀称、外表整齐。砌体外露面在砌长后1218小时开场洒水养护养护时间14天。承受交底人签字:内容总结(1)施工技术交底记录工程名称:xx政工程A标 页,共2页施工技术交底记录工程名称:xx政工程A标 第2页,共2页
