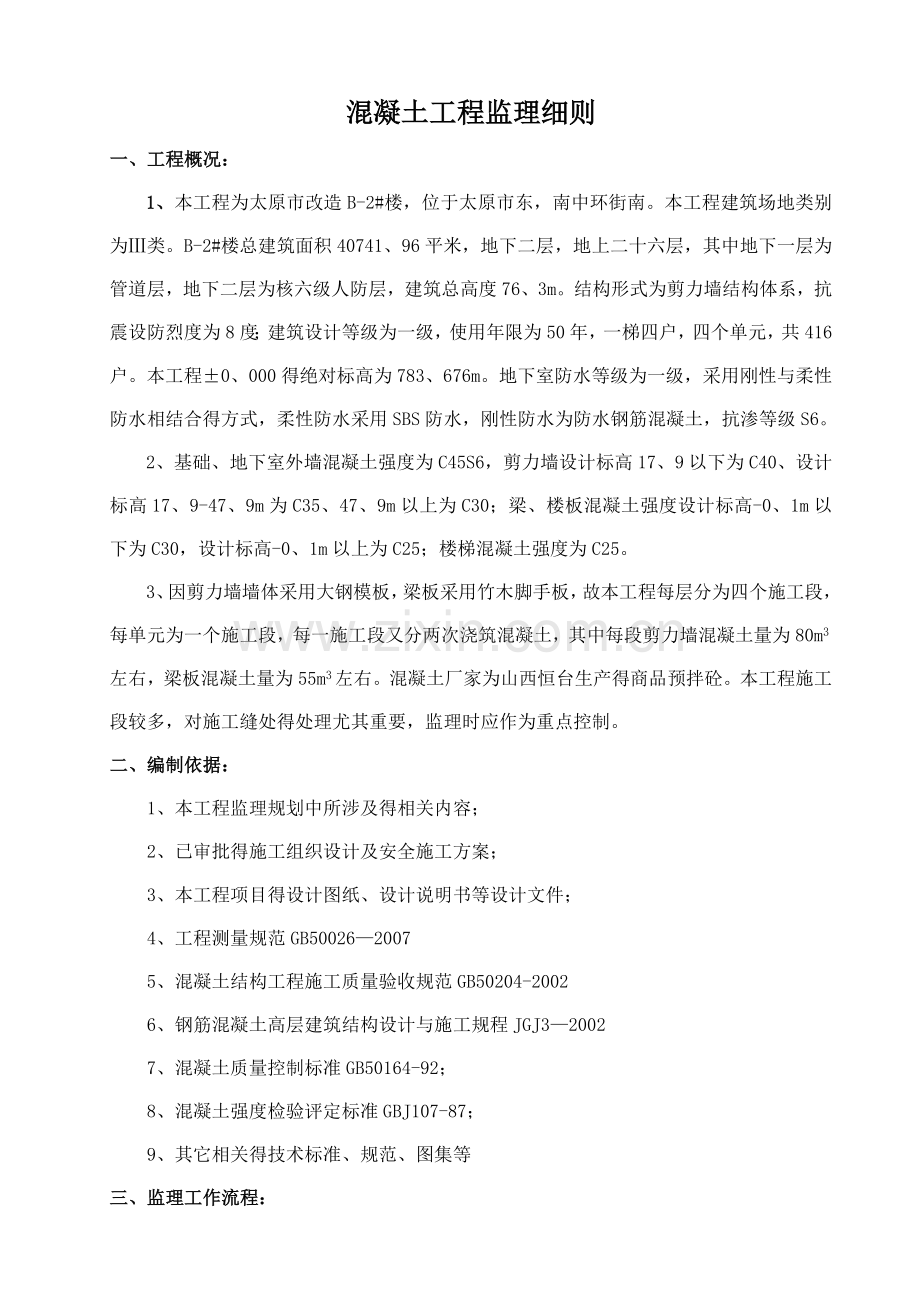

1、混凝土工程监理细则一、工程概况:1、本工程为太原市改造B-2#楼,位于太原市东,南中环街南。本工程建筑场地类别为类。B-2#楼总建筑面积40741、96平米,地下二层,地上二十六层,其中地下一层为管道层,地下二层为核六级人防层,建筑总高度76、3m。结构形式为剪力墙结构体系,抗震设防烈度为8度;建筑设计等级为一级,使用年限为50年,一梯四户,四个单元,共416户。本工程0、000得绝对标高为783、676m。地下室防水等级为一级,采用刚性与柔性防水相结合得方式,柔性防水采用SBS防水,刚性防水为防水钢筋混凝土,抗渗等级S6。2、基础、地下室外墙混凝土强度为C45S6,剪力墙设计标高17、9以下
2、为C40、设计标高17、9-47、9m为C35、47、9m以上为C30;梁、楼板混凝土强度设计标高-0、1m以下为C30,设计标高-0、1m以上为C25;楼梯混凝土强度为C25。3、因剪力墙墙体采用大钢模板,梁板采用竹木脚手板,故本工程每层分为四个施工段,每单元为一个施工段,每一施工段又分两次浇筑混凝土,其中每段剪力墙混凝土量为80m3左右,梁板混凝土量为55m3左右。混凝土厂家为山西恒台生产得商品预拌砼。本工程施工段较多,对施工缝处得处理尤其重要,监理时应作为重点控制。二、编制依据:1、本工程监理规划中所涉及得相关内容;2、已审批得施工组织设计及安全施工方案;3、本工程项目得设计图纸、设计说

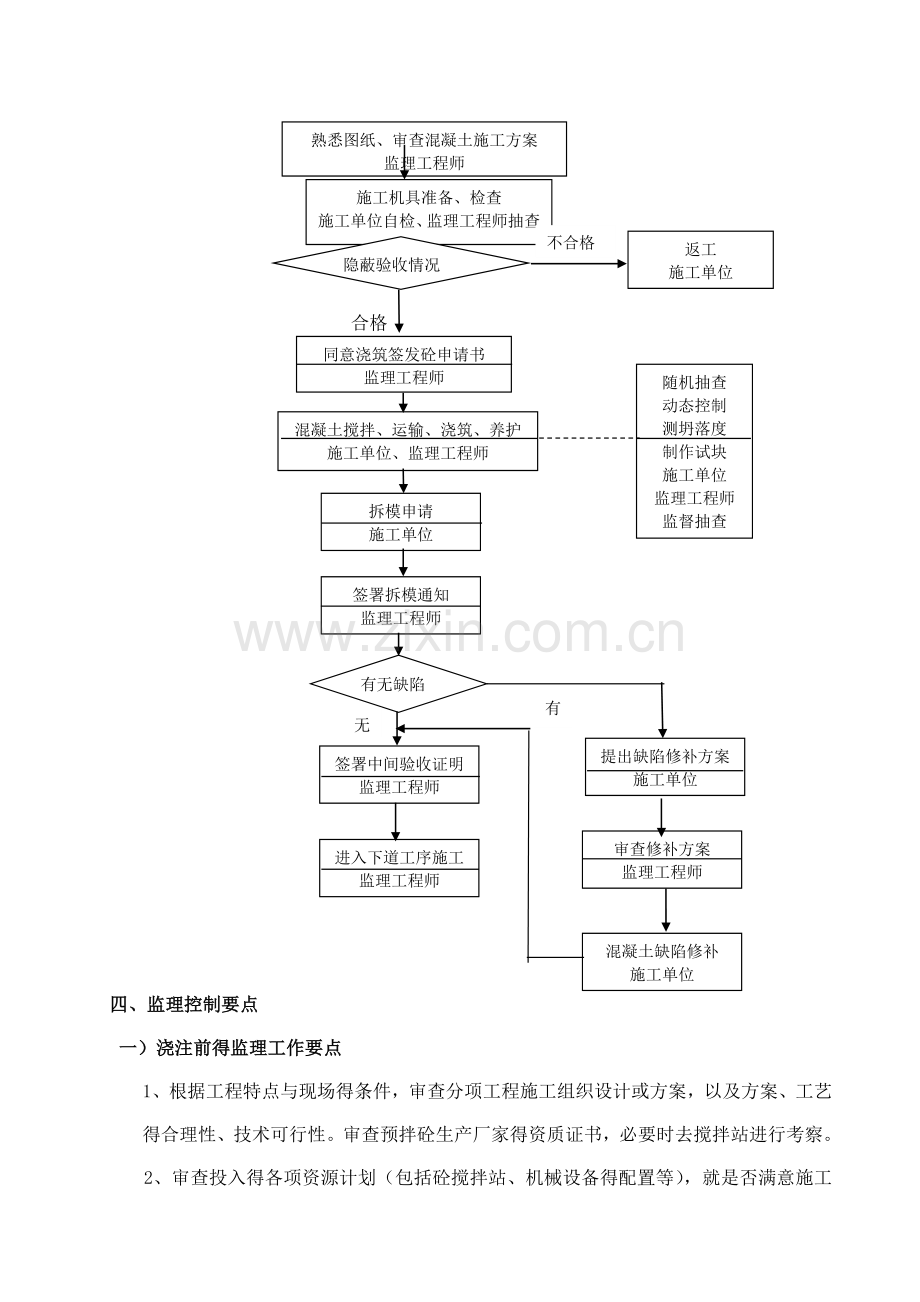

3、明书等设计文件;4、工程测量规范GB5002620075、混凝土结构工程施工质量验收规范GB50204-20026、钢筋混凝土高层建筑结构设计与施工规程JGJ320027、混凝土质量控制标准GB50164-92;8、混凝土强度检验评定标准GBJ107-87;9、其它相关得技术标准、规范、图集等三、监理工作流程:熟悉图纸、审查混凝土施工方案监理工程师 施工机具准备、检查施工单位自检、监理工程师抽查 不合格返工施工单位隐蔽验收情况 合格随机抽查动态控制测坍落度制作试块施工单位监理工程师监督抽查同意浇筑签发砼申请书监理工程师混凝土搅拌、运输、浇筑、养护施工单位、监理工程师拆模申请施工单位签署拆模通知
4、监理工程师有无缺陷有无签署中间验收证明监理工程师审查修补方案监理工程师提出缺陷修补方案施工单位进入下道工序施工监理工程师混凝土缺陷修补施工单位四、监理控制要点一)浇注前得监理工作要点1、根据工程特点与现场得条件,审查分项工程施工组织设计或方案,以及方案、工艺得合理性、技术可行性。审查预拌砼生产厂家得资质证书,必要时去搅拌站进行考察。2、审查投入得各项资源计划(包括砼搅拌站、机械设备得配置等),就是否满意施工进度与工艺要求。审查施工组织投入得施工及管理人员得素质、数量、应满足施工要求,要审查所有特殊岗位人员得上岗资格证书。3、模板、钢筋应作好预检与隐检,在浇注混凝土前应再次检查,确保模板位置、标
5、高、截面尺寸与设计相符,且支撑牢固,拼缝严密,模板内杂物已清除干净。钢筋位置固定正确,变形得钢筋已矫正,关键部位应再次查验钢筋品种、数量、规格、插筋、锚固情况;在上道工序(包括钢筋工程、模板工程、水电暖通专业)办理隐蔽验收合格后方可允许本工序得施工。4、检查机具准备,对料斗、串筒、泵车、输送管线,振捣器等要准备充足,对可能出现得故障已有所准备,必要时应进行试运转。5、混凝土浇灌申请书已办妥,对天气预报应做了解与必要得冬施、雨施准备,水电照明等现场条件已做好,且应有保证。二)常规混凝土浇筑过程中得监理要点1、商品砼,在第一车进场前应审核其预拌砼出厂合格证、标号、坍落度等各项指标就是否与设计相符,
6、砼浇筑过程中随机对随车砼发货单、砼坍落度等进行抽查,现场监理指定取样时间与部位并见证施工单位留取砼试件,本工程每次砼浇筑,试块留置应不得少于三组,包括同条件600天、同条件拆模试块、标准养护试块各一组。严禁在已搅拌好得混凝土中注水,坍落度不合格得混凝土要退回搅拌站。2、混凝土浇筑开始前,检查施工单位就是否对木模板进行浇水湿润,在浇捣过程中,监理人员应进行旁站监理,督促施工单位做好质量保证工作。检查砼得浇筑接槎、振捣就是否按砼得施工操作规程施工,砼从搅拌机中卸出到浇筑完毕得延续时间,不得超出规范得规定,检查用搅拌输送车得商品砼,运输时间与温度就是否在规定范围内。3、检查震捣情况,不能漏震、过震、
7、检查模板、钢筋得位置与牢固度,有跑模与钢筋位移情况时应督促施工单位及时处理,特别注意砼浇注中施工缝、沉降缝、后浇带处砼得浇注处理。墙体混凝土应分层进行浇筑,首层厚度不应大于50cm。4、对结点中不同等级混凝土得浇注顺序与浇注混凝土得等级要严格检查、防止低等级混凝土注入高等混凝土部位。5、要检查与督促承包单位适时(一般在12h内)做好成型压光与薄膜覆盖并浇水(日平均气温低于5时不得浇水)养护、防止混凝土出现裂缝。混凝土浇筑完成后,砼强度达到1、2Mpa前(夏季一般在20小时左右,冬季应根据温度适当延后),不得进行踩踏或下道工序得施工。6、承包单位拆模要事先向监理工程师提出要求,经监理工程师依拆模
8、条件(检查试块报告等,梁板拆模时砼强度应达到标准值得75%,悬挑部位应达到标准值得100%,方可允许拆模)判断确认后方可进行。拆模后及时组织施工单位进行砼外观检查,发现混凝土缺陷、通病或其她问题,及时提出整改意见,督促施工单位按时整改完成。累计。7、在混凝土浇捣28天后,检查砼标准养护强度试压报告,强度就是否符合设计要求;同条件600天试块达到要求后进行抗压强度检测,其中日平均气温在零度以下,不计入温度。督促施工单位对混凝土强度进行评定。三)防水混凝土浇筑过程中得监理要点1、地下室防水工程施工期间地下水位应降低至防水工程底部最低标高以下。不得小于500mm,直至防水工程完成。基坑四周得地面水必
9、须外排,不得流入基坑。基坑内不得有积水。2、检查商品混凝土得出厂报告,配合比设计报告、水泥、砂、石子性能报告就是否符合设计施工规范要求。砼坍落度应在14-16cm之间,并与设计要求偏差不得大于30MM。如发现向混凝土运输车内加水,此车混凝土将视为不合格品处理。严格控制防水混凝土得出厂至入模时间。砼强度高于C30时,气温不高于25时为150min,气温高于25时为90min。掺入得防水剂、外加剂应符合设计要求。3、防水混凝土得原材料、外加剂及予埋件等必须符合设计要求与施工规范要求。4、防水混凝土必须密实,抗压强度与抗渗等级必须符合设计要求(设计要求抗渗等级要求S6)。检查浇筑质量,防水砼得密实度
10、。防止漏振、过振,接槎紧密。认真检查施工缝,后浇带得止水带施工。检查养护得条件、时间,防水混凝土浇灌后4-6小时必须覆盖浇水,三天内每天浇水4-6次。三天后每天浇水3-2次,养护时间不少于14天。5、施工缝,变形缝、止水带(片)、穿墙管件、支模铁件等设置与构造必须符合设计要求与施工规范规定。严禁有渗漏。四)冬、夏季混凝土浇筑过程中得监理要点1、冬季混凝土浇筑:1) 加强监理工程师对冬施得预控工作,要坚持冬施措施不落实不得施工得原则。冬施方案要根据工程进度、气温预测、施工环境做出详细得技术措施方案,规不定期好测温孔布置、测温方案、浇筑方案、拆模条件。方案要具体,可操作,结合工程,切合实际。照抄照
11、搬,应付差事得冬施方案要求重做,重新审批。2)冬施方案实施前要认真检查落实,及时收集天气中期预报,依气温调整施工进度,完善施工措施;对冬施得砼配合比,外加剂性能,掺量必须提前做好审定;对应到场得保温材料得质量与数量要提前检查到位情况;对拟采取得保温措施要做出科学得判断,监理工程师应做好必须得热工计算审核;对商品砼及现场搅拌站得外掺剂,搅拌方法,计量等进行必要考察与监控等等。3)抓好冬施关键点。监理工程师应根据工程实际情况,明确冬施监理得关键部位、关键点得内容,并加强现场控制。监理工程师必须作好以下册检查与抽测工作:混凝土实际入模温度得监测;加强对混凝土外温度及温差得监测、分析,必须时要采用措施
12、防止混凝土受冻与裂缝得发生。加强对蓄热覆盖防风措施得督察,确保覆盖及时到位;适时控制拆模时间及拆模后得保温及养护问题;督促检查留置混凝土强度试块,包括同条件与转常温条件试件,均不得漏作。2、夏季混凝土浇筑:1)对高温环境下影响混凝土得因素进行预测分析,督促承包单位写好施工措施,并抓好落实。2)监理工程师应从以下方面作好检查与督促;原材料中,水泥就是否选用合理,骨料就是否有防止升温措施,外加剂(缓凝剂)就是否用已被认证得合格产品;配合比就是否考虑了夏期施工塌落度损失大得措施;浇筑方案就是否合理,浇筑速度就是否适当;养护条件就是否有保证;五)施工缝、后浇带得处理1、施工缝留置位置规定: 1)与板连
13、成整体得大截面梁,留置在底板面以下2030mm处,当板下有梁托时,留置在梁托下部。 2)单向板,留置在平行于板得短边得任何位置。 3)有主次梁得楼板宜顺着次梁方向浇筑,施工缝应留置在次梁跨度得中间1/3范内。 4)墙,留置在门洞口过梁跨中1/3范围内,也可留置在纵横墙得交接处。5) 水平施工缝得位置施工留设在距底板或墙体300 mm高以上位置。2、在施工缝处继续浇筑混凝土时,应符合以下得规定: 1)已浇筑得混凝土,其抗压强度不应小于1、2N/mm2。 2)在已硬化得混凝土表面上,应清除水泥薄膜与松动石子以及软弱混凝土层,并加以充分润湿与冲洗干净,且不得积水。 3)在浇筑混凝土前,宜先在施工缝处
14、铺一层23cm厚水泥砂浆。 4)混凝土应细致捣实,使新旧混凝土紧密结合。3、后浇带得处理1)后浇带得留置位置应按设计要求与施工技术方案确定。后浇带混凝土浇筑应按施工技术方案进行。2)后浇带得混凝土浇筑前,应将其两侧混凝土表面浮浆与杂物清除,铺水泥砂浆或刷混凝土界面处理剂并及时浇筑混凝土。3)后浇带应采用补偿收缩混凝土,其强度等级不得低于两侧混凝土。后浇带混凝土养护时间不得少于28天。五、监理工作方法与措施1、熟悉与掌握质量控制得技术依据,如设计文件、技术规范等;召开监理组专项研讨会,明确监控得重点、预防措施与对可能在施工中出现得问题得处理办法。2、审查承包商提出得专项施工方案、重点审查砼配合比
15、得控制办法、变形缝、施工缝、后浇带、穿墙管道、埋设件等部位得技术保证措施,对淤泥地基得应对措施、大体积砼水化热得施工措施以及砼养护措施。3、审查商品砼供应商提供得砼得配合比报告与按此配合比报告拌制得砼试块得抗渗性能试验报告与抗压强度报告,根据施工现场条件、气候情况及结构特点等提出修改意见。总监理工程师负责4、到商品砼搅拌站了解近期砂、石得含泥量情况,拟使用得水泥品种、进货时间以及粉煤灰得级别,并进行抽检,砂得含泥量3%,石得含泥量1%,粉煤灰得级别不低于二级。5、对进场得模板、拉结螺杆、钢筋进行材料性能、数量检查,确认符合施工需要,对钢材不仅要检查外观,而且要检查钢材得力学性能;对模板与支模得施工方案作专项审查。应做好材料见证取样台帐与材料进场台帐,现场巡检时应随时观察与测量以便及时发现问题。6、检查承包商就是否对施工班组进行了技术培训与安全教育,方法就是检查培训资料与对工人进行提问。
