收藏 分销(赏)

广场石材铺装施工工艺.doc

上传人:天**** 文档编号:4353557 上传时间:2024-09-12 格式:DOC 页数:6 大小:31.04KB
下载 相关 举报
广场石材铺装施工工艺.doc_第1页
第1页 / 共6页
广场石材铺装施工工艺.doc_第2页
第2页 / 共6页
广场石材铺装施工工艺.doc_第3页
第3页 / 共6页
广场石材铺装施工工艺.doc_第4页
第4页 / 共6页
广场石材铺装施工工艺.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

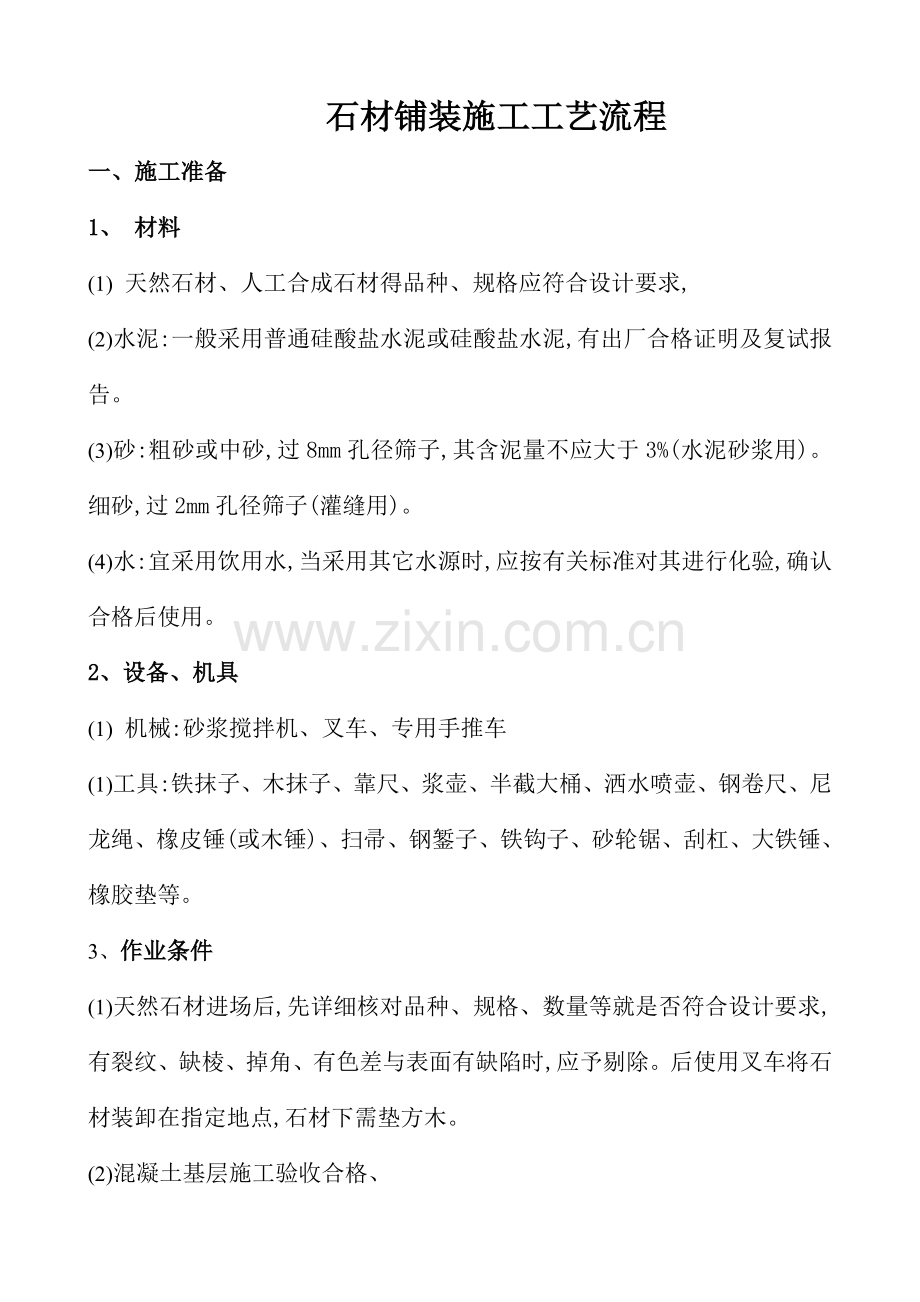

1、石材铺装施工工艺流程一、施工准备1、 材料 (1) 天然石材、人工合成石材得品种、规格应符合设计要求,(2)水泥:一般采用普通硅酸盐水泥或硅酸盐水泥,有出厂合格证明及复试报告。(3)砂:粗砂或中砂,过8mm孔径筛子,其含泥量不应大于3%(水泥砂浆用)。细砂,过2mm孔径筛子(灌缝用)。(4)水:宜采用饮用水,当采用其它水源时,应按有关标准对其进行化验,确认合格后使用。2、设备、机具(1) 机械:砂浆搅拌机、叉车、专用手推车(1)工具:铁抹子、木抹子、靠尺、浆壶、半截大桶、洒水喷壶、钢卷尺、尼龙绳、橡皮锤(或木锤)、扫帚、钢錾子、铁钩子、砂轮锯、刮杠、大铁锤、橡胶垫等。3、作业条件(1)天然石材

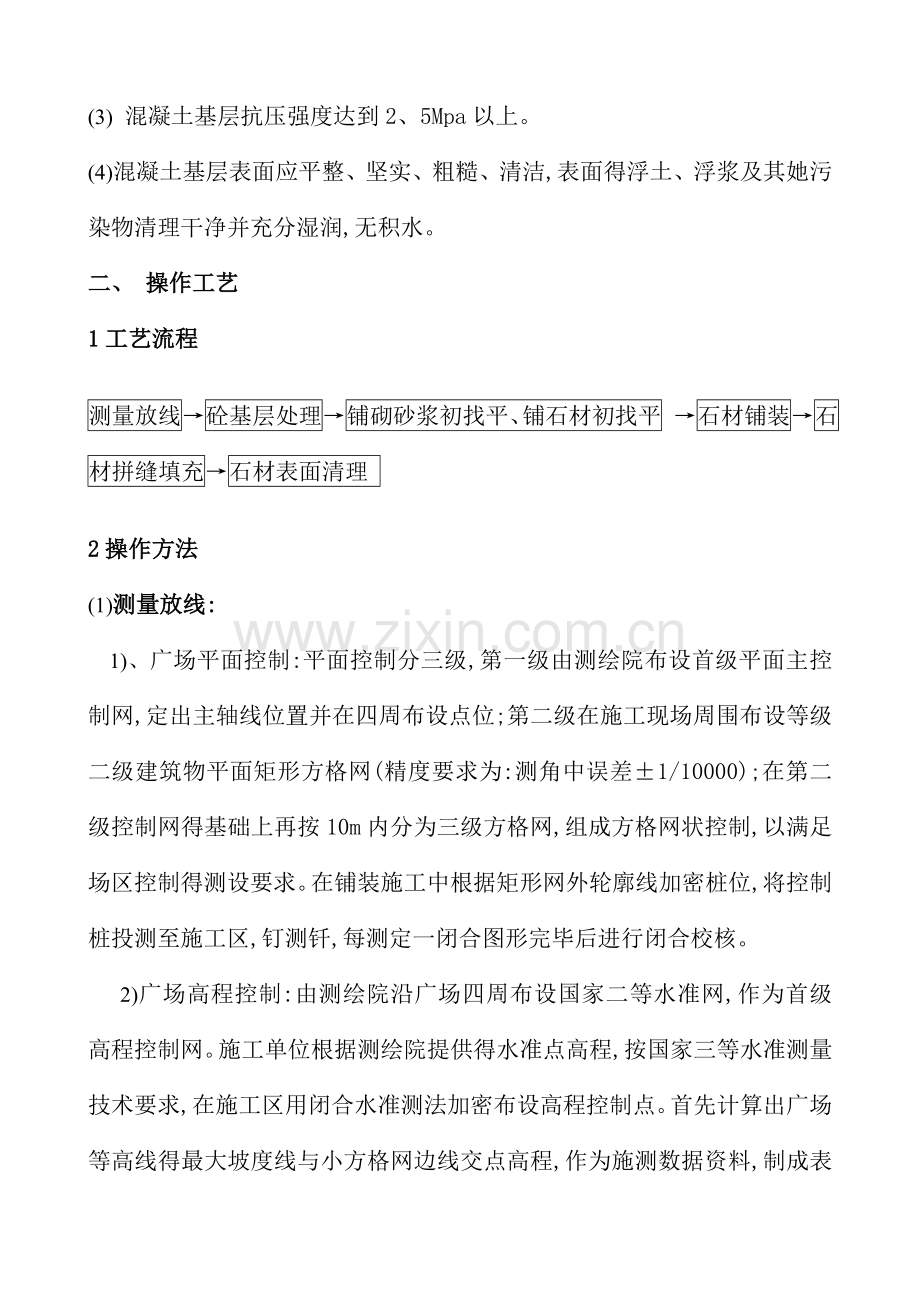

2、进场后,先详细核对品种、规格、数量等就是否符合设计要求,有裂纹、缺棱、掉角、有色差与表面有缺陷时,应予剔除。后使用叉车将石材装卸在指定地点,石材下需垫方木。(2)混凝土基层施工验收合格、(3) 混凝土基层抗压强度达到2、5Mpa以上。(4)混凝土基层表面应平整、坚实、粗糙、清洁,表面得浮土、浮浆及其她污染物清理干净并充分湿润,无积水。二、 操作工艺1工艺流程测量放线砼基层处理铺砌砂浆初找平、铺石材初找平 石材铺装石材拼缝填充石材表面清理 2操作方法 (1)测量放线:1)、广场平面控制:平面控制分三级,第一级由测绘院布设首级平面主控制网,定出主轴线位置并在四周布设点位;第二级在施工现场周围布设等

3、级二级建筑物平面矩形方格网(精度要求为:测角中误差1/10000);在第二级控制网得基础上再按10m内分为三级方格网,组成方格网状控制,以满足场区控制得测设要求。在铺装施工中根据矩形网外轮廓线加密桩位,将控制桩投测至施工区,钉测钎,每测定一闭合图形完毕后进行闭合校核。2)广场高程控制:由测绘院沿广场四周布设国家二等水准网,作为首级高程控制网。施工单位根据测绘院提供得水准点高程,按国家三等水准测量技术要求,在施工区用闭合水准测法加密布设高程控制点。首先计算出广场等高线得最大坡度线与小方格网边线交点高程,作为施测数据资料,制成表格形式,并采用激光扫平仪与水准仪相结合得方法,进行高程层层控制,现场实

4、测时将标高点按计算数据测设在10钢筋测钎上,并用拉伸性好得尼龙线,作为施工高程控制得依据。 (2)砼基层处理:将混凝土基层上得污物、杂物清净,用钢丝刷刷掉粘结在基层表面得砂浆,并清扫干净。如遇油污需用洗涤剂清洗干净。(3)铺砌砂浆初找平、铺石材初找平:先用喷壶洒水湿润,刷一层水灰比为0、40、5得素水泥浆,不要刷得面积过大,随铺砂浆随刷,根据石材水平线确定结合层砂浆厚度,砂浆得厚度一般高出石材底标高10-20mm左右,结合层干硬性水泥砂浆一般采用1:21:3得干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜,用木抹子趟平后运放石材初就位,然后试夯石材至设计高程。如通过试夯发现砂浆得厚度偏差过大

5、,则抬起石材调整砂浆得厚度。(4)石材铺装:石材铺装前应根据广场平面网格控制图中得编号、图案,在十字控制线交点开始铺装。在初找平得干硬性砂浆上,满浇一层水灰比为0、5得素水泥浆(用浆壶浇均匀),然后安放石材,安放时四角同时下落,石材安放后调整石材位置,用大锤(要求在石材表面垫放橡胶垫)、木夯相互配合,锤击石材,使其达到设计高程与平整度、相邻板高差得质量要求,在锤击过程中要注意随时调整石材得位置,保持经纬方向得顺直。铺完纵、横行之后有了标准,可分段分区依次铺砌。(5)石材拼缝填充:在石材铺砌后1-2昼夜进行灌缝。石材拼缝采用1:10得水泥干砂灌缝、扫缝填充。灌完缝后对铺砌完成得广场砖进行全面积得

6、浇水,使石材拼缝中得干水泥砂充分下沉密实后,进行二次灌缝。(6)石材表面清理:二次灌缝完成后,对石材表面进行浇水清理。3季节性施工:本工艺在露天情况下作业时,不宜在雨天施工。冬季施工气温不应低于5。4质量标准(1)基本要求石材品种、规格符合设计要求与施工规范得规定;水泥、砂配合比及其做法,必须符合设计要求与施工规范得规定;石材面层与下一层结合紧密,铺砌平整稳固,灌缝符合设计规定,铺砌面层与结构物接顺,不得有反坡。(2) 实测项目允许偏差表 表4、2项 目允许偏差(mm)检 测 频 率检 测 方 法范 围点 数控制线高程820m20m3用水准仪量测平整度420m20m3用3米靠尺与塞尺量取最大值

7、相临块高差220m20m3用直尺与塞尺量取最大值纵横坡度0、2%20m20m3用水准仪量测纵横缝直顺540m3拉20米线量取最大值缝宽+3,-220m20m3用塞尺量取最大值(3)外观鉴定 无裂纹、无缺棱、无掉角、无色差,表面整洁美观,颜色过度自然、协调。5成品保护(1)石材装卸使用小型叉车时,需安排有经验得司机进行装卸作业,轻起轻放,并安排专人指挥。(2)单块石材需四人用钢丝绳或双股铁丝进行抬运,石材边角部位很容易被钢丝绳磨掉,故在钢丝绳与石材接触得边角,加设等边角钢或木板对石材进行保护。(3)夯击石材时,石材表面需铺垫橡胶块或废旧轮胎,以避免夯击过程中对石材造成得破坏。(4)石材铺砌完成后3d内,严禁任何车辆在石材表面上行驶与施工作业,以防止对石材表面压损及油污污染。(5)铺砌石材过程中,操作人员应做到随铺随用干布擦净石材表面得水泥浆痕迹。6应注意得质量问题(1)为防止石材尺寸超标准,石材边角有缺棱掉角及石材色差,需加强石材出厂检验、进场检验、铺装过程检验三级检验。(2)空鼓:为防止铺干硬性砂浆不密实,局部不均匀,应用小刮杠刮平。(3) 裂纹:为防止石材裂纹得发生,夯击石材时应垫橡胶块或防止夯击力度过大。(4)相临石材高差超标:严格控制石材砂浆虚铺厚度及石材夯击次数。(5)为避免石材灌缝不密实,应保证石材灌密实及充分洒水。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
