收藏 分销(赏)

深基坑开挖工程施工质量监理细则.docx

上传人:可**** 文档编号:4352844 上传时间:2024-09-12 格式:DOCX 页数:9 大小:17.44KB
下载 相关 举报
深基坑开挖工程施工质量监理细则.docx_第1页
第1页 / 共9页
深基坑开挖工程施工质量监理细则.docx_第2页
第2页 / 共9页
深基坑开挖工程施工质量监理细则.docx_第3页
第3页 / 共9页
深基坑开挖工程施工质量监理细则.docx_第4页
第4页 / 共9页
深基坑开挖工程施工质量监理细则.docx_第5页
第5页 / 共9页
点击查看更多>>
资源描述

1、深基坑开挖工程施工质量监理细那么一、工程概况1、工程名称:山顺德东怡美居A区2、建立:顺德区恒宇房产3、质安监视:山顺德区质量平安监视站乐从分站4、设计:顺德建筑设计院5、监理:广科工程监理6、施工:顺德区 工程 东怡美居A区是一座地下一层地上14层框架构造的商住综合楼建筑面积17478.20平方米工程总约四千万元人民币。地下室四米高工程地质情况:属于珠江冲积平原室外负2.5米就有地下水沙泥层厚约4米本工程为PH桩根底。二、质量:一根据:应符合规程:1、?平安消费法?2、?建立工程平安消费理?3、?建筑地基根底工程施工质量验收?GB50202-20024、?建筑基坑支护技术规程?JGJ120-

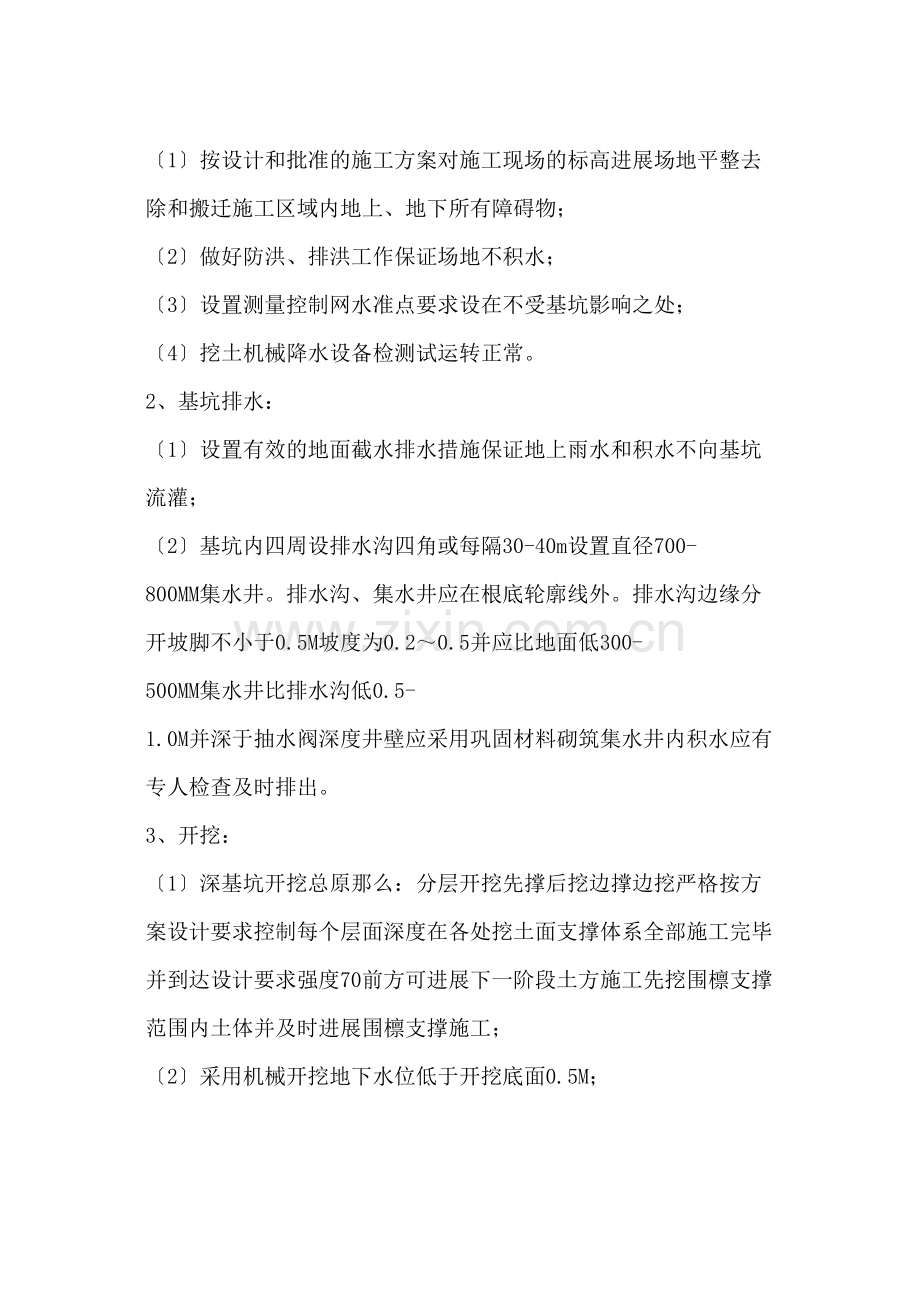

2、99二根本要求:1、开挖准备:1按设计和批准的施工方案对施工现场的标高进展场地平整去除和搬迁施工区域内地上、地下所有障碍物;2做好防洪、排洪工作保证场地不积水;3设置测量控制网水准点要求设在不受基坑影响之处;4挖土机械降水设备检测试运转正常。2、基坑排水:1设置有效的地面截水排水措施保证地上雨水和积水不向基坑流灌;2基坑内四周设排水沟四角或每隔30-40m设置直径700-800MM集水井。排水沟、集水井应在根底轮廓线外。排水沟边缘分开坡脚不小于0.5M坡度为0.20.5并应比地面低300-500MM集水井比排水沟低0.5-1.0M并深于抽水阀深度井壁应采用巩固材料砌筑集水井内积水应有专人检查及

3、时排出。3、开挖:1深基坑开挖总原那么:分层开挖先撑后挖边撑边挖严格按方案设计要求控制每个层面深度在各处挖土面支撑体系全部施工完毕并到达设计要求强度70前方可进展下一阶段土方施工先挖围檩支撑范围内土体并及时进展围檩支撑施工;2采用机械开挖地下水位低于开挖底面0.5M;3为防止超挖机械开挖至设计坑底或边坡边界应预留30-50CM厚土层用人工开挖;4挖土间严禁挖土设备撞击支撑体系,设计未允许严禁施工机械上支撑围檩施工;5坑内预留土设计坡度应根据土质情况确定一般高度3.0M坡度2。超过上述值应分台阶留置工坡台阶宽度3.0M;6严格按设计要求控制基坑周围地面超载尤其是大型施工机械行走道路及停靠地点;7

4、弃土应及时运出如需堆土或留作回填土用堆土坡脚至坑边间隔 及堆土高度应严格按设计要求执行;8基坑挖至土面后应对坑底找平如有小部份超挖应用素填土灰土或砾石回填并整实至与地基土根本一样实度;9基坑开挖至设计挖土面后应及时施工排水沟和集水井及垫层控制围护构造无支撑暴露时间控制在48小时以内。4、监测:在基坑降水挖土阶段对支撑围护构造及周围道路、房屋等环境要进展严监测。发惹事故险情及时停工处理。三、风险分析:随着建筑高度的不断开展和人类对在下空间要求的不断进步深基坑开挖施工工程越来越多。但由于对地基土认识缺乏方案设计需要进一步改善使得深基坑开挖风险相当大。深基坑开挖施工与前后施工环节搭接亲前围护构造没有

5、保证质量或后底板没有及时施工都可能引起工程事故。除此之外深基坑开挖工程本身也要求施工队伍要严格按要求操作否那么围护构造变形导致周围线、道路、建筑破坏经济损失和社会影响难以估计。降水工程使用不当将使周围地基土发生不可恢复的差异沉降。深基坑开挖受天气影响也是造成风险系数大的一个重要因素降雨将直接引起基坑积水无法施工或挖方、堆土边坡失稳造成工程事故发生。一地下水降深或降低太慢原因分析:1、施工组织设计不周全或施工时没完全按照施组及有关执行;2、安装井设施前缺乏必要经历和技术交底;3、理工作不到位造成沟井淤塞;4、使用真空泵的井粘土封口有欠缺。 二 围护构造变形太大原因分析:1、挖土阶段施工理混乱没有

6、落实好施组中合理开挖流程;2、围护构造无支撑不及时暴露时间太长;3、围护构造四周设备、土方堆载超过设计要求。 三周围线道路建筑变形过大原因分析:1、围护构造本身设计、施工出现问题围护构造本身变形引起周围环境变形;2、因基坑内降水引起周围环境水位下降;3、监测频度不够没有及时发现周围环境变化。四、控制点:项 目要 点1.防止地下水降深缺乏或降低太慢a、详细复查施工组织设计充分考虑到地下情况复杂性保证降水方案合理;b、施工严格按施工组织设计及有关规定执行防止出现井;c、线安装臆必需要清洗d、灌填砂填料后及时按规定试抽洗井e、井点孔口到地面上定深度应用粘土填塞封孔,防止漏气和地面水下渗2控制基坑降水

7、对周围环境影响a、抽出地下水含砂量应符合规定如水质浑浊应分析原因并及时处理防止泥砂流失b、适当放缓降水坡度减少不均匀沉降c、井点应连续运转尽量防止间歇加载d、加强施工进度控制减少降水时间e、对沉降要求较高区域采用隔水墙或回灌技术3防止围护构造发生过大变形a、严格执行“分层开挖先撑后挖边撑边挖的原那么b、挖土至设计挖土面后及时进展排水措施垫层, 支撑施工控制无撑暴露时间72小时以内c、发现围护构造有质量问题及时并派充足施工力量进展修补以免影响支撑施工增加暴露时间d、严格控制基坑周围土体超载不超设计要求4控制挖土对周围环境影响a、加强各施工环节理尽量减少围护构造变形4控制挖土对周围环境影响a、加强

8、各施工环节理尽量减少围护构造变形b、挖土阶段对周围有保护要求的对象进展严监测c、有充足的事故应急才能(措施,人力,材料,机械设备)五、预检工程:项 目检 查 要 点1施工方案a、人员、机械装备情况b、挖土方案、施工流程合理性c、降排水方案合理性d、监测及事故应急方案2复测a、红线、轴线、标高b、控制坐标转移保护3降水系统a、降水材料尤其是人造砂质量情况b、井、滤、滤网完好情况4降水深度开挖前满足设计要求六、隐蔽工程:项 目验 收 要 点1排水沟、集水井点a、水沟质量集水井质量b、充填砂滤料量及高度2分层开挖标高及基底标高满足设计及施工方案要求3基底土质会同设计、勘察或建立检查协商七、实测抽查:

9、项 目抽 查 要 点1开挖面标高及边坡坡度满足设计及要求2降水系统运转正常没有对周围环境造成影响3堆土高度满足设计及平安4围护构造荷载a、周围堆载不超过设计要求b、施工机械不碰撞支撑设计未允许施工机械不上支撑八、旁站检查:项 目检 查 要 点1开挖a、开挖标高距设计标高20CM时人工开挖b、接近红红灰线时严注视防止误差2降水系统洗井试抽正常操作抽出清水3意外事故处理处理措施的可靠性九、试验工程:项 目说 明1降水深度开挖间定测量保证地下水标高在开挖面 以下1/2-1M十、提供资料:1、基坑开挖土方和支护施工方案方案审批和专家审查;2、基坑开挖施工开工和开工;3、地下水抽水工作记录;4、隐蔽工程验收单;5、技术核定单;6、工程量变更单;7、事故处理。顺德区东怡美居A区工程深基坑监理细那么编制人: 审批人: 广科工程监理东怡美居工程部二OO七年十二月十内容总结(1)深基坑开挖工程施工质量监理细那么一、工程概况1、工程名称:山顺德东怡美居A区2、建立:顺德区恒宇房产3、质安监视:山顺德区质量平安监视站乐从分站4、设计:顺德建筑设计院5、监理:广科工程监理6、施工:顺德区 工程 东怡美居A区是一座地下一层地上14层框架构造的商住综合楼建筑面积17478.20平方米工程总约四千万元人民币(2)3、围护构造四周设备、土方堆载超过设计要求

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
