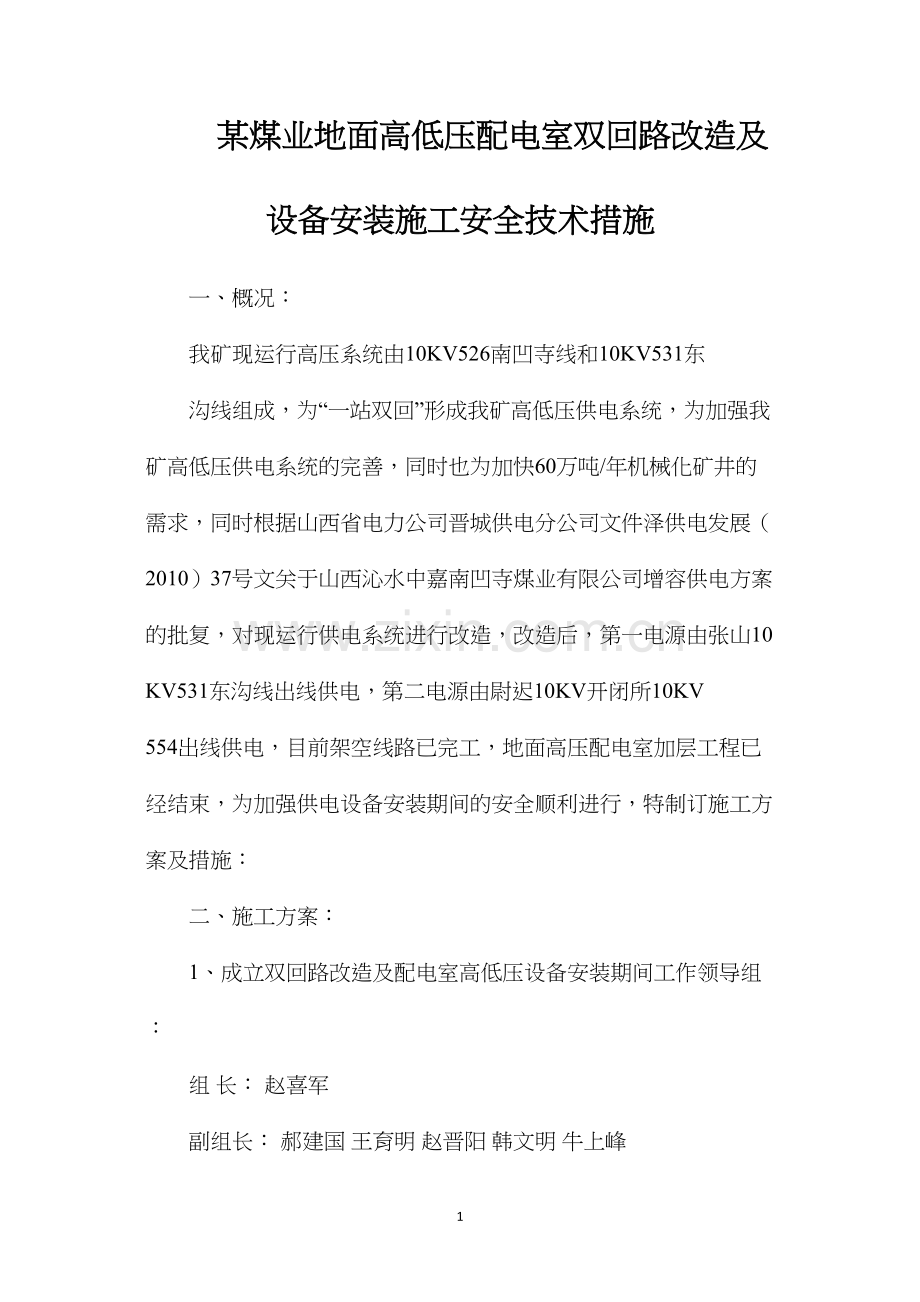

1、某煤业地面高低压配电室双回路改造及设备安装施工安全技术措施一、概况:我矿现运行高压系统由10KV526南凹寺线和10KV531东沟线组成,为“一站双回”形成我矿高低压供电系统,为加强我矿高低压供电系统的完善,同时也为加快60万吨/年机械化矿井的需求,同时根据山西省电力公司晋城供电分公司文件泽供电发展(2010)37号文关于山西沁水中嘉南凹寺煤业有限公司增容供电方案的批复,对现运行供电系统进行改造,改造后,第一电源由张山10KV531东沟线出线供电,第二电源由尉迟10KV开闭所10KV 554出线供电,目前架空线路已完工,地面高压配电室加层工程已经结束,为加强供电设备安装期间的安全顺利进行,特制
2、订施工方案及措施:二、施工方案:1、成立双回路改造及配电室高低压设备安装期间工作领导组:组 长: 赵喜军副组长: 郝建国 王育明 赵晋阳 韩文明 牛上峰成 员: 霍建明 郭清福 潘军轮 凌红兵 刘胜兵王晓军 李世民 杨李朝领导组下设办公室矿机电副矿长办公室,办公室主任由郝建国兼任,负责双回路改造及地面配电室高低压设备安装日常工作。电话:80582、领导组成员职责:1、组长赵喜军负责双回路改造及高低压设备安装期间全面指挥工作;2、副组长郝建国负责双回路改造及高低压设备安装期间安排、布署工作;3、副组长王育明负责双回路改造及高低压设备安装期间其他各科队人员配合、协调等工作;4、副组长韩文明负责双回
3、路改造及高低压设备安装期间主要技术指导工作;5、副组长赵晋阳负责双回路改造及高低压设备安装期间的人员及设备的安全工作;6、副组长牛上峰负责双回路改造及高低压设备安装期间,全矿井停电期间主扇正常运转及井下各地点瓦斯情况进行检查,确保安装期间各项工作的正常进行;7、成员潘军轮负责双回路改造及高低压设备安装期间现场作业人员的具体指挥、安排工作;8、成员组其他成员按其职责进行工作;3、工作期限自措施审批贯彻之日起,30天内完成。三、施工程序:(一)、首先对高压系统停电、搬迁、回撤的准备工作:1、首先断开5261、5311进线柜电源,同时断开联络线,切换526、531线路,切换后运行531进线和原有52
4、6线路列高压馈电柜。停526线路,(预计切换线路期间全矿停电时间为1小时)。同时由自备发电机组只供1#主扇风机通风。柴油发电机组必须保证10分钟以内运行正常,并在停电停风期间撤出井下所有作业人员。2、拆除5311进线柜,以及5312风机出线柜、5313抽放出线柜、(预计停电影响主提升胶带输送机、地面运输系统设备、营业房照明用电和地面抽放系统2BEC42泵),根据实际情况,能临时运行的尽量保证运行。同时对315KVA变压器1台、630KVA1台变压器进行拆除。3、对531线路井下出线电缆、旧井生活区出线电缆进行加长连接。(二)、二层高压配电室高压柜搬迁、安装、调试:1、首先安装二层高压配电室高压
5、柜和一层控制室内的所有高压控制设备;、高压配电柜吊运用起重机,吊运前,必须由专人对起重器具进行检查,确认无误后,方可吊运;、在吊运期间,现场必须有一名专职管理人员对其进行监督;保证起重臂下或附近无人员逗留;、高压配电柜吊运到二层走廊后,由人工对其进行移动,在移动时,作业人员必须选用3根长度为1.5米2寸无缝钢管平行垫到柜体的底面进行移动,无缝钢管摆放间距为0.3米,在摆放时,必须按设计图纸进行摆放;内容总结(1)5、副组长赵晋阳负责双回路改造及高低压设备安装期间的人员及设备的安全工作(2)、高压配电柜吊运到二层走廊后,由人工对其进行移动,在移动时,作业人员必须选用3根长度为1.5米2寸无缝钢管平行垫到柜体的底面进行移动,无缝钢管摆放间距为0.3米,在摆放时,必须按设计图纸进行摆放5
