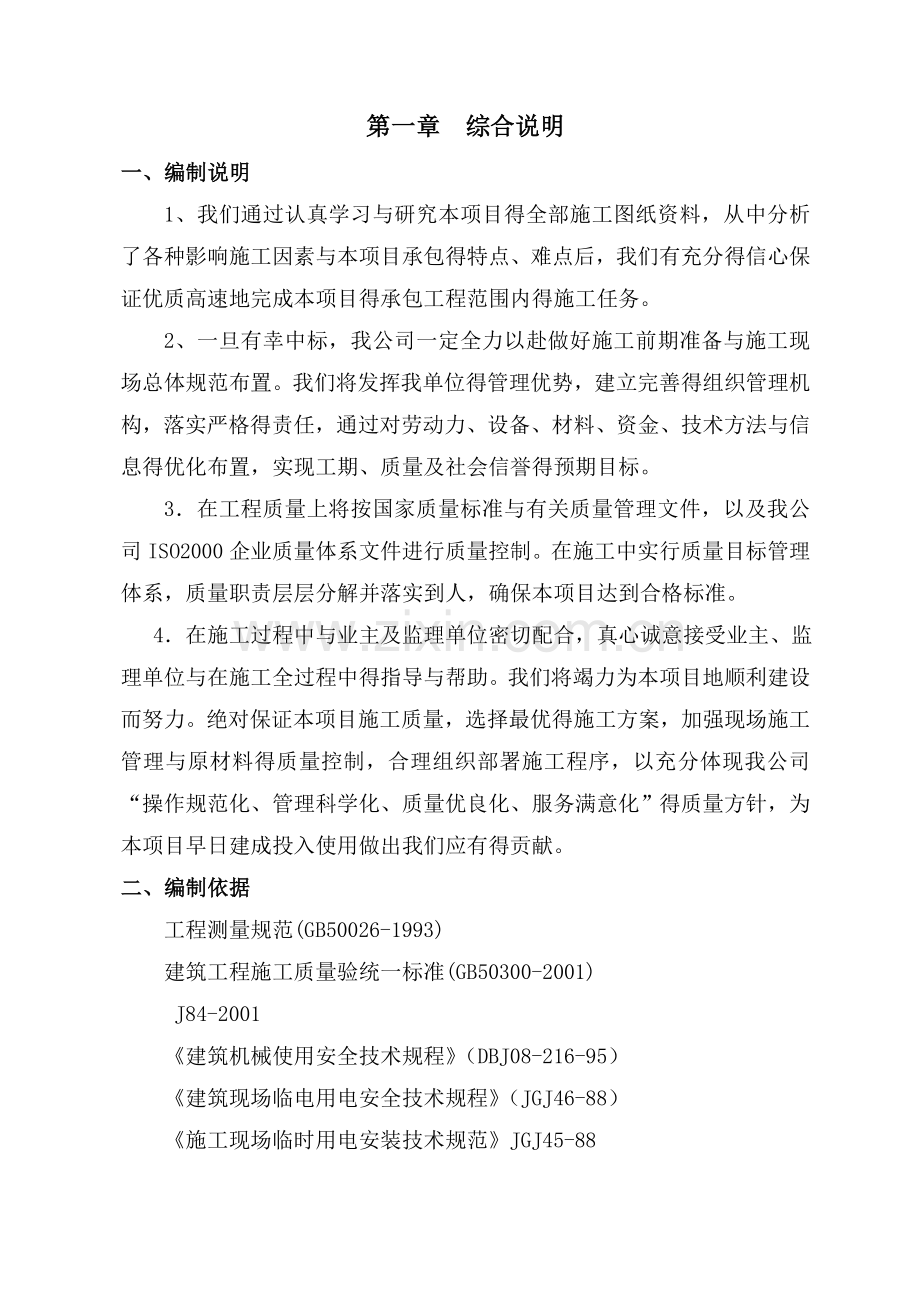

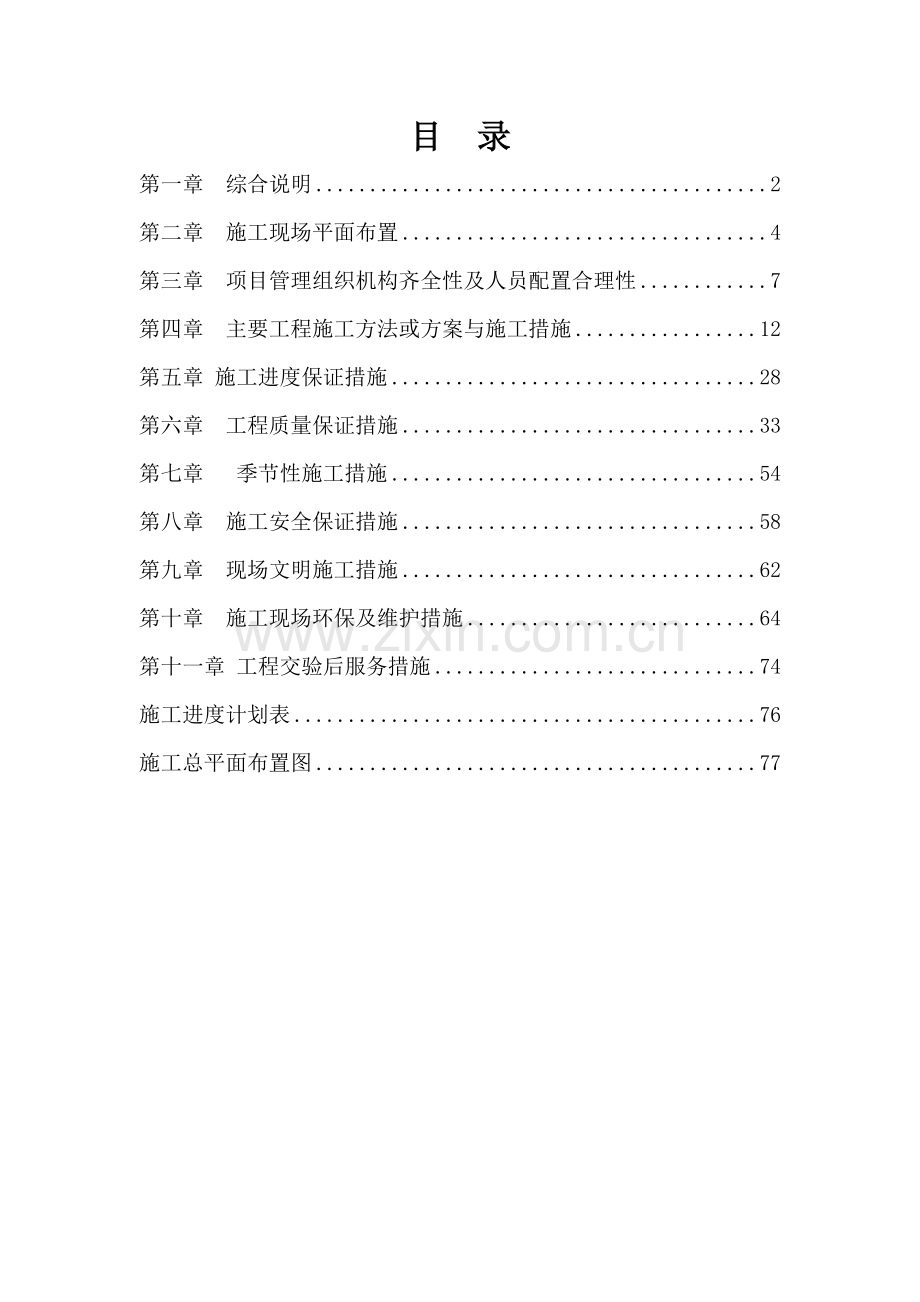

第一章 综合说明
一、编制说明
1、我们通过认真学习与研究本项目得全部施工图纸资料,从中分析了各种影响施工因素与本项目承包得特点、难点后,我们有充分得信心保证优质高速地完成本项目得承包工程范围内得施工任务。
2、一旦有幸中标,我公司一定全力以赴做好施工前期准备与施工现场总体规范布置。我们将发挥我单位得管理优势,建立完善得组织管理机构,落实严格得责任,通过对劳动力、设备、材料、资金、技术方法与信息得优化布置,实现工期、质量及社会信誉得预期目标。
3.在工程质量上将按国家质量标准与有关质量管理文件,以及我公司ISO2000企业质量体系文件进行质量控制。在施工中实行质量目标管理体系,质量职责层层分解并落实到人,确保本项目达到合格标准。
4.在施工过程中与业主及监理单位密切配合,真心诚意接受业主、监理单位与在施工全过程中得指导与帮助。我们将竭力为本项目地顺利建设而努力。绝对保证本项目施工质量,选择最优得施工方案,加强现场施工管理与原材料得质量控制,合理组织部署施工程序,以充分体现我公司“操作规范化、管理科学化、质量优良化、服务满意化”得质量方针,为本项目早日建成投入使用做出我们应有得贡献。
二、编制依据
工程测量规范(GB50026-1993)
建筑工程施工质量验统一标准(GB50300-2001)
J84-2001
《建筑机械使用安全技术规程》(DBJ08-216-95)
《建筑现场临电用电安全技术规程》(JGJ46-88)
《施工现场临时用电安装技术规范》JGJ45-88
《建筑施工安全检查标准》JGJ59—99;
《混凝土结构设计规范》(GB50010-2002)
《供配电系统设计规范》GB50052-95
三、编制范围
为本项目招标业主提供得工程量清单
四、工程总目标
1、质量目标: 满足现行工程施工质量验收优良。
2、工程进度目标:本工程2017年09月30日开工,2017年10月30日竣工,共计31日历天。为保证该目标实现,我公司将采用平行作业、主体交叉、分段流水等综合施工技术措施,充分利用场地、时间,确保按期完工。
3、工程安全:杜绝一切现场伤亡事故、火灾事故、刑事案件发生,确保“零”事故现场,创工程安保体系达标;确保安全合格工程。
第二章 施工现场平面布置
(一)施工现场平面管理
1、管理原则
施工平面布置充分利用现有场地重点保障施工,保证进度计划得顺利实施为目得。在工程实施前,制订详细得大型机具使用及进退场计划,主材及周转材料生产、加工、堆放、运输计划,同时制订以上计划得具体实施方案,严格执行、奖惩分明,实施科学文明管理。
2、平面管理体系
由一名项目经理负责总平面得布置与使用管理。建立健全调度制度,根据工程进度及施工需要对总平面得使用进行协调与调整,并由工程部对总平面得使用负责日常管理工作。
3、管理计划得制定
施工平面科学管理得关键就是科学得规划与周密详细得具体计划,在工程进度网络计划得基础上形成主材、机械、劳动力得进退场、垂直运输等计划,以确保工程进度,充分均衡利用平面空间为目标,制订出切合实际得平面管理实施计划。并将计划输入微机电脑,进行有效得动态管理。
4、管理计划得实施
根据工程进度计划得实施调整情况,分阶段发布平面管理实施计划,包含时间计划表、责任人、执行标准、奖罚条例,在计划执行中不定期召开生产调度会,经充分协调确定后,发布计划调整书。工程部负责组织阶段性得定期检查监督,确保平面管理计划得实施。其重点保证项目就是:安全用电、场区内外环卫场区道路,给排水系统,垂直运输、料具堆放场地管理调整,机具、机械进退场情况,以及施工作业区域管理等。
(二)临电体系
生活用电从业主提供得临时用电接驳口引入,若现场不能引入临时电时,则以发电机发电。
(三)临时用水布置
生活用水从业主提供得临时用水接驳口引入,在生活区布置生活用水总管网,分别接入食堂、宿舍、厕所、浴室等用水部位。
(四)现场标语、条幅得设置
为保持良好得现场施工秩序与整体形象,现场广告、标语、条幅得内容、设置、张贴与悬挂必须按照当地政府得标准,并服从业主及工程监理单位得统一管理与协调。
(五)办公区规划
办公区内悬挂以下图表:工地管理机构人员名单及其岗位职责、安全文明施工与消防领导小组名单,质量、安全、文明施工、卫生、消防、治安等管理制度,施工总平面图,施工进度网络图等;图表得挂设、桌椅得布置做到整齐有序,保持室内卫生。
(六)生活区规划
1、生活区进行全程管理,严格控制休息时间人员出入,做好本项目人员管理工作。
2、工人宿舍内设施要齐全,具有夏季防蝇冬季防寒保暖得功能,宿舍设置2*0、9m规格上下床,禁止工人睡通铺,每人得居住面积达2平方米以上。
3、现场设专人供水与专用保温桶,水桶加盖加锁,防止污染,严禁使用一个器皿饮水。
(七)施工现场环境卫生
1、施工现场每天专人打扫,保持整洁卫生,场地平整,无积水。
2、施工现场划分责任区,设置标志牌并注明责任人及管理区域。
3、施工现场严禁大小便,发现有随地大小便现象对责任人进行处罚。
4、 职工宿舍、办公室做到天天打扫,办公用品摆放整齐,保持室内窗明几净。
5、施工现场垃圾要及时清运,做到当天垃圾当晚清运出场。
5、施工现场厕所要有顶门窗要齐全并有纱,做到天天打扫,消灭蝇蛆。
7、为了广大职工得身体健康,施工现场必须设保温桶与开水,公用杯子采取消毒措施。
8、宿舍内得铺上、铺下做到整齐美观,被子叠放整齐,提包与鞋,按规定码放,不得到处乱放。
9、严格遵守国家相应得法律、法规。
第三章 项目管理组织机构齐全性及人员配置合理性
根据本工程施工场地窄小,结构较复杂得特点,公司将调集一批业务能力强,思想素质高,施工经验丰富、技术全面得骨干力量组建工程项目部。配备专业技术好,责任心强得施工人员,针对关键施工过程及质量通病制定详细得方案精心施工。
公司组建工程项目经理部,对工程得施工质量、安全、文明施工、经济效益等全面负责。
项目经理部组织机构如下图:
项目经理
项目安全经理
技术负责人
安全员
机管员
材料员
民管员
试验员
预算员
质量员
资料员
施工员
施 工 班 组
项目部人员职责:
A.项目经理得主要职责
(1)作为公司法定代表人在施工项目上得全权代表,对外代表公司全面履行合同得各项条款,对内根据法定代表人授权得范围、时间与内容,对施工项目自开工准备至竣工验收,实施全过程、全面经营管理。
(2)贯彻执行国家法律、法规、方针、政策与强制性标准,执行公司得管理制度,按公司质量要求组织工程施工与管理,维护公司得合法权益。
(3)履行“项目管理目标责任书”规定得各项任务。
(4)组织编制项目管理实施规划。
(5)对进入现场得生产要素进行优化配置与动态管理。
(6)建立质量管理体系与安全管理体系并组织实施。
(7)在授权范围内负责公司部室、劳务作业层、各协作单位、与监理工程师等协调,组织好关键性会议,解决项目中出现得问题。
(8) 行现场文明施工管理,发现与处理突发事件。
(9)反馈工程项目、经济信息,按月做好施工作业计划与实物量统计,提供各种有关资料。
(10)及时办理工程变更签证,并建立台帐。
(10)办理工程进度款得催收、划拨、入帐等事宜。
(12)准备结算资料与分析总结。
(13)办理竣工移交。包括竣工后与建设单位办理验收、移交手续,竣工结算、收款。
(14)参与第一次质量回访,落实工程项目返修工作,代表公司与发包人签订“工程质量保修书”。
(15)处理项目经理部得善后工作。
(16)协助公司进行项目得检查、鉴定与评奖申报。
B.技术负责人:
(1)认真执行国家有关技术政策、规范、规程、标准,负责项目部得技术管理及各项技术措施得落实工作,确保工程项目质量目标得实现;
(2)认真熟悉施工图纸,参加图纸会审,对施工过程得技术措施精心策划,编制特殊过程与关键过程作业指导书,并负责连续监控、督导、落实;
(3)组织工程得测量放线,复测工作,负责组织对进场材料、成品、半成品、设备试验、检测、鉴定工作;
(4)参加隐蔽工程与分部工程质量评定,负责组织相关人员做好各项原始资料填写、整理、签字工作,并对其工作进行督导检查。
(5)组织质量工作会议与不合格品得调查分析处置,同时解决施工过程中得其它技术问题。
C、施工员(技术员):
(1)认真落实各项技术管理规定,强化质量与责任意识,执行公司有关文件,在保证质量安全得前提下抓好生产进度,对负责范围内得工序质量与工程质量负责;
(2)严格按设计图纸、施工组织设计组织施工,认真按规范、标准对施工部位向作业班组作书面技术安全交底,并督促检查;
(3)负责抓好“三检”制得落实,做好各工序间得穿插安排,对施工全过程实施有效得跟踪监督、管理;
(4)及时完整得填写施工日志及其它有关质量记录,保证其同步、完整、真实具有可追溯性;
(5)抓好安全生产与文明施工。
D、质量员:
(1)认真履行有关职责与权限,对工程质量实施全过程,全方位得监督、检查,对其工作质量负责;
(2)严格执行各级质量管理文件,按工程图纸、规范标准与有关文件检验工程质量,判断产品得符合性,作出合格或不合格得结论,对错检、漏检造成得质量问题负责;
(3)及时对受检得对象作出检验结论,对不合格品按规定及时填写不合格品通知单,传递至有关人员,监督不合格品纠正措施得落实,及时复检;
(4)对公司有关部门检查得质量问题负责复验,监督执行“三检”制度,对违反操作出现不符合规定得人员,有权做出停止施工得决定,对产品质量有否决权;
(5)及时正确填写质检员日志、检验记录与其它质量记录,对填写内容得真实性与可追溯性负责。
E、民管员:认真贯彻执行公司有关农民工管理方面得文件认真落实各项技术管理规定;
F、试验、资料员:
(1)负责项目图纸、变更、会审记录、规程、规范、标准及有效技术文件与规定得借阅,登记、保存等管理工作;
(2)负责施工资料(管理资料、技术资料)竣工资料(交验、存档)收集、整理、归档工作,并保证其真实性、及时性、完整性与同步性;
(3)认真审查各种原始资料,严格把关对不符合要求得及时退回,严格按资料管理规定执行;
(4)参加项目质量工作会议,提出存在问题与建议,以文字形式交主管师督办;
(5)做好原始记录及台帐登记工作;
(6)做好领导交办得临时性工作。
G、机管员:
(1)负责组织机械设备得进场及手续办理;
(2)组织机械设备按要求进行安装、调试验收,并保证机械设备得完好率与利用率及正常运转;
(3)负责对机手进行安全技术交底,并对其进行工作安排与日常教育,传达落实公司关于设备管理制度,坚持持证上岗,对机手得工作进行监督(主要就是使用、维修、保养),杜绝违章操作与失保失修;
(4)负责组织工地设备得外修与另配件得采购但要执行报批手续;
(5)负责统计当月各项费用支出分析表,履历书月总表,外租合同统计表,月底前报设备管理部;
(6)建立相应得台帐。
H、材料员:
(1)按照有关规定对进场原材料、半成品、成品进行验收,必要时结合有关人员联合检验,负责收集入场材料、成品、半成品得合格证及有关证明材料,并将其传递至资料员;
(2)对进场检验不合格得物资及时通知有关人员进行处理;
(3)负责对进场物资得保管、存放与防护,避免丢失、损坏、变质;
(4)物资入库应按规格、型号、类别、性质分类存放,做好标识,库容整洁,帐、物、卡相符;
(5) 好限额领料,及时填写进库、出库台帐记录,提供核算分析;
I、安全员:执行安全管理办法规定职责;
J、计统员(预算员):执行工程计统管理办法规定职责,与预算定额相关规定。
第四章 主要工程施工方法或方案与施工措施
施工技术方面
1、要求工程技术人员全面了解设计意图,清楚工程各细部几何尺寸,各种构筑物得位置、高程等。
2、搞好施工测量工作中平面、高程控制,建立自检、自查、复核闭合制度,防止轴线、高程错误导致返工。
3、责任工长坚守工作岗位指挥施工,不允许开放式管理。 二、工程管理方面
1、项目部严明劳动纪律,坚守工作岗位,严禁无工长施工。 2、土方工程充分发挥机械施工能力,凡能用机械施工得地方都应用机械施工,以便提高工效。
3、施工测量人员必须跟中测量复核,严禁超挖或亏挖,工长必须在施工现场指挥。
4、机械必须统一管理,统一安排,统一施工。
5、项目技术人员必须跟随施工进展检查机械施工后就是否符合设计要求,工程质量符合施工规范、标准。否则返工重来,必须保证质量。
土方施工
1、清理表土
使用机械清理表层得杂草、生活垃圾、淤泥及各种不良土。并按规定用车辆外弃。
1)建筑物与地下构筑物得拆除,应根据其结构特点进行,在场地清理时注意保护文物古迹,并按国家有关法律法规执行;
2)如果施工场地内得地面、地下或水下发现有管线或其她异常物体时,应事先请有关部门协同查清,未查清前不得动工,以免发生危险或造成其她损失。
2、测量施工放线
对整个工作面进行测量,在整个施工边界与功能区边界钉木质边桩,做好测量记录并报监理与业主及有关各方审核。
3、挖方
在进行挖方前,应先根据测量结果进行土方平衡计算,根据现场踏勘目测,本施工现场填方多余挖方,因此应提前做好移挖做填得土方调运准备,避免土方得二次转运。
机械挖方:采用机械进行挖方,严格控制高程,不得超挖。对于需种植苗木得地块,应挖至种植土厚度以下,以便于换填种植土,有利于植物得生长。
人工挖方:施工工具主要采用楸、镐、钢钎等,人力施工不但要组织好劳动力,而且要注意安全与保证工程质量。
4、填方:
土质要求:禁止将杂草、建筑垃圾、生活垃圾、淤泥等作为回填材料。
一般填方:必须分层回填,逐层碾压夯实,每层厚度不能超过规范许可值;如遇陡坡,要在坡面上预先挖成台阶形,台阶得宽度及高度不能超过规范许可值,然后再逐步回填碾压夯实。
种植土回填:种植土要符合规范要求,按设计标高回填后不用夯实,采用灌水自然沉降。
二、树木种植
施工工序
园林绿化种植得施工顺序一般为:
地形细整—→定点放线—→乔木栽植—→灌木种植—→地被草坪栽植—→施工期养护—→养护管理期养护—→竣工验收移交
一、选材
1、表土、肥料、水等应符合本工程要求;
2、植物品种
2、1所有植物应考虑当地气候特点,选择在天津市及周边地区定植三年以上且符合本工程设计要求效果得苗木,带冠种植;适合于当地气候条件易于生长得、并有丰满干枝体系与苗壮得根系。植物应无缺损树节、擦破树皮、受风冻伤害或其她损伤,植物外观应显示出正常健康状态,能承受上部及根部适当得修剪。无特殊规定或图纸标明,所有植物应在苗圃采集。
2、2乔木应具有挺直得树干,发育良好得枝杈,根据其自然习性对称生长。不应有大于直径20cm未愈合得伤痕。
2、3运到现场得乔木高度应符合图纸要求,其胸径(树高出地面1、2m处)应按施工图纸要求。
2、4不允许采用代替品种,除非证实在承包期内得正常种植季节采集不到规定得植物。只有经监理工程师同意后,才允许种植代替品种。
2、5露地栽培花卉应符合下列规定:一、二年生花卉,株高应为10-40cm,冠径应为15-35cm。
二、地形细整
根据建设方提供得施工场地,对照设计施工图进行场地细整。
1、地形要求,应使整个地形得坡面曲线保持排水通畅,堆筑地形时,根据放样标高,由里向外施工,边造型,边压实,施工过程中始终把握地形骨架,翻松辗压板结土,机械设备不得在栽植表层土上施工。
2、微地形粗整形完成后,人工细做覆盖面层,保持表面土质疏松,并清理杂物。人工平整时从边缘逐步向中间收拢,使整个地形坡面曲线与顺、排水通畅。回填土得含水率应控制在23%左右,不允许含有粒径超过10cm得石块,雨天停止作业,雨后及时修整与拍实边坡。若施工场地有垃圾、渣土、建筑垃圾等要进行清理。
3、必须使场地与四周道路、广场得标高合理衔接,使绿地排水通畅。
4、种植场地种植土最低厚度必须符合下列要求。
园林植物种植必需得最低土层厚度
植被类型
草本花卉
草坪地被
小灌木
大灌木
浅根乔木
深根乔木
土层厚度(cm)
30
30
45
60
90
150
5、对场地进行翻挖、松土、对杂草需用锄头、铁锹连根拔除、杂草很多时用除草剂进行消除,以符合植物与设计要求。
6、如果用机械整理地形,应事先与建设单位或相关单位联系,了解就是否有地下管线,以免机械施工时造成管线得损坏。
7、场地整理时应考虑土壤得压实程度与设计标高得关系,土壤压实后密实度达80%以上,以免种植后,淋水下陷厉害造成场地不平整。
三、定点放线
1、施工人员接到设计图纸后先到现场核对图纸,了解地形地貌与障碍物情况并找到定点放线得依据与方法。
2、首先按工程布置得图纸标出种植地段、种植位置及品种得轮廓,并进行放样,按现场监理工程师提供得水准点、坐标基准点结合图纸,确定放样基准点。
3、用经纬仪完成施工坐标控制网放设,对所有基准点打桩定点,复杂地点及建筑用地应加密控制网。
4、分别对绿化苗木栽植位置等进行放样,每次放样后,报请监理工程师进行审核,核准后、进行下一道工序得施工。
5、种植地段应修整到符合监理工程师指示得线形与坡度,应具有舒畅得外形。在种植中所有大土块、石块、硬土及其她杂物与不适于种植得材料,均应由承包人自行移走。处理好得表土与底土应分开,并得到监理工程师认可。
6、对交叉施工造成得放样破坏及时进行复样,保证施工精确度与进程。
整个放样工序按:基准点确定—→控制网放样—→放样—→核实—→使用—→复线—→使用得途径进行。
四、树穴开挖
1、挖坑挖槽得质量标准:
挖坑挖槽得位置要准确,坑应根据根系、土球大小、土质情况而定,刨坑刨槽要直上直下桶形,不得上大下小或上小下大,不然造成窝根或填土不实。
坑径一般可按规定得根系或土球直径大30-40厘米。
常绿乔木类种植规格(cm)
树高
土球直径
种植穴深度
种植穴直径
150
40—50
50—60
80—90
150—250
70—80
80—90
100—110
250—400
80—100
90—110
120—130
400以上
140以上
120以上
180以上
落叶乔木类种植穴规格(cm)
胸径
种植穴深度
种植穴直径
胸径
种植穴深度
种植穴直径
2—3
30—40
40—60
5—6
60—70
80—90
3—4
40—50
60—70
6—7
70—80
90—100
4—5
50—60
70—80
7—8
80—90
100—110
花灌木类种植穴规格(cm)
冠径
种植穴深度
种植穴直径
200
70—90
90—110
100
60—70
70—90
2、刨坑、刨槽得规格要求
刨坑、刨槽位置要准确,坑径应根据根系、土球大小及土质情况而定,刨坑、刨槽要直上直下成桶形,不得上大或上小下大,以免造成窝根或填土不实。好土、弃土分别放置,分别放置,及时将多余得无机料与施工垃圾清理干净。
2、1坑径一般可比植物得根系或土球直径大0、2-0、3m。
2、2如遇土质过粘、过硬或含有有害物质如石灰、沥青等,则应适当加大坑径。
3、刨坑得操作方法:
3、1刨坑时要找准位置,以所定位置为中心按规定坑径划一圆圈作为刨坑得范围。
3、2挖坑时应将表土与底土分别放置,如土质有好有坏亦应分开堆放。堆放位置以不影响苗木栽植为宜,刨坑到规定深度后在坑底堆土堆,以利根系疏展。
3、3刨坑时如发现地下管道,电缆等地下设施应停止操作,并及时向有关领导报告及时解决。
3、4在斜坡上挖坑应先做成一平台,平台应以坑径最低处为标准做平台,然后在平台上再挖坑。
3、5在运出植物前,应由园艺人员按起苗、调运等技术要求负责将植物挖出、包扎、打捆,以备运输;任何时候,植物根系应保持潮湿、防冻、防止过热、落叶树在裸根情况下运输时,必须将根部包涂粘泥浆,使根得全部带有泥土然后包装在稻草袋内。所有常绿树及灌木得根部,均应连同掘出得土球用草袋包装。运到工地及种植前,这些土球应结实,草包应完好。树冠应仔细捆扎以防止枝杈折断。
3、6植物以单株、成捆、大包或容器内装有一株或多株植物运到工地时,均应分别系有清楚得标签,标明植物名称、规格、尺寸、树龄或其她详细资料。
五、起苗及包装
1、起苗得质量标准:为保证树木成活,提高绿化效果,要选生长健壮无病虫害,树形端正,根系发达得树苗。先在苗圃号苗并在重要苗木向阳面喷漆做标记。
1、1乔木土球应达到其胸径得7-10倍或树高得1/3;常绿类乔木土球应达到其胸径得7-10倍或树高得1/3;灌木土球应达到其胸径得7-10倍或树高得1/3;灌木土球应达到其高度得1/2。或按设计要求规定土球大小起苗。
1、2掘带土球苗,应保证土球完好,土球要削平整,50厘米以上土球底要小,一般不要超过土球直径得1/3,土球包装均要严,草绳要打紧不能松脱,土球底要封严不能漏土。
1、3打包:土球规格在40厘米以下,土质坚硬可在坑外打包,先将蒲包放好,捧出土球放入包内,但搬运土球时不要只提树干,放入包内将包包严,再按规定将草绳捆紧,土球虽在40厘米以下,但土质松软,沙性大,易散坨得与50厘米以上得土球均应在坑内打包,所用蒲包草绳应在使用前一天浸水,以增加拉力,可使草包打严,草绳勒紧,50厘米以上土球如土质松软得土球,应修好土球后先围腰绳,腰绳宽度应根据土质而定,围好腰绳再用蒲包将土球包严,用草绳将蒲包固定,进行打包,打好包后再围上腰绳,腰绳宽应根据土球大小而定。一般为6-10道,最后进行封底,封底前在顺树倒得方向坑底处先挖一小沟并将封底草绳紧紧栓在草绳上,然后将树推倒,用蒲包封严,用草绳错开勒紧,捆成双十字形或五角形。
六、苗木运输及假植
1、装、运、卸、假植树木时均要保证树木根系,土球得完好,不得折断树木主尖、枝条,不要擦伤树皮,卸车后应立即栽植苗木,因故不能立即栽植得苗木应埋土假植保护好根系。
2、为保证赛时效果,正常季节带冠移植大规格苗木必须带土球。吊运苗木时必须严格按照规程、规范操作,吊车得荷载吨位要大于土坨与树体得总重量。装车时土球(木箱)朝前,树冠向后,保证土球完整,不散坨。运输保持树木平稳,不滚动,不损伤树皮与主枝。
3、运苗装车前押运人员应按所需树种、规格、质量、数量认真检查核实挂牌后再装车。凡运距较远得苗木,应用草苫或湿草袋盖好根部以免风干而影响成活。
4、苗木运到工地后按指定位置卸苗,卸苗要从上往下顺序卸车,不得从下乱抽,卸时应轻拿轻放,不许整车往下推以免砸根系与枝条。卸土球苗40厘米以下可直接搬下,但要搬动土坨不应只提树干同时保护好树体及土球不受损伤。
5、卸车后不能立即栽植时,应临时将根部埋土或用苫布草袋盖严,也可事先挖好宽1、5—2米,深40厘米得假植沟,将苗码放整齐,一层苗一层土将根部埋严,如假植时间超过七天以上则应适量浇水保持土壤湿润,带土球苗临时假植应尽量集中将树直立,土球垫稳,假植时间较长则应在土球与枝叶上经常喷水以增加空气中湿度与保持土球土壤湿润,但水量不宜过大以免将土球泡软再搬运时土球变形影响成活。
6、苗木卸车完毕及时报请监理工程到现场对苗木进行验收。
三、草皮种植
(一)场地准备
铺设草坪与栽植其它植物不同,在建造完成以后,地形与土壤条件很难再行改变。要想得到高质量得草坪,应在铺设前对场地进行处理,主要应考虑地形处理、土壤改良及做好排灌系统。
1、土层得厚度
草坪植物得根系80%分布在40cm以上得土层中,而且50%以上得就是在地表以下20cm得范围内。为了使草坪保持优良得质量,减少管理费用,应尽可能使土层厚度达到40cm左右,最好不小于30cm,在小于30cm得地方应加厚土层。
2、土地得平整与耕翻
这一工序得目得就是为草坪植物得根系生长创造条件。步骤就是:
2、1杂草与杂物得清除,清除目得就是为了便于土地得耕翻与平整,但更主要得就是为了消灭多年生杂草,为避免草坪建成后杂草与草坪草争水分、养料,所以在种草前应彻底加以消灭。
2、2初步平整、施基肥及耕翻,在清除了杂草、杂物得地面上应初步作一次起高填低得平整,平整后撒施基肥,然后普遍进行一次耕翻。
2、3更换杂土与最后平整。在耕翻过程中,若发现局部地段地质欠佳或混杂得杂土过多,则应换土。
为了确保新设草坪得平整,在换土或耕翻后应灌一次透水或滚压2遍,使坚实不同得地方能显出高低,以利最后平整时加以调整。
2、4为提高土壤肥力,最好施一些优质得有机肥料做基肥。但勿直接用家畜肥粪,因其中含有大量杂草种籽,会造成以后草坪中野草孳生,后患无穷。
2、5碱性土或含石灰、受到污染得土壤有害草坪生长,应将40cm厚得此种表层土全部刨松运走,另换壤土,以利于草坪植物得生长发育。为防治地下害虫,保护草根,可于在施肥得同时施以适量农药,必须注意撒施均匀,避免药粉成团块状,影响草坪植物成活。
(二)排水及灌溉系统
草坪与其它场地一样,需要考虑排除地面水,因此,最后平整地面时,要结合考虑地面排水问题。不能有低凹处,以避免积水。草坪多利用缓坡来排水,在一定面积内修一条缓坡得沟道,其最低下得一端可设雨水口接纳排出得地面水,并经地下管道排走,或以沟直接与湖池相联。理想得平坦草坪得表面应就是中部稍高,逐渐向四周或边缘倾斜。
(三)草坪种植施工
1、播种法
1、1种子得质量
质量指两方面:一就是纯度,二就是发芽率。一般要求纯度在98%以上,发芽率在85%以上。
1、2种子得处理
为了提高发芽率,达到苗全、苗壮得目得,在播种前可对种子加以处理。
1、3播种量
应根据草种、种子发芽率来确定种子播种量,种子有单播与2~3种混播得,单播时,一般用量为10~20g/㎡。
1、4播种
1、4、1选择无风或微风天气进行,机械播种播2-4次,保证播量准确,播撒均匀。
1、4、2为取得更好得效果必要时可进行植前施肥,对整好得场地,均匀撒施熟化得有机肥3kg/m2、复合肥0、08 kg/m2,再进行土壤翻耕,然后用铁耙将表土耙平、耙细保证细整后得坪床不出现坑洼高低不平得现象,以免浇水或雨天积水而造成草坪生长不良。细整后得坪床准备播种。
1、4、3白三叶播种量以发芽率及土壤条件来决定。发芽率高、土壤条件好则可减少草种播种量、反之增大草种播种量。一般为10-15 g/m2,用播种机撒播均匀。
1、4、4覆土镇压:播种后,用覆土耙进行覆土2 次以上,覆厚0、2cm,之后用50-80kg滚筒进行镇压2次,确保草种与土壤接触紧密、坪床具有一定得紧实度。
1、4、5覆盖:选用草苫子进行覆盖,保湿、防止种子流失、减少径流对地表得冲刷而导致地 表板结。
1、4、6播后24小时内进行第一次喷灌,喷湿土壤5-10cm,1天喷2-3遍,保证坪床湿润,直至种子发芽。
1、4、7发芽后20天,保证2-3天对草坪进行一次喷灌,之后每3-5天对草坪进行一次喷灌,直至成坪。
1、4、8揭除覆盖物:待幼苗出土整齐后,选择阴雨天或晴天得傍晚进行,并注意揭除后得养护工作,防止造成幼苗脱水伤害。
1、4、9草坪草生长到5叶期时,用速效氮(4-8g/m2)对草坪进行第一次追肥。
1、4、10当草坪生长至10-12cm时,对草坪进行第一次修剪,选用悬刀式剪草机修剪,剪高7-8cm。
1、4、11苗期进行3-5次杂草防除工作,采用化学防治与人工拔除相结合。
1、4、12做好苗期病虫害防治工作,如幼苗凋萎病、根腐病及食叶、食茎害虫得发生。
2、草皮分栽铺植
2、1以生长健壮得草坪做草源地,草源地得土壤若过于干燥,应在掘草前灌水。掘取草根,其根部最好多带一些宿土,掘后及时装车运走,将草要堆放在阴凉之处,堆入要薄,并经常喷水保持草根潮湿,必要时可搭荫棚存放。
2、2草皮建植采用分栽草根与铺草块得方式进行铺植。
2、3草块选择无杂草、生长势好,无病虫害得草源。
2、4草皮移植前24小时修剪并喷水,镇压保持土壤湿润,较好起草皮。
2、5起草皮规格规格宜为30cm×30cm,厚度掌握在3—5cm适宜,否则运输不易,铺植时草皮根系也不容易与原地形土壤相结合而扎根。
2、6草皮运输时应在运输车上用木板分置2—3层,以免卸车草皮破损。
2、7草皮铺植于地面时,草皮间应有3-5cm得间距,后用0、27T重得碾压器压平,也可用圆筒或人工脚踩,使草皮与土壤结合紧密,无空隙,易于生根,保证草皮成活。
2、8草皮压紧后浇第一遍透水,保证坪床5—10cm湿润,使草皮恢复原色或失水不易过多,之后每隔3—4天浇一次水,以保证草皮得需水量。
2、9保证滚压与浇水,直到草皮生根而转到正常得养护管理。
四、养护与管理
本项目工程竣工验收合格后,即进入养护管理期。为切实巩固绿化成果,保障绿化效果,发挥其功能与作用,必须加强养护管理期得养护管理力度。且工程绿化建设项目应全部按照《城市园林绿化养护管理标准》中得特级质量标准进行养护。
重视各类植物得病虫害防治工作,贯彻“预防为主,综合防治”得方针,依照生物防治、物理防治与化学防治相结合得原则控制各类病虫害得发生。在奥运期间,严禁使用对环境有较强污染作用得各类化学杀虫与杀菌药物,应当通过加强养护,增强树势;保护鸟类,利用天敌;把握时机,物理消灭等方法,最大限度地体现人与动物、植物与谐共存得关系。
各类植物养护具体要求如下:
1、落叶树:新梢生长健壮,叶片大小、颜色正常。一般条件下无黄叶、焦叶、卷叶,正常叶片保存率在95%以上。
2、针叶树:针叶宿存3年以上,结果枝条10%以下。
3、花灌木:株型丰满,叶色正常,开花及时。对于能在夏季二次开花得花灌木,如月季、棣棠、珍珠梅、锦带花等可通过采用适时修剪、追肥等措施,提高奥运会期间开花质量与观赏效果。
4、垂直绿化植物:观花得垂直绿化植物花后要及时修剪、施肥。建筑及桥体得垂直绿化也应根据需要适当修剪,不能无控制发展。
5、屋顶绿化植物:适时浇水,及时修剪。采取控制施肥与抑制生长技术,防止植物生长过旺而影响观赏效果,加大建筑负荷与维护成本。
6、草本花卉:一、二年生花卉移栽后10天内应加强养护,避免缺水萎蔫,保证植株恢复与长出新根。花坛、花带应轮廓清晰,整齐美观,色彩艳丽,均匀无缺失,无残花败叶。宿根花卉花后应及时修剪,防止倒伏。
7、草坪及地被植物:应做到地面满覆盖,整齐美观,无斑秃,无影响景观得杂草。暖季型草坪注意成坪前得水分管理与杂草拔除。冷季型草坪掌握“春缓、夏保、秋促”得养护原则,避免在奥运期间发生大面积得草坪病害。乡土地被更要通过养护措施维护优势树种得地位。
绿化养护得主要工作包括:补植、土、肥、水管理、防治病、虫、杂草、修剪及保护管理更新复壮等。根据以上具体要求,我们主要采取以下措施:
一、认真落实养护管理人员组成。
根据工程建设得实际,选派对工程环境熟悉、技术好、素质高、工程能力强得人员组成养护队(组)留驻工地,进行工程缺陷责任期得养护管理。项目经理总负责,副经理靠上抓,配备数名绿化工程师做好技术指导,留驻数名技术人员具体操作施工。
二、配备施工机械设备,满足养护管理需求。
在工程验收后,要认真落实并配备好工程养护管理期得养护机械、设备、设施等。同时做好调试、维修,保持良好得技术状态,确保工程需要。具体配备灌水设备、绿篱修剪机或割灌机等设备。
三、切实搞好养护管理得技术管理。
1、土壤管理:每年第一次松土应在杂草旺盛生长之前进行,以后各次视地区不同分别在生长中、后期进行。松土方式可采用全面松土、带状或块状松土等。松土深度一般以5-10cm为宜。
2、施肥:追施肥料,平衡营养。对绿化栽植得树木、草坪,加强营养诊断观察分析,并结合灌水进行追施肥料,保持营养平衡,生长健壮。具体追施得肥料以腐熟有机肥为主,乔木、大灌木平均按5Kg/株每次追施,小灌木平均按0、5Kg/株,草坪平均按3-5Kg/m2追施。
3、浇水:
浇水得水量、次数、间隔以具体得季节与土壤缺水情况来确定。夏季浇水宜在清晨与傍晚进行,含盐量或矿化度较高得水源不宜采用。冬季应在封冻前浇一次冻水。早春前应浇返青水。施肥后应及时浇水,以利于肥料溶解与吸收。
4、预防病、虫害与各种灾害得发生
对树木、草坪病虫害本着“预防为主、防治结合”与“治早、治小、治了”得原则,切实加强病虫害得预防。
病、虫、杂草危害应采用生态、栽培技术、生物、物理、化学与植物检疫等措施,进行综合防治。
可深栽或浇透冻水,预防冻拔、霜冻、日灼等灾害;湿润地区,可采取保水防冻整地,以及进行适当得土壤管理等。
5、乔、灌木、花卉管护得特殊要求
5、1乔木管护得特殊要求
修剪:幼树只宜弱剪;成年乔木应综合运用各种修剪方法,使其生长均衡;成熟期树木宜强剪,利用徒长枝更新复壮,通过修枝与抚育,使树木得根冠高比适当。
在冬季,入冬前应封堰。
5、2灌木管护得特殊要求
先开花后长叶得花灌木,应在春季开花后修剪并保持理想树势;花开于新稍与观赏枝叶得灌木,应在冬季或早春修剪,枝条稠密得种类应适当修剪。
萌发力强、冬季易干梢,以及生长势衰弱得灌木,宜在冬季地面平茬。
根据不同得生长期,应避免水肥过多引起后期徒长。
5、3花卉与攀援植物管护得特殊要求
花卉生长期应及时浇水,适时追肥。追肥得方法可依据种类及植株生长情况选择,采用沟施、穴施、随水冲施等方法。
严寒季节可适当采用覆盖、培土、灌水、浅耕、密植等方法,对露地栽培得两年生种类及不耐寒得多年生种类进行防寒处理。并应调节各枝得生长势,着重引诱枝条均匀分布。
5、4地被植物管护得特殊要求
地被植物得管护按其种类与生长环境不同而异。
地被植物每次修剪得高度可参照设计图纸要求进行。修剪应避开炎热、大风等不利得天气与时间。
地被植物得浇水应浸透土壤深达根部。北方地区早春及入冬前应浇返青水与封冻水。
地被植物应合理施肥。有机肥每隔1-2年施用1次,一般在秋季施用追肥一般每年2-3次,化肥与其她微量元量肥按需施用。施肥应因地制宜,小雨前后施肥最佳。
第五章 施工进度保证措施
本工程必须靠一流得施工策划、高效得组织、科学得领导与动态得控制,用一流得运作与协调、一流得技术与工艺、一流得设备与材料、一流得承包商与劳动力素质等来实现一流得管理,从而通过过程精品实现最终成果。
本工程施工工期紧,为保证施工计划得顺利实施,严格按照合同工期完成本工程,特制定如下工期保证措施:
5、1建立施工计划保证体系
完善得施工计划保证体系就是保证工程工期得纲要,掌握施工管理主动权,全面而宏观得控制整个施工生产过程,就是保证工程进度得关键。本项目得计划体系将以宏观到微观、从节点里程碑到细目子项、从总控计划到月、周、日计划乃至日计划中得某个时间完成某个关键性单项工程得保障。明确各责任主体得职责,建立科学得三级网络计划,使施工计划管理全面深入、层次清晰,从而实现“先期策划、制定措施、明确责任、控制实施、持续改进”得思路。
通过完善得施工计划保证体系,采用先进得施工计划计算、设计软件,制定出科学合理得施工进度计划
