收藏 分销(赏)

监理回复单.doc

上传人:快乐****生活 文档编号:4343879 上传时间:2024-09-08 格式:DOC 页数:7 大小:43KB 下载积分:6 金币
下载 相关 举报
监理回复单.doc_第1页
第1页 / 共7页
监理回复单.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

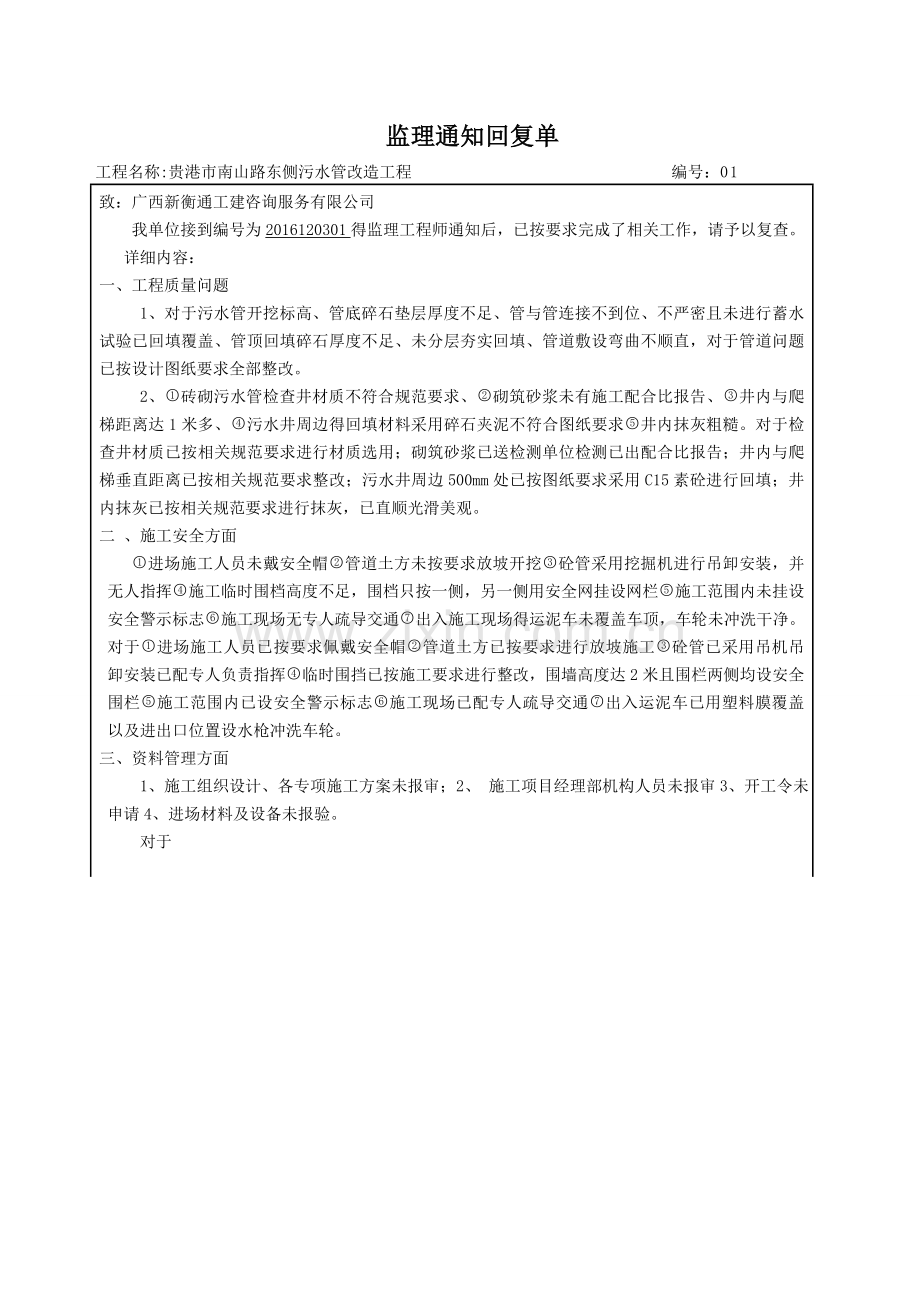

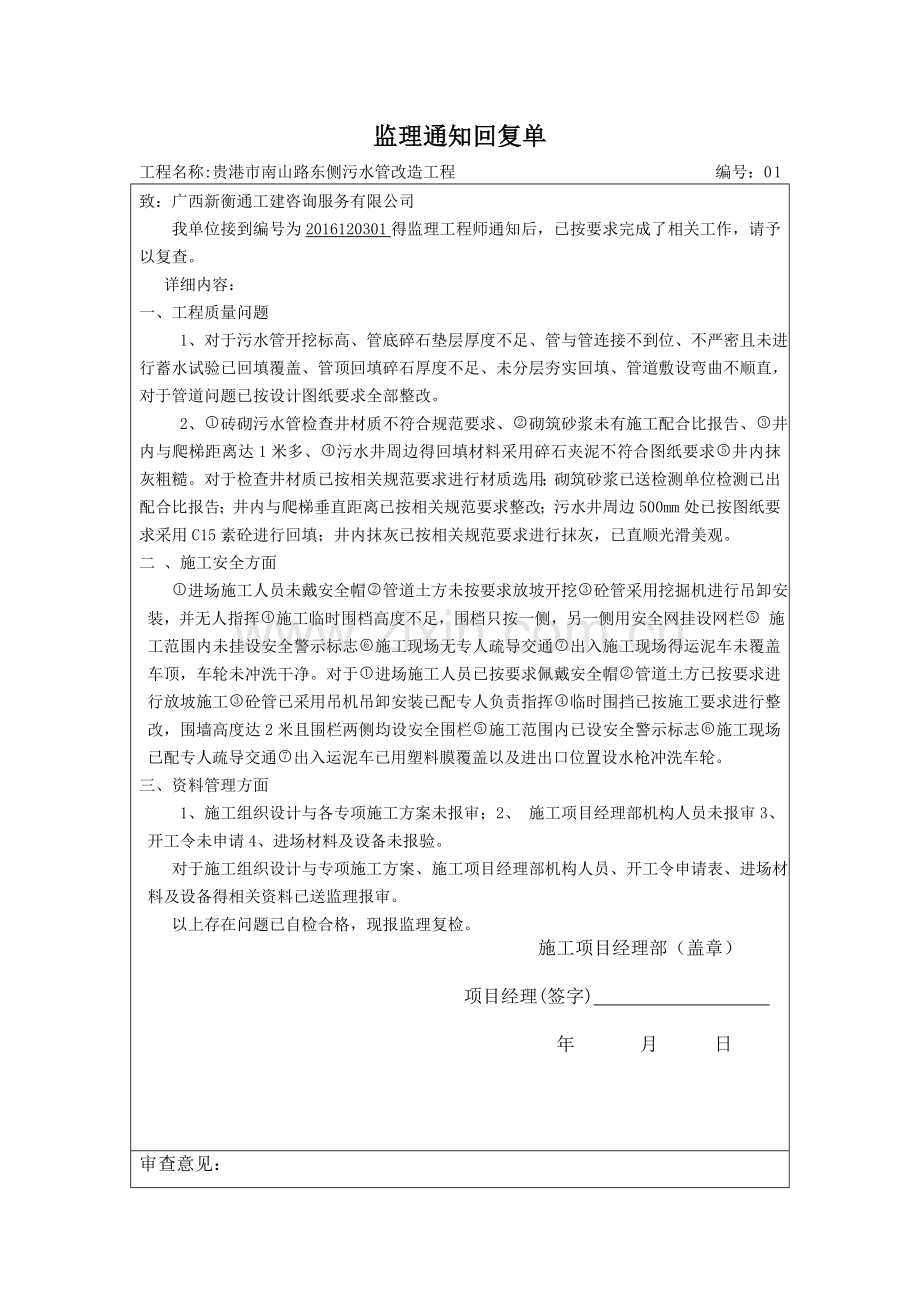

监理通知回复单 工程名称:贵港市南山路东侧污水管改造工程 编号:01 致:广西新衡通工建咨询服务有限公司 我单位接到编号为2016120301得监理工程师通知后,已按要求完成了相关工作,请予以复查。 详细内容: 一、工程质量问题 1、对于污水管开挖标高、管底碎石垫层厚度不足、管与管连接不到位、不严密且未进行蓄水试验已回填覆盖、管顶回填碎石厚度不足、未分层夯实回填、管道敷设弯曲不顺直,对于管道问题已按设计图纸要求全部整改。 2、砖砌污水管检查井材质不符合规范要求、砌筑砂浆未有施工配合比报告、井内与爬梯距离达1米多、污水井周边得回填材料采用碎石夹泥不符合图纸要求井内抹灰粗糙。对于检查井材质已按相关规范要求进行材质选用;砌筑砂浆已送检测单位检测已出配合比报告;井内与爬梯垂直距离已按相关规范要求整改;污水井周边500mm处已按图纸要求采用C15素砼进行回填;井内抹灰已按相关规范要求进行抹灰,已直顺光滑美观。 二 、施工安全方面 进场施工人员未戴安全帽管道土方未按要求放坡开挖砼管采用挖掘机进行吊卸安装,并无人指挥施工临时围档高度不足,围档只按一侧,另一侧用安全网挂设网栏 施工范围内未挂设安全警示标志施工现场无专人疏导交通出入施工现场得运泥车未覆盖车顶,车轮未冲洗干净。对于进场施工人员已按要求佩戴安全帽管道土方已按要求进行放坡施工砼管已采用吊机吊卸安装已配专人负责指挥临时围挡已按施工要求进行整改,围墙高度达2米且围栏两侧均设安全围栏施工范围内已设安全警示标志施工现场已配专人疏导交通出入运泥车已用塑料膜覆盖以及进出口位置设水枪冲洗车轮。 三、资料管理方面 1、施工组织设计、各专项施工方案未报审;2、 施工项目经理部机构人员未报审3、开工令未申请4、进场材料及设备未报验。 对于 监理通知回复单 工程名称:贵港市南山路东侧污水管改造工程 编号:01 致:广西新衡通工建咨询服务有限公司 我单位接到编号为2016120301得监理工程师通知后,已按要求完成了相关工作,请予以复查。 详细内容: 一、工程质量问题 1、对于污水管开挖标高、管底碎石垫层厚度不足、管与管连接不到位、不严密且未进行蓄水试验已回填覆盖、管顶回填碎石厚度不足、未分层夯实回填、管道敷设弯曲不顺直,对于管道问题已按设计图纸要求全部整改。 2、砖砌污水管检查井材质不符合规范要求、砌筑砂浆未有施工配合比报告、井内与爬梯距离达1米多、污水井周边得回填材料采用碎石夹泥不符合图纸要求井内抹灰粗糙。对于检查井材质已按相关规范要求进行材质选用;砌筑砂浆已送检测单位检测已出配合比报告;井内与爬梯垂直距离已按相关规范要求整改;污水井周边500mm处已按图纸要求采用C15素砼进行回填;井内抹灰已按相关规范要求进行抹灰,已直顺光滑美观。 二 、施工安全方面 进场施工人员未戴安全帽管道土方未按要求放坡开挖砼管采用挖掘机进行吊卸安装,并无人指挥施工临时围档高度不足,围档只按一侧,另一侧用安全网挂设网栏 施工范围内未挂设安全警示标志施工现场无专人疏导交通出入施工现场得运泥车未覆盖车顶,车轮未冲洗干净。对于进场施工人员已按要求佩戴安全帽管道土方已按要求进行放坡施工砼管已采用吊机吊卸安装已配专人负责指挥临时围挡已按施工要求进行整改,围墙高度达2米且围栏两侧均设安全围栏施工范围内已设安全警示标志施工现场已配专人疏导交通出入运泥车已用塑料膜覆盖以及进出口位置设水枪冲洗车轮。 三、资料管理方面 1、施工组织设计与各专项施工方案未报审;2、 施工项目经理部机构人员未报审3、开工令未申请4、进场材料及设备未报验。 对于施工组织设计与专项施工方案、施工项目经理部机构人员、开工令申请表、进场材料及设备得相关资料已送监理报审。 以上存在问题已自检合格,现报监理复检。 施工项目经理部(盖章) 项目经理(签字) 年 月 日 审查意见: 监理机构(盖章): 总监理工程师或监理工程师(签字): 年 月 日 监理通知回复单 致:山东省淮海工程建设监理有限公司平阴监理部 我单位接到编号为2013通知002得监理工程师通知后,已按要求完成了对浆砌石施工工艺得技术交底,现报上,请予以复查。 自检合格 详细内容: 浆砌石施工已严格按照施工规范要求进行施工,砌筑时已保证石块表面清洁,做到先座浆,后砌筑,内外搭接,上下错缝,分层砌筑,砂浆座浆饱满密实、无架空及通缝现象,砂浆已按照设计配合比用搅拌机进行拌制,以确保浆砌石砌筑质量,墙体外部勾缝已剔缝,勾缝时用高标号砂浆充填、压实与抹光,外表面已直顺光滑美观,勾缝完毕后已及时进行养护,保持湿润,保证内在及外观质量。不合格得部位已按要求整改完毕,并自检合格。 承 包 人:平阴县水利工程公司花石崖水库项目部 项目经理: 日 期: 年 月 日 监理机构:山东省淮海工程建设监理有限公司 平阴监理部 监理工程师: 日 期: 年 月 日 工程名称:平阴县第二批国家规划内重点小(2)型病险水库除险加固工程及中桥南水库防渗工程第二标段(花石崖水库) 合同编号:PSKH2012-007 监理通知回复单 工程名称:平阴县第二批国家规划内重点小(2)型病险水库除险加固工程及中桥南水库防渗工程第二标段(花石崖水库) 合同编号:PSKH2012-007 致:山东省淮海工程建设监理有限公司平阴监理部 我单位接到编号为2013通知001得监理工程师通知后,已按要求完成了对工程质量、安全、现场管理、工程进度得控制,现报上,请予以复查。 详细内容: 1、加快施工进度,已严格按照合同工期组织施工,保证按期完成; 2、现场技术人员紧盯现场,保证施工质量与工期; 3、所有施工段由我部质检及技术人员严格按照设计及规范要求自检合格后,向监理报验,经监理抽检合格后进行下一道工序得施工。 4、所有进入施工现场人员必须佩戴安全帽。 承 包 人:平阴县水利工程公司花石崖水库项目部 项目经理: 日 期: 年 月 日 监理机构:山东省淮海工程建设监理有限公司 平阴监理部 监理工程师: 日 期: 年 月 日 监理通知回复单 工程名称:平阴县第二批国家规划内重点小(2)型病险水库除险加固工程及中桥南水库防渗工程第二标段(花石崖水库) 合同编号:PSKH2012-007 致:山东省淮海工程建设监理有限公司平阴监理部 我单位接到编号为2013通知003得监理工程师通知后,已按要求完成了对干砌石护坡施工工艺得技术交底,现报上,请予以复查。 自检合格 详细内容: 1、干砌石砌体铺砌前,应将基面平整夯实。坡面修整平顺,整修平顺后铺复合土工膜,复合土工膜铺筑搭接要严格按照规范要求进行施工,待复合土工膜铺筑完成后再铺筑碎石垫层,垫层厚度偏小值不大于设计值厚度得15%,碎石粒径级配符合规范要求,垫层与干砌石铺筑层配合铺筑,随铺随砌。 2、干砌石石块选用材质应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质。块石应大致方正,上下面大致平整,无尖角,石料得尖锐边角应凿去。块石表面凹陷深度不得大于20mm。块石选用大小均匀、质地坚硬,不得使用风化石料,单块质量不小于25kg ,最小边长不小于20cm,块石厚度允许偏差为设计厚度得±10 %。 3、块石铺砌应满足平整、稳定、密实、错缝等基本要求,此外还应符合下列几点要求:①坡面应有均匀得颜色与外观。②坡面上得干砌石砌筑,以一层与一层错缝锁结方式铺砌。护坡表面砌缝得宽度不得大于25mm,砌石边缘应顺直、整齐牢固,严禁出现通缝、叠砌与浮塞。③应由低向高逐步铺砌,要嵌紧、整平,铺砌厚度应达到设计要求。④禁止使用小块石,不得有通缝、对缝、浮石、空洞。⑤坡面平整度用2m直尺测量,凹凸不超过5cm,缝宽要求无宽度在1、5cm 以上、长度在0、5m以上得连续缝。 承 包 人:平阴县水利工程公司花石崖水库项目部 项目经理: 日 期: 年 月 日 监理机构:山东省淮海工程建设监理有限公司 平阴监理部 监理工程师: 日 期: 年 月 日 监理通知回复单 工程名称:平阴县第二批国家规划内重点小(2)型病险水库除险加固工程及中桥南水库防渗工程第一标段(高套西水库) 合同编号:PSKH2012-006 致:山东省淮海工程建设监理有限公司平阴监理部 我单位接到编号为2013通知004得监理工程师通知后,已按要求完成了对混凝土施工工艺得技术交底,现报上,请予以复查。 自检合格 详细内容: 浇筑混凝土时已分段分层进行,在振捣时,振动棒上下略为抽动,振捣时间为20~30秒,但以砼面不再出现气泡、不再显著下沉、表面泛浆与表面形成水平面为准。使用插入式振动器应做到快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实。浇筑混凝土已连续进行。混凝土浇筑完毕后,已在12小时以内加以覆盖,并浇水养护。  承 包 人:山东东阿黄河工程局平阴县重点小二型 病险水库除险加固工程项目经理部 项目经理: 日 期: 年 月 日 监理机构:山东省淮海工程建设监理有限公司 平阴监理部 监理工程师: 日 期: 年 月 日 监理通知回复单 工程名称:平阴县第二批国家规划内重点小(2)型病险水库除险加固工程及中桥南水库防渗工程第二标段(花石崖水库) 合同编号:PSKH2012-007 致:山东省淮海工程建设监理有限公司平阴监理部 我单位接到编号为2013通知004得监理工程师通知后,已按要求完成了工地现场施工垃圾、废弃物得清理工作,现报上,请予以复查。 自检合格 详细内容: 1、现场施工垃圾已清理; 2、建筑垃圾已进行装车清运,按照有关得处理办法进行处理; 3、场地平整,对建筑施工而造成得场地变形进行处理,已按照有关要求进行平整恢复; 4、工程完成后,已修复损坏环境,对因进驻施工而损坏或污染得植被、设施已修复; 承 包 人:平阴县水利工程公司花石崖水库项目部 项目经理: 日 期: 年 月 日 监理机构:山东省淮海工程建设监理有限公司 平阴监理部 监理工程师: 日 期: 年 月 日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
