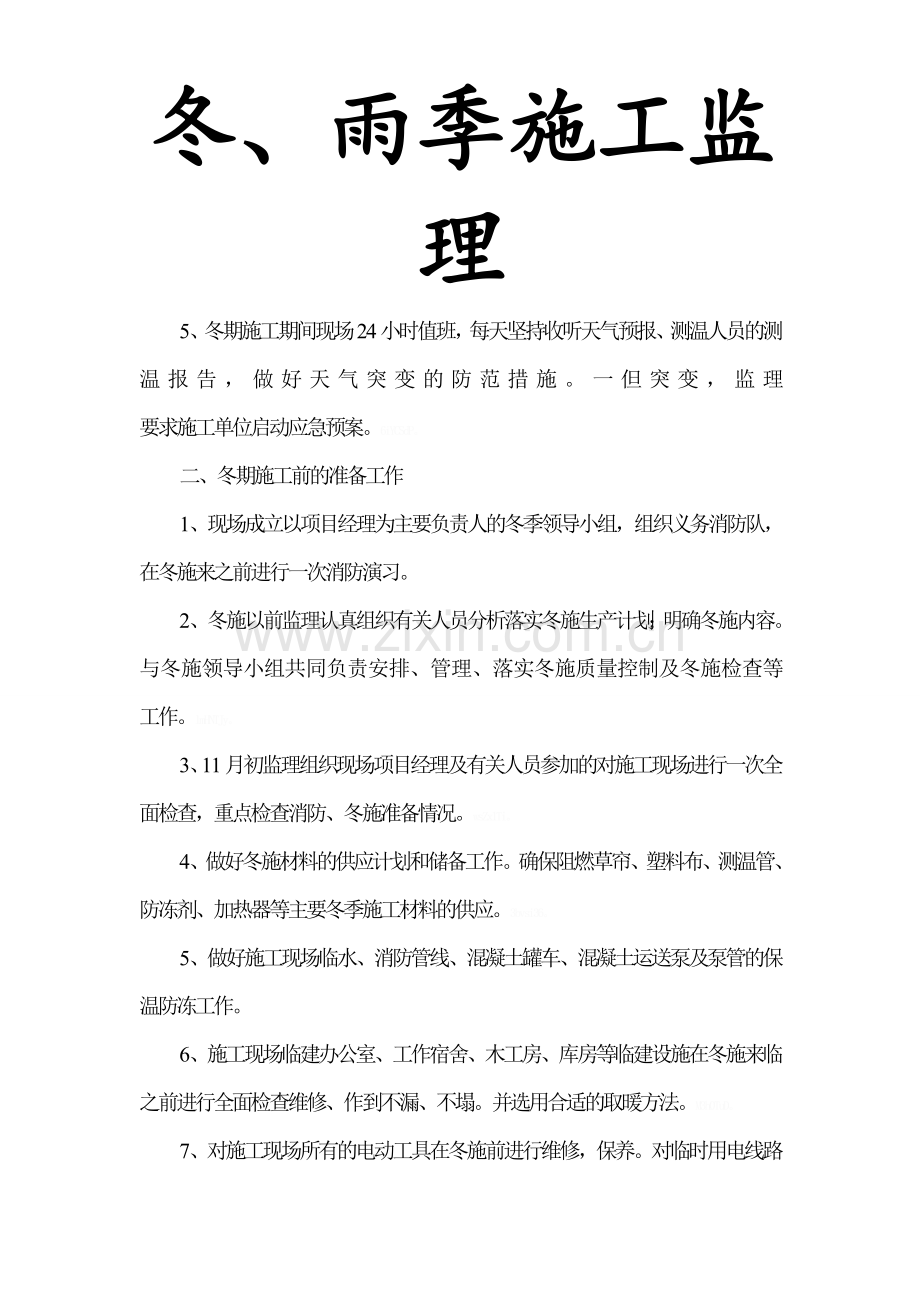

1、冬、雨季施工监理 冬、雨季施工监理本工程要经过冬季和雨季的施工,因此本工程在冬雨季施工时,监理必须采取相应的措施,确保冬雨季施工的工程质量。 第一节 冬期施工的监控建筑工程冬季施工规定规定:当室外日平均气温连续5天稳定低于5即进入冬季施工。反之,当室外日平均气温连续5天高于5,即解除冬季施工。mYwnMb4。一、 冬季施工部署1、审查、批准施工单位编制的冬季施工方案,组织监理人员学习有关冬施规范、规定、冬施技术措施等。2、十月底开始,由试验人员负责每天按时测大气温度,当温度连续五天降至日平均气温低于5,冬期施工开始,当室外日平均气温连续5天高于5时,冬期施工结束。9232CxE。3、组织冬施测
2、温人员学习各种测温方法,明确测温的意义和测温数据的重要性,提高测温人员的责任心。4、施工试验人员负责对每天大气温度、混凝土出罐温度、入模温度的测量,并组织测温人员按时测量混凝土温度,如发现问题,要及时上报有关领导。监理人员每天抽查。tLQ3uJV。5、冬期施工期间现场24小时值班,每天坚持收听天气预报、测温人员的测温报告,做好天气突变的防范措施。一但突变,监理 要求施工单位启动应急预案。6iYCSdP。二、冬期施工前的准备工作1、现场成立以项目经理为主要负责人的冬季领导小组,组织义务消防队,在冬施来之前进行一次消防演习。2、冬施以前监理认真组织有关人员分析落实冬施生产计划;明确冬施内容。与冬施
3、领导小组共同负责安排、管理、落实冬施质量控制及冬施检查等 工作。lmHNTJy。3、11月初监理组织现场项目经理及有关人员参加的对施工现场进行一次全面检查,重点检查消防、冬施准备情况。wsZx1Ti。4、做好冬施材料的供应计划和储备工作。确保阻燃草帘、塑料布、测温管、防冻剂、加热器等主要冬季施工材料的供应。3bvsi36。5、做好施工现场临水、消防管线、混凝土罐车、混凝土运送泵及泵管的保温防冻工作。6、施工现场临建办公室、工作宿舍、木工房、库房等临建设施在冬施来临之前进行全面检查维修、作到不漏、不塌。并选用合适的取暖方法。M3h0TuD。7、对施工现场所有的电动工具在冬施前进行维修,保养。对临
4、时用电线路在冬施前进行一次全面检查。8、混凝土输送泵搭设风棚,以减少混凝土温度的降低速度。9、冬施前将冬施内容向施工人员进行交底。三、冬季施工的技术措施1、钢筋工程(1)钢筋冷拉温度不低于-20(2)钢筋负温度冷拉采用控制应力方法冷拉钢筋时,其控制应力应较常温提高30Mpa。(3)冬季负温条件下焊接钢筋,应尽量安排在室内进行。如必须在室外焊接,其环境温度不低于-20,风力超过3级以上时,应有挡风措施。焊接后未冷却的焊头,严禁碰到冰雪。nvW920i。(4)闪光对焊,应搭设钢筋对焊棚,钢筋端面不平整时,宜采用闪光预热闪光焊工艺。钢筋端面平整时,宜采用预热闪光焊。负温电弧焊时,应防止产生过热,烧伤
5、、咬肉和裂纹等缺陷。在构造上应防止在接头处产生偏心受力状况。xH8sWKm。(5)柱筋采用电渣压力焊时,应避开雨雪天气,负温下应适当增加焊接电流,加大通电时间。接头拆除时间宜延长2-3分钟以上,接头的渣壳宜延长6-8分钟,方可敲渣。WAIBldE。(6)所有焊接应有试焊,检验合格后方可正式焊接。(7)梯子筋、梁柱定位筋、埋件等焊接在室内进行,待完全冷却后才能运.往室外堆放。(8)钢筋在运输和加工过程中应防止碰撞和刻痕。2、模板工程(1)柱模板采用可调式大钢模板,模板背面贴5cm厚的聚笨板保温材料。(2)墙模板::地下室外墙采用竹胶板,剪力墙采用大钢模板。(3)顶板、梁模板采用竹胶合板。(4)冬
6、期施工模板诉除::墙体模板在混凝土强度达到4.0Mpa并冷却到5时,拆除::顶板模板在混凝土强度达到设计强度的100%以后可拆除,顶板保温必须在混凝土冷却到5以后才能去掉,拆模时应以同条件养护试块抗压强度为准,拆模时混凝土温度与环境温度大于20时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。UYP5Lgu。(5)为保证工程质量并满足泵送的要求,砼的塌落度要有严格规定,塌落度由试验室或搅拌站给出,砼运输到工地之后要对塌落度进行检验并及时将情况反映给搅拌站。WwpG1p3。(6)负温下砼运输应有保温措施,罐车应用保温被包裹,泵管应用阻燃草袋覆盖。(7)砼浇筑前需将模板和钢筋上的冰雪和污垢清理干净。
7、(8)砼出罐温度不得低于10,入模温度不得低于5e。(9)砼浇筑前柱和墙板的上口用阻燃草袋包裹、覆盖保温。(10)砼施工前须绘制测温平面布置图,标明测温孔编号,编号应连续进行,测温记录按平面图图上所留孔号进行,并设置专人测温并作好记录。t2cs0Bq。(11)测温孔的设置现浇楼板、梁:梁每跨没两个测温孔,测温孔垂直于梁顶面,孔深1/3梁高。楼板每一个房问设四个测温孔,当居间面积20时,可设置一个测温孔,测温孔垂直于楼板面,孔深为板厚的1/2qhGRscx。大模板墙:在墙的顶部设测温孔。测温孔位于墙的中轴线,孔深为:15cm,测温孔垂直于墙顶面。钢模板柱:因柱模板为定型钢模板,因此测温孔只能在柱
8、顶端设置。每根柱设置一个测温孔,孔深15cm。 (12)为了测量混凝土内部的温度,应在浇筑混凝土时预埋一些一端封闭的白铁管,管口应用保温材料塞住,测温时应将温度计插入测温管中,并立即加以覆盖,以免受外界气温影响,温度.计在管内留置时间不少于3分钟,然H9v6vB0。后取出,速度记下温度。(13)对整个冬施期间的大气温度和砼从浇筑入模到拆模出保温模板期间的温度要求进行测量并记录,侧量次数应符合下表规定:BqS1OV6。大气温度 每昼夜不少于4次,还须记录日最高温和最低温施工环境温度 每工作班不少于2次砼浇筑入模时温度 每工作班不少于4次砼从入模至达到受冻 每隔两小时测一次到0度以前 砼达到受冻临
9、界强度 每隔6小时测一次以后到拆模保温措施(15)冬期施工的混凝土试块及砂浆试块留置应增设两组与结构同条件养护的试块,一组用于检验抗冻临界强度,应在浇筑后38小时至3天内压强度bVCDCjY。一组用于检验转入常温养护28天的棍凝土强度。(16)应经常检查砼表面是否受冻、粘连、收缩裂缝、边角处是否脱落、受损、施工缝处有无受冻痕迹。(17)模板和保温层须在砼达到要求强度(常温要求的拆模强度)并冷却到5以后方可拆除,拆模后仍需要用阻燃草袋包裹、覆盖保温。(18)未完全冷却的砼有较大的脆性,应避免碰撞损坏砼。(19)热工计算:在冬施中,保温最差也是最容易散热量的部位是楼板,是最薄弱环节,故应对楼板进行
10、热工计算。4UK1zRr。(20)实际控制为了有效控制拆除保温的时间,一般采用成熟度法计算混凝土早期强度,并依据此强度控制拆除保温时间,具体方法如下: 用实际工程使用的C25、C30、C40混凝土制作混凝土试块,在标准条件下养护,得出1天、2天、3天、5天、7天的强度值,每一种标号砼作五组。H2NYBrX。 根据混凝土强度值,以龄期为横坐标,以强度为纵坐标,画出强度龄期曲线图。 以强度4.0N/mm为控制点找出相应时间。(21)冬季施土期问易出现大风和寒流,气温骤降,应对建筑物西北面加防寒措施。在外防护架上,用围档编织布围护西、北两个迎风面,对墙上小的洞口用麻袋围挡,对大的门、窗洞、楼梯口进风
11、部位采用塑料薄膜、聚苯板、uxlWZ5k。木板等封堵,达到防风保温目的。(22)根据同条件试块,拆除梁、板支撑,如达不到拆除条件应延长支撑时问,不得强行蛮干。对于悬挑结构的墙板、梁等构件应重点保温养护,待强度达到100%寸万可拆模。确保混凝土的施工质量。4、防水工程(1)外墙防水当采用聚合物卷材防水时,其职工环境温度要求由厂家做完检测试验后确定。(2)涂层中夹铺胎体增强材料时,位于胎体下面的涂层厚度不应小于1mm,最上层的涂料层不应少于二遍,胎体长边搭接宽度不得小于50mm,短边搭接宽度不得小于70mm。(3)涂料的储存环境温度要求也须厂家做试验后确定,运输时要采取保温措施井避免碰撞,不得使用
12、已受冻的防水材料。(4)防水施工尽量在一天中气温最高的时候进行,即上午10点以后,下午2点以前,五级以上大风及雨、雪天气不得施工。(5)防水施工要与回填土施工交叉进行,防水层做完立即进行防水保护墙砌筑和回填土施工,避免防水层长期裸露受冻。spwwOwS。5、回填土工程(1)应尽量不用有冻块的土料,如必须采用含有冻士块的回填土时,冻土块的颗粒不得大于15cm,其含量不得超过回填土总体积15%,铺填时冻土块应分散开并逐层夯实。(2)回填时应清除基层上的积雪和保温材料。(3)每层铺土的厚度应比常温施工时减少20%25%,如使用蛙式打夯机,常温填土厚度为每层200250,则冬施时应控制在150200.
13、mRcWp9Y。(4)预留沉陷量应比常温施工时增加,但不能超过填方调试的3%。(5)填放边坡的表层100cm范围内,不得采用含有冻土的土回填,整个填方上层部位应用未受冻的或透水性好的土回填。hBTme4r。(6)有管沟的地方,管沟底至管顶0.5米的范围内不得用含有冻土块的土回填。(7)回填后的土方要及时进行覆盖保温。(8)其他柱意事项参照常温回填要求。四、冬期施工安全注意事项1、冬施期间要加强防火意识,在冬施来临前要检查消防设备是否符合聋求,工地的临时施工水管道两侧砌筑两管300高的120保护墙,两道墙净距400,然后用一层玻璃丝布覆盖在水管上表面,再用锯末填充,阀门处砌砖井,内填锯末。kCh
14、FT1m。2、要对工人进行冬施安全教育和安全交底。3、检查脚手架和防护是否符合要求,对不可靠的地方要进行加强。4、现场堆物堆料要紧且不可堆放过高,防止大风吹倒造成损害。5、大模板放.置要稳固,要放在大模板堆放架内,;防止倾倒。6、易受冻的材料如防水涂料、粘接剂、脱模剂等要储存在有保温措施的库房内;。7、现场马道要加设防滑条,雪天及时清扫施工道路,必要时,马道上撒灰防滑,防止职工人员滑倒。风雪后要检查脚手架并清扫脚手架上的冰雪,上架人员要穿防滑鞋。8、6级(含6级)以上大风天气禁止露天进行起重和高空作业。9、工业用盐和生活用盐要分开放置并设以明显标志,以免误食、误用。10、使用打夯机,应一人理线
15、、一人扶机、操作人员必须穿绝缘鞋,戴绝缘手套。11、使用电器设备应按安全要求,三级配电、两级漏电保护,线路要理顺拉好。第二节雨季施工监控在雨季施工应采取以下措施一、雨季施工前的准各工作::1、监理审查和批准施工单位编制的雨季施工方案2、组织监理和施工方管理人员学习有关雨季施工的规范规定及措施。3、成立以项目经理为主要负责人的防洪抢险小组,落实分工与责任。4、做好雨季施工的材料准备工作,并检查落实。5、雨季施工期间,现场2小时值班,每天坚持收听天气预报。做好天气突变的防范措施。二、雨季施工的技术措施应在现场布置好排水沟,规划雨水分流区,保证场内不积水。在现场1J胃妇一交月现划雨水分%1L巨,保证
16、场内今积水。1、基础和主体部分(1)基坑漕排水基础施工处于雨季时,应阳气象台建立联系,将砼工序选在无雨的时间进行。在坑内设积水井,用水泵排水。(2)混凝土工程浇筑混凝土时,应提前了解天气情况,尽量避兔雨天施工,尤其是具有抗渗要求的底板砼,当不能避开时,新浇筑的砼应用塑料薄膜覆盖,底板及外墙抗渗砼不能停止浇筑,以防止产生施工裂缝,地上的梁、板在雨大施土时,可把施工缝设在跨中的1/3处中断砼浇筑。如有部分砼应下雨未来得及覆盖,表面水泥浆被冲刷掉,可在雨停后,撒素水泥重新用木末子末压平整。水泥砂浆抹面完成后,强度未达到要求之前,在雨天也应用塑料覆盖以防止表层水泥被冲刷。(3)钢筋工程钢筋堆放场地及加
17、工场地应铺以碎石清洁现场,以避兔泥土污染钢筋。钢筋加工区应砌200*300(宽*高)间距2米的砖垄上,以避兔污垢或泥土的污染,绝对不允许钢筋存放在积水中。钢筋加工区应搭设钢筋棚加工出的成品应垫高存放,不得直接放在地上,以防雨天泥土污染成品钢筋,焊接钢筋应在钢筋棚内进行.不得在室外施焊以防雨淋,尤其是刚焊出来的钢筋,绝对禁止放在雨水中或水中冷却,以防止改变钢筋受力性能。总之,焊接钢筋应避开阴雨天气,否则应用石棉瓦遮挡,避开雨水直淋钢筋焊区。在绑扎钢筋中,有时遇到阴雨天气,一般不影响钢筋绑扎施工,但工人在上下班或搬运钢筋时,鞋上沾的泥巴易污染钢筋网片,应采取以下措施:一是钢筋上的泥巴,应用钢丝刷,
18、配合自来水冲洗干净。二是工人在进入钩筋绑扎区前清理干净或换干净的鞋进行施工。UZHn4iY。(4)模板工程地下室墙体宜采用中型组合钢模组拼施工,楼板宜采用覆膜竹胶板。对于钢制膜板的堆放。应专门设存放区,并硬化地面坚固结实,平整度不得大于10mm,分规格分区存放。(5)屋面工程屋面防水应选在无风雨的晴天进行,基层的含水率应不大于9%,如果施工中遇雨,应及时用薄膜覆盖,过后基层满足含水率要求后,才能继续施工。管根、通风口根及阴阳角部位应注意保护。K3o0fDz。三、装饰与安装工程在主体工程施工装饰用的保温板、木门、塑料窗及安装用的保温棉、电力设备等均采取防雨措施,覆盖塑料布或石棉瓦,木门窗之类受潮
19、易变形的成品、半成品应贮存在仓库内,否则变形后无法安装使用。电力设备淋雨后易造成短路、漏申事故、必须存放在通风避雨的地方。bubEEY8。一、 其它1、做好塔吊、脚手架等高耸物件的防雷与防风措施。作好塔吊顺风停放。避雷采用12钢筋接地。脚手架上应铺以防滑材料。落地脚手架立杆应垫在5cm厚木方上,基础并应有良好的排水措施,脚手架底部均匀设扫地杆。大风雨过后,应重新检查塔吊和脚手架,确保无变化后,方可继续使用。Opx5K36。2、对临时道路和排水沟要经常维修和疏通,以保证暴雨后能够通行和排水,雨季时准备足够水泵排水。3、砼泵站、砂浆搅拌机械应搭设防雨棚,封闭施工。4、现场使用的中小型机械必须按规定加设防雨罩,安装漏电保护器。5、通往地下室的人防出口等部位,应砌筑挡水台,防止雨水倒灌入地下室内。6、.雨季施工道路路面可加铺炉渣,砂粒或其它防滑材料,必要时应加固路基,道路两侧应修好排水沟。
