1、五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案五华区上、中马村城中村改造五华区上、中马村城中村改造 A4A4 地块(一)地块(一)1515、1717 栋开发项目栋开发项目高大支模安全专项施工方案高大支模安全专项施工方案云南城投众和建设集团有限公司2018 年 07 月 26 日五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案1 云南城投众和建设集团有限公司目 录一、工程概况.11、工程简介.12、高大支模特点.23、施工平面布置图.34、施工要求和技术保证条件.4二、编制原则和依据.51、编制范围及原则.52、编制依据.

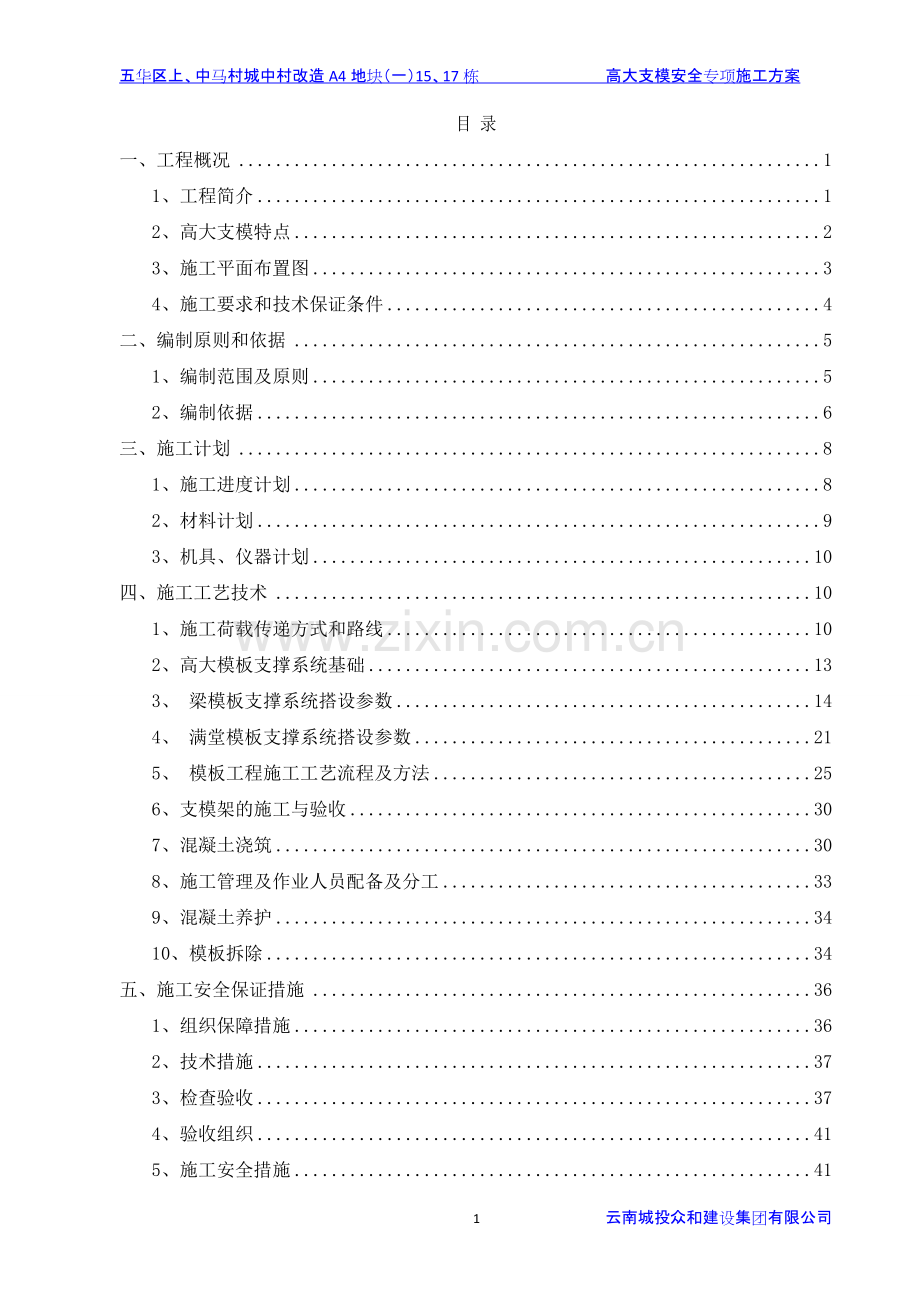

2、6三、施工计划.81、施工进度计划.82、材料计划.93、机具、仪器计划.10四、施工工艺技术.101、施工荷载传递方式和路线.102、高大模板支撑系统基础.133、梁模板支撑系统搭设参数.144、满堂模板支撑系统搭设参数.215、模板工程施工工艺流程及方法.256、支模架的施工与验收.307、混凝土浇筑.308、施工管理及作业人员配备及分工.339、混凝土养护.3410、模板拆除.34五、施工安全保证措施.361、组织保障措施.362、技术措施.373、检查验收.374、验收组织.415、施工安全措施.41五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案2

3、 云南城投众和建设集团有限公司6、监测监控措施.42六、验收要求.44七、环境保护措施.44八、高大支模事故应急救援预案.451、目的.452、危险源辨识.453、应急组织机构.484、应急救援资源配备.505、应急培训.506、应急预案响应程序.507、应急路线.518、现场事故应急处理.539、应急预案的终止.53九、计算书及相关施工图纸.541、15002700 梁模板扣件式梁模板安全计算书.542、15002700 梁侧模计算书.633、5501200 扣件式梁模板安全计算书.694、5501200 梁侧模计算书.785、400800 梁扣件式梁模板安全计算书.846、400800 梁

4、侧模计算书.937、20002000 柱模板(设置对拉螺栓)计算书.998、600600 柱模板(设置对拉螺栓)计算书.1099、950 厚墙模板计算书.11810、600 墙模板计算书.12611、5.5m 碗扣式楼板模板支撑架计算书.134十、附件.144五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案1 云南城投众和建设集团有限公司五华区上、中马村城中村改造五华区上、中马村城中村改造 A4A4 地块(一)地块(一)1515、1717 栋开发项目栋开发项目高大支模安全专项施工方案高大支模安全专项施工方案一、工程概况一、工程概况1 1、工程简介、工程简介工

5、程名称五华区上、中马村城中村改造 A4 地块(一)15、17 栋开发项目工程地址昆明市五华区莲华街道办事处龙泉路 108 号建筑概况15、17 栋地下五层(含 LG 层),地上三层裙楼商业,三十三层塔楼为办公和 LOFT 公寓,建筑高度 149.50m,总建筑面积约 15 万平方米。结构类型核心筒-框架结构,核心筒-框架柱采用劲性钢骨柱高大支模梁简介(需专家论证)高支模范围分布在 LG 层,该层结构标高-1.35m,层高 5.50m。其中15 栋一层区域:15-C15-D/15-1 轴,15-A15-D/15-7 轴,U/15-730轴。17 栋一层区域:17-A17-B/17-217-5 轴

6、,17-C17-D/17-217-5轴。最大梁截面尺寸 15002700mm,板最大跨度 12.03m,板厚 200mm和 180mm。高支模从-10.85m 楼板面开始搭设,立杆基础楼板厚度140mm、120mm 混凝土现浇楼盖及 340mm 空心楼盖,高支模区域梁板混凝土强度 C40,墙柱混凝土强度 C60。超限梁下采用扣件式钢管架搭设,搭设高度 5.50m。高支模简介15、17 栋 LG 层及 1 层层高分别为 5.5m 和 5.55m,均大于 5m,根据按2018 住房和城乡建设部令第 37 号危险性较大的分部分项工程安全管理规定及住房和城乡建设部办公厅发建办质 31 号文危险性较大的

7、分部分项工程安全管理规定有关问题的通知要求,超过 5m 的模板属于危险性较大的分部分项工程。高支模采用钢管、碗扣式满堂架支撑系统,搭设高度 5.50m。柱模板简介柱截面尺寸 2.02.0m、1.701.70m、1.701.50m、1.501.30m,0.60.6m 等,LG 层及 1 层层高为 5.5m 和 5.55m,其余标准层 4.5m,柱子标高-10.85m 以下及标高 53m 以上为钢筋混凝土柱,其余标高均为劲性钢柱,柱子混凝土强度均为 C60.本方案2.02.0m、1.701.70m、1.701.50m、1.501.30m 均以五华区上、中马村城中村改造 A4 地块(一)15、17

8、栋 高大支模安全专项施工方案2 云南城投众和建设集团有限公司2.02.0m 计算;0.60.6m 及以下的柱子均以 0.60.6m 计算。层高均以 5.5m 计算,实际施工中根据层高微调。墙模板简介本工程中墙模板主要以地下室外墙及核心筒剪力墙和构造剪力墙为主,墙厚 200mm、300mm、400mm、500mm、700mm、950mm 等。LG 层及 1 层层高为 5.5m 和 5.55m,其余标准层 4.5m,剪力墙标高-10.85m 以上标高均为劲性钢柱,柱子混凝土强度均为 C60、C40 等。本方案 700mm、950mm 均按 950mm 执行;其余按 500mm 执行。层高均以 5.

9、5m 计算,实际施工中根据层高微调。梁模板简介15、17 栋除15002700mm、11501500mm、8001250mm、5501200mm 超限梁外,250mm500mm、350mm700mm、400mm700mm、350mm800mm、500mm600mm、400mm1000mm、400mm1300mm 等,梁混凝土强度均为C40;本方案梁高 800mm 以上均以 550mm1200mm 计算执行;梁高 800mm以下均以 800mm 计算执行;计算梁模支架高度均为 5.5m。梁高 500mm 以下的梁可根据现场微调,务必符合现行规范及实际施工经验。来改善周转材料的经济性。工程功能商业

10、及办公工期要求工期 25 天、标准层工期 12 天/层建设单位昆明百爵阳光房地产开发有限公司设计单位浙江省交通规划设计研究院监理单位云南青山项目管理有限公司施工单位云南城投众和建设集团有限公司集中线荷载大于 20KN/m 梁截面尺寸如下:1515、1717 栋栋截面尺寸截面尺寸 mmmm最大跨度最大跨度(净跨净跨)m)m截面尺寸截面尺寸 mmmm最大跨度最大跨度(净跨净跨)m)m150027008.6080012508.45115015009.25550120011.182 2、高大支模特点、高大支模特点2.1 高大支模搭设区域面积小,常规模板支撑系统搭设面积大,高大支模体系位于五华区上、中马

11、村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案3 云南城投众和建设集团有限公司常规模板支撑体系内部,能与整个支撑体系形成一个整体。2.2 跨度大,自重大:施工时全部总量及施工荷载均由支撑模板承担,因此,模板支撑的强度、刚度和稳定性要求较高,并且支撑钢管对下层楼板的剪切力需要进行复核。2.3 结构复杂,施工技术要求高,钢筋用量大,排列密集,且柱内含有型钢,梁柱节点施工困难。3 3、施工平面布置图、施工平面布置图15 栋栋-1.35m 层梁高大模板支撑平面图层梁高大模板支撑平面图(尺寸详见附件尺寸详见附件)15 栋高大支模区域有二部分,第一部分区域为 15-C15-D/15

12、-1 轴,区域尺寸9m2.1m=18.9,区域内梁 15002700mm,梁底立杆纵向间距 600mm,横向间距350mm;第二部分区域为 E15-D/15-7 轴,区域尺寸 38.85m2.1m=82,区域内梁五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案4 云南城投众和建设集团有限公司15002700mm,11501500mm,8001250mm,梁底立杆纵向间距 900mm,横向间距350-360mm。17 栋栋-1.35m 层梁高大模板支撑平面图层梁高大模板支撑平面图(尺寸详见附件尺寸详见附件)17 栋高大支模区域有二部分,第一部分区域为 17-C

13、17-D/2-6 轴,区域尺寸29.6m12m=355,区域内梁 5501200mm,梁底立杆纵向间距 900mm,横向间距400mm;第二部分区域为 17-A17-B/2-6 轴,区域尺寸 29.6m12m=355,区域内梁5501200mm,梁底立杆纵向间距 900mm,横向间距 400mm。4 4、施工要求和技术保证条件、施工要求和技术保证条件本工程为超高层建筑,为商业及办公楼,工期紧,施工场地狭窄,高大模板搭设采用钢管、扣件、顶托,在本地区租赁,根据市场调研,钢管壁厚普遍在 2.83.0mm,为确保钢管、扣件质量,签订租赁合同时,要求租赁公司提供的钢管壁厚不小于 3.0mm,扣件为云南

14、大厂扣件,确保材料质量符合要求。立杆计算时,钢管壁厚按 2.8mm 取值,五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案5 云南城投众和建设集团有限公司以保证一定的安全系数。绘图时钢管壁厚按 3.0m 取值.二、编制原则和依据二、编制原则和依据1 1、编制范围及原则、编制范围及原则1.1 本方案编制范围为本工程 LG 层超重模板支撑架及标准层普通模板支架搭设编制。1.2 本施工方案编制将遵循四项基本原则,即一是符合性原则;二是先进性原则,三是合理性原则,四是符合工程质量、工期要求及安全生产、文明施工要求的原则。1.3 按 2018 住房和城乡建设部令第 3

15、7 号危险性较大的分部分项工程安全管理规危险性较大的分部分项工程安全管理规定定及住房和城乡建设部办公厅发建办质 31 号文危险性较大的分部分项工程安全管危险性较大的分部分项工程安全管理规定理规定有关问题的通知要求:对于超过一定规模的危险性较大的分部分项工程,施工对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项施工方案进行论证单位应当组织专家对专项施工方案进行论证。超过一定规模的危险性较大的分部分项工程范围中混凝土模板支撑工程:混凝土模板支撑工程:搭设高度 8m 及以上;搭设跨度18m 及以上;施工总荷载 15kN/m2及以上;集中线荷载 20kN/m 及以上。根据上述条款

16、,本工程一层梁 WKZL74(3)15002700、WKL11501500、WKL8001250、WKL5501200 中线荷载大于 20KN/m。编制安全专项施工方案,需组织专家进行论证,并上报有关主管部门备案。1.3.11.3.1 1500150027002700 梁集中线荷载计算梁集中线荷载计算1)钢筋砼自重:1.5m2.7m25.5KN/m=103.275KN/m(配筋率较大取 25.5KN/m);2)模板及支架自重:(1.5+2.7+2.7)m0.5KN/=3.45KN/m;3)振捣、倾倒混凝土及施工均布活荷载:1.5m(2+0.5)KN/=3.75KN/m;浇筑混凝土时每延长米产生

17、的荷载:q=1.2(103.275+3.45)+1.43.75=133.32KN/mq=1.2(103.275+3.45)+1.43.75=133.32KN/m;1.3.21.3.2 1150115015001500 梁集中线荷载计算梁集中线荷载计算1)钢筋砼自重:1.15m1.5m25.5KN/m=43.99KN/m(配筋率较大取 25.5KN/m);2)模板及支架自重:(1.15+1.5+1.5)m0.5KN/=2.075KN/m;3)振捣、倾倒混凝土及施工均布活荷载:1.15m(2+0.5)KN/=2.875KN/m;浇筑混凝土时每延长米产生的荷载:q=1.2q=1.2(43.99+2.

18、075)+1.42.875=59.30KN/m(43.99+2.075)+1.42.875=59.30KN/m;1.3.31.3.3 80080012501250 梁集中线荷载计算梁集中线荷载计算1)钢筋砼自重:0.8m1.25m25.5KN/m=25.5KN/m(配筋率较大取 25.5KN/m);2)模板及支架自重:(0.8+1.25+1.25)m0.5KN/=1.65KN/m;3)振捣、倾倒混凝土及施工均布活荷载:0.8m(2+0.5)KN/=2KN/m;五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案6 云南城投众和建设集团有限公司浇筑混凝土时每延长米

19、产生的荷载:q=1.2(25.5+1.65)+1.42=35.38KN/mq=1.2(25.5+1.65)+1.42=35.38KN/m;1.3.41.3.4 55055012001200 梁集中线荷载计算梁集中线荷载计算1)钢筋砼自重:0.55m1.2m25.5KN/m=16.83KN/m(配筋率较大取 25.5KN/m);2)模板及支架自重:(0.55+1.2+1.2)m0.5KN/=1.475KN/m;3)振捣、倾倒混凝土及施工均布活荷载:0.55m2.5KN/=1.375KN/m;浇筑混凝土时每延长米产生的荷载:q=1.2(16.83+1.475)+1.41.375=23.89KN/m

20、q=1.2(16.83+1.475)+1.41.375=23.89KN/m;2 2、编制依据、编制依据2.1 法律法规(1)中华人民共和国安全生产法;(2)建设工程安全生产管理条例;(3)中华人民共和国消防条例;(4)2018 住房和城乡建设部令第 37 号;(5)住房和城乡建设部办公厅发建办质 31 号文。2.2 国家标准规范(1)混凝土结构工程施工规范GB50666-2011;(2)建筑结构荷载规范GB50009-2012;(3)混凝土结构设计规范GB50010-2010;(4)钢结构设计规范GB50017-2017;(5)建筑地基基础设计规范GB50007-2011;(6)建筑施工临时支

21、撑结构计算规范JGJ300-2013;(7)建筑施工扣件式钢管脚手架安全技术规范JGJ 130-2011;(8)建筑施工碗扣式钢管脚手架安全技术规范JGJ166-2016;(9)建筑施工模板安全技术规范JGJ162-2008;(10)施工现场临时用电安全技术规范JGJ46-2005;(11)建筑施工高处作业安全技术规范JGJ802016;(12)混凝土结构工程施工质量验收规范GB50204-2015;(13)建筑施工安全检查标准JGJ59-2011;(14)建设工程施工现场环境与卫生标准JGJ146-2013;(15)建筑施工脚手架安全技术统一标准GB51210-2016;五华区上、中马村城中

22、村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案7 云南城投众和建设集团有限公司(16)建设工程安全文明施工评分标准(17)钢管脚手架扣件GB15831-2006。2.3 本公司质量保证手册、程序文件及规章制度;2.4 与建设单位签订的建设工程施工合同;2.5 本工程的设计施工图纸;2.6 本工程编制的施工组织设计。五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案8 云南城投众和建设集团有限公司三、施工三、施工计划计划1 1、施工进度计划、施工进度计划由于该层体量大,施工工序较繁琐,应根据施工进度要求,合理组织人力、物力穿插施工;2 栋流水施

23、工,每栋转换层计划工期 25 天。模板拆除时间为施工完成 14 天后,各栋计划具体如下:1515 栋栋 LGLG 层施工进度计划层施工进度计划2018 年序号施工工序8.208.228.248.268.288.309.29.49.69.89.109.129.149.161模板支撑架2型钢柱安装3梁主筋安装4梁箍筋安装5梁底模板安装6板模板安装7柱钢筋绑扎8梁板钢筋绑扎9柱模板安装10梁侧模板安装11混凝土浇筑12模板拆除、清理1717 栋栋 LGLG 层施工进度计划层施工进度计划2018 年序号施工工序9.089.109.129.149.169.189.209.229.249.269.289.

24、3010.210.41模板支撑架2型钢柱安装3梁主筋安装4梁箍筋安装5梁底模板安装6板模板安装7柱钢筋绑扎8梁板钢筋绑扎9柱模板安装10梁侧模板安装11混凝土浇筑12模板拆除、清五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案9 云南城投众和建设集团有限公司理2 2、材料计划材料计划按要求对钢管、扣件、可调托撑、脚手板等进行检查验收,不合格品不得使用。经验收合格的构配件按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。主要周转材料投入计划表主要周转材料投入计划表序号序号材料名称材料名称规格规格单位单位数量数量备注备注1多层复合板183091515mmm2

25、142802方钢管50502.5mmt1503木方501003000mmm3804对拉螺杆14吨253 形卡及螺帽与对拉螺杆配套套25006钢管483.0t607扣件配套个300008可调托撑36600个60009力矩扳手把210木垫板501004000mmm31011干粉灭火器3Kg瓶2012安全网1.8*6m张30013水平兜网张2002.1 钢管杆件钢管采用 483.0mm,其材性应符合碳素结构钢的相应规定。钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管必须涂有防锈漆。扣件与钢管表面不得存在砂子、油污,确保扣接牢靠。旧钢管使用前应进行质量检查,有裂缝、

26、变形的严禁使用,出现滑丝的螺栓必须更换;新旧扣件均应进行防锈处理。2.2 扣件扣件应符合 GB 15831-2006钢管脚手架扣件的规定。扣件的附件采用的材料应符合 GB/T 700-2006碳素结构钢中 Q235 钢的规定;螺纹均应符合 GB/T196-五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案10 云南城投众和建设集团有限公司2003普通螺纹的规定,垫圈应符合 GB/T96-2002垫圈的规定。2.3 可调托撑可调托撑螺杆外径不得小于 36mm,直径与螺距应符合现行国家标准梯形螺纹 第 2 部分:直径与螺距系列GB/T 5796.2 和梯形螺纹第

27、3 部分:基本尺寸GB/T 5796.3 的规定。可调托撑的螺杆与支托板焊接应牢固,焊缝高度不得小于 6mm,螺杆与螺母旋合长度不得少于 5 扣,螺母厚度不得小于 30mm。可调托撑受压承载力设计值不应小于 40kn,支托板厚不小于 5mm。3 3、机具、仪器计划、机具、仪器计划主要施工机械设备表序号序号名称名称型号规格型号规格数量数量国别国别产地产地制造年制造年份份额定功额定功率率kWkW生产能生产能力力备注备注1塔吊QTZ70402国产2015 年正常2全站仪NTS-332R1国产2016 年正常3经纬仪J2-12国产2017 年正常4水平仪NL32A2国产2017 年正常5激光扫平仪2国

28、产2018 年正常6钢卷尺50m2国产2018 年正常7钢卷尺5m若干国产2018 年正常8木工圆锯MJ106-14国产2015 年5.5正常9木工手持电锯20国产2016 年正常四、四、施工工艺技术施工工艺技术1 1、施工荷载传递方式和路线施工荷载传递方式和路线LG 层顶板梁板(-1.35m)采用碗扣式快速拆装整体脚手架作为支撑体系,超重部分梁底采用扣件式脚手架进行加固支撑。将其上部一层梁板荷载对应传递到-6.85m 层结构楼板上,再由-6.85m 层将上部荷载传递到-10.90m 层结构。为了确保-6.85m 层梁、板结构具有足够承载力,决定对-6.85m 层的承载力进行验算(详见碗扣式计

29、算书)。经验算,保留 B1 层支撑架。由于结构转换层梁截面大,在结构施工过程中对下面的承载楼板产生很大荷载,又因楼板厚度大,荷载大,需考虑支撑楼板的承载能力。如将模板支撑直接搭设在下层楼五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案11 云南城投众和建设集团有限公司板上,而没有采取相应的措施,将对支撑楼板产生裂缝,严重时产生坍塌。由于 LG 层荷载较大,LG 层施工必须采取连续支撑卸荷,初步计划为由 B1 梁板、B2层梁板共同参与受力,根据不同的梁截面尺寸,分别加撑卸荷,根据本工程结构情况,按以下梁、板进行验算:1.1、楼板顶架验算 (1)LG 层楼板荷载

30、计算 LG 层板厚 180mm,板混凝土自重:F砼=1m1m0.18m25KN/m=4.5KN/;LG 层模板及支撑架自重:F模=0.75KN/;钢筋自重:板取 1.1KN/m30.18m=0.198KN/施工人员及设备荷载标准值:F人=2.5KM/;振捣混凝土荷载值:F振捣=2KN/;总计:1 层楼板及支撑架产生的荷载:FLG=F砼+F模+F钢筋+F人+F振捣=(4.5+0.75+0.198+2.5+2)=9.95KN/。(2)B1 层楼板验算 根据设计图纸,地下车库楼板设计荷载为 4.0KN/,而根据实际施工需要该层楼板在转换层施工时按 100%强度计算,则实际承载能力为 1.04.0=4

31、.0KN/。B1 层=FLG-4.0KN/+F模=9.95-4.0+0.75=6.7KN/0KN/。根据验算,B1 层梁板必须支撑。继续向下传递。(3)B2 层楼板验算 根据设计图纸,地下车库层楼板设计荷载为 4.0KN/,根据实际施工需要该层楼板在转换层施工时按 100%强度计算,则实际承载能力为 4.0KN/。B1 层=LG 层-4.0KN/+F模=6.7-4.0+0.75=3.45KN/4KN/;验算结果显示,B1 层满足要求。1.2 梁顶架验算(1)LG 层 15002700mm 梁荷载计算,跨度 8.6m。由上述计算可得 15002700mm 梁产生的总线荷载为:133.32KN/m

32、133.32KN/m;(2)B1 层梁荷载验算 转换层荷载先由三层梁承受荷载,对应的三层梁段信息如下:B1 层 KL78(7)450 x900:面筋 4D25 通长,支座加强 10D25 5/5;7D25 2/5,底筋 2D25(-2)/6D25,跨度五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案12 云南城投众和建设集团有限公司8.6m,混凝土强度为 C40。根据以上信息产生的线荷载为:133.32KN/m133.32KN/m;。产生的最大弯矩为:M 转换层=1/8ql=1/8133.328.62=1231.4KNm。(3)B1 层梁所能承受的最大弯矩计

33、算:M=fyAs(h0-a);MB1梁承载=4352945.24875=1121.03KNm MLGMB1梁承载。不满足要求,必须由二层梁继续承载,向下传递 MLG-MB1层承载=100.37KNm。(4)B1 楼面冲切验算 钢管立杆设配套底座 200200mm,支承面为(按 C40 考虑)混凝土楼板,楼板厚=200mm。a 钢管轴向力 N=19.026kN(计算详见 1500X2700 计算书);b 支承面受冲切承载力验算 S=2.00,ft=1.71N/mm2,hO=200-15=175mm,=0.41.2/S=1.00,pc,m=1N/mm2,Um=2(200+175)+2(200+17

34、5)=1500mm,h=0.9(0.7h ft0.25pc,m)UmhO=(0.70.91.71+0.251)11500175/1000=348.42kN。钢管支承面受冲切承载力 348.42kN19.026kN,满足要求。(5)B2 层梁荷载验算 B2 层 KL70(5)500 x850 跨度 8.6m,面筋 4D25 通长,支座加强 10D25 5/5;9D25 2/5,底筋 2D25(-2)/8D25,C40 砼。B2 层自身重量 F=F砼+F钢筋+F支模架;B2 层梁混凝土自重:0.50.858.625=91.38KN;B2 层梁钢筋自重:0.50.858.61.5=5.48KN;B1

35、 层支模架系统自重:8.62.0=17.2KN;合计重量 114.06KN;产生的线荷载为 q=13.26KN/m。B2 层梁及 B1 层支模架对 B2 层梁产生的弯矩 M=1/8ql=122.59KNm,则上部传到二层梁的弯矩为:M上部=MLG-MB1+M=100.37KNm+122.59KNm=222.96KNm;B2 梁的承载能力 MB2=fyAs(h0-a)=4352798.85825=1004.43KNm 五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案13 云南城投众和建设集团有限公司则 M上部=222.96KNmMB2=1004.43KNm。满

36、足要求,则施工时 B1 层支模架不可拆除。具体的支模架方式详见设计计算书及附件图。1.3 回顶系统的技术要求 在 LG 层施工时要求下层结构施工完毕,且支撑未被拆卸,计算时 B1 层梁板按 100%强度、B2 层梁板按 100%强度验算,故而 LG 层砼浇筑时必须确保二层、三层梁板强度已达到计算要求。下部结构施工要求精细,避免局部质量不稳固导致计算结果对比有误而存在安全隐患。特别是二层、三层的梁板钢筋绑扎,必须严格督促班组按图纸施工,主要为主筋直径、间距、箍筋大小间距、梁板保护层、锚固长度、焊接质量、套筒拧紧等等,做好各个环节,以最大限度发挥 B1 层、B2 层梁板自身的承载能力。根据设计图纸

37、可得知,LG 层所有框支梁下部都有对应的下层结构框架梁,对受力不利,加固必须按计算复核后执行,按要求搭设,不得擅自改变设计。由于上下层立杆需要对位,B1 层梁板、B2 层梁板施工时即需考虑 LG 层支撑架搭设。例如当 LG 层梁宽为 1500mm 时,其两侧立杆横向间距为 2100mm,则 B1 层、B2 层对应的梁两侧立杆同样应搭设为 2100mm 以便和上部对应(详见附件图),达到荷载的竖向传递要求。各层结构承受转换层荷载传递如下:本工程 LG 层梁支撑采用 483.0 钢管脚手架支撑,由于 LG 层超重梁自重大,为防止支撑架破坏楼层,需要利用下层楼层通过脚手架传递荷载,卸载楼层模板支撑架

38、不拆除,直至 LG 层顶板混凝土浇筑完成。2 2、高大模板支撑系统基础、高大模板支撑系统基础高大模板支撑在 LG 层结构梁板上,查结构设计总说明,该层楼板设计荷载值为4.0KN/,经验算,B2 以下的支撑架可以拆除。加固构造支撑柱柱柱柱-1.35m-6.85m-10.90mBLLKL加固构造支撑BLLKL五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案14 云南城投众和建设集团有限公司3 3、梁模板支撑系统搭设参数梁模板支撑系统搭设参数3.1 15002700 大梁模板基本参数如表 3.1表 3.1 15002700 大梁模板基本参数1500X2700 梁

39、基本参数混凝土梁高 h(mm)2700混凝土梁宽 b(mm)1500混凝土梁计算跨度 L(m)8.6模板支架高度 H(m)2.8计算依据建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011模板荷载传递方式可调托座次楞悬挑长度 a1(mm)250梁两侧楼板情况梁两侧有板梁侧楼板厚度 hb(mm)200剪刀撑(含水平)布置方式加强型梁跨度方向立杆间距 la(m)0.6垂直梁跨度方向的梁两侧立杆间距 lb(m)2.1水平杆步距 h1(m)0.6梁侧楼板立杆的纵距 la1(m)1.2梁侧楼板立杆的横距 lb1(m)1.2立杆自由端高度 h0(mm)200梁底立杆根数 n5次楞根数 m9架体底部布

40、置类型垫板结构表面要求表面外露材料参数主楞类型圆钢管主楞规格482.8次楞类型矩形木楞次楞规格50100面板类型覆面木胶合板面板规格15mm钢管规格482.8荷载参数基础类型混凝土楼板地基土类型/地基承载力特征值 fak(kPa)/架体底部垫板面积 A(m2)0.2是否考虑风荷载否架体搭设省份、城市昆明市地面粗糙度类型/基本风压值 Wo(kN/m2)/模板及其支架自重标准值G1k(kN/m2)/新浇筑混凝土自重标准值G2k(kN/m3)24钢筋自重标准值 G3k(kN/m3)1.5振捣混凝土时产生的荷载标准值3五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案

41、15 云南城投众和建设集团有限公司Q2k(kN/m2)3.2 15002700大梁模板横截面布置图(详见附件)五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案16 云南城投众和建设集团有限公司3.3 11501500 大梁模板基本参数如表 3.3表 3.3 11501500 大梁模板基本参数11501500基本参数混凝土梁高 h(mm)1500混凝土梁宽 b(mm)1150混凝土梁计算跨度 L(m)9.25模板支架高度 H(m)4计算依据建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011模板荷载传递方式可调托座次楞悬挑长度 a1(mm)250梁两侧楼

42、板情况梁两侧有板梁侧楼板厚度 hb(mm)200剪刀撑(含水平)布置方式加强型梁跨度方向立杆间距 la(m)0.9垂直梁跨度方向的梁两侧立杆间距 lb(m)1.8水平杆步距 h1(m)0.6梁侧楼板立杆的纵距 la1(m)1.2梁侧楼板立杆的横距 lb1(m)1.2立杆自由端高度 h0(mm)200梁底立杆根数 n4次楞根数 m7架体底部布置类型垫板结构表面要求表面外露材料参数主楞类型圆钢管主楞规格482.8次楞类型矩形木楞次楞规格50100面板类型覆面木胶合板面板规格15mm(克隆、樟木平行方向)钢管规格482.8荷载参数基础类型混凝土楼板地基土类型/地基承载力特征值 fak(kPa)/架体

43、底部垫板面积 A(m2)0.2是否考虑风荷载否架体搭设省份、城市云南(省)昆明市地面粗糙度类型/基本风压值 Wo(kN/m2)/模板及其支架自重标准值G1k(kN/m2)/新浇筑混凝土自重标准值G2k(kN/m3)24钢筋自重标准值 G3k(kN/m3)1.5振捣混凝土时产生的荷载标准值Q2k(kN/m2)3五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案17 云南城投众和建设集团有限公司3.4 11501500大梁模板横截面布置图五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案18 云南城投众和建设集团有限公司3.5 8

44、001250 大梁模板基本参数如表 3.5表 3.5 8001250 大梁模板基本参数8001250 梁基本参数混凝土梁高 h(mm)1250混凝土梁宽 b(mm)800混凝土梁计算跨度 L(m)8.45模板支架高度 H(m)4.25计算依据建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011模板荷载传递方式可调托座次楞悬挑长度 a1(mm)250梁两侧楼板情况梁两侧有板梁侧楼板厚度 hb(mm)200剪刀撑(含水平)布置方式加强型梁跨度方向立杆间距 la(m)0.9垂直梁跨度方向的梁两侧立杆间距 lb(m)1.4水平杆步距 h1(m)0.6梁侧楼板立杆的纵距 la1(m)1.2梁侧楼板

45、立杆的横距 lb1(m)1.2立杆自由端高度 h0(mm)200梁底立杆根数 n3次楞根数 m5架体底部布置类型垫板结构表面要求表面外露材料参数主楞类型圆钢管主楞规格482.8次楞类型矩形木楞次楞规格50100面板类型覆面木胶合板面板规格15mm(克隆、樟木平行方向)钢管规格482.8荷载参数基础类型混凝土楼板地基土类型/地基承载力特征值 fak(kPa)/架体底部垫板面积 A(m2)0.2是否考虑风荷载否架体搭设省份、城市云南(省)昆明市(市)地面粗糙度类型/基本风压值 Wo(kN/m2)/模板及其支架自重标准值G1k(kN/m2)/新浇筑混凝土自重标准值G2k(kN/m3)24钢筋自重标准

46、值 G3k(kN/m3)1.5振捣混凝土时产生的荷载标准值3五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案19 云南城投众和建设集团有限公司Q2k(kN/m2)3.6 8001250大梁模板横截面布置图五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案20 云南城投众和建设集团有限公司3.7 5501200 大梁模板基本参数如表 3.7表 3.7 5501200 大梁模板基本参数5501200 梁基本参数混凝土梁高 h(mm)1200混凝土梁宽 b(mm)550混凝土梁计算跨度 L(m)11.18模板支架高度 H(m)4.

47、3计算依据建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011模板荷载传递方式可调托座次楞悬挑长度 a1(mm)250梁两侧楼板情况梁两侧有板梁侧楼板厚度 hb(mm)200剪刀撑(含水平)布置方式加强型梁跨度方向立杆间距 la(m)0.9垂直梁跨度方向的梁两侧立杆间距 lb(m)1.2水平杆步距 h1(m)0.6梁侧楼板立杆的纵距 la1(m)1.2梁侧楼板立杆的横距 lb1(m)1.2立杆自由端高度 h0(mm)200梁底立杆根数 n2次楞根数 m4架体底部布置类型垫板结构表面要求表面外露材料参数主楞类型圆钢管主楞规格482.8次楞类型矩形木楞次楞规格50100面板类型覆面木胶合板面

48、板规格15mm(克隆、樟木平行方向)钢管规格482.8荷载参数基础类型混凝土楼板地基土类型/地基承载力特征值 fak(kPa)/架体底部垫板面积 A(m2)0.2是否考虑风荷载否架体搭设省份、城市云南(省)昆明市(市)地面粗糙度类型/基本风压值 Wo(kN/m2)/模板及其支架自重标准值G1k(kN/m2)/新浇筑混凝土自重标准值G2k(kN/m3)24五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案21 云南城投众和建设集团有限公司钢筋自重标准值 G3k(kN/m3)1.5振捣混凝土时产生的荷载标准值Q2k(kN/m2)33.8 5501200大梁模板横截

49、面布置图(详见附件)五华区上、中马村城中村改造 A4 地块(一)15、17 栋 高大支模安全专项施工方案22 云南城投众和建设集团有限公司4 4、满堂模板支撑系统搭设参数满堂模板支撑系统搭设参数碗扣式满堂脚手架基本参数计算依据建筑施工碗扣式钢管脚手架安全技术规范JGJ166-2016楼板厚度 h(m)0.2楼板边长 L(m)12.03楼板宽 B(m)9.3立杆材质Q235模板支架高度 H(m)5.3立杆纵向间距 1a(m)1.2立杆横向间距 lb(m)1.2水平拉杆步距 h(m)1.5主楞布置方向平行于楼板长边结构表面要求表面外露次楞间距 a(m)0.3次楞悬挑长度 a1(m)0.3主楞悬挑长

50、度 b1(m)0.3立杆规格LG-A-240材料参数面板类型覆面木胶合板 面板规格15mm面板 E(N/mm2)11500面板 fm(N/mm2)30次楞类型矩形木楞次楞规格50100主楞类型矩形木楞主楞规格50100主楞合并根数/钢管类型482.8荷载参数可调托撑承载力容许值(kN)30地基承载力特征值 fak(kPa)/立杆垫板面积 A(m2)0.2模板(不含支架)自重标准值G1k(kN/m2)0.2新浇筑混凝土自重标准值G2k(kN/m3)24钢筋自重标准值 G3k(kN/m3)1.1计算模板及次楞时均布活荷载Q1k(kN/m2)2.5计算模板及次楞时集中活荷载Q2k(kN)2.5计算主

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
