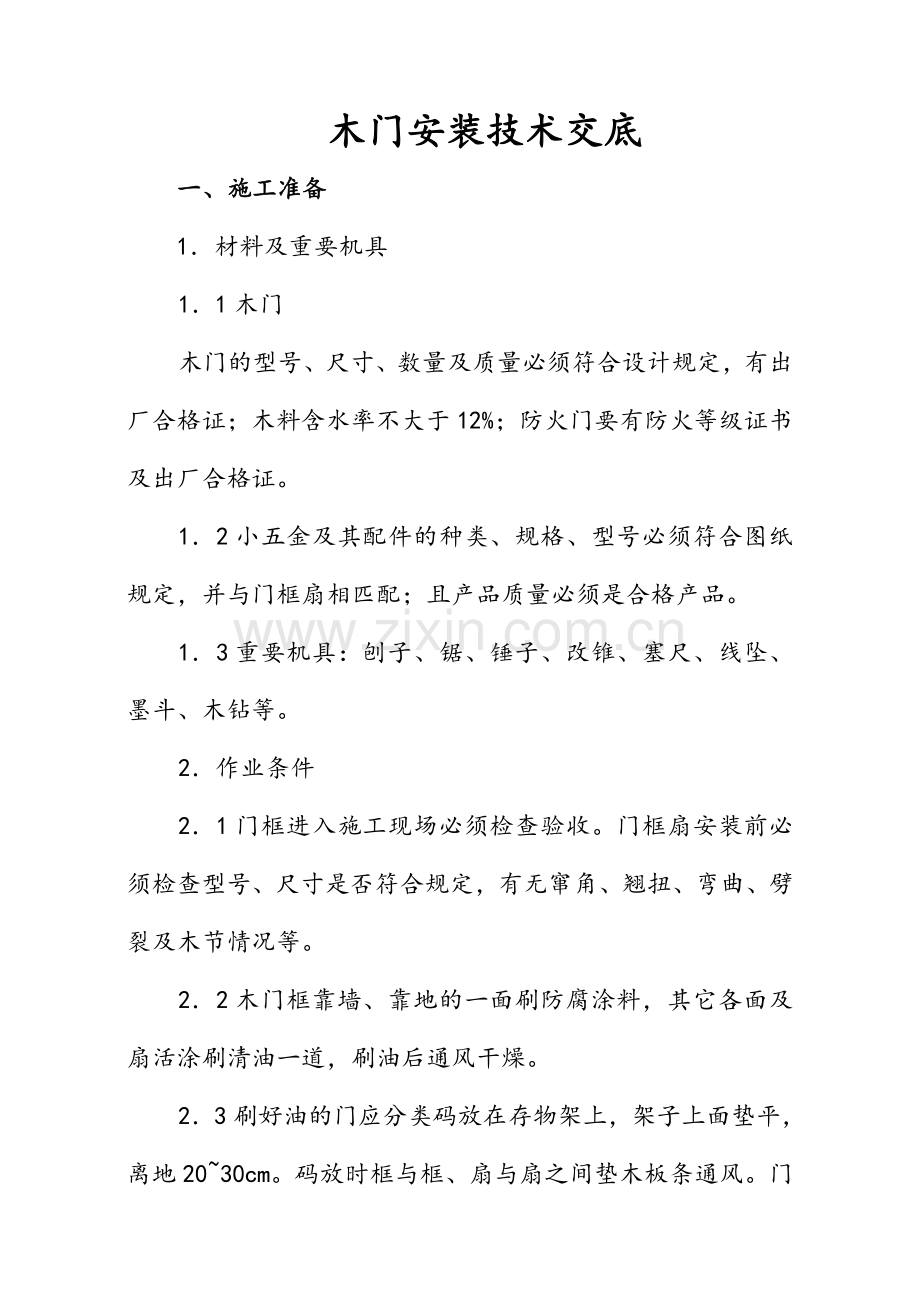

1、木门安装技术交底一、施工准备1材料及重要机具11木门木门的型号、尺寸、数量及质量必须符合设计规定,有出厂合格证;木料含水率不大于12%;防火门要有防火等级证书及出厂合格证。12小五金及其配件的种类、规格、型号必须符合图纸规定,并与门框扇相匹配;且产品质量必须是合格产品。13重要机具:刨子、锯、锤子、改锥、塞尺、线坠、墨斗、木钻等。2作业条件21门框进入施工现场必须检查验收。门框扇安装前必须检查型号、尺寸是否符合规定,有无窜角、翘扭、弯曲、劈裂及木节情况等。22木门框靠墙、靠地的一面刷防腐涂料,其它各面及扇活涂刷清油一道,刷油后通风干燥。23刷好油的门应分类码放在存物架上,架子上面垫平,离地20

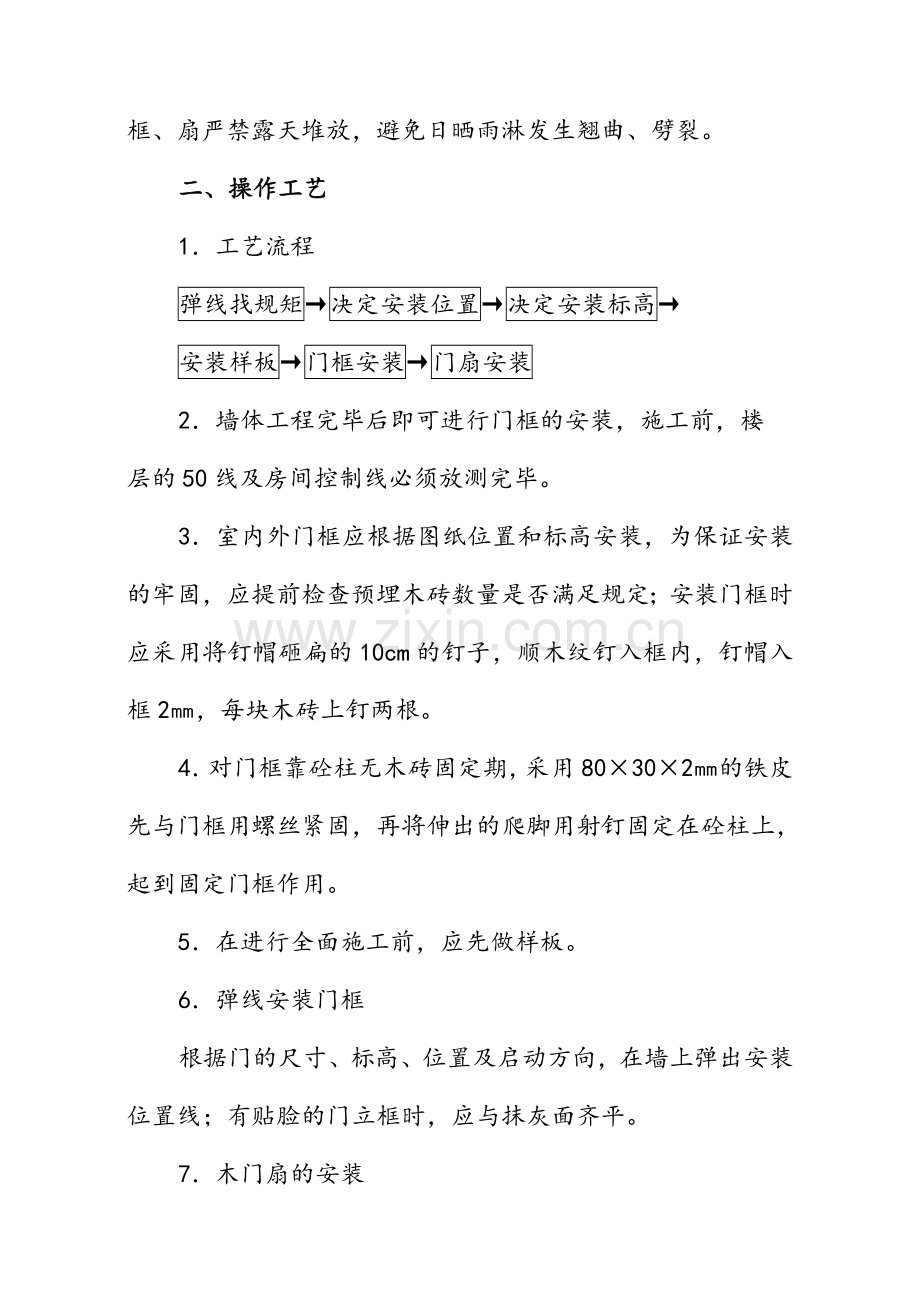

2、30cm。码放时框与框、扇与扇之间垫木板条通风。门框、扇严禁露天堆放,避免日晒雨淋发生翘曲、劈裂。二、操作工艺1工艺流程弹线找规矩决定安装位置决定安装标高安装样板门框安装门扇安装2墙体工程完毕后即可进行门框的安装,施工前,楼层的50线及房间控制线必须放测完毕。3室内外门框应根据图纸位置和标高安装,为保证安装的牢固,应提前检查预埋木砖数量是否满足规定;安装门框时应采用将钉帽砸扁的10cm的钉子,顺木纹钉入框内,钉帽入框2,每块木砖上钉两根。4对门框靠砼柱无木砖固定期,采用80302的铁皮先与门框用螺丝紧固,再将伸出的爬脚用射钉固定在砼柱上,起到固定门框作用。5在进行全面施工前,应先做样板。6弹线

3、安装门框根据门的尺寸、标高、位置及启动方向,在墙上弹出安装位置线;有贴脸的门立框时,应与抹灰面齐平。7木门扇的安装71先拟定门的启动方向及小五金型号、安装位置、对开门扇扇口的裁口位置及盖口扇方向(一般右扇为盖口扇)。72将门扇靠在框上划出相应的尺寸线,假如扇大,则应根据框的尺寸将大出的部分刨去;若扇小,则应绑木条,且木条应绑在装合页的一面,用胶粘后并用钉子钉牢,钉帽要砸扁,顺木纹送入框内2mm。73第一次修刨后的门扇应以能塞入口内为宜,塞好后用木楔顶住临时固定;按门扇与口边缝宽尺寸合适,划出第二次修刨线,标出合页槽的位置(距门扇的上下端各1/10,且避开上下冒头)。同时应注意口与扇安装的平整。

4、74门扇第二次修刨,缝隙尺寸合适后,即安装合页。应先用线勒子勒出合页的宽度,根据上下冒头1/10的规定,定出合页安装边线,分别从上下边线往里量出合页长度,剔合页槽,以槽的深度来调整门扇安装后与框的平整,刨合页时应留线,不应剔的过大、过深。合页剔槽必须裁边齐整。75合页槽剔好后,安装上下合页,安装时先拧一个螺丝,然后关上门检查缝隙是否合适,口与扇是否平整,无问题后方可将螺丝所有拧上拧紧;对较硬木框料必须打眼后塞木钉再拧紧螺丝,以防安装劈裂或螺丝拧断。76安装对开扇时,应将门扇的宽度用尺量好,再拟定中间对口缝的裁口深度。77五金安装应符合设计图纸的规定,不得漏掉;门锁、碰珠、拉手等距地高度为951

5、00cm,插销应在拉手下面,木质防火门必须按规定安装闭门器。78门扇启动后易碰墙,为固定门扇位置,应安装门碰头。三、质量标准1门框安装位置必须符合设计规定。2门框必须安装牢固,固定点符合设计规定和施工规范的规定。3门扇安装:裁口顺直,刨面平整、光滑,开关灵活、稳定,无回弹和倒翘。4小五金安装:位置适宜,槽深一致,边沿整齐,尺寸准确;小五金安装齐全,规格符合规定,木螺丝拧紧卧平,插销启动灵活。5允许偏差项目,见表(一)。四、成品保护1门框安装后钉窄木条保护,高度为1.2米,以防推小车等碰坏门框。2修刨门时应用木卡具,将门垫起卡牢,以免损坏门边。3安装门时轻拿轻放,防止损坏成品;修整门时不能硬撬,

6、以免损坏扇料和五金。4安装门扇时,防止碰撞抹灰口角和其它装饰好的成品面层。 5严禁将门框扇作为架子的支点使用,防止脚手板搬动时砸碰和损坏门框扇。6小五金的安装后,注意做好成品保护。7门扇装好后不得在室内推车,防止破坏和砸碰到门。项次项 目允许偏差、留缝宽度(mm)检 验 方 法1框的正侧面垂直度3用1m托线板检查2框的对角线长度差级:2用尺量检查3框与扇、扇与扇接触处高低差2用直尺及楔形塞尺检查4门扇对口和扇与框间留缝宽度1.52.5用楔形塞尺检查5框与扇上缝留缝宽度1.01.56门扇与地面间留缝宽度外门45内门68卫生间门 10127门扇与下坎间留缝宽度外门45内门35 木门安装允许偏差及留

7、缝宽度 表(一)五、应注意的质量问题1门洞口预留尺寸不准;安装门框后四周的缝子过大或过小:重要因素是砌筑时门洞口尺寸留得不准或砌筑时拉线找规矩差得大。安装时,门框上皮应低于门过梁10 mm。2门框安装不牢:重要因素是砌筑时预埋木砖数量少或木砖砌得不牢;砌轻质墙没有设立带木砖的混凝土块,而是直接使用木砖,灰干后收缩,导致木砖松动。3合页不平,螺丝松动,螺帽斜露,缺少螺丝:合页槽深浅不一,安装时螺丝钉入太长,或倾斜拧入。规定安装时螺丝应钉入1/3、拧入2/3,拧时不能倾斜;安装时如遇木节,应在木节处钻眼,重新塞入木塞后再拧螺丝;同时应注意每个孔眼都拧好螺丝,不可漏掉。4门扇翘曲:对翘曲超过3mm的,应通过处置后再使用。5门扇开关不灵、自行开关:重要因素是门扇安装的两个合页轴不在一条直线上;安合页的一边门框立梃不直;合页进框较多,扇和梗产生碰撞,导致开关不灵活,规定掩扇前先检查门框立梃是否垂直,如有问题应及时调整,使装扇的上下两个合页轴在一垂直线上,选用五金合适,螺丝安装平直。6扇下坠:重要因素是合页松动;防火门安装玻璃后,加大扇的自重;合页选用过小。规定选用合适的合页,并将固定合螺丝所有拧上,使其牢固。交底人: 接受人: 技术负责人: 年 月 日 年 月 日 年 月 日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
