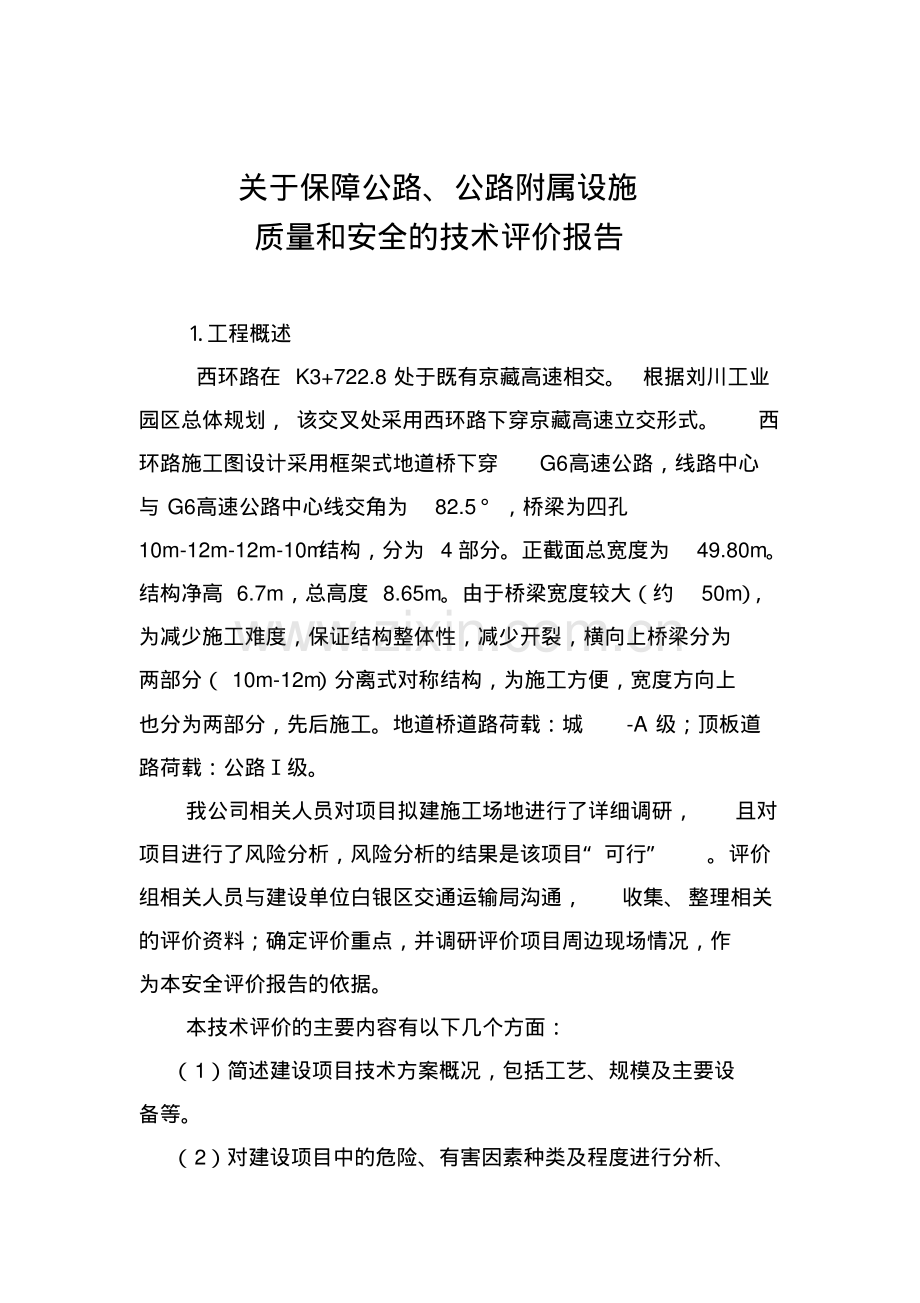

1、关于保障公路、公路附属设施质量和安全的技术评价报告工程概述西环路在 K3+722.8 处于既有京藏高速相交。根据刘川工业园区总体规划,该交叉处采用西环路下穿京藏高速立交形式。西环路施工图设计采用框架式地道桥下穿G6高速公路,线路中心与 G6高速公路中心线交角为82.5,桥梁为四孔10m-12m-12m-10m 结构,分为 4 部分。正截面总宽度为49.80m。结构净高 6.7m,总高度 8.65m。由于桥梁宽度较大(约50m),为减少施工难度,保证结构整体性,减少开裂,横向上桥梁分为两部分(10m-12m)分离式对称结构,为施工方便,宽度方向上也分为两部分,先后施工。地道桥道路荷载:城-A 级

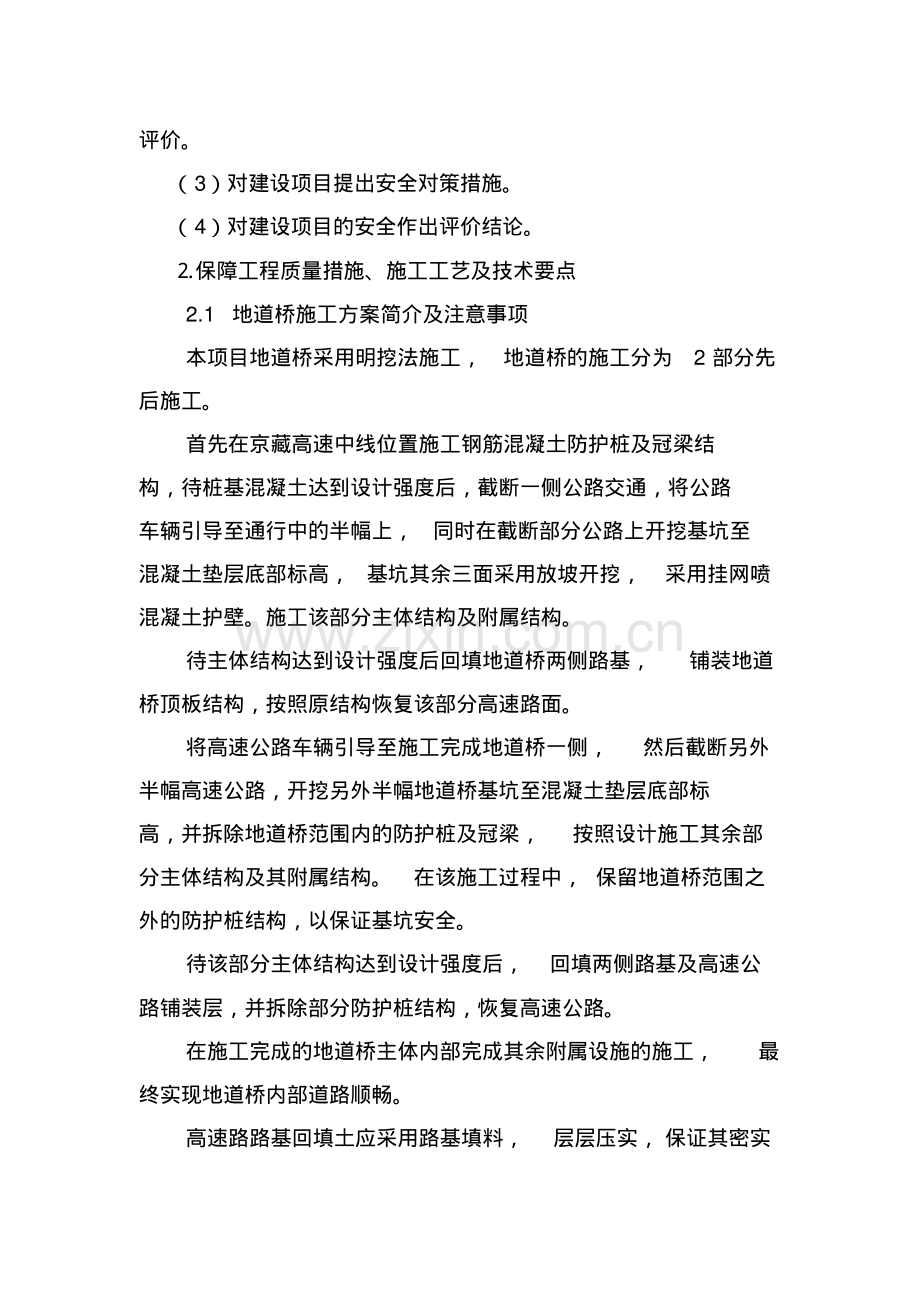

2、;顶板道路荷载:公路级。我公司相关人员对项目拟建施工场地进行了详细调研,且对项目进行了风险分析,风险分析的结果是该项目“可行”。评价组相关人员与建设单位白银区交通运输局沟通,收集、整理相关的评价资料;确定评价重点,并调研评价项目周边现场情况,作为本安全评价报告的依据。本技术评价的主要内容有以下几个方面:(1)简述建设项目技术方案概况,包括工艺、规模及主要设备等。(2)对建设项目中的危险、有害因素种类及程度进行分析、评价。(3)对建设项目提出安全对策措施。(4)对建设项目的安全作出评价结论。保障工程质量措施、施工工艺及技术要点2.1 地道桥施工方案简介及注意事项本项目地道桥采用明挖法施工,地道桥
3、的施工分为2 部分先后施工。首先在京藏高速中线位置施工钢筋混凝土防护桩及冠梁结构,待桩基混凝土达到设计强度后,截断一侧公路交通,将公路车辆引导至通行中的半幅上,同时在截断部分公路上开挖基坑至混凝土垫层底部标高,基坑其余三面采用放坡开挖,采用挂网喷混凝土护壁。施工该部分主体结构及附属结构。待主体结构达到设计强度后回填地道桥两侧路基,铺装地道桥顶板结构,按照原结构恢复该部分高速路面。将高速公路车辆引导至施工完成地道桥一侧,然后截断另外半幅高速公路,开挖另外半幅地道桥基坑至混凝土垫层底部标高,并拆除地道桥范围内的防护桩及冠梁,按照设计施工其余部分主体结构及其附属结构。在该施工过程中,保留地道桥范围之
4、外的防护桩结构,以保证基坑安全。待该部分主体结构达到设计强度后,回填两侧路基及高速公路铺装层,并拆除部分防护桩结构,恢复高速公路。在施工完成的地道桥主体内部完成其余附属设施的施工,最终实现地道桥内部道路顺畅。高速路路基回填土应采用路基填料,层层压实,保证其密实性。西环路附近市政管线可以在人行通道或非机动车道下部穿越高速公路。施工过程中应做好截断一侧高速公路防护工作,保障行车安全。2.2 基坑开挖由于现场条件较好,土层适宜,除高速公路中线一侧必须进行防护桩防护外,其余部分采用放坡开挖的方式进行基坑施工,工作坑边坡 1:1 放坡,坡壁采用挂网喷混凝土防护。2.3 混凝土浇筑要求(1)钢筋1)钢筋的
5、力学性能等技术指标均按规程有关规定执行。如采用进口钢筋处除力学性能试验外,还应进行化学成分分析和可焊接试验。2)主体结构主筋接头必须错开布置,同一截面的钢筋接头不得大于钢筋总数的50%,主钢筋接头必须焊接,焊接长度双面焊 5d,单面焊 10d。3)每个节段变形缝均应按照对应的构造进行施工。4)主体结构浇筑混凝土前必须检查需预埋的照明、栏杆、侧石等预埋件或预埋钢筋,防止遗漏。(2)混凝土1)主体结构的混凝土强度等级为C40,抗渗等级P6。2)按规程有关规定进行选料和混凝土配合比设计,坍落度控制在 68cm,泵送混凝土坍落度控制在1620cm。3)石子粒径 531.5mm,严格控制针片状含量,含泥
6、量0.5%;砂采用中粗砂,含泥量2%,不得采用海砂。4)每次浇筑混凝土要连续进行,分层浇筑时必须在下层混凝土初凝前捣筑上层混凝土,不得出现冷缝,确保混凝土整体性;混凝土浇筑要振捣密实,防止出现离析、蜂窝等现象。5)混凝土时应采取有效措施保证不歪模、跑模,浇筑完成后应保证足够的养生。6)对于顶底板,在混凝土终凝前多次收水抹光,顶板应蓄水养护,冬季保湿养护应防“穿堂风”。7)施工缝止水带、剪力筋等较密集处,混凝土浇筑时一定要振捣密实,以防渗水。项目建设中的危险、有害因素种类及程度分析评价项目建设中的危险因素种类及程度的分析评价(1)人工挖孔桩井口护壁必须高出地面20cm以上,以防止地表水流入井内侵
7、蚀原地质构造而造成不安全因素,并防止地表砾石和其他杂物落入井内对施工作业人员造成伤害。危险程度:高。(2)对久置未施工的桩基在施工人员下井之前必须先通风15 分钟以上,以防止施工人员毫无察觉地进入二氧化碳气体浓度较高的环境而造成中毒。施工人员进入井内作业期间,全程开启空压机或鼓风机,保持新鲜空气持续输送至井底,防止缺氧和有害气体沉积。危险程度:高。(3)对不正在施工的桩孔均应加盖防护盖,保证施工人员及行人安全。危险程度:高。(4)桥墩施工过程中,施工区域外围必须架设防护隔离设施,防止施工时物体掉入高速公路行程单对过往车辆造成危害;浇筑混凝土之前应检查做好模板支撑加固防止浇筑时模板支撑力不够造成
8、模板等倾覆坠落。危险程度:高。(5)墩柱盖梁施工采用架设钢管脚手架支撑方式,在脚手架顶部搭建工作平台,以支模立模、安装钢筋、浇筑混凝土等作业。整个盖梁施工过程,必须首先设计出合理的脚手架搭设方案,验算其承载力,再严格按设计要求搭建支撑脚手架。脚手架搭建完成后,使用沙袋按设计承载力进行预压,预压前后进行水准测量观测其沉降值。参照沉降值适当提高盖梁底模安装标高,再进行盖梁钢筋安装及侧模安装。以防止盖梁在混凝土浇筑时应承重突然增大导致脚手架及模板倾覆或形变过大造成安全质量事故。危险程度:高。(6)梁的预制及预应力张拉均在预制厂预制、张拉。预制厂距离施工现场200 米远,不会对 6 高速路产及行车安全
9、带来危险。危险程度:低。(7)梁场施工区域内,梁体模板的安装拆卸过程中做好支护防护,以防止其跌倒倾覆对作业人员造成伤害;吊车起吊模板等大型物体时,需防止所吊物体对新浇筑混凝土的碰撞造成梁体质量缺陷,并防止吊装期间对区域内作业人员造成伤害。危险程度:高。(8)梁体进行预应力张力过程中,双控张拉应力和钢绞线伸长量,以确保预应力满足设计需要。进行预应力张力过程中,作业人员不能站在梁端正前方,防止夹片弹出、钢绞线拉断弹出对人员造成伤害。危险程度:高。(9)移梁存梁期间,做好对梁体的支护,防止倾覆;杜绝置放不当使梁体受力形式改变而质量及安全隐患。危险程度:高。(10)箱形梁及空心板梁吊装时,首先做好吊车
10、支撑、架桥机支撑。架桥机过孔时,应派多人从不同位置观察,确保架桥机支撑位置准确,过孔后确保支撑稳固后在进行梁体吊装。以上整个过程中,做好对下方高速公路通行车辆的提前警示,提前减速注意观察从施工区域通过,必要时实行交通管制暂时禁止车辆在高危险状态下通行。危险程度:高。(11)跨高速公路行车道上方的梁体进行接缝施工、行车道板及桥面铺装施工、防护栏施工期间,做好防止物体掉入下方高速公路的防护措施,并在高速公路来车前方做好警示标志,提醒车辆减速观察平稳通过施工区域。危险程度:高。(12)在该桥梁施工现场,设置隔离设施及警示牌,现场设安全管理员,防止非工作人员进入施工现场,所有进入施工现场的人员需佩戴安全帽等防护器具,以免意外受伤。危险程度:高。
