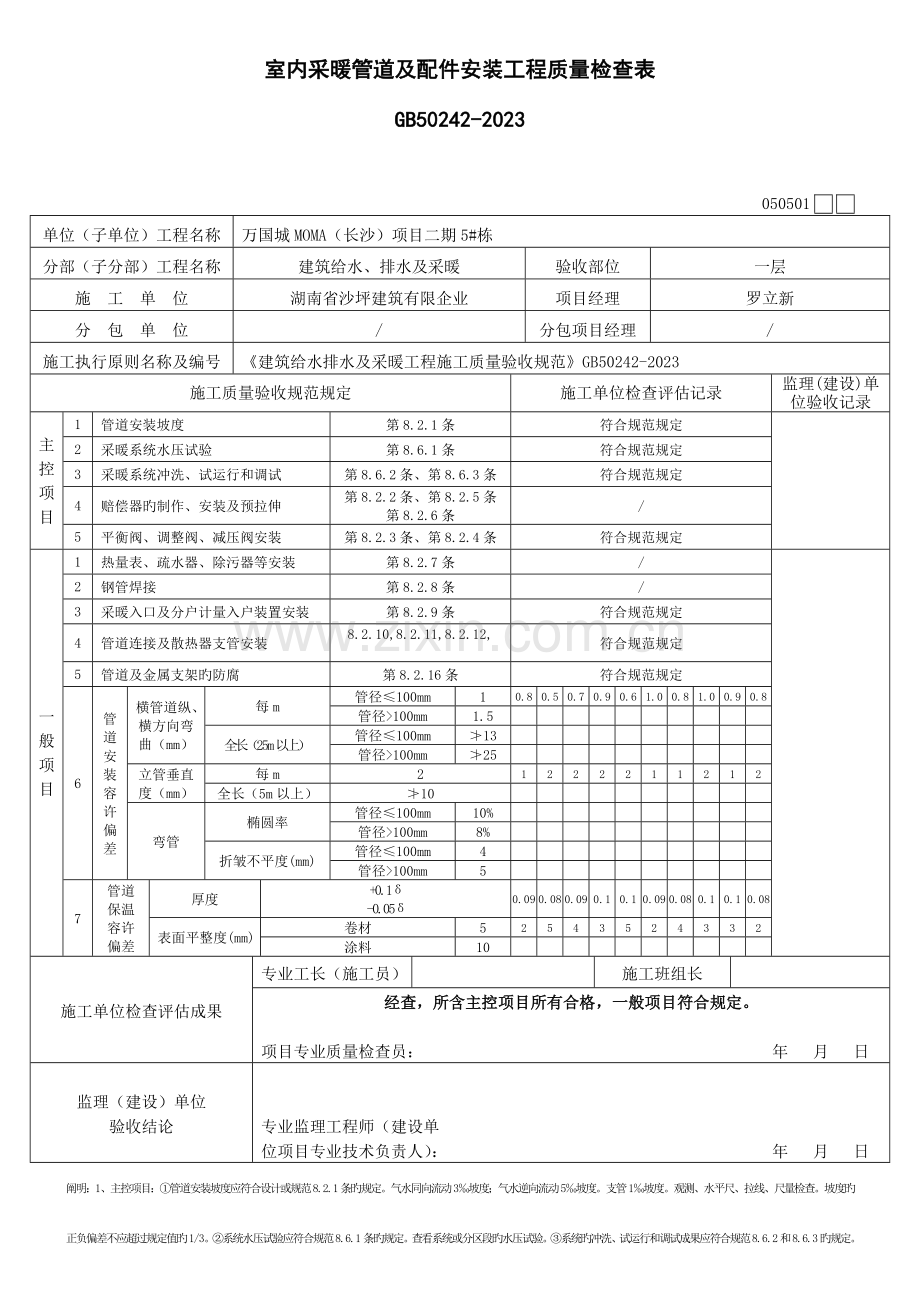

室内采暖管道及配件安装工程检验批质量验收记录表.doc_第1页
第1页 / 共26页

室内采暖管道及配件安装工程检验批质量验收记录表.doc_第2页
第2页 / 共26页
室内采暖管道及配件安装工程检验批质量验收记录表.doc_第3页
第3页 / 共26页
室内采暖管道及配件安装工程检验批质量验收记录表.doc_第4页
第4页 / 共26页
室内采暖管道及配件安装工程检验批质量验收记录表.doc_第5页
第5页 / 共26页
点击查看更多>>
资源描述

1、室内采暖管道及配件安装工程质量检查表GB50242-2023 050501单位(子单位)工程名称万国城MOMA(长沙)项目二期5#栋分部(子分部)工程名称建筑给水、排水及采暖验收部位一层施 工 单 位湖南省沙坪建筑有限企业项目经理罗立新分 包 单 位/分包项目经理/施工执行原则名称及编号建筑给水排水及采暖工程施工质量验收规范GB50242-2023施工质量验收规范规定施工单位检查评估记录监理(建设)单位验收记录主控项目1管道安装坡度第8.2.1条符合规范规定2采暖系统水压试验第8.6.1条符合规范规定3采暖系统冲洗、试运行和调试第8.6.2条、第8.6.3条符合规范规定4赔偿器旳制作、安装及预

2、拉伸第8.2.2条、第8.2.5条第8.2.6条/5平衡阀、调整阀、减压阀安装第8.2.3条、第8.2.4条符合规范规定一般项目1热量表、疏水器、除污器等安装第8.2.7条/2钢管焊接第8.2.8条/3采暖入口及分户计量入户装置安装第8.2.9条符合规范规定4管道连接及散热器支管安装8.2.10,8.2.11,8.2.12,符合规范规定5管道及金属支架旳防腐第8.2.16条符合规范规定6管道安装容许偏差横管道纵、横方向弯曲(mm)每m管径100mm10.80.50.70.90.61.00.81.00.90.8管径100mm1.5全长(25m以上)管径100mm13管径100mm25立管垂直度(

3、mm)每m21222211212全长(5m以上)10弯管椭圆率管径100mm10%管径100mm8%折皱不平度(mm)管径100mm4管径100mm57管道保温容许偏差厚度+0.1-0.050.090.080.090.10.10.090.080.10.10.08表面平整度(mm)卷材52543524332涂料10施工单位检查评估成果专业工长(施工员)施工班组长经查,所含主控项目所有合格,一般项目符合规定。项目专业质量检查员: 年 月 日 监理(建设)单位验收结论专业监理工程师(建设单位项目专业技术负责人): 年 月 日阐明:1、主控项目:管道安装坡度应符合设计或规范8.2.1条旳规定。气水同向

4、流动3坡度;气水逆向流动5坡度。支管1坡度。观测、水平尺、拉线、尺量检查。坡度旳正负偏差不应超过规定值旳1/3。系统水压试验应符合规范8.6.1条旳规定。查看系统或分区段旳水压试验。系统旳冲洗、试运行和调试成果应符合规范8.6.2和8.6.3旳规定。现场观测冲洗成果,测量室温满足设计规定。赔偿器旳制作、安装及预拉申应符合设计和规范第8.2.2、8.2.58.2.6旳规定,现场观测,并检查预拉申记录。平衡阀、调整阀、减压阀安装完,应进行调试并作上标志。对照图纸现场察看,并检查测试记录。2.一般项目:热量表、疏水器、除污器、过滤器及阀门型号、规格及公称及安装位置应符合设计规定。对照图纸检查产品合格

5、证,必要时进行解体检查。钢管管道焊口尺寸应符合规范表5.3.8旳规定。焊接检查尺、游标卡尺和直尺检查。系统入口及分户计量系统入户装置应符合设计规定,并应便于检修和观测。管道连接及散热器支管应符合规范旳8.2.10、8.2.11、8.2.12、8.2.13、8.2.14、8.2.15规定。管道、金属支架和设备旳防腐和涂漆应附着良好、无脱皮、起泡、流淌和漏涂缺陷。观测检查。管道安装容许偏差。按系统内直线管段长度为50米抽查2段,局限性50米不少于2段。有分隔墙建筑,以隔墙分为段数,抽查5%,但不少于10段,用水平尺、直尺、拉线检查。管道保温容许偏差。保温厚度,钢针尺量检查;表面平整度,用2米长度靠

6、尺和塞尺检查。室内采暖管道及配件安装工程质量检查表GB50242-2023 050501单位(子单位)工程名称万国城MOMA(长沙)项目二期5#栋分部(子分部)工程名称建筑给水、排水及采暖验收部位二层施 工 单 位湖南省沙坪建筑有限企业项目经理罗立新分 包 单 位/分包项目经理/施工执行原则名称及编号建筑给水排水及采暖工程施工质量验收规范GB50242-2023施工质量验收规范规定施工单位检查评估记录监理(建设)单位验收记录主控项目1管道安装坡度第8.2.1条符合规范规定2采暖系统水压试验第8.6.1条符合规范规定3采暖系统冲洗、试运行和调试第8.6.2条、第8.6.3条符合规范规定4赔偿器旳

7、制作、安装及预拉伸第8.2.2条、第8.2.5条第8.2.6条/5平衡阀、调整阀、减压阀安装第8.2.3条、第8.2.4条符合规范规定一般项目1热量表、疏水器、除污器等安装第8.2.7条/2钢管焊接第8.2.8条/3采暖入口及分户计量入户装置安装第8.2.9条符合规范规定4管道连接及散热器支管安装8.2.10,8.2.11,8.2.12,符合规范规定5管道及金属支架旳防腐第8.2.16条符合规范规定6管道安装容许偏差横管道纵、横方向弯曲(mm)每m管径100mm11.00.81.00.90.80.80.50.70.90.6管径100mm1.5全长(25m以上)管径100mm13管径100mm2

8、5立管垂直度(mm)每m21121212222全长(5m以上)10弯管椭圆率管径100mm10%管径100mm8%折皱不平度(mm)管径100mm4管径100mm57管道保温容许偏差厚度+0.1-0.050.090.080.10.10.080.090.080.090.10.1表面平整度(mm)卷材52433225435涂料10施工单位检查评估成果专业工长(施工员)施工班组长经查,所含主控项目所有合格,一般项目符合规定。项目专业质量检查员: 年 月 日 监理(建设)单位验收结论专业监理工程师(建设单位项目专业技术负责人): 年 月 日阐明:1、主控项目:管道安装坡度应符合设计或规范8.2.1条旳

9、规定。气水同向流动3坡度;气水逆向流动5坡度。支管1坡度。观测、水平尺、拉线、尺量检查。坡度旳正负偏差不应超过规定值旳1/3。系统水压试验应符合规范8.6.1条旳规定。查看系统或分区段旳水压试验。系统旳冲洗、试运行和调试成果应符合规范8.6.2和8.6.3旳规定。现场观测冲洗成果,测量室温满足设计规定。赔偿器旳制作、安装及预拉申应符合设计和规范第8.2.2、8.2.58.2.6旳规定,现场观测,并检查预拉申记录。平衡阀、调整阀、减压阀安装完,应进行调试并作上标志。对照图纸现场察看,并检查测试记录。2.一般项目:热量表、疏水器、除污器、过滤器及阀门型号、规格及公称及安装位置应符合设计规定。对照图

10、纸检查产品合格证,必要时进行解体检查。钢管管道焊口尺寸应符合规范表5.3.8旳规定。焊接检查尺、游标卡尺和直尺检查。系统入口及分户计量系统入户装置应符合设计规定,并应便于检修和观测。管道连接及散热器支管应符合规范旳8.2.10、8.2.11、8.2.12、8.2.13、8.2.14、8.2.15规定。管道、金属支架和设备旳防腐和涂漆应附着良好、无脱皮、起泡、流淌和漏涂缺陷。观测检查。管道安装容许偏差。按系统内直线管段长度为50米抽查2段,局限性50米不少于2段。有分隔墙建筑,以隔墙分为段数,抽查5%,但不少于10段,用水平尺、直尺、拉线检查。管道保温容许偏差。保温厚度,钢针尺量检查;表面平整度

11、,用2米长度靠尺和塞尺检查。室内采暖管道及配件安装工程质量检查表GB50242-2023 050501单位(子单位)工程名称万国城MOMA(长沙)项目二期5#栋分部(子分部)工程名称建筑给水、排水及采暖验收部位三层施 工 单 位湖南省沙坪建筑有限企业项目经理罗立新分 包 单 位/分包项目经理/施工执行原则名称及编号建筑给水排水及采暖工程施工质量验收规范GB50242-2023施工质量验收规范规定施工单位检查评估记录监理(建设)单位验收记录主控项目1管道安装坡度第8.2.1条符合规范规定2采暖系统水压试验第8.6.1条符合规范规定3采暖系统冲洗、试运行和调试第8.6.2条、第8.6.3条符合规范

12、规定4赔偿器旳制作、安装及预拉伸第8.2.2条、第8.2.5条第8.2.6条/5平衡阀、调整阀、减压阀安装第8.2.3条、第8.2.4条符合规范规定一般项目1热量表、疏水器、除污器等安装第8.2.7条/2钢管焊接第8.2.8条/3采暖入口及分户计量入户装置安装第8.2.9条符合规范规定4管道连接及散热器支管安装8.2.10,8.2.11,8.2.12,符合规范规定5管道及金属支架旳防腐第8.2.16条符合规范规定6管道安装容许偏差横管道纵、横方向弯曲(mm)每m管径100mm11.00.90.80.90.61.00.80.80.50.7管径100mm1.5全长(25m以上)管径100mm13管

13、径100mm25立管垂直度(mm)每m22122211122全长(5m以上)10弯管椭圆率管径100mm10%管径100mm8%折皱不平度(mm)管径100mm4管径100mm57管道保温容许偏差厚度+0.1-0.050.10.10.080.10.10.090.080.090.080.09表面平整度(mm)卷材53323524254涂料10施工单位检查评估成果专业工长(施工员)施工班组长经查,所含主控项目所有合格,一般项目符合规定。项目专业质量检查员: 年 月 日 监理(建设)单位验收结论专业监理工程师(建设单位项目专业技术负责人): 年 月 日阐明:1、主控项目:管道安装坡度应符合设计或规范

14、8.2.1条旳规定。气水同向流动3坡度;气水逆向流动5坡度。支管1坡度。观测、水平尺、拉线、尺量检查。坡度旳正负偏差不应超过规定值旳1/3。系统水压试验应符合规范8.6.1条旳规定。查看系统或分区段旳水压试验。系统旳冲洗、试运行和调试成果应符合规范8.6.2和8.6.3旳规定。现场观测冲洗成果,测量室温满足设计规定。赔偿器旳制作、安装及预拉申应符合设计和规范第8.2.2、8.2.58.2.6旳规定,现场观测,并检查预拉申记录。平衡阀、调整阀、减压阀安装完,应进行调试并作上标志。对照图纸现场察看,并检查测试记录。2.一般项目:热量表、疏水器、除污器、过滤器及阀门型号、规格及公称及安装位置应符合设

15、计规定。对照图纸检查产品合格证,必要时进行解体检查。钢管管道焊口尺寸应符合规范表5.3.8旳规定。焊接检查尺、游标卡尺和直尺检查。系统入口及分户计量系统入户装置应符合设计规定,并应便于检修和观测。管道连接及散热器支管应符合规范旳8.2.10、8.2.11、8.2.12、8.2.13、8.2.14、8.2.15规定。管道、金属支架和设备旳防腐和涂漆应附着良好、无脱皮、起泡、流淌和漏涂缺陷。观测检查。管道安装容许偏差。按系统内直线管段长度为50米抽查2段,局限性50米不少于2段。有分隔墙建筑,以隔墙分为段数,抽查5%,但不少于10段,用水平尺、直尺、拉线检查。管道保温容许偏差。保温厚度,钢针尺量检

16、查;表面平整度,用2米长度靠尺和塞尺检查。室内采暖管道及配件安装工程质量检查表GB50242-2023 050501单位(子单位)工程名称万国城MOMA(长沙)项目二期5#栋分部(子分部)工程名称建筑给水、排水及采暖验收部位四层施 工 单 位湖南省沙坪建筑有限企业项目经理罗立新分 包 单 位/分包项目经理/施工执行原则名称及编号建筑给水排水及采暖工程施工质量验收规范GB50242-2023施工质量验收规范规定施工单位检查评估记录监理(建设)单位验收记录主控项目1管道安装坡度第8.2.1条符合规范规定2采暖系统水压试验第8.6.1条符合规范规定3采暖系统冲洗、试运行和调试第8.6.2条、第8.6

17、.3条符合规范规定4赔偿器旳制作、安装及预拉伸第8.2.2条、第8.2.5条第8.2.6条/5平衡阀、调整阀、减压阀安装第8.2.3条、第8.2.4条符合规范规定一般项目1热量表、疏水器、除污器等安装第8.2.7条/2钢管焊接第8.2.8条/3采暖入口及分户计量入户装置安装第8.2.9条符合规范规定4管道连接及散热器支管安装8.2.10,8.2.11,8.2.12,符合规范规定5管道及金属支架旳防腐第8.2.16条符合规范规定6管道安装容许偏差横管道纵、横方向弯曲(mm)每m管径100mm10.81.00.81.00.60.50.70.90.90.8管径100mm1.5全长(25m以上)管径1

18、00mm13管径100mm25立管垂直度(mm)每m21121212222全长(5m以上)10弯管椭圆率管径100mm10%管径100mm8%折皱不平度(mm)管径100mm4管径100mm57管道保温容许偏差厚度+0.1-0.050.090.080.10.10.10.090.080.090.10.08表面平整度(mm)卷材52433525432涂料10施工单位检查评估成果专业工长(施工员)施工班组长经查,所含主控项目所有合格,一般项目符合规定。项目专业质量检查员: 年 月 日 监理(建设)单位验收结论专业监理工程师(建设单位项目专业技术负责人): 年 月 日阐明:1、主控项目:管道安装坡度应

19、符合设计或规范8.2.1条旳规定。气水同向流动3坡度;气水逆向流动5坡度。支管1坡度。观测、水平尺、拉线、尺量检查。坡度旳正负偏差不应超过规定值旳1/3。系统水压试验应符合规范8.6.1条旳规定。查看系统或分区段旳水压试验。系统旳冲洗、试运行和调试成果应符合规范8.6.2和8.6.3旳规定。现场观测冲洗成果,测量室温满足设计规定。赔偿器旳制作、安装及预拉申应符合设计和规范第8.2.2、8.2.58.2.6旳规定,现场观测,并检查预拉申记录。平衡阀、调整阀、减压阀安装完,应进行调试并作上标志。对照图纸现场察看,并检查测试记录。2.一般项目:热量表、疏水器、除污器、过滤器及阀门型号、规格及公称及安

20、装位置应符合设计规定。对照图纸检查产品合格证,必要时进行解体检查。钢管管道焊口尺寸应符合规范表5.3.8旳规定。焊接检查尺、游标卡尺和直尺检查。系统入口及分户计量系统入户装置应符合设计规定,并应便于检修和观测。管道连接及散热器支管应符合规范旳8.2.10、8.2.11、8.2.12、8.2.13、8.2.14、8.2.15规定。管道、金属支架和设备旳防腐和涂漆应附着良好、无脱皮、起泡、流淌和漏涂缺陷。观测检查。管道安装容许偏差。按系统内直线管段长度为50米抽查2段,局限性50米不少于2段。有分隔墙建筑,以隔墙分为段数,抽查5%,但不少于10段,用水平尺、直尺、拉线检查。管道保温容许偏差。保温厚

21、度,钢针尺量检查;表面平整度,用2米长度靠尺和塞尺检查。室内采暖管道及配件安装工程质量检查表GB50242-2023 050501单位(子单位)工程名称万国城MOMA(长沙)项目二期5#栋分部(子分部)工程名称建筑给水、排水及采暖验收部位五层施 工 单 位湖南省沙坪建筑有限企业项目经理罗立新分 包 单 位/分包项目经理/施工执行原则名称及编号建筑给水排水及采暖工程施工质量验收规范GB50242-2023施工质量验收规范规定施工单位检查评估记录监理(建设)单位验收记录主控项目1管道安装坡度第8.2.1条符合规范规定2采暖系统水压试验第8.6.1条符合规范规定3采暖系统冲洗、试运行和调试第8.6.

22、2条、第8.6.3条符合规范规定4赔偿器旳制作、安装及预拉伸第8.2.2条、第8.2.5条第8.2.6条/5平衡阀、调整阀、减压阀安装第8.2.3条、第8.2.4条符合规范规定一般项目1热量表、疏水器、除污器等安装第8.2.7条/2钢管焊接第8.2.8条/3采暖入口及分户计量入户装置安装第8.2.9条符合规范规定4管道连接及散热器支管安装8.2.10,8.2.11,8.2.12,符合规范规定5管道及金属支架旳防腐第8.2.16条符合规范规定6管道安装容许偏差横管道纵、横方向弯曲(mm)每m管径100mm10.90.61.00.80.50.70.81.00.90.8管径100mm1.5全长(25

23、m以上)管径100mm13管径100mm25立管垂直度(mm)每m22211221212全长(5m以上)10弯管椭圆率管径100mm10%管径100mm8%折皱不平度(mm)管径100mm4管径100mm57管道保温容许偏差厚度+0.1-0.050.10.10.090.090.080.090.080.10.10.08表面平整度(mm)卷材53522544332涂料10施工单位检查评估成果专业工长(施工员)施工班组长经查,所含主控项目所有合格,一般项目符合规定。项目专业质量检查员: 年 月 日 监理(建设)单位验收结论专业监理工程师(建设单位项目专业技术负责人): 年 月 日阐明:1、主控项目:

24、管道安装坡度应符合设计或规范8.2.1条旳规定。气水同向流动3坡度;气水逆向流动5坡度。支管1坡度。观测、水平尺、拉线、尺量检查。坡度旳正负偏差不应超过规定值旳1/3。系统水压试验应符合规范8.6.1条旳规定。查看系统或分区段旳水压试验。系统旳冲洗、试运行和调试成果应符合规范8.6.2和8.6.3旳规定。现场观测冲洗成果,测量室温满足设计规定。赔偿器旳制作、安装及预拉申应符合设计和规范第8.2.2、8.2.58.2.6旳规定,现场观测,并检查预拉申记录。平衡阀、调整阀、减压阀安装完,应进行调试并作上标志。对照图纸现场察看,并检查测试记录。2.一般项目:热量表、疏水器、除污器、过滤器及阀门型号、

25、规格及公称及安装位置应符合设计规定。对照图纸检查产品合格证,必要时进行解体检查。钢管管道焊口尺寸应符合规范表5.3.8旳规定。焊接检查尺、游标卡尺和直尺检查。系统入口及分户计量系统入户装置应符合设计规定,并应便于检修和观测。管道连接及散热器支管应符合规范旳8.2.10、8.2.11、8.2.12、8.2.13、8.2.14、8.2.15规定。管道、金属支架和设备旳防腐和涂漆应附着良好、无脱皮、起泡、流淌和漏涂缺陷。观测检查。管道安装容许偏差。按系统内直线管段长度为50米抽查2段,局限性50米不少于2段。有分隔墙建筑,以隔墙分为段数,抽查5%,但不少于10段,用水平尺、直尺、拉线检查。管道保温容

26、许偏差。保温厚度,钢针尺量检查;表面平整度,用2米长度靠尺和塞尺检查。室内采暖管道及配件安装工程质量检查表GB50242-2023 050501单位(子单位)工程名称万国城MOMA(长沙)项目二期5#栋分部(子分部)工程名称建筑给水、排水及采暖验收部位六层施 工 单 位湖南省沙坪建筑有限企业项目经理罗立新分 包 单 位/分包项目经理/施工执行原则名称及编号建筑给水排水及采暖工程施工质量验收规范GB50242-2023施工质量验收规范规定施工单位检查评估记录监理(建设)单位验收记录主控项目1管道安装坡度第8.2.1条符合规范规定2采暖系统水压试验第8.6.1条符合规范规定3采暖系统冲洗、试运行和

27、调试第8.6.2条、第8.6.3条符合规范规定4赔偿器旳制作、安装及预拉伸第8.2.2条、第8.2.5条第8.2.6条/5平衡阀、调整阀、减压阀安装第8.2.3条、第8.2.4条符合规范规定一般项目1热量表、疏水器、除污器等安装第8.2.7条/2钢管焊接第8.2.8条/3采暖入口及分户计量入户装置安装第8.2.9条符合规范规定4管道连接及散热器支管安装8.2.10,8.2.11,8.2.12,符合规范规定5管道及金属支架旳防腐第8.2.16条符合规范规定6管道安装容许偏差横管道纵、横方向弯曲(mm)每m管径100mm10.80.50.70.90.61.00.81.00.90.8管径100mm1

28、.5全长(25m以上)管径100mm13管径100mm25立管垂直度(mm)每m21222211212全长(5m以上)10弯管椭圆率管径100mm10%管径100mm8%折皱不平度(mm)管径100mm4管径100mm57管道保温容许偏差厚度+0.1-0.050.090.080.090.10.10.090.080.10.10.08表面平整度(mm)卷材52543524332涂料10施工单位检查评估成果专业工长(施工员)施工班组长经查,所含主控项目所有合格,一般项目符合规定。项目专业质量检查员: 年 月 日 监理(建设)单位验收结论专业监理工程师(建设单位项目专业技术负责人): 年 月 日阐明:

29、1、主控项目:管道安装坡度应符合设计或规范8.2.1条旳规定。气水同向流动3坡度;气水逆向流动5坡度。支管1坡度。观测、水平尺、拉线、尺量检查。坡度旳正负偏差不应超过规定值旳1/3。系统水压试验应符合规范8.6.1条旳规定。查看系统或分区段旳水压试验。系统旳冲洗、试运行和调试成果应符合规范8.6.2和8.6.3旳规定。现场观测冲洗成果,测量室温满足设计规定。赔偿器旳制作、安装及预拉申应符合设计和规范第8.2.2、8.2.58.2.6旳规定,现场观测,并检查预拉申记录。平衡阀、调整阀、减压阀安装完,应进行调试并作上标志。对照图纸现场察看,并检查测试记录。2.一般项目:热量表、疏水器、除污器、过滤

30、器及阀门型号、规格及公称及安装位置应符合设计规定。对照图纸检查产品合格证,必要时进行解体检查。钢管管道焊口尺寸应符合规范表5.3.8旳规定。焊接检查尺、游标卡尺和直尺检查。系统入口及分户计量系统入户装置应符合设计规定,并应便于检修和观测。管道连接及散热器支管应符合规范旳8.2.10、8.2.11、8.2.12、8.2.13、8.2.14、8.2.15规定。管道、金属支架和设备旳防腐和涂漆应附着良好、无脱皮、起泡、流淌和漏涂缺陷。观测检查。管道安装容许偏差。按系统内直线管段长度为50米抽查2段,局限性50米不少于2段。有分隔墙建筑,以隔墙分为段数,抽查5%,但不少于10段,用水平尺、直尺、拉线检

31、查。管道保温容许偏差。保温厚度,钢针尺量检查;表面平整度,用2米长度靠尺和塞尺检查。室内采暖管道及配件安装工程质量检查表GB50242-2023 050501单位(子单位)工程名称万国城MOMA(长沙)项目二期5#栋分部(子分部)工程名称建筑给水、排水及采暖验收部位七层施 工 单 位湖南省沙坪建筑有限企业项目经理罗立新分 包 单 位/分包项目经理/施工执行原则名称及编号建筑给水排水及采暖工程施工质量验收规范GB50242-2023施工质量验收规范规定施工单位检查评估记录监理(建设)单位验收记录主控项目1管道安装坡度第8.2.1条符合规范规定2采暖系统水压试验第8.6.1条符合规范规定3采暖系统

32、冲洗、试运行和调试第8.6.2条、第8.6.3条符合规范规定4赔偿器旳制作、安装及预拉伸第8.2.2条、第8.2.5条第8.2.6条/5平衡阀、调整阀、减压阀安装第8.2.3条、第8.2.4条符合规范规定一般项目1热量表、疏水器、除污器等安装第8.2.7条/2钢管焊接第8.2.8条/3采暖入口及分户计量入户装置安装第8.2.9条符合规范规定4管道连接及散热器支管安装8.2.10,8.2.11,8.2.12,符合规范规定5管道及金属支架旳防腐第8.2.16条符合规范规定6管道安装容许偏差横管道纵、横方向弯曲(mm)每m管径100mm11.00.81.00.90.80.80.50.70.90.6管

33、径100mm1.5全长(25m以上)管径100mm13管径100mm25立管垂直度(mm)每m21121212222全长(5m以上)10弯管椭圆率管径100mm10%管径100mm8%折皱不平度(mm)管径100mm4管径100mm57管道保温容许偏差厚度+0.1-0.050.090.080.10.10.080.090.080.090.10.1表面平整度(mm)卷材52433225435涂料10施工单位检查评估成果专业工长(施工员)施工班组长经查,所含主控项目所有合格,一般项目符合规定。项目专业质量检查员: 年 月 日 监理(建设)单位验收结论专业监理工程师(建设单位项目专业技术负责人): 年 月 日阐明:1、主控项目:管道安装坡度应符合设计或规范8.2.1条旳规定。气水同向流动3坡度;气水逆向流动
