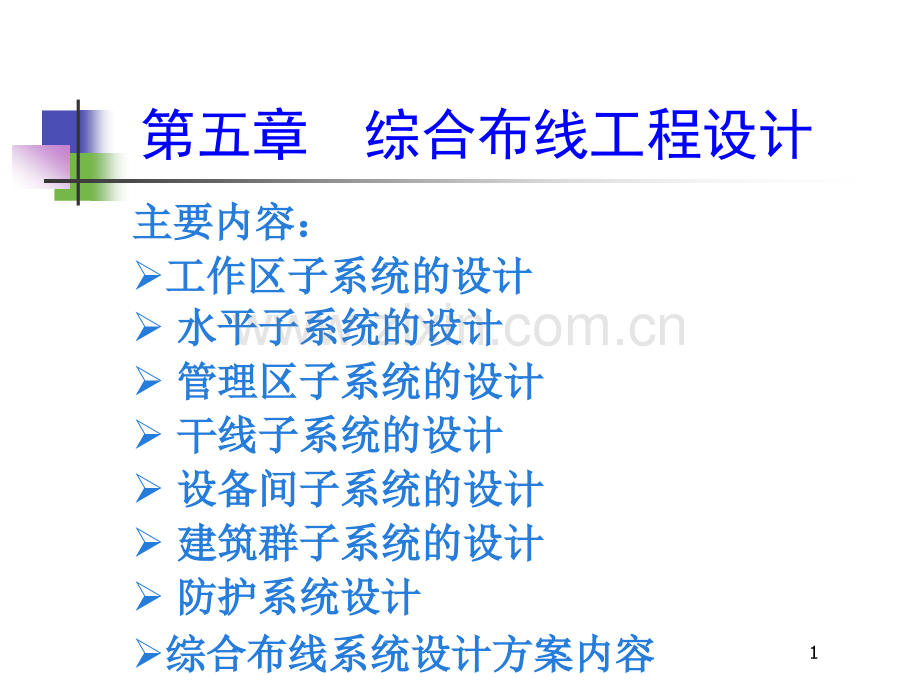

1、1第五章综合布线工程设计主要内容:主要内容:工作区子系统的设计工作区子系统的设计 水平子系统的设计水平子系统的设计 管理区子系统的设计管理区子系统的设计 干线子系统的设计干线子系统的设计 设备间子系统的设计设备间子系统的设计 建筑群子系统的设计建筑群子系统的设计 防护系统设计防护系统设计综合布线系统设计方案内容综合布线系统设计方案内容2n 在综合布线中,所谓工作区就是一在综合布线中,所谓工作区就是一个独立的需要设置终端设备的区域,是个独立的需要设置终端设备的区域,是指办公室、写字间、工作间、机房等需指办公室、写字间、工作间、机房等需用电话、计算机等终端设施的区域。用电话、计算机等终端设施的区域

2、。5.1 工作区子系统的设计工作区子系统的设计3n信息插座属于水平子系统的连接件,信息插座属于水平子系统的连接件,位于工作区,所以也在这里讨论设计要位于工作区,所以也在这里讨论设计要求。求。4工作区的设计n适配器的选用适配器的选用n工作区信息插座的安装(位置、用量)工作区信息插座的安装(位置、用量)n跳接线的要求跳接线的要求n电源的配置电源的配置5n1 1工作区选用的适配器应符合下列要求:工作区选用的适配器应符合下列要求:n (1 1)在设备连接器处采用不同信息)在设备连接器处采用不同信息插座的连接器时,可以用专用接插电缆插座的连接器时,可以用专用接插电缆或适配器。或适配器。n 6n(2 2)

3、当在单一信息插座上进行两项服务)当在单一信息插座上进行两项服务时,应用时,应用“Y”Y”型适配器。型适配器。n(3 3)在水平子系统中选用的电缆类别不)在水平子系统中选用的电缆类别不同于设备所需的电缆类别时,应采用适同于设备所需的电缆类别时,应采用适配器。配器。7n(4 4)在连接使用不同信号的数模转换或)在连接使用不同信号的数模转换或数据速率转换等相应的装置时,应采用数据速率转换等相应的装置时,应采用适配器。适配器。n(5 5)为了网络的兼容性,可采用协议转)为了网络的兼容性,可采用协议转换适配器。换适配器。n(6 6)根据工作区内不同的应用终端设备)根据工作区内不同的应用终端设备(如(如I

4、SDNISDN终端),可配备相应的终端适终端),可配备相应的终端适配器。配器。8n2 2工作区信息插座的安装应符合下列要工作区信息插座的安装应符合下列要求:求:n (1 1)根据楼层平面计算每层楼的布线)根据楼层平面计算每层楼的布线面积,确定信息插座安装位置。面积,确定信息插座安装位置。9n安装在地面上的信息插座应采用防安装在地面上的信息插座应采用防水和抗压的接线盒,安装在墙面或柱子水和抗压的接线盒,安装在墙面或柱子上的信息插座底部离地面的高度宜为上的信息插座底部离地面的高度宜为300mm300mm。10n(2 2)根据设计等级,估算信息插座数量。)根据设计等级,估算信息插座数量。基本型设计每

5、基本型设计每10m10m2 2一个信息插座;增强型一个信息插座;增强型或综合型设计每或综合型设计每10m10m2 2两个信息插座。两个信息插座。11n(3 3)信息模块类型和数量。信息模块类)信息模块类型和数量。信息模块类型多样,根据应用系统的具体情况选定型多样,根据应用系统的具体情况选定信息模块的类型和确定信息插座的数量。信息模块的类型和确定信息插座的数量。12n信息模块的需求量:信息模块的需求量:m=n+n3m=n+n3 n其中:其中:m m:信息模块的总需求量。:信息模块的总需求量。nn n:信息点的总量。:信息点的总量。nn3n3:为富余量。:为富余量。13n3 3跳接线要求跳接线要求

6、n(1 1)工作区连接信息插座和计算机间的)工作区连接信息插座和计算机间的跳接线应小于跳接线应小于5m5m。14n(2 2)跳接线可订购或现场压接。一条链)跳接线可订购或现场压接。一条链路需要二条跳线,一条从配线架跳接到路需要二条跳线,一条从配线架跳接到交换设备,一条从信息插座连到计算机交换设备,一条从信息插座连到计算机设备。设备。15n(3 3)现场压接跳线)现场压接跳线RJ45RJ45所需的数量:所需的数量:RJ45RJ45插头数量一般用下述方式计算:插头数量一般用下述方式计算:nm=n4+n41 5m=n4+n41 5 nm m:RJ45RJ45的总需求量。的总需求量。nn n:信息点的

7、总量。:信息点的总量。nn41 5n41 5:留有的富余量。:留有的富余量。16n4 4用电配置要求用电配置要求n工作区子系统设计时,同时也要考工作区子系统设计时,同时也要考虑终端设备的用电需求。每组信息插座虑终端设备的用电需求。每组信息插座附近宜配备附近宜配备220V220V电源三孔插座,为设备电源三孔插座,为设备供电,其间距不小于供电,其间距不小于10cm10cm。17n暗装信息插座(暗装信息插座(RJ45RJ45)与其旁边电)与其旁边电源插座应保持源插座应保持20cm20cm的距离。且保护地线的距离。且保护地线与零线严格分开。如图与零线严格分开。如图4-14-1所示。所示。18图图4-1

8、 4-1 工作区信息插座与电源插座布局图工作区信息插座与电源插座布局图195.2 5.2 水平子系统的设计水平子系统的设计nn 水平子系统是由楼层配线架至信息水平子系统是由楼层配线架至信息插座的线缆和工作区的信息插座等组成。插座的线缆和工作区的信息插座等组成。20n水平子系统的设计涉及水平布线系水平子系统的设计涉及水平布线系统的网络拓扑结构、布线路由、管槽设统的网络拓扑结构、布线路由、管槽设计、线缆类型选择、线缆长度确定、线计、线缆类型选择、线缆长度确定、线缆布放、设备配置等内容。缆布放、设备配置等内容。21n各部既相对独立又密切相关,设计各部既相对独立又密切相关,设计中要考虑相互间配合。中要

9、考虑相互间配合。221 1水平子系统设计要领水平子系统设计要领n1 1)设计原则)设计原则n根据工程提出的近期和远期的终端设根据工程提出的近期和远期的终端设备要求;备要求;n每层需要安装的信息插座的数量及其每层需要安装的信息插座的数量及其位置;位置;n终端将来可能产生移动、修改和重新终端将来可能产生移动、修改和重新安排的预测情况;安排的预测情况;n一次性建设或分期建设的方案;一次性建设或分期建设的方案;23n2 2)设计内容)设计内容n布线路由设计布线路由设计n管槽设计管槽设计n电缆类型选型、布线长度计算电缆类型选型、布线长度计算n管槽、线缆、其它布线材料预算管槽、线缆、其它布线材料预算24n

10、3 3)强电与弱电电缆技术要求)强电与弱电电缆技术要求n布线路由上可能存在与电源电缆并布线路由上可能存在与电源电缆并行问题,为减少行问题,为减少EMIEMI对通信电缆的干扰,对通信电缆的干扰,同时也减少通信电缆的同时也减少通信电缆的EMIEMI对外界电子对外界电子设备的干扰。设备的干扰。25n当水平布线通道内同时安装安装电当水平布线通道内同时安装安装电信电缆和电源电缆时,电缆敷设要符合信电缆和电源电缆时,电缆敷设要符合以下要求。以下要求。26n屏蔽的电源电缆与电信电缆并线时屏蔽的电源电缆与电信电缆并线时不需要分隔不需要分隔n可以用电源管道(金属或非金属)可以用电源管道(金属或非金属)来分隔通信

11、电缆与电源电缆来分隔通信电缆与电源电缆n对非屏蔽的电源电缆,最小距离为对非屏蔽的电源电缆,最小距离为10cm10cmn在工作区的信息插座,电信电缆与在工作区的信息插座,电信电缆与电源电缆的距离最小应为电源电缆的距离最小应为6cm6cm27n4 4)网络拓扑结构)网络拓扑结构n 水平布线子系统的网络拓扑结构通水平布线子系统的网络拓扑结构通常为星型结构,楼层配线架常为星型结构,楼层配线架FDFD为主结点,为主结点,各工作区信息插座为分结点,二者之间各工作区信息插座为分结点,二者之间采用独立的线路相互连接,形成以采用独立的线路相互连接,形成以FDFD为为中心向工作区信息点辐射的星型网络。中心向工作区

12、信息点辐射的星型网络。28n通常用双绞线敷设水平布线系统,通常用双绞线敷设水平布线系统,此时水平布线子系统的最大长度为此时水平布线子系统的最大长度为90m90m。29n5 5)水平子系统的线缆类型)水平子系统的线缆类型n 选择水平子系统的线缆,要依据建选择水平子系统的线缆,要依据建筑物信息的类型、容量、带宽或传输速筑物信息的类型、容量、带宽或传输速率来确定。率来确定。30n双绞线电缆即可满足要求,当传输双绞线电缆即可满足要求,当传输带宽要求较高时,管理间到工作区超过带宽要求较高时,管理间到工作区超过90m90m时可选择光纤。时可选择光纤。31n水平子系统中推荐采用的线缆型号水平子系统中推荐采用

13、的线缆型号为:为:100100双绞电缆;双绞电缆;5050125m 125m 多模光纤;多模光纤;62.562.5125m 125m 多模光多模光纤;纤;8.38.3125m 125m 单模光纤。单模光纤。n水平子系统中也可使用混合电缆。水平子系统中也可使用混合电缆。32n6 6)水平子系统布线距离)水平子系统布线距离n水平线缆是指从楼层配线架到信息水平线缆是指从楼层配线架到信息插座间的固定布线,一般采用插座间的固定布线,一般采用100100双绞双绞电缆,水平电缆最大长度为电缆,水平电缆最大长度为90m90m。33n配线架跳接至交换设备、信息模块配线架跳接至交换设备、信息模块跳接至计算机的跳线

14、总长度不超过跳接至计算机的跳线总长度不超过10m10m,通信通道总长度不超过通信通道总长度不超过100m100m。34n7 7)电缆长度估算)电缆长度估算n确定布线方法和走向。确定布线方法和走向。n确立每个楼层配线间或二级交接间确立每个楼层配线间或二级交接间所要服务的区域。所要服务的区域。35n确认离楼层配线间距离最远的信息确认离楼层配线间距离最远的信息插座(插座(IOIO)位置。)位置。n确认离楼层配线间距离最近的信息确认离楼层配线间距离最近的信息插座(插座(IOIO)位置。)位置。n用平均电缆长度估算每根电缆长度。用平均电缆长度估算每根电缆长度。36n平均电缆长度平均电缆长度=(信息插座至

15、配线间(信息插座至配线间的最远距离的最远距离+信息插座至配线间的最近距信息插座至配线间的最近距离离/2/2。37n总电缆长度总电缆长度=平均电缆长度平均电缆长度+备用部分(平备用部分(平均电缆长度的均电缆长度的1010)+端接容差端接容差6m6m(变量)。(变量)。每个楼层用线量(每个楼层用线量(m m)的计算公式如下:)的计算公式如下:C C0.550.55(L LS S)6 6nnn式中式中 C C每个楼层的用线量;每个楼层的用线量;n L L服务区域内信息插座至配线间的最远距离;服务区域内信息插座至配线间的最远距离;n S S服务区域内信息插座至配线间的最近距离服务区域内信息插座至配线间

16、的最近距离n n n每层楼的信息插座(每层楼的信息插座(IOIO)的数量。)的数量。n整座楼的用线量:整座楼的用线量:W=MC W=MC(M M为楼层数)。为楼层数)。38n电缆订购数。按电缆订购数。按4 4对双绞电缆包装标对双绞电缆包装标准准 1 1箱线长箱线长=305m=305m,n 电缆订购数电缆订购数=W/305=W/305箱(按整数计)箱(按整数计)392 2水平子系统管槽路由设计水平子系统管槽路由设计n设计管槽路由时要根据建筑物的使设计管槽路由时要根据建筑物的使用用途和结构特点,从布线规范、便于用用途和结构特点,从布线规范、便于施工、路由最短、工程造价、隐蔽、美施工、路由最短、工程

17、造价、隐蔽、美观和和扩充方便等几个方面考虑。观和和扩充方便等几个方面考虑。40n当前综合布线工程中,一般有四种当前综合布线工程中,一般有四种基本路由设计:基本路由设计:n 天花板吊顶内敷设线缆方式天花板吊顶内敷设线缆方式n 地下敷设线缆方式地下敷设线缆方式n 走廊槽式桥架方式走廊槽式桥架方式n 墙面线槽方式墙面线槽方式 411)天花板吊顶内敷设线缆方式。)天花板吊顶内敷设线缆方式。分区法分区法:将天花板内的空间分成若:将天花板内的空间分成若干个小区,敷设大容量电缆。干个小区,敷设大容量电缆。从楼层配线间利用管道穿放或直接敷设到从楼层配线间利用管道穿放或直接敷设到每个分区中心,由小区的分区中心分

18、出每个分区中心,由小区的分区中心分出缆线经过墙壁或立柱引向信息插座,也缆线经过墙壁或立柱引向信息插座,也可在中心设置适配器,将大容量电缆分可在中心设置适配器,将大容量电缆分成或干根小电缆再到信息插座。成或干根小电缆再到信息插座。42n内部布线法:内部布线法:从楼层配线间将电缆从楼层配线间将电缆直接敷设到信息插座,灵活性最大,不直接敷设到信息插座,灵活性最大,不受其它因素限制,经济实用,不用其它受其它因素限制,经济实用,不用其它设施,且电缆独立敷设传输信号不会互设施,且电缆独立敷设传输信号不会互相干扰,但需要的线缆条数较多,初次相干扰,但需要的线缆条数较多,初次投资较分区法大。投资较分区法大。4

19、3n电缆槽道法:电缆槽道法:线槽可选用金属线槽,线槽可选用金属线槽,或阻燃高强度或阻燃高强度PVCPVC槽。通常安装在吊顶内槽。通常安装在吊顶内或悬挂在天花板上,用在大型建筑物或或悬挂在天花板上,用在大型建筑物或布线比较复杂需要有额外支撑物。布线比较复杂需要有额外支撑物。44n配线间出来的线缆先走吊顶内的线配线间出来的线缆先走吊顶内的线槽,到各房间后,经分支线槽从横梁式槽,到各房间后,经分支线槽从横梁式电缆管道分叉后将电缆穿过一段支管引电缆管道分叉后将电缆穿过一段支管引向墙柱或墙壁。向墙柱或墙壁。45n 沿墙而下到本层的信息出口,或沿墙沿墙而下到本层的信息出口,或沿墙而上引到上一层墙上的暗装信

20、息出口,而上引到上一层墙上的暗装信息出口,最后端接用户信息插座,如图最后端接用户信息插座,如图4-24-2所示。所示。46n线槽的容量可按照线槽的外径来确线槽的容量可按照线槽的外径来确定,即线槽的横截面积定,即线槽的横截面积=线缆截面积之和线缆截面积之和的的3 3倍。倍。47n线槽应放走廊吊顶内,到各房间的线槽应放走廊吊顶内,到各房间的支管应适当集中至检修孔附近,以便日支管应适当集中至检修孔附近,以便日后维护。后维护。48图图4-24-2先走走廊吊顶槽道再线管至信息出口先走走廊吊顶槽道再线管至信息出口492)2)地板下敷设方式地板下敷设方式n操作空间大,工作环境好。地板下操作空间大,工作环境好

21、。地板下的布线方式主要有地面线槽布线法、蜂的布线方式主要有地面线槽布线法、蜂窝状地板布线法、高架地板布线法,直窝状地板布线法、高架地板布线法,直接埋管法。接埋管法。50n直接埋管直接埋管n直接埋管方式和新建建筑物同时设直接埋管方式和新建建筑物同时设计施工。这种方式由一系列密封在现浇计施工。这种方式由一系列密封在现浇混凝土里的金属布线管道组成,金属管混凝土里的金属布线管道组成,金属管道从配线间向信息插座的位置辐射。道从配线间向信息插座的位置辐射。51n根据通信和电源布线要求、地板厚根据通信和电源布线要求、地板厚度和占用的地板空间等条件,直接埋管度和占用的地板空间等条件,直接埋管布线方式可能采用厚

22、壁镀锌管或薄型电布线方式可能采用厚壁镀锌管或薄型电线管。线管。52n此法在老式建筑的布线路由设计中此法在老式建筑的布线路由设计中使用普遍,主要因电话线缆,数据通信使用普遍,主要因电话线缆,数据通信电缆较少,且各楼层工作区的语音点较电缆较少,且各楼层工作区的语音点较少。少。53n一条管道可以穿多个工作区电缆,一条管道可以穿多个工作区电缆,出线盒既作信息出口又作过线盒,整个出线盒既作信息出口又作过线盒,整个设计简单,安装、维护较方便,工程造设计简单,安装、维护较方便,工程造价低。价低。54n对比较大的楼层可分为几个区域,对比较大的楼层可分为几个区域,每个区域设置一个小配线箱,先由楼层每个区域设置一

23、个小配线箱,先由楼层管理间直埋管径较大(如管理间直埋管径较大(如40mm40mm)的钢)的钢管穿大对数电缆到各分区的小配线箱,管穿大对数电缆到各分区的小配线箱,然后再直埋管径较细(如然后再直埋管径较细(如20mm20mm)的管)的管子将电话线引到工作区的电话插座。子将电话线引到工作区的电话插座。55n 若工作区信息点多,布线系统越接若工作区信息点多,布线系统越接近楼层管理间线道越多,线管通常是埋近楼层管理间线道越多,线管通常是埋在走廊的垫层中形成排管进入管理间,在走廊的垫层中形成排管进入管理间,此时不宜采用直接埋管方式。此时不宜采用直接埋管方式。56n地面线槽方式地面线槽方式n地面线槽方式(如

24、图地面线槽方式(如图5-35-3)是由配线间出)是由配线间出来的线缆走地面线槽到地面出线盒或由分来的线缆走地面线槽到地面出线盒或由分线盒出来的支管到墙壁上的信息出口。线盒出来的支管到墙壁上的信息出口。不依赖于墙或柱体而直接走地面垫层,不依赖于墙或柱体而直接走地面垫层,因此适合于大开间或需要打隔断的场合。因此适合于大开间或需要打隔断的场合。57图图5-3 5-3 地面线槽布线法地面线槽布线法58地面线槽方式优点:地面线槽方式优点:n信息出口离弱电间的距离不限。地面线信息出口离弱电间的距离不限。地面线槽每槽每4 48m8m设置一个分线盒或出线盒,敷设置一个分线盒或出线盒,敷设线缆时拉线容易。设线缆

25、时拉线容易。59n强、弱电可以同路由。强、弱电可走同强、弱电可以同路由。强、弱电可走同路由相邻的地面线槽,而且可接到同一路由相邻的地面线槽,而且可接到同一出线盒内的各自插座,此时地面线槽必出线盒内的各自插座,此时地面线槽必须接地屏蔽。须接地屏蔽。n适用于大开间或需要后打隔断的场地。适用于大开间或需要后打隔断的场地。60地面线槽方式缺点:地面线槽方式缺点:n线槽做在地面垫层中,至少需要线槽做在地面垫层中,至少需要6.5cm6.5cm以以上垫层厚度,这对尽量减小挡板及垫层上垫层厚度,这对尽量减小挡板及垫层厚度不利。厚度不利。61n如果楼板较薄,有可能在装演吊顶过程如果楼板较薄,有可能在装演吊顶过程

26、中被吊杆打中,影响使用和受损。中被吊杆打中,影响使用和受损。62n不适合楼层中信息点特别多的场合。不适合楼层中信息点特别多的场合。n不适合石质地面,路由应避免经过石质不适合石质地面,路由应避免经过石质地面或不在其上放出线盒与分线盒。地面或不在其上放出线盒与分线盒。63n造价较昂贵。地面出线盒盒盖多是铜质,造价较昂贵。地面出线盒盒盖多是铜质,价格较贵,为吊顶内线槽方式价格较贵,为吊顶内线槽方式3 35 5倍。倍。64n 蜂窝状地板布线法蜂窝状地板布线法n地板结构较复杂,一般采用钢铁或地板结构较复杂,一般采用钢铁或混凝土制成构件,其中导管和布线槽均混凝土制成构件,其中导管和布线槽均要事先设计,一般

27、用于电力、通信两个要事先设计,一般用于电力、通信两个系统交替使用的场合。系统交替使用的场合。65n与地板下预埋管路布线方法类似,与地板下预埋管路布线方法类似,其容量大,适用于电缆条数较多场合,其容量大,适用于电缆条数较多场合,工程造价较高,地板结构复杂,增加地工程造价较高,地板结构复杂,增加地板厚度和重量,与房屋建筑配合协调较板厚度和重量,与房屋建筑配合协调较多。此法不适应于铺设地毯的场合。多。此法不适应于铺设地毯的场合。66n高架地板布线法高架地板布线法n高架地板布线法。高架地板为活动高架地板布线法。高架地板为活动地板,由方块面板组成,每块面板均能地板,由方块面板组成,每块面板均能活动,将其

28、置放在钢支架上。活动,将其置放在钢支架上。67n高架地板下布线法具有安装和检修高架地板下布线法具有安装和检修缆线方便、布线灵活、适应性强、不受缆线方便、布线灵活、适应性强、不受限制、操作空间大、布放线缆容量大、限制、操作空间大、布放线缆容量大、隐蔽性好、安全和美观等特点,但一次隐蔽性好、安全和美观等特点,但一次性工程投资大,并降低房间净高度。性工程投资大,并降低房间净高度。68图图4-5 4-5 高架地板布线法高架地板布线法693)3)走廊槽式桥架方式:走廊槽式桥架方式:针对既无天花板吊顶又没有预埋管槽针对既无天花板吊顶又没有预埋管槽的建筑物,水平布线通常采用走廊槽式的建筑物,水平布线通常采用

29、走廊槽式桥架和墙面线槽相结合方式的来设计布桥架和墙面线槽相结合方式的来设计布线路由。线路由。70n当布放线缆较多时走廊用槽式桥架,当布放线缆较多时走廊用槽式桥架,进入房间后采用墙面线槽;当布放线缆进入房间后采用墙面线槽;当布放线缆较少则从管理间到工作区信息插座布线较少则从管理间到工作区信息插座布线时可全部采用墙面线槽。时可全部采用墙面线槽。71n槽式桥架将线槽用吊杆或托臂架设槽式桥架将线槽用吊杆或托臂架设在走廊上方,线槽一般采用镀锌和镀彩在走廊上方,线槽一般采用镀锌和镀彩二种金属线槽,镀彩线槽抗氧化性能好,二种金属线槽,镀彩线槽抗氧化性能好,镀锌线槽相对便宜。镀锌线槽相对便宜。72n规格有:规

30、格有:5050 2525、100100 5050、200200 100100等型号,厚度有等型号,厚度有0.8mm0.8mm、1mm1mm、1.2mm1.2mm、1.5mm1.5mm、2mm2mm等规格。等规格。73n也可根据线缆数量向厂家定做特型也可根据线缆数量向厂家定做特型线槽。当线缆较少时可采用高强度线槽。当线缆较少时可采用高强度PVCPVC线线槽。槽式桥架设计施工方便,最大缺点槽。槽式桥架设计施工方便,最大缺点是线槽明铺,影响美观。是线槽明铺,影响美观。744 4)墙面线槽方式)墙面线槽方式n适合于既没有天花板又没有预埋管槽的适合于既没有天花板又没有预埋管槽的已建建筑物的水平布线已建建

31、筑物的水平布线n如图如图5-45-4。墙面线槽的规格有。墙面线槽的规格有2020 1010、4040 2020、6060 3030、100100 3030等型号,根据等型号,根据线缆的多少选用。线缆的多少选用。75图图5-45-4墙面线槽方式墙面线槽方式76n它主要用于室内布线,楼层信息点它主要用于室内布线,楼层信息点较少时也用于走廊布线,与槽式桥架方较少时也用于走廊布线,与槽式桥架方式一样,墙面线槽设计施工方便。式一样,墙面线槽设计施工方便。774 4)其他布线方法)其他布线方法n护壁板管道布线法。护壁板管道布线法。n地板导管布线法。地板导管布线法。n模制管道布线法。模制管道布线法。78图图

32、4-6 4-6 护壁板管道布线法护壁板管道布线法 79图图4-7 4-7 地板导管布线法地板导管布线法 80图图4-8 4-8 模制管道布线法模制管道布线法 813 3大开间办公环境水平布线方法大开间办公环境水平布线方法n由于房间面积较大由于房间面积较大,房间用办公用具或可房间用办公用具或可移动的隔断代替建筑墙面构成分隔式的办公环移动的隔断代替建筑墙面构成分隔式的办公环境境,分隔布局可根据需要变动。推出分隔布局可根据需要变动。推出多用户信多用户信息插座息插座设计方案和设计方案和转接点转接点设计方案。设计方案。82n1 1)多用户信息插座设计方案)多用户信息插座设计方案 n 多用户信息插座设计方

33、案就是将多个多种信息模多用户信息插座设计方案就是将多个多种信息模块组合在一起,安装在吊顶内,然后用接插线沿隔断、块组合在一起,安装在吊顶内,然后用接插线沿隔断、墙壁或墙柱而下,接到终端设备上。墙壁或墙柱而下,接到终端设备上。n 如如AVAYAAVAYA公司的公司的M106SMBM106SMB型就是型就是6 6个信息模块组合在个信息模块组合在一起的,可连接一起的,可连接6 6台工作终端。水平布线可用混合电缆,台工作终端。水平布线可用混合电缆,放在吊顶内有规则的金属线槽内,线槽从配线间引出,放在吊顶内有规则的金属线槽内,线槽从配线间引出,走吊顶辐射到各个大开间。走吊顶辐射到各个大开间。n 每个大开

34、间再根据需求采用厚壁管或薄壁金属管,每个大开间再根据需求采用厚壁管或薄壁金属管,从房间的墙壁内或墙柱内将线缆引至接线盒,与组合从房间的墙壁内或墙柱内将线缆引至接线盒,与组合式信息插座相连接。式信息插座相连接。83图图4-9 4-9 多用户信息插座连接多用户信息插座连接84n2 2)转接点设计方案)转接点设计方案n 转接点是水平布线中的一个互连点,它将水平布转接点是水平布线中的一个互连点,它将水平布线延长至单独的工作区,是水平布线的一个逻辑转接线延长至单独的工作区,是水平布线的一个逻辑转接点(从此处连接工作区终端电缆)。点(从此处连接工作区终端电缆)。n 与多用户信息插座一样,转接点应安装在可接

35、近与多用户信息插座一样,转接点应安装在可接近的且永久的地点如建筑物内的柱子上或固定的墙上,的且永久的地点如建筑物内的柱子上或固定的墙上,尽量紧靠办公用具。尽量紧靠办公用具。n 在转接点和信息插座之间敷设很短的水平电缆,在转接点和信息插座之间敷设很短的水平电缆,服务于专用区域。转接点可用模块化表面安装盒(服务于专用区域。转接点可用模块化表面安装盒(6 6口,口,1212口)、配线架(口)、配线架(2525对,对,5050对)、区域布线盒(对)、区域布线盒(6 6口)口)等。等。85n转接点和多用户信息插座的相似之处,都转接点和多用户信息插座的相似之处,都位于建筑槽道(来自配线间)和开放办公区的位

36、于建筑槽道(来自配线间)和开放办公区的转接点。这个转接点的设置使得在办公区重组转接点。这个转接点的设置使得在办公区重组时能够减少对建筑槽道内电缆的破坏。时能够减少对建筑槽道内电缆的破坏。n 设置转接点的目的是针对那些偶尔进行重设置转接点的目的是针对那些偶尔进行重组的场合,不像多用户信息插座所针对的是重组的场合,不像多用户信息插座所针对的是重组非常频繁的办公区,转接点应该容纳尽量多组非常频繁的办公区,转接点应该容纳尽量多的工作区。的工作区。86图图4-10 4-10 转接点连接方式转接点连接方式87n 在吊顶内设置转接点的方法如图在吊顶内设置转接点的方法如图4-114-11所示。集中点可用大对数

37、线缆,距楼层所示。集中点可用大对数线缆,距楼层配线间或二级交接间应大于配线间或二级交接间应大于15m15m,插座端,插座端口数不得超过口数不得超过1212个。个。88图图4-11 4-11 在吊顶内设置转接点的方法在吊顶内设置转接点的方法 895.3 5.3 干线子系统的设计干线子系统的设计nn 干线子系统由建筑物设备间和楼层干线子系统由建筑物设备间和楼层配线间之间的连接线缆组成,它是智能配线间之间的连接线缆组成,它是智能化建筑综合布线系统的中枢部分。化建筑综合布线系统的中枢部分。90一、设计规范一、设计规范(1)干线布线应选择最短、最安全和最经济的路由。)干线布线应选择最短、最安全和最经济的

38、路由。(2)干线电缆、干线光缆布线的交接不应多于两次。)干线电缆、干线光缆布线的交接不应多于两次。(3)从楼层配线架到建筑群配线架间只应通过一个配线架,)从楼层配线架到建筑群配线架间只应通过一个配线架,即建筑物配线架。即建筑物配线架。(4)干线电缆可采用点对点端接,也可采用分支递减端接)干线电缆可采用点对点端接,也可采用分支递减端接方法。方法。(5)当进行一级干线布线时,放置干线配线架的二级交接)当进行一级干线布线时,放置干线配线架的二级交接间可以并入楼层配线间。间可以并入楼层配线间。91二、干线子系统布线拓扑结构综合布线是由主配线架(综合布线是由主配线架(BD或者或者MDF)、分配线)、分配

39、线(FD或或IDF)和信息插座()和信息插座(I0)等基本单元经线缆连)等基本单元经线缆连接组成。接组成。在规模较大的建筑物中,在分配线架与信息插座之间在规模较大的建筑物中,在分配线架与信息插座之间还设置了中间交叉配线架(还设置了中间交叉配线架(ICF),安装在二级交接),安装在二级交接间。间。主配线架、分配线架及中间交叉配线架之间连接构成主配线架、分配线架及中间交叉配线架之间连接构成了干线的拓扑结构,常见的是星形拓扑结构。了干线的拓扑结构,常见的是星形拓扑结构。92三、干线电缆的类型根据建筑物的楼层面积、建筑物的高度和根据建筑物的楼层面积、建筑物的高度和用途来选择干线电缆的类型:用途来选择干

40、线电缆的类型:(1)100双绞电缆双绞电缆(2)8.3/125m单模光缆单模光缆(3)50/125 m多模光缆多模光缆(4)62.5/125 m多模光缆多模光缆93四、干线子系统设计简述设计时遵循以下步骤:设计时遵循以下步骤:(1)确定干线子系统规模)确定干线子系统规模(2)确定每层楼的干线要求)确定每层楼的干线要求(3)确定整座楼的干线要求)确定整座楼的干线要求(4)确定从楼层配线间到设备间的干线电缆路由)确定从楼层配线间到设备间的干线电缆路由(5)确定单层平面建筑物的水平干线电缆路由)确定单层平面建筑物的水平干线电缆路由(6)确定楼层配线间与二级交接间之间的接合方法)确定楼层配线间与二级交

41、接间之间的接合方法(7)选定干线电缆的长度;)选定干线电缆的长度;(8)确定敷设附加横向电缆时的支撑结构。)确定敷设附加横向电缆时的支撑结构。94确定干线子系统规模 从所服务的可用楼层来确定干线通道和配线从所服务的可用楼层来确定干线通道和配线间的数目。如果在给定楼层所要服务的所有终端设间的数目。如果在给定楼层所要服务的所有终端设备在配线间的备在配线间的75m范围之内,则采用单干线接线范围之内,则采用单干线接线系统。系统。凡不符合这一要求的,要采用双通道干线子系凡不符合这一要求的,要采用双通道干线子系统,或者采用经分支电缆与楼层配线间相连的二级统,或者采用经分支电缆与楼层配线间相连的二级交接间。

42、交接间。95确定每层楼的干线要求 要根据水平子系统所有的语音、数据、图像等信息插要根据水平子系统所有的语音、数据、图像等信息插座要求:座要求:计算每层楼干线电缆类别和数量。计算每层楼干线电缆类别和数量。在用途不明时,应当按在用途不明时,应当按4对模块化系统来规划干线的规模。对模块化系统来规划干线的规模。注:注:5类及其以上双绞电缆只有类及其以上双绞电缆只有25对规格的。对规格的。一般每一般每1000m2设一个电缆孔或电缆井较为合适,如设一个电缆孔或电缆井较为合适,如果布线密度很高,可适当增加干线子系统通道。果布线密度很高,可适当增加干线子系统通道。确定各楼层的规模后,将所有楼层的干线分类相加,

43、确定各楼层的规模后,将所有楼层的干线分类相加,就可确定整座建筑物的干线线缆类别和数量。就可确定整座建筑物的干线线缆类别和数量。96确定从楼层配线间到设备间的干线电缆路由 确定从管理间到设备间的干线路由,应选择确定从管理间到设备间的干线路由,应选择干线段干线段最短最短、最安全最安全和和最经济最经济的路由,通常采用的路由,通常采用两种方法两种方法:电:电缆孔和电缆井。缆孔和电缆井。1.电缆孔方法电缆孔方法 这种方法用于当配线间上下都对齐的情况。这种方法用于当配线间上下都对齐的情况。在浇注混凝土地板时嵌入直径为在浇注混凝土地板时嵌入直径为10cm的钢性金属管,管的钢性金属管,管子比地板表面高出子比地

44、板表面高出2.510cm。穿过电缆孔的电缆往往。穿过电缆孔的电缆往往捆在钢绳上,而钢绳又固定到墙上已铆好的金属条上。捆在钢绳上,而钢绳又固定到墙上已铆好的金属条上。墙上金属条电缆绑在钢绳上电缆孔97确定从楼层配线间到设备间的干线电缆路由2.电缆井方法电缆井方法 电缆井方法常用于干线通道。电缆井是指每层楼板上开出电缆井方法常用于干线通道。电缆井是指每层楼板上开出一些方孔,使电缆可以穿过这些电缆井从某层楼伸到相邻的楼一些方孔,使电缆可以穿过这些电缆井从某层楼伸到相邻的楼层。层。电缆井的大小依所用电缆的数量而定,穿过电缆井的电缆电缆井的大小依所用电缆的数量而定,穿过电缆井的电缆捆在支撑用的钢绳上,钢

45、绳靠墙上金属条或地板三角架固定住。捆在支撑用的钢绳上,钢绳靠墙上金属条或地板三角架固定住。电缆井的选择性较电缆孔灵活,可以让粗细不同的各种电缆以电缆井的选择性较电缆孔灵活,可以让粗细不同的各种电缆以任何组合方式通过。但在原有建筑物中开电缆井造价较高,很任何组合方式通过。但在原有建筑物中开电缆井造价较高,很难防火。难防火。电缆箍在钢绳上电缆井电缆箍地板三角架98电缆孔方法电缆孔方法 电缆井方法电缆井方法 99确定单层建筑物的水平干线电缆路由单层平面建筑物水平布线的通道采用以下两种方法:单层平面建筑物水平布线的通道采用以下两种方法:1.金属管道方法金属管道方法 由于相邻楼层的干线配线间在水平方向的

46、偏距,所由于相邻楼层的干线配线间在水平方向的偏距,所以使用金属管道把电缆接入这些垂直的偏距通路。这以使用金属管道把电缆接入这些垂直的偏距通路。这些管道可以对电缆起到机械保护作用,而且具有防火些管道可以对电缆起到机械保护作用,而且具有防火的优点。的优点。但管道很难重新布置,灵活性不好,造价较高,比但管道很难重新布置,灵活性不好,造价较高,比较适用于低矮且宽阔的单层平面建筑物,如厂房,机较适用于低矮且宽阔的单层平面建筑物,如厂房,机场等。场等。100确定单层建筑物的水平干线电缆路由2.2.电缆托架方法电缆托架方法 电缆托架又称为电缆托盘,外形像梯子,可以电缆托架又称为电缆托盘,外形像梯子,可以安装

47、于墙面上、吊顶内,也可安装在天花板上,供安装于墙面上、吊顶内,也可安装在天花板上,供水平干线走线。水平干线走线。托架方法最适合电缆数量很多的情况。此方法托架方法最适合电缆数量很多的情况。此方法没有电缆穿过管道的麻烦,但托架及支撑件较贵,没有电缆穿过管道的麻烦,但托架及支撑件较贵,不易防火,美观性不好。不易防火,美观性不好。101敷设干线线缆的金属管道1.金属管道方法金属管道方法102电缆梯架电缆绞接盒2.电缆托架方法电缆托架方法103确定楼层配线间与二级交接间之间的接合方法根据建筑物结构和用户要求,确定具体的接合方根据建筑物结构和用户要求,确定具体的接合方法。法。通常有两种接合方法:通常有两种

48、接合方法:(1)点到点端接法是最简单、最直接的方法。从设备)点到点端接法是最简单、最直接的方法。从设备间引出电缆,经过干线通道,端接于该楼层的配线间的连间引出电缆,经过干线通道,端接于该楼层的配线间的连接硬件。接硬件。优点:采用较小、较轻的电缆,不必使用昂贵的绞接优点:采用较小、较轻的电缆,不必使用昂贵的绞接盘。盘。缺点:穿过二级交接间的电缆数目较多。缺点:穿过二级交接间的电缆数目较多。104点对点端接法点对点端接法105确定楼层配线间与二级交接间之间的接合方法确定楼层配线间与二级交接间之间的接合方法(2)分支接合方法)分支接合方法 1根大对数电缆经绞接盒后,分出若干根小电缆根大对数电缆经绞接

49、盒后,分出若干根小电缆再连接各楼层配线间的连接硬件。再连接各楼层配线间的连接硬件。干线通道4楼2楼1楼3楼绞接盒1061 1)单楼层接合方法)单楼层接合方法 二级交接间没有安装端接信息插座的连接硬件。二级交接间没有安装端接信息插座的连接硬件。1根电缆根电缆通过干线通道到达楼层后,使用一个适当大小的绞接盒分通过干线通道到达楼层后,使用一个适当大小的绞接盒分出若干根小电缆,再连往各个二级交接间。出若干根小电缆,再连往各个二级交接间。2 2)多楼层接合方法)多楼层接合方法 通常用于支持五个楼层的信息插座需要(每通常用于支持五个楼层的信息插座需要(每5层一组)。层一组)。1根主电缆接至中央点(第根主电

50、缆接至中央点(第3层),在该层配线间内通过绞层),在该层配线间内通过绞接盒分出各根小电缆再分别连接上两层楼和下两层楼。接盒分出各根小电缆再分别连接上两层楼和下两层楼。分支接合法的优点:主干电缆总数少,可以节省空间。分支接合法的优点:主干电缆总数少,可以节省空间。1075.4 5.4 设备间子系统设计设备间子系统设计1.1.设备间基本要求设备间基本要求n设备间是综合布线系统的关键部分,设备间是综合布线系统的关键部分,因为它是外界引入(包括公用通信网或因为它是外界引入(包括公用通信网或建筑群体间主干布线)和楼内布线的交建筑群体间主干布线)和楼内布线的交汇点,是进行综合布线及其它系统管理汇点,是进行

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
