收藏 分销(赏)

浅析梨园水电站数字大坝填筑质量监控系统的应用.pdf

上传人:bi****m 文档编号:42091 上传时间:2021-05-28 格式:PDF 页数:4 大小:329.39KB
下载 相关 举报
浅析梨园水电站数字大坝填筑质量监控系统的应用.pdf_第1页
第1页 / 共4页
浅析梨园水电站数字大坝填筑质量监控系统的应用.pdf_第2页
第2页 / 共4页
浅析梨园水电站数字大坝填筑质量监控系统的应用.pdf_第3页
第3页 / 共4页
浅析梨园水电站数字大坝填筑质量监控系统的应用.pdf_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

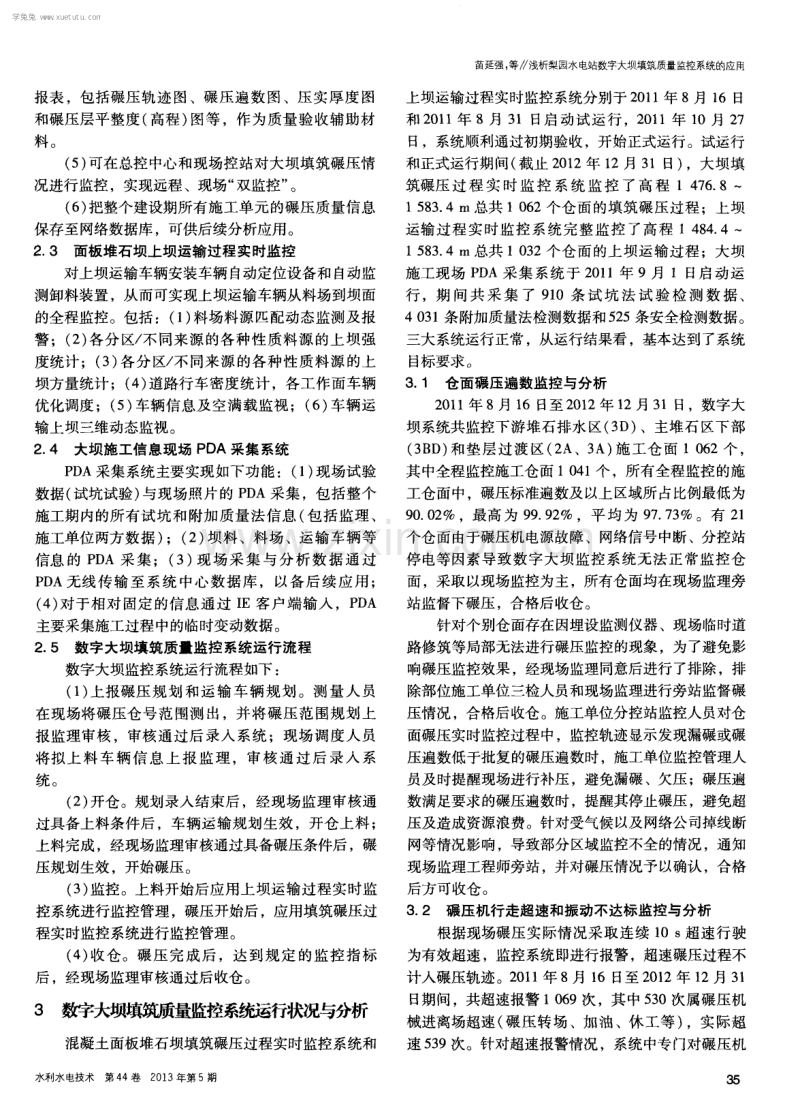

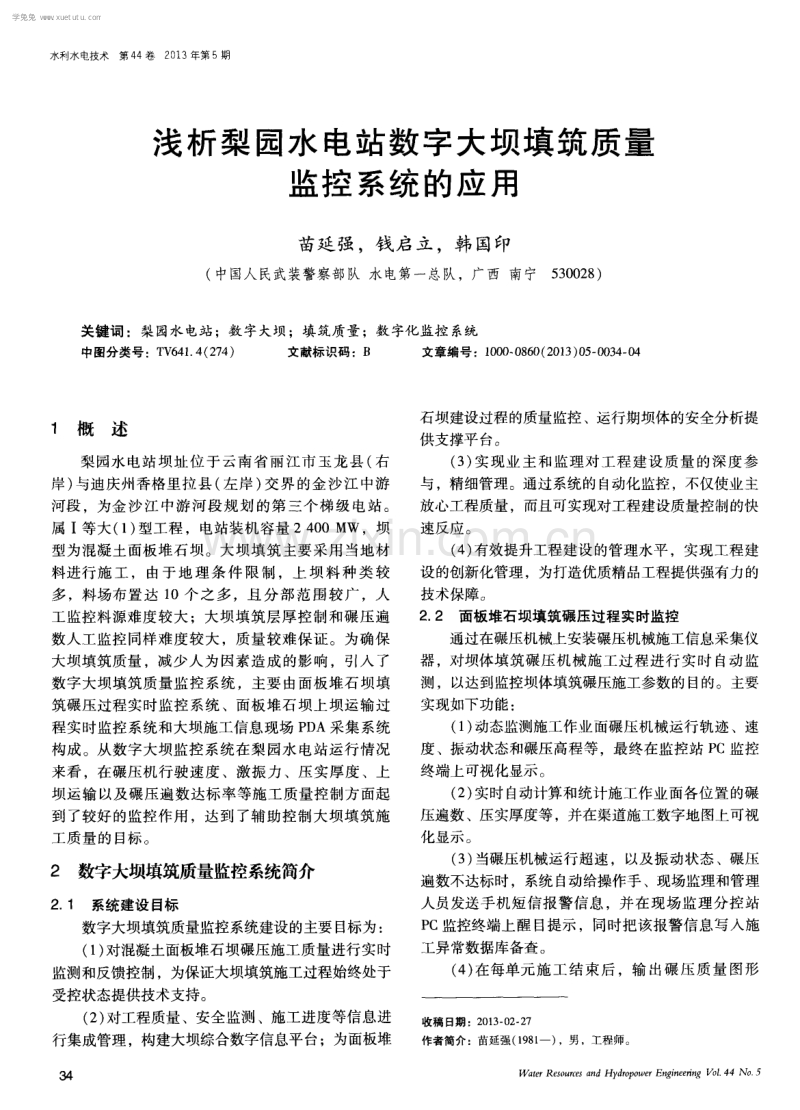

1、水利水电技术第4 4卷2 0 1 3年第5期 浅析梨园水 电站数字大坝填筑质量 监控 系统的应用 苗延强 ,钱启立 ,韩 国印 ( 中国人 民武装警察部 队 水电第一总队,广西 南宁 5 3 0 0 2 8 ) 关键词:梨园水电站;数字大坝;填筑质量;数字化监控 系统 中图分类号 :T V 6 4 1 4 ( 2 7 4 ) 文献标 识码 :B 文章编号 :1 0 0 0 0 8 6 0 ( 2 0 1 3 ) 0 5 0 0 3 4 0 4 1 概述 梨园水 电站坝址 位于云南 省丽江市 玉龙 县 ( 右 岸 ) 与迪庆州香格里拉县 ( 左岸 ) 交界 的金 沙江 中游 河段 ,为金沙 江中

2、游河段规 划的第 三个 梯级 电站 。 属 I等大 ( 1 ) 型工程 ,电站装机容量 2 4 0 0 MW,坝 型为混凝土面板堆石坝 。大坝填筑 主要采用 当地材 料进行施 工 ,由于 地理 条件 限制 ,上坝 料 种类 较 多 ,料场布置达 1 0个之多 ,且 分部 范围较广 ,人 工监控料源难度较大 ;大坝填筑层厚控制和碾压遍 数人工监控同样难度较大 ,质量较难保证 。为确保 大坝填筑质量 ,减少人为 因素造成 的影 响 ,引入 了 数字大坝填筑质量监控系统 ,主要 由面板堆石坝填 筑碾压过程实时监控 系统 、面板堆石 坝上坝运输过 程实时监控系统和大坝施工信息现场 P D A采集系统

3、构成 。从数字大坝监控系统在梨园水 电站运行情况 来看 ,在碾压机行驶速度 、激振力 、压实厚度 、上 坝运输 以及碾压遍数达标率等施工质量控制方 面起 到 了较好 的监控作用 ,达到 了辅 助控制大坝填筑施 工质量的 目标。 2 数字大坝填筑质量监控系统简介 2 1 系统建设 目标 数字大坝填筑质量监控系统建设 的主要 目标为: ( 1 ) 对混凝土面板堆石坝碾压施工质量进行实时 监测和反馈控制 ,为保证大坝填筑施工过程始终处于 受控状态提供技术支持。 ( 2 ) 对工程质量、安全监测 、施工进度等信息进 行集成管理,构建大坝综合数字信息平台;为面板堆 石坝建设过程的质量监控 、运行期坝体的

4、安全分析提 供支撑平台。 ( 3 ) 实现业 主和监理对工程建设 质量 的深度参 与 ,精细管理。通过系统的 自动化监控 ,不仅使业主 放心工程质量 ,而且可实现对工程建设质量控制的快 速反应。 ( 4 ) 有效提升工程建设 的管理水平 ,实现工程建 设的创新化管理 ,为打造优质精品工程提供强有力 的 技术保障。 2 2 面板堆石坝填筑碾压过程实时监控 通过在碾压机械上安装碾压机械施工信息采集仪 器 ,对坝体填筑碾压机械施工过程进行实时 自动监 测 ,以达到监控坝体填筑碾压施工参数的目的。主要 实现如下功能: ( 1 ) 动态监测施工作业面碾压机械运行轨迹 、速 度 、振动状态和碾压高程等 ,

5、最终在监控站 P C监控 终端上可视化显示。 ( 2 ) 实时 自动计算和统计施工作业面各位置的碾 压遍数 、压实厚度等 ,并在渠道施工数字地图上可视 化显示 。 ( 3 ) 当碾压机械运行超速,以及振动状态 、碾压 遍数不达标时,系统 自动给操作手 、现场监理和管理 人员发送手机 短信报警信息 ,并在现场监理分控站 P c监控终端上醒目提示,同时把该报警信息写入施 工异常数据库备查。 ( 4 ) 在每单元施 工结束后 ,输 出碾压质量 图形 收稿 日期 :2 0 1 3 0 2 2 7 作者简介 :苗延强 ( 1 9 8 l 一 ) ,男,工程师。 Wa t e r Re s o u r c

6、 e s a n d Hy d r o p o we r En g in e e r i n g V o l 4 4 No 5 学兔兔 w w w .x u e t u t u .c o m 报表 ,包括碾压轨迹 图、碾压遍数 图、压实厚度 图 和碾压层平整度 ( 高程 ) 图等 ,作为质量验收辅助材 料 。 ( 5 ) 可在总控 中心和现场控站对大坝填筑碾压情 况进行监控 ,实现远程、现场“ 双监控” 。 ( 6 ) 把整个建设期所有施工单元的碾压质量信息 保存至网络数据库 ,可供后续分析应用 。 2 3面板堆石坝上坝运输过程实时监控 对上坝运输车辆安装车辆 自动定位设备和 自动监 测卸料装

7、置 ,从而可实现上坝运输车辆从料场到坝面 的全程监控 。包括 :( 1 ) 料场料源匹配动态监测及报 警 ;( 2 ) 各分 区 不同来源的各种性质料源的上坝强 度统计 ;( 3 ) 各分 区 不 同来源 的各种性质料源 的上 坝方量统计 ;( 4 ) 道路行 车密度统计 ,各工作面车辆 优化调度 ;( 5 ) 车辆信息及空满载监视 ;( 6 ) 车辆运 输上坝三维动态监视。 2 4大坝施工信息现场 P D A采集系统 P D A采集系统主要实现如下功能 :( 1 ) 现场试验 数据( 试坑试验) 与现场照片的 P D A采集 ,包括整个 施工期内的所有试坑和附加质量法信息 ( 包括监理 、

8、施工单位两方数 据 ) ;( 2) 坝料 、料场 、运输 车辆 等 信息的 P D A采集;( 3 ) 现场采集与分析数据通过 P D A无线传 输至 系统 中心数据库 ,以备 后续 应用 ; ( 4 ) 对 于相对 固定 的信息通过 I E客户端输人 ,P D A 主要采集施工过程中的临时变动数据。 2 5 数字大坝填筑质量监控系统运行流程 数字大坝监控系统运行流程如下 : ( 1 ) 上报碾压 规划 和运输 车辆 规划 。测 量人员 在现场将碾压仓号范 围测 出,并将碾压范 围规划 上 报监理审核 ,审核通过后录入 系统 ;现场调度人 员 将拟上料车辆信息上报监理,审核通过后录入系 统 。

9、 ( 2 ) 开仓 。规划录入结束后 ,经现场监理审核通 过具备上料条件后 ,车辆运输规划生效 ,开仓上料 ; 上料完成 ,经现场监理审核通过具备碾压条件后 ,碾 压规划生效 ,开始碾压。 ( 3 ) 监控 。上料开始后应用上坝运输过程实时监 控系统进行监控管理 ,碾压开始后 ,应用填筑碾压过 程实时监控系统进行监控管理。 ( 4 ) 收仓 。碾压 完成 后 ,达 到规定 的监控指 标 后 ,经现场监理审核通过后收仓。 3 数字大坝填筑质量监控系统运行状况与分析 混凝土面板堆石坝填筑碾压过程实时监控系统和 水利水电技术第4 4卷2 0 1 3年第5期 苗延强, 等浅析梨园水电站数字大坝填筑质量

10、监控系统的应用 上坝运输过程实时监控系统分别于 2 0 1 1 年 8月 1 6日 和 2 0 1 1年 8月 3 1日启动试运行 ,2 0 1 1年 1 O月 2 7 日,系统顺利通过初期验收 ,开始正式运行。试运行 和正式运行期间( 截止 2 0 1 2年 1 2月 3 1日) ,大坝填 筑碾压 过 程 实 时 监 控 系 统 监控 了高 程 1 4 7 6 。 8 1 5 8 3 4 m总共 1 0 6 2个仓面 的填筑碾 压过程 ;上坝 运输过程实 时监控系统完 整监控 了高程 1 4 8 4 4 1 5 8 3 4 m总共 1 0 3 2个仓 面的上坝运输过程 ;大 坝 施工现场 P

11、 D A采集 系统 于 2 0 1 1年 9月 1日启动运 行 ,期 间 共 采 集 了 9 1 0条试 坑 法 试 验 检 测 数 据 、 4 0 3 1 条附加质量法检测数据和5 2 5条安全检测数据。 三大系统运行正常 ,从运行结果看 ,基本达到了系统 目标要求。 3 1 仓面碾压遍数监控与分析 2 0 1 1 年 8月 1 6日至 2 0 1 2年 1 2月 3 1日,数字大 坝系统共监控下游堆石排水区( 3 D) 、主堆石 区下部 ( 3 B D) 和垫层过 渡 区( 2 A、3 A) 施 工仓面 1 0 6 2个 , 其中全程监控施工仓面 1 0 4 1 个 ,所有全程监控的施 工

12、仓面中,碾压标准遍数及 以上区域所 占比例最低为 9 0 0 2 ,最高 为 9 9 9 2 ,平 均为 9 7 7 3 。有 2 1 个仓面由于碾压机电源故障、网络信号中断 、分控站 停电等因素导致数字大坝监控系统无法正常监 控仓 面,采取以现场监控为主,所有仓面均在现场监理旁 站监督下碾压 ,合格后收仓。 针对个别仓面存在因埋设监测仪器、现场临时道 路修筑等局部无法进行碾压监控的现象 ,为了避免影 响碾压监控效果 ,经现场监理同意后进行了排除,排 除部位施工单位三检人员和现场监理进行旁站监督碾 压情况,合格后收仓。施工单位分控站监控人员对仓 面碾压实时监控过程中,监控轨迹显示发现漏碾或碾

13、压遍数低于批复的碾压遍数时,施工单位监控管理人 员及时提醒现场进行补压 ,避免漏碾 、欠压 ;碾压遍 数满足要求的碾压遍数时,提醒其停止碾压,避免超 压及造成资源浪费 。针对受气候以及 网络公 司掉线断 网等情况影响,导致部分 区域监控不全的情况 ,通知 现场监理工程师旁站, 并对碾压情况予以确认,合格 后方可收仓 。 3 2 碾压机行走超速和振动不达标监控与分析 根据现场碾压实际情况采取连续 1 0 s 超速行驶 为有效超速,监控系统即进行报警,超速碾压过程不 计人碾压轨迹 。2 0 1 1 年 8月 1 6日至 2 0 1 2年 1 2月 3 1 日期间 ,共超速报警 1 0 6 9次 ,

14、其 中 5 3 0次属碾压机 械进离场超速( 碾压转场、加油、休工等) ,实际超 速 5 3 9次。针对超速报警情况 ,系统中专门对碾压机 学兔兔 w w w .x u e t u t u .c o m 苗延强, 等浅析梨园水电站数字大坝填筑质量监控系统的应用 超速进行了手机短信提醒警告服务 ,将报警信息及时 发生给施工单位现场管理人员和现场监理 ,方便 了现 场施工管理 ,同时对操作人员进行操作技能培训 、职 业素质教育 ,尽量减少超速次数 ,避免造成资源浪 费。碾压机激振力即振动状态不达标 2 8 1次,其 中碾 压机械进离场 ( 碾压转场、加油 、休工等 ) 时振动状 态不达标为 2 0

15、 9次 ,占7 4 3 8 ,实际碾压时振动不 达标为 7 2次。从实 际碾压 时振动不达标轨迹所 占全 部监控轨迹 比例看 ,并经与现场土工试验检测结果核 实确认 ,不影响大坝碾压质量 ,碾压机振动状态处于 受控状态。 3 3 仓面压实厚度监控与分析 2 0 1 1年 8月 1 6 El至 2 0 1 2年 1 2月 3 1日,数字 大坝系统监控 的下游堆石 排水 区( 3 D) 、主堆石 区 ( 3 B、3 D) 和垫层 过渡 区( 2 A、3 A) 的所有仓 面 中, 其中 3 D料和 3 B料仓面施工层厚控制在 0 8 m,监 控压实厚度均值最小值为 0 7 3 m,最大值为0 8 8

16、 m, 所有 3 D料和 3 B料监控仓面的平均压实厚度为0 8 0 4 m; 2 A料和 3 A料仓面施工层厚控制在 0 4 m,监控压实 厚度均值最小值为 0 3 7 m,最大值 0 4 4 m;所有 2 A 料和 3 A料监控仓面的平均压实厚度为 0 4 1 3 m;仓 面厚度监控结果与现场厚度量测检查结果基本 吻合 , 仓面压实厚度监控系统运行效果 良好。 3 4上坝运输车辆卸料监控与分析 上坝运输系统 2 0 1 1年 8月 3 1日至 2 0 1 2年 l 2月 3 1日,共完整监控 1 0 3 2个仓面的坝料运输过程 ,共 监测到正确卸料 6 6 3 1 6次 ,卸料报警 7 2

17、 1 1 次 ,监测 到的正确卸料次 数 占总卸料 次数 的比例为 9 0 2 。 卸料出错报警原因主要有以下几个方面:部分I 临时调 度更改的车辆未及时加入调度计划进行上坝 ;上坝仓 号规划坐标出错未及时更正 ;某些监控设备损坏导致 报警错误 ;未及时上报变更计划 、临时调动、级配调 整 、临时铺路调度等 。针对上述原因 ,施工现场采取 了相应的针对措施 ,后期运行期问卸料出错报警次数 明显较 少 。 4 数字大坝监控系统运行常见问题 从数字大坝监控 系统在梨 园水 电站运行情况来 看 ,在碾压机行驶速度 、激振力 、压实厚度 、上坝运 输 以及碾压遍数达标率等施工质量方面控制起到了较 好的

18、监控作用 ,达到了辅助控制大坝填筑施工质量的 目的。数字大坝监控成果统计表明,大坝填筑施工质 量处于受控状态。但在施工过程中,数字大坝监控系 统在实际应用中在个别时段也 出现了一些问题 ,主要 有以下几方面。 ( 1 ) 监控系统信号不连续。在施工的过程 中,振 动碾在规划的区域正确进行碾压时 ,监控系统出现信 号不稳定 ,信号时有时无的情况 ,在碾压初期信号稍 微稳定 ,但经常在碾压一段时间后 ,监控系统信号断 断续续 ,振动碾 碾压轨迹成 像不连续 ,造 成伪 “ 欠 碾” 的情况,造成施工单位投入大量时问 、人力物力 进行补碾,严重影响施工进度 ,甚至造成无法开仓 , 运输车辆窝工等情况

19、 。 ( 2 ) 监控系统反馈信息有误。在施工单位现场坝 面管理人员及分控站值班员 的正确指挥下 ,振动碾 ( 高频低振 ) 严格按照技术要求进行振动碾 压,但有 时监控系统显示为无振动状态 ,即为 “ 静碾” ,碾压 轨迹显示为红 色轨迹 ( 即无效轨迹 ) ,正常碾压过 的 区域显示为无效碾压,导致施工单位返工,大大增加 了施工成本 ,严重降低了施工效率。 ( 3 ) 监控系统存 在接 收信号漂移 现象 。碾压机 在按照监理审核后 的仓面规 划区域正确碾压时 ,监 控系统经常出现信号漂移 ,其显示 的碾压轨迹时左 时右 ,时东时西 ,偏离 实际碾压 轨迹 ,造成伪 “ 错 碾”,最后按要求

20、 的碾压遍数 完成碾压 时,某些 已 碾压合格 区域显示为 “ 欠碾 ” 或 “ 未碾 ” ,部 分未碾 区域显示 为 “ 超碾 ” 或 “ 已碾” ,给现场组织造 成了 很大麻烦 。 ( 4 ) 监控系统实时定点定位精度较差。碾压机在 对欠碾区域进行补碾时,分控站指挥员利用对讲机对 振动碾操作手进行指挥作业 ,通常出现监控系统显示 为指定区域,实际振动碾位置偏离严重 ,甚至出现屏 幕显示位置在左岸 ,实际位置在右岸的情况,造成分 控站指挥员无法正确指挥振动碾作业 。 ( 5 ) 监控 系统接 收信号不 同步 。实际施工过 程 中,经常出现施工单位现场监控电脑与监理现场监控 电脑在同一监控仓面

21、同一时间点所生成图像的合格率 不一致的情况 ,有时在进行数字大坝监控系统刷新或 者电脑重启之后再重新生成的碾压图像与原生成图像 不一致 ,有效碾压轨迹成像丢失 ,合格率下降的不正 常情况( 从未出现合格率上升的情况 ) 。 ( 6 ) 监控系统受网络制约严重。2 0 1 2年 3月中旬 至今 ,现场分控站联通网络网速一直不稳定 ,经常性 的网络延时非 常普遍 ,网络延时最长时间达 2 ra i n , 平均延时大于 2 0 S ,网络延时通 常出现在 1 3 :0 0 1 6:0 0 、2 3 :0 00 3 :0 O时段 ,特别是在碾压设备 较多或碾压仓 面快要完成时网络延时现象最为严重。

22、( 下转第 3 9页) 水利水电技术第4 4卷2 0 1 3年第5期 学兔兔 w w w .x u e t u t u .c o m 第二段施工 图 3固结灌浆施工程序 灌浆结束条件 :单孔各灌浆段的结束条件为 :达 到设计压力 ,回浆后屏浆 1 0 rai n ,即结束灌浆。 特殊情况处理 :( 1 ) 冒浆 的处理 ,灌浆过程 中 , 发现 冒浆 、漏浆时,根据现场具体情况采用嵌缝 、表 面封堵 、加浓浆液 、降低压力 、限流、限量、间歇 、 待凝等方法加 以处理。( 2 ) 串浆的处理 ,灌浆过程 中 如发现串浆时,则采用下述方法处理 ,如被 串孔正在 钻进 ,则立即停钻 ;串浆量较大

23、,则尽可能与被串孔 同时灌注,当无条件同时灌浆时 ,灌浆结束后 ,扫孔 后再灌。 灌浆效果检查及质量控制 :( 1 ) 采用钻孔声波检 查 ,孔数为该 区灌浆 孔 总数 的 5 ,孔 径 + 7 5 mm。 检查孔采用 0 4: 1的水泥浆进行全孔封孔。( 2 ) 以检 查孔单孔声波纵波速 为主 ,对灌前 、灌后 的波速 进行检测,灌后波速参考值 后= 1 +( 1 0 2 0 ) 前 ( 前 为灌前波速 ) ,最终灌 后波速根据 灌浆试 验成 果及工程需要确定 。( 3 ) 灌 浆 过程 中,灌 浆压 力或 注入 量突 然改变较 大时,应立 即查 明原 因,采取相 应的措施处理。( 4 )

24、灌浆前、浆液变换时、灌浆结束时 王俊蔚, 等固结灌浆在苗尾水电站溢洪道高边坡治理中的应用 均应测量浆液密度 ,灌浆过程 中也应每隔 1 5 3 0 mi n 测量一次浆 液 密度 ,当发 现浆 液 性能偏 离 规定 指 标较大时 ,应立 即查 明原 因进行处理 。( 5 ) 针 对耗 浆量较大 的孔 可采 取 间隔 灌浆 的方 法 ,施 工效果 较好 。 成果统 计 :经施 工 统计 ,进水 渠 每级 边 坡 固 结灌浆综合耗灰 量 2 6 02 9 0 k g m。灌前波 速 前 = 1 6 0 03 3 9 0 m s ,平均 波速 2 1 4 8 m s ,灌后 波速 后=1 9 9 4

25、3 5 0 8 r n s ,平均波速 2 6 6 7 m s , 波速综合提高 2 4 2 ,灌后波速满足设计要求及工 程需 要 。 5 安全监测 进水渠 1 4 7 5 0 0 m高程以上边坡布置表面变形 监测点 7个 ,4点 位移计 2套 ;两个 典型 断面布置 钢筋计 3 2个测点 ,锚索测力计两个典型断面 6个测 点 。 通过安全监测统计分析 ,边坡表面变形测点水平 变形及沉降变形量值不大, 4点位移计变形量总体较 小,各钢筋计均处于较低应力水平,锚索测力计荷载 稳定。监测成果表明溢洪道进水渠段边坡总体处于稳 定状态。 6 结语 高边坡治理大多采用深层锚 固与浅层支 护相结 合的支护

26、措施 ,固结灌浆 在高边坡综合 治理中经常 被采用 ,特别是地质条件较差的高边坡 ;同时也是 高边坡失稳后 的应急处理措施之一 。固结灌浆 可在 边坡 开挖 之前 进行 ,也 可 以在边 坡 开挖 完成 后进 行 。本工程结合锚筋桩施 工进行 固结灌浆 的施工方 法 ,即节约工程投资又提高 了施工生产效率 ,类 似 工程可 以借鉴 。 ( 责任编辑陈小敏 ) ( 上接 第 3 6页) 5 建议 数字大坝填筑质量监控系统从 运行效果看 ,达 到了辅助控制大坝填筑施工质量的 目的,但是 也存 在一些 问题 ,为 了能够使监控系统在未来起 到更 大 的作用 ,更加方便 、规范现场施工质 量管理 ,提

27、出 以下建议 :( 1 ) 进一步 优化数 据传输 系统 。进一 步 优化 G P S无线通信的数据链 的一点对多点 、双向的 水利水电技术第 4 4卷2 0 1 3年第 5 期 高通信率功能 ,对振动碾运行轨迹 、运行 速度和碾 压遍数必须实现实 时、连续监控 ,确保定 位数据的 实时反馈 。( 2 ) 对监 控系统进 行升级 ,确保 系统稳 定性 。根据 现场 发 现 的问题 进 行针 对性 的系统 升 级 ,同时提高监控 中心 、网络中继站 和安装 在振动 碾 的监控设备的稳定性 ,尤其是设置在碾压机械上 的监控设备 。 ( 责任编辑欧阳越 ) 3 9 学兔兔 w w w .x u e t u t u .c o m

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 通信科技 > 监控/监视

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
