收藏 分销(赏)

地砖工程范文.doc

上传人:可**** 文档编号:4163109 上传时间:2024-08-07 格式:DOC 页数:3 大小:41.54KB
下载 相关 举报
地砖工程范文.doc_第1页
第1页 / 共3页
地砖工程范文.doc_第2页
第2页 / 共3页
地砖工程范文.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

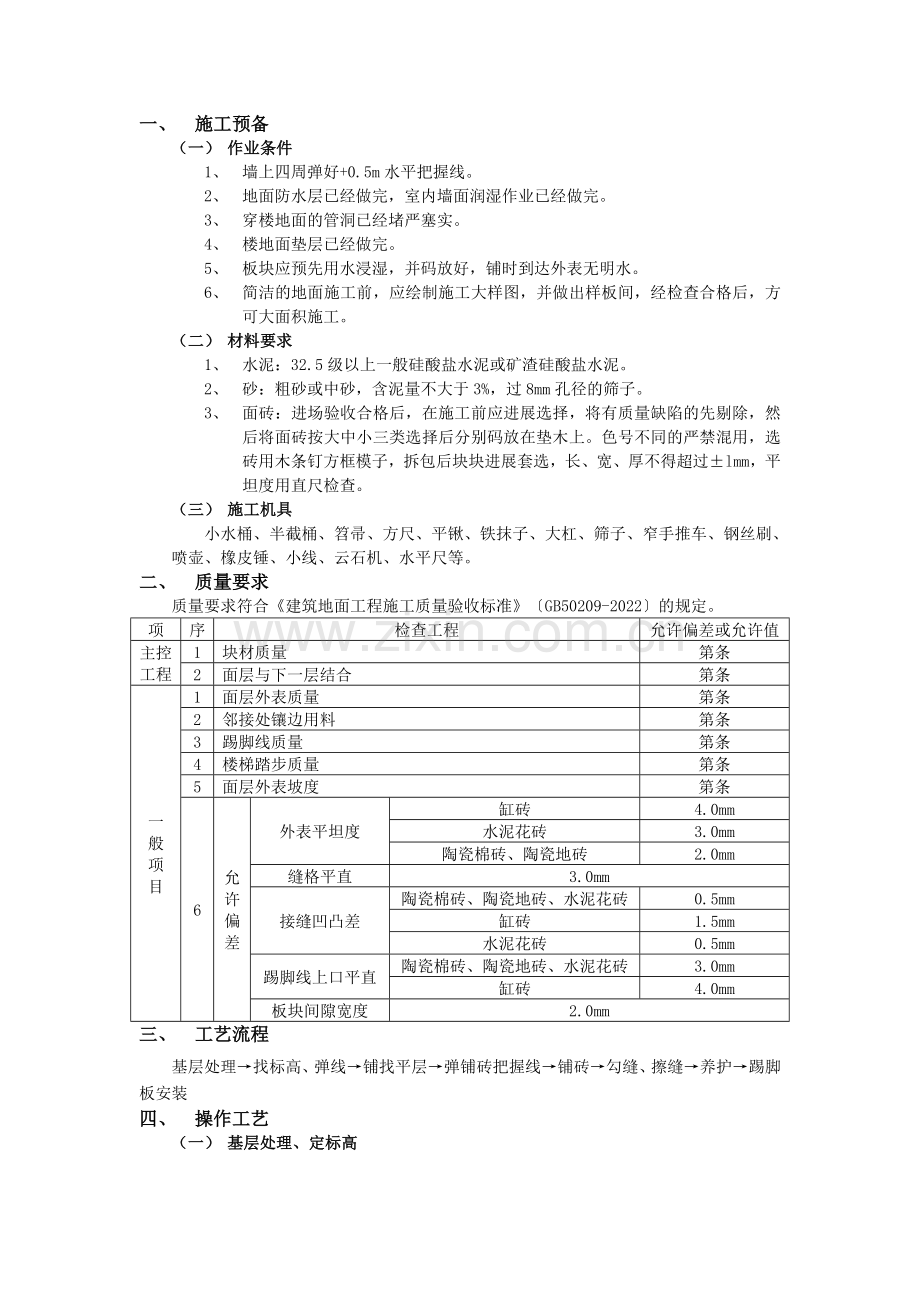

1、一、 施工预备(一) 作业条件1、 墙上四周弹好+0.5m水平把握线。2、 地面防水层已经做完,室内墙面润湿作业已经做完。3、 穿楼地面的管洞已经堵严塞实。4、 楼地面垫层已经做完。5、 板块应预先用水浸湿,并码放好,铺时到达外表无明水。6、 简洁的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。(二) 材料要求1、 水泥:32.5级以上一般硅酸盐水泥或矿渣硅酸盐水泥。2、 砂:粗砂或中砂,含泥量不大于3%,过8mm孔径的筛子。3、 面砖:进场验收合格后,在施工前应进展选择,将有质量缺陷的先剔除,然后将面砖按大中小三类选择后分别码放在垫木上。色号不同的严禁混用,选砖用

2、木条钉方框模子,拆包后块块进展套选,长、宽、厚不得超过lmm,平坦度用直尺检查。(三) 施工机具小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。二、 质量要求质量要求符合建筑地面工程施工质量验收标准GB50209-2022的规定。项序检查工程允许偏差或允许值主控工程1块材质量第条2面层与下一层结合第条一般项目1面层外表质量第条2邻接处镶边用料第条3踢脚线质量第条4楼梯踏步质量第条5面层外表坡度第条6允许偏差外表平坦度缸砖4.0mm水泥花砖3.0mm陶瓷棉砖、陶瓷地砖2.0mm缝格平直3.0mm接缝凹凸差陶瓷棉砖、陶瓷地砖、水泥花砖0

3、.5mm缸砖1.5mm水泥花砖0.5mm踢脚线上口平直陶瓷棉砖、陶瓷地砖、水泥花砖3.0mm缸砖4.0mm板块间隙宽度2.0mm三、 工艺流程基层处理找标高、弹线铺找平层弹铺砖把握线铺砖勾缝、擦缝养护踢脚板安装四、 操作工艺(一) 基层处理、定标高1、 将基层外表的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净。2、 依据+0.5m水平把握线和设计图纸找出板面标高。(二) 弹把握线1、 先依据排砖图确定铺砌的缝隙宽度。2、 依据排砖图及缝宽在地面上弹纵、横把握线。留意该十字线与墙面抹灰时把握房间方正的十字线是否对应平行,同时留意开间方向的把握线是否与走廊的纵向把握线

4、平行,不平行时应调整至平行。以避开在门口位置的分色砖消灭大小头。注:排砖原则: 开间方向要对称垂直门口方向分中; 破活尽量排在远离门口及隐蔽处,如:暖气罩下面; 为了排整砖,可以用分色砖调整; 与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔; 依据排砖原则画出排砖图,有地漏的房间应留意坡度、坡向。(三) 铺砖为了找好位置和标离,应从门口开头,纵向先铺23行砖,以此为标筋拉纵横水平标高线,铺时应从里面对外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:1、 铺砌前将砖板块放入半截水桶中浸水润湿,晾干后外表无明水时,方可使用。2、 找平层上洒水润湿,均匀涂刷素水泥浆水灰比为0

5、.40.5涂刷面积不要过大,铺多少刷多少;3、 结合层的厚度:一般承受水泥砂浆结合层,厚度为1025mm;铺设厚度以放上面砖时高出面层标高线34mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平铺设面积不得过大。4、 结合层拌和:干硬性砂浆,协作比为1:3体积比,应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。5、 铺贴时,砖的反面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,挨次从内退着往外铺贴,做到面砖砂浆饱满、相接严密、结实,与地漏相接处,用云石机将砖加工与地漏相吻合。铺地砖时最好一次铺一

6、间,大面积施工时,应实行分段、分部位铺贴。6、 拨缝、修整:铺完23行,应随时拉线检查缝格的平直度,如超出规定应马上修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层分散之前完成。(四) 勾缝、擦缝面层铺贴应在24h后进展勾缝、擦缝的工作,并应承受同一品种、同强度等级、同颜色的水泥,或用特地的嵌缝材料。1、 勾缝:用l:l水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平坦、光滑。随勾随将剩余水泥砂浆清走、擦净。2、 擦缝:如设计要求缝隙很小时,则要求接缝平直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最终将面层上的水泥浆擦干净。(五

7、) 养护铺完砖24h后,洒水养护,时间不应少于7d。(六) 镶贴踢脚板踢脚板用砖,一般承受与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地面缝形成骑马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开头铺贴,砖反面朝上抹粘结砂浆协作比1:2水泥砂浆,使砂浆粘满整块砖为宜,准时粘贴在墙上,砖上楞要跟线井马上拍实,随之将挤出的砂浆刮撑,将面层清洗干净在粘贴前,砖块要浸水晒干,墙面刷水润湿。五、 成品保护1、 在铺贴板块操作过程中,对以安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰车承受窄车等。2、 切割地砖时,不得在刚铺贴好的砖面

8、层上操作。3、 刚铺贴的砂浆抗压强度达1.2MPa时,方可上人进展操作,但必需留意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层。喷浆时要对面层进展掩盖保护。六、 应留意的质量问题1、 板块空鼓:基层清理不净、洒水潮湿不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的缘由。2、 踢脚板空鼓缘由,除与地面一样外,还由于踢脚板反面粘结砂浆挤不到边角,造成边角空鼓。3、 踢脚板出墙厚度不全都:由于墙体抹灰垂直度、平坦度超出允许偏差,踢脚板镶贴时按水平线把握,所以出墙厚度不全都。因此在镶贴前,先检查墙面平坦度,进展处理后再进展镶贴。4、 板块外表不干净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不掩盖等,都造成层面被污染。5、 有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进展弹线找坡。因此必需在找标高、弹线时找好坡度,抹灰饼和标筋时,抹出泛水。6、 地面铺贴不平,消灭凹凸差:对地砖未进展预先选挑,砖的厚度不全都造成凹凸差,或铺贴时未严格按水平标高线进展把握。7、 地面标高错误:多消灭在厕浴间。缘由是防水层过厚或结合层过厚。8、 厕浴间泛水过小或局部倒坡:地漏安装过高或+0.5m水平把握线不准。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
