主厂房毛石回填及土方回填施工措施.docx

上传人:胜**** 文档编号:4161267 上传时间:2024-08-07 格式:DOCX 页数:6 大小:14.85KB 下载积分:10 金币
下载 相关 举报
主厂房毛石回填及土方回填施工措施.docx_第1页
第1页 / 共6页
主厂房毛石回填及土方回填施工措施.docx_第2页
第2页 / 共6页


点击查看更多>>
资源描述

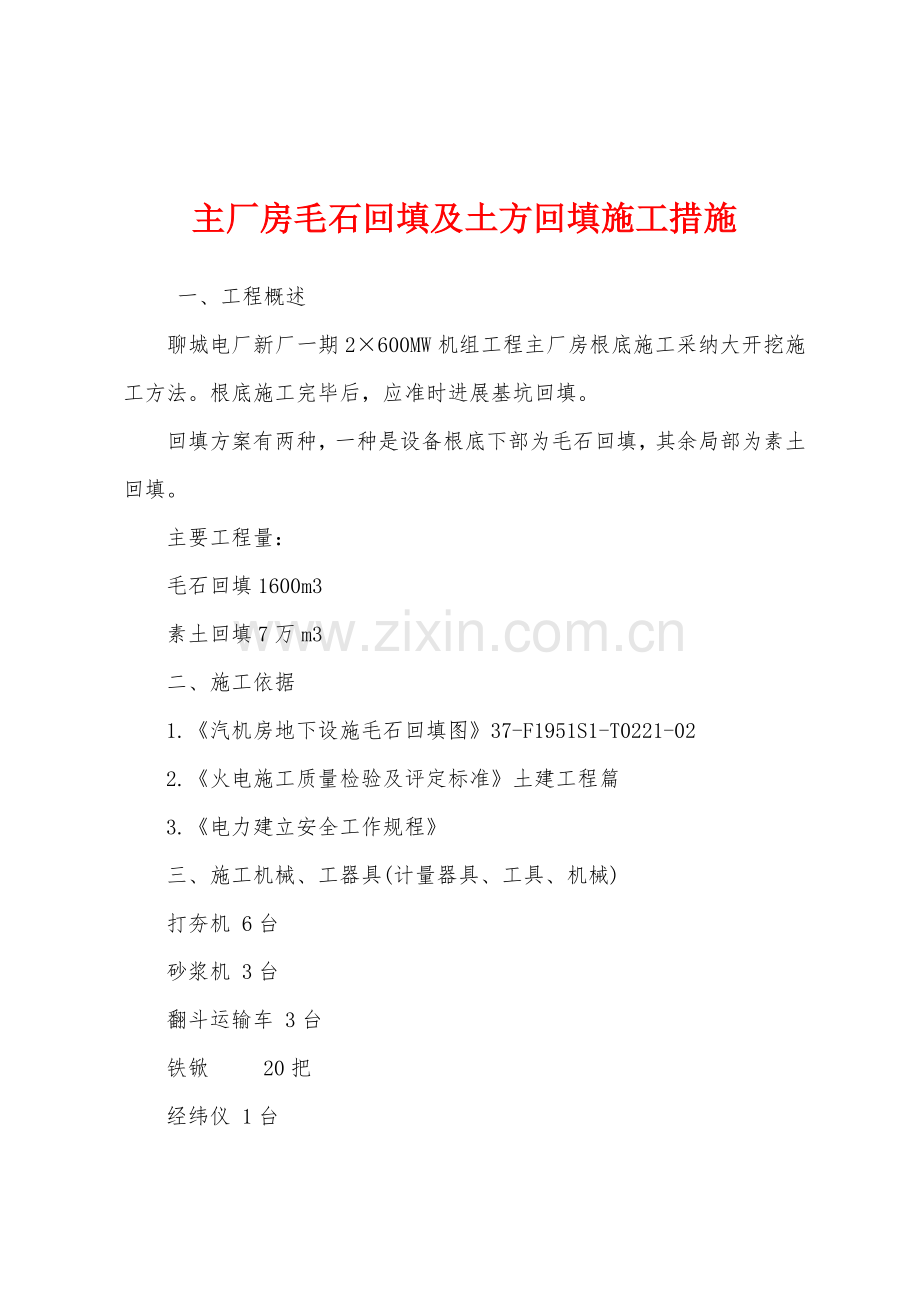

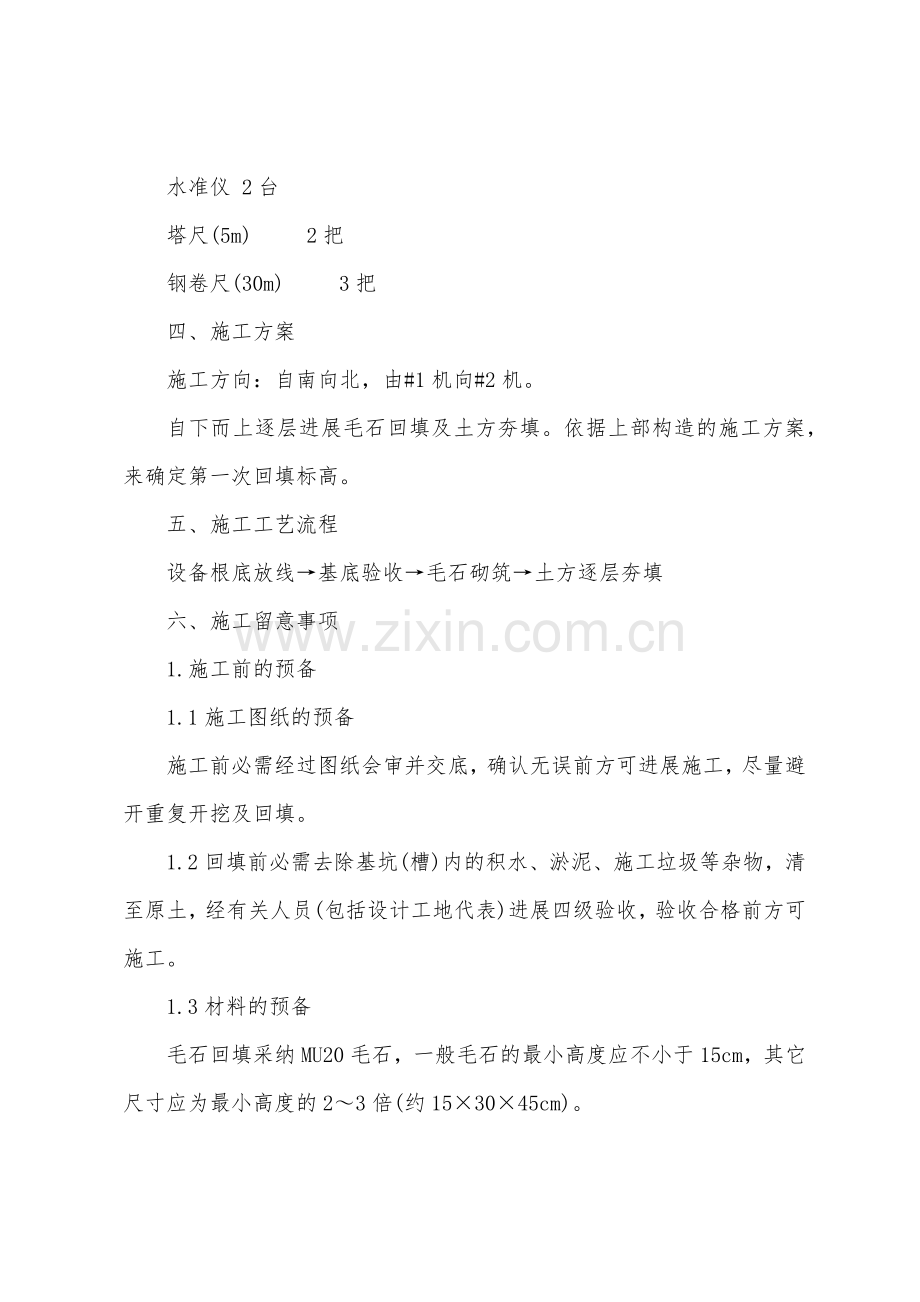

主厂房毛石回填及土方回填施工措施 一、工程概述 聊城电厂新厂一期2×600MW机组工程主厂房根底施工采纳大开挖施工方法。根底施工完毕后,应准时进展基坑回填。 回填方案有两种,一种是设备根底下部为毛石回填,其余局部为素土回填。 主要工程量: 毛石回填1600m3 素土回填7万m3 二、施工依据 1.《汽机房地下设施毛石回填图》37-F1951S1-T0221-02 2.《火电施工质量检验及评定标准》土建工程篇 3.《电力建立安全工作规程》 三、施工机械、工器具(计量器具、工具、机械) 打夯机 6台 砂浆机 3台 翻斗运输车 3台 铁锨   20把 经纬仪 1台 水准仪 2台 塔尺(5m)   2把 钢卷尺(30m)   3把 四、施工方案 施工方向:自南向北,由#1机向#2机。 自下而上逐层进展毛石回填及土方夯填。依据上部构造的施工方案,来确定第一次回填标高。 五、施工工艺流程 设备根底放线→基底验收→毛石砌筑→土方逐层夯填 六、施工留意事项 1.施工前的预备 1.1施工图纸的预备 施工前必需经过图纸会审并交底,确认无误前方可进展施工,尽量避开重复开挖及回填。 1.2回填前必需去除基坑(槽)内的积水、淤泥、施工垃圾等杂物,清至原土,经有关人员(包括设计工地代表)进展四级验收,验收合格前方可施工。 1.3材料的预备 毛石回填采纳MU20毛石,一般毛石的最小高度应不小于15cm,其它尺寸应为最小高度的2~3倍(约15×30×45cm)。 1.4毛石砌筑采纳M5水泥砂浆,应由试验室进展协作比设计。 1.5回填土料的预备 淤泥、腐殖土、冻土、耕植土及有机质含量大于8%的土不得作为地下设施的回填土料,土料采纳原厂区开挖出的土料。依据设计要求:“fk≥80kpa,压实系数0.91~0.95,干容量1.5T/m3”,先取样取片做试验,若试验结果符合设计要求,则执行;若不符合,则通知设计院另行设计。并由试验室测定土料的含水率,并现场监视执行。   2.毛石砌筑施工留意事项 2.1严格根据试验的砂浆协作比进展,假如现场拌合砂浆必需现场设置灰盘,严禁就地拌合。 2.2砂浆必需拌合匀称,按标准留做砂浆试块。 2.3毛石的材质应符合设计要求,无夹层、裂隙,未风化,外表干净,如有泥污应用水冲洗洁净。 2.4每一皮毛石,其大面应向下,放平稳。 2.5每皮砌筑石块要相互错缝,内外搭接。不得采纳外面侧立石块,中间填心的砌筑方法,应分层卧砌,每层厚度约30~40cm。 2.6砌筑时应先座浆,不得灌浆。转角应用直角的角石,将直角安放在墙角一面,并依据尺寸纵横搭接砌筑入墙体内。 2.7灰缝应掌握在20~30mm左右,每天砌筑高度不超过1.2m。 2.8砌筑时应随时检查砌体的垂直度,平面尺寸及标高。防止倾斜偏移及标高偏差达大。 2.9冬季施工应依据冬季施工措施(另编制冬季施工措施)。 3.回填土施工留意事项 3.1回填土在条件允许的状况下应同砌体同时施工,并执行标准要求。 3.2回填土料应经试验室检测合格前方可使用。 3.3填土每层铺土厚度和压实遍数要进展现场碾(夯)压试验确定。当采纳硅式打夯机。铺土厚度200~250mm,每层压实遍数3~4遍。 3.4填土应采纳原厂房开挖出的土填筑,并宜掌握土的含水率,在最优含水量范围之内。 3.5填土应从最低处开头,由下向上整个度分层铺填碾压或夯实。 3.6在地形起伏之处,应做接槎,修建1:2阶梯形边坡,每台阶高可取50cm,宽100cm。分段填筑时每层接缝处应做成大于1:1.5的斜坡,碾迹重叠0.5~1.0m,上下层错缝距离不应小于1m。 3.7用蛙式打夯机打夯之前应初步平坦,打夯机依次夯打,匀称分布,不留间隙,对于夯机不能夯打到的地方,应人工夯夯实。 3.8每夯实一层,应准时按标准要求做压实试验,试验合格前方可进展上一层夯填。 3.9冬季施工时应依据冬季施工措施。 七、安全留意事项 1.在施工之前,必需对全部参与施工人员进展详尽的安全技术交底,并做好交底签证记录。 2.检查道路是否畅通,机械是否完好。 3.毛石砌筑与回填土应同时施工。 4.全部打夯机均应绝缘良好,并装有漏电爱护装置,操作人员应戴绝缘手套。  5.运石车辆两车前后距离平道上不小于2m,坡道上不小于10m,驶离坡顶的距离不小于2m。 6.如遇雨天,要做好防雨措施,以防雨水冲走砂浆,致使砌体倒塌。 7.做好打夯机等施工机械的防雨措施。 8.大雨、冰冻等特别气候后,应检查砌体是否有垂直度的变化,是否产生裂缝,是否有不匀称下沉等现象,打夯机是否绝缘良好。 9.使用大锤破裂时,应先检查铁锤有无裂开,锤柄是否坚固。 10.使用人工夯实时,施工人员动作要全都。 11.现场的全部施工电缆均应布设条理且应绝缘良好,严禁在水中浸泡。 12.夜间施工应有足够的照明。 13.石块运输应有良好的通道,不得抛掷。 14.施工时留意与其他工种(如模板、架子撤除等)的穿插。 八、人员组织及劳动力安排 主任:王庆平 施工技术员:李克远 劳动力组织:50人 九、措施性材料名目 麻绳200m 十、附件 此项无。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
