收藏 分销(赏)

钢筋冷挤压连接机安全操作规程技术交底.docx

上传人:胜**** 文档编号:4160872 上传时间:2024-08-07 格式:DOCX 页数:2 大小:12.76KB
下载 相关 举报
钢筋冷挤压连接机安全操作规程技术交底.docx_第1页
第1页 / 共2页
钢筋冷挤压连接机安全操作规程技术交底.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

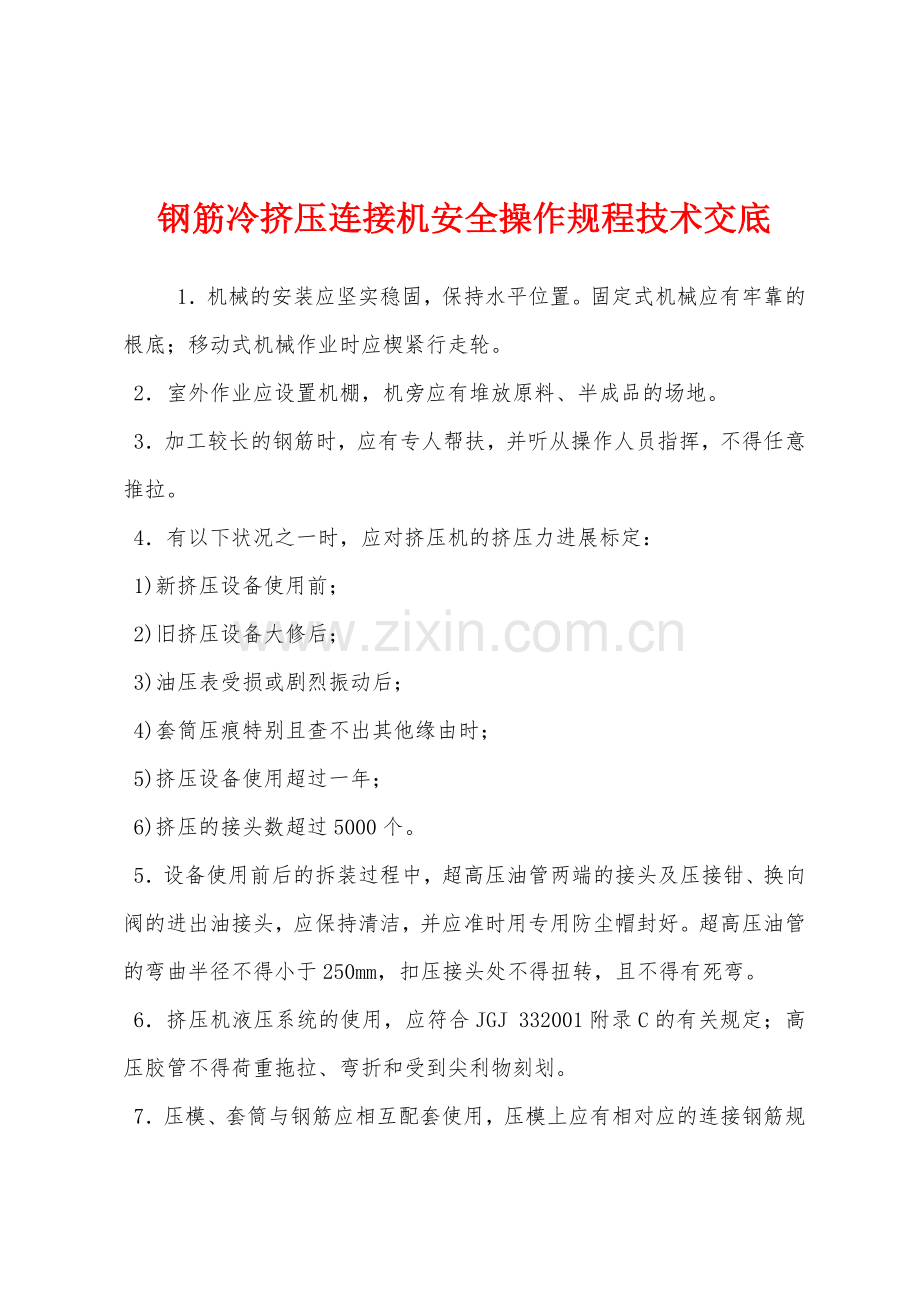

1、 钢筋冷挤压连接机安全操作规程技术交底 1机械的安装应坚实稳固,保持水平位置。固定式机械应有牢靠的根底;移动式机械作业时应楔紧行走轮。 2室外作业应设置机棚,机旁应有堆放原料、半成品的场地。 3加工较长的钢筋时,应有专人帮扶,并听从操作人员指挥,不得任意推拉。 4有以下状况之一时,应对挤压机的挤压力进展标定: 1)新挤压设备使用前; 2)旧挤压设备大修后; 3)油压表受损或剧烈振动后; 4)套筒压痕特别且查不出其他缘由时; 5)挤压设备使用超过一年; 6)挤压的接头数超过5000个。 5设备使用前后的拆装过程中,超高压油管两端的接头及压接钳、换向阀的进出油接头,应保持清洁,并应准时用专用防尘帽

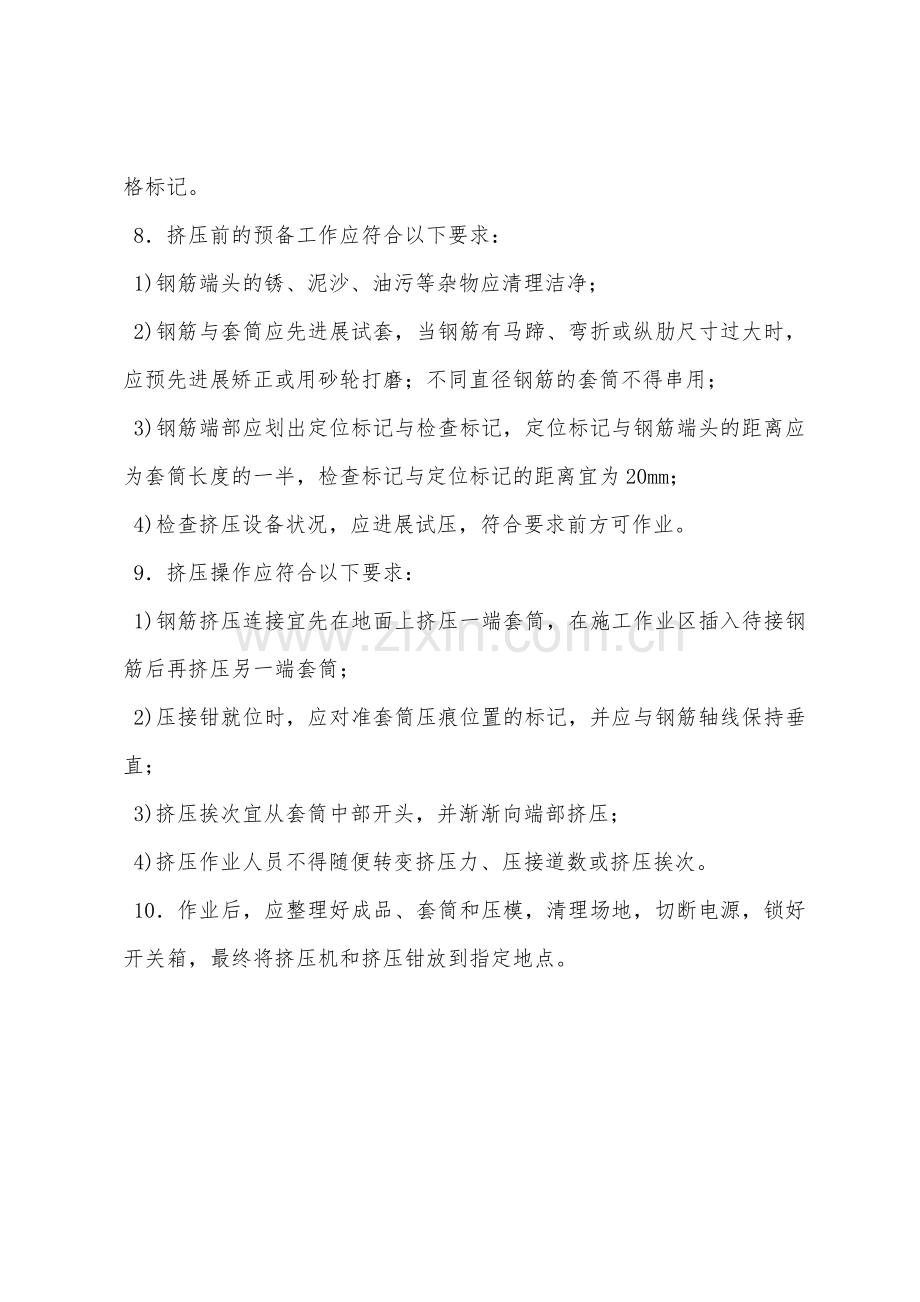

2、封好。超高压油管的弯曲半径不得小于250mm,扣压接头处不得扭转,且不得有死弯。 6挤压机液压系统的使用,应符合JGJ 332001附录C的有关规定;高压胶管不得荷重拖拉、弯折和受到尖利物刻划。 7压模、套筒与钢筋应相互配套使用,压模上应有相对应的连接钢筋规格标记。 8挤压前的预备工作应符合以下要求: 1)钢筋端头的锈、泥沙、油污等杂物应清理洁净; 2)钢筋与套筒应先进展试套,当钢筋有马蹄、弯折或纵肋尺寸过大时,应预先进展矫正或用砂轮打磨;不同直径钢筋的套筒不得串用; 3)钢筋端部应划出定位标记与检查标记,定位标记与钢筋端头的距离应为套筒长度的一半,检查标记与定位标记的距离宜为20mm; 4)检查挤压设备状况,应进展试压,符合要求前方可作业。 9挤压操作应符合以下要求: 1)钢筋挤压连接宜先在地面上挤压一端套筒,在施工作业区插入待接钢筋后再挤压另一端套筒; 2)压接钳就位时,应对准套筒压痕位置的标记,并应与钢筋轴线保持垂直; 3)挤压挨次宜从套筒中部开头,并渐渐向端部挤压; 4)挤压作业人员不得随便转变挤压力、压接道数或挤压挨次。 10作业后,应整理好成品、套筒和压模,清理场地,切断电源,锁好开关箱,最终将挤压机和挤压钳放到指定地点。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 行业标准/行业规范

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
