绿城玉兰花园
精装修工程
卫生间防水项目
施工方案
大岩(上海)建筑材料有限公司

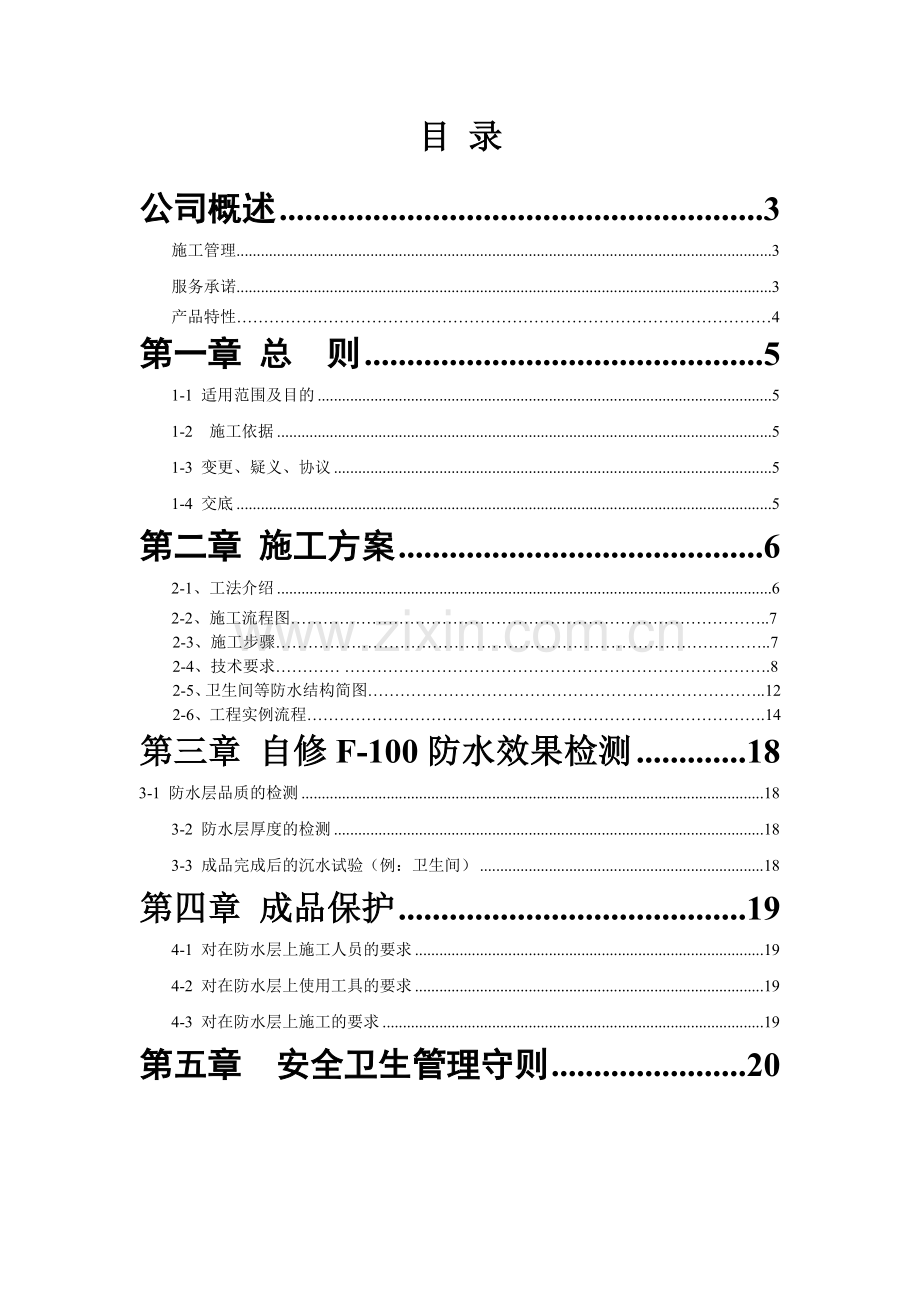

目 录
公司概述 3
施工管理 3
服务承诺 3
产品特性………………………………………………………………………………………4
第一章 总 则 5
1-1 适用范围及目的 5
1-2 施工依据 5
1-3 变更、疑义、协议 5
1-4 交底 5
第二章 施工方案 6
2-1、工法介绍 6
2-2、施工流程图……………………………………………………………………………..7
2-3、施工步骤………………………………………………………………………………..7
2-4、技术要求………… …………………………………………………………………….8
2-5、卫生间等防水结构简图………………………………………………………………..12
2-6、工程实例流程………………………………………………………………………….14
第三章 自修F-100防水效果检测 18
3-1 防水层品质的检测 18
3-2 防水层厚度的检测 18
3-3 成品完成后的沉水试验(例:卫生间) 18
第四章 成品保护 19
4-1 对在防水层上施工人员的要求 19
4-2 对在防水层上使用工具的要求 19
4-3 对在防水层上施工的要求 19
第五章 安全卫生管理守则 20
公司概述
大岩(上海)建筑材料有限公司依托日本Rock field株式会社强大的科研力量,在中国成立的高科技建筑材料企业。公司不断引进日本总社下属研究所开发研制的适用于工程和民用的高性能材料,如:自修复防水涂料、光触媒、石材保护剂等等30多种化学建材及环境净化产品。产品核心技术已在日本申请专利,质量成熟可靠。产品以高科技引领日本和中国等建材市场。
施工管理
大岩公司拥有一支技术过硬、素质良好的施工队伍,在进入中国市场以来,独立或合作完成了大量的地下室、卫生间、游泳池等防水项目,积累了丰富的施工实践经验。在施工中,严格遵守日本Rock field株式会社成熟的施工方法和运作模式,确保了施工质量。并且,大岩公司已建立起自己的项目经理、技术研究员、现场施工质量监督员管理架构,由项目经理负责内外协调,合同管理等。并有专门的项目手册,技术研究员负责技术和专业协调。现场质量监督员负责监督现场施工人员的施工情况。我司将根据项目的规模及性质,对质量、进度、成本等项目管理诸要素编制控制流程,从而高效、有序、快速的推进项目进程。
服务承诺
1、及时了解和解决服务过程中的问题。
2、为项目出谋划策,针对施工现场提供合理建议,供各方参考。
3、施工阶段完成技术交底并制定施工方案,如有重大技术问题需要解决,本公司承诺在24小时之内派遣专业技术人员赴现场解决问题。
产品特性
防水机理:
大岩防水材料兼有聚合物涂膜的延伸性、防水性好,以及水硬性材料强度高,易与潮湿基层粘结的优点,可根据不同工程部位要求调节柔韧性和强度等优点,施工方法灵活,尤其是以水为分散剂,克服了焦油、沥青、溶剂型防水涂料易污染的弊病,并利于环境保护。且属于柔性材料,安全可靠,值得信赖。
“自修复”原理:
所谓“自修复”是指当混凝土基层以及防水涂膜出现裂缝时,涂膜在水的作用下,经物理和化学反应使裂缝自行封闭的性能。
首先,渗入的水被涂膜吸收,裂缝附近的防水涂膜产生水合反应,并与树脂产生交联反应,形成的碳酸钙离子等产生结晶,使混凝土中的长细毛孔得到充盈密实,提升了混凝土的自防水能力外,进而由于水分发散,交联反应及树脂的粘结逐渐形成连续坚韧而柔软皮膜,而且自修F-100这种“自封闭”是可以检验和复现的,“先结晶再成膜”(CaOA1203H2O)的这一点已为大量研究实验和工程实践所证实。
产品特点:
1.粘结力强(其粘接强度达20-25/cm2,与各种基层均可有效粘结,例如硬PVC板、铁板、不锈钢等)随着时间推移和混凝土成为一体,无接缝,不空鼓,不剥离。
2.适应在潮湿基面上施工(含湿量达到80%),大大缩短施工周期。
3.“自封闭”—“以水止水”裂缝可自修复,延长防水层寿命,具良好的耐久性。
4.无毒、无害的绿色环保型产品,耐寒、耐热、耐氧化、耐腐蚀、抗老化强。
5.由于混合材中含有特殊颗粒,因此具有弥补涂膜厚薄不均的特点。
注:自修F-100防水材料是水性涂料,在遇水或水蒸气时能吸收水份,具有亲水性,除有自修复功能外,还能有效地减少挂露。根据项目现场实际情况及功能要求,这些特性能起到良好的效果。
第一章 总 则
1-1 适用范围及目的
本施工方案是适用阳台、卫生间、厨房、走廊、外墙、浴室、屋顶第一层等;使各个部门能够彻底了解,并使这些要点圆满进行为目的而做成的。通过本施工方案,能了解自修F-100涂膜防水材料的施工方法。
1-2 施工依据
大岩公司生产的自修F-100涂膜防水材料
执行标准:GB/T23445-2009《聚合物水泥防水材料》
1-3 变更、疑义、协议
本施工方案规定事项中,如发生变更或图纸及施工上发生疑义时,由我方与设计及施工监理协议决定。
1-4 交底
在施工前召开由施工现场各方参加的技术交底会,使相关各方充分了解施工的程序及质量标准要求及配合事宜。
第二章 施工方案
2-1、工法介绍
按照不同部位,调节不同配比,以达到最佳防水效果。对于需补强的特殊部位,可进行无缝施工,杜绝了薄弱区域常见的漏水现象。
适用范围
卫生间、浴室、厨房、走廊、屋顶、外墙、窗框四周等
适用材料
自修F-100原液(18㎏装)混合材(12㎏装)
涂膜厚度
0.8~1.0㎜
单位用量
1kg原液
1kg混合材
2kg/ m2
防水补强
支柱、阴阳角及穿墙管部位采用
原液1:混合材3的比例硬调材嵌缝加强处理
施工工序
基面处理和确认—》渗透剂涂布—》防水补强
— 》防水层涂布
注:
1. 进场施工需要装饰公司提前两天通知,以备我司安排工人及其它施工事宜。
2. 在所有施工条件均满足的情况下,两天左右可完成防水施工。
3. 防水层验收合格后我司的工作已基本完成,之后发生的渗漏均与我司无关,但我司承诺会配合装饰公司做好维修的工作。
4. 防水层验收合格后我司将采取以下措施,已确保工程顺利实施:
a) 指导装饰公司做好现场的保护
b) 派专业技术人员对现场进行巡视
c) 接到维修通知后将尽快安排技术人员进行维修
d) 可应装饰公司要求留部分材料供其临时修补用
5. 此工程阳台、卫生间、厨房的防水需做一遍,其中涉及的降级卫生间需做三遍防水,而非降级卫生间则需做两遍防水。
2-2、施工流程图:
制 作 施 工 方 案 书
技 术 确 认
材料工具进场
进 场
止水、接角、木块接头、龟裂、凹凸部处理
基面处理
工 程 自 检
监 理 检 查
特殊部位补强处理
特殊部位处理
工 程 自 检
监 理 检 查
渗 透 剂 涂 抹
自修F-100防水材涂抹
干燥保养
干燥保养
检 查
验 收
2-3、施工步骤:
基面处理及确认
a.混凝土浮浆及钢筋体不良处必须铲除,
b.木桢去除后的空隙部分,
c.混凝土的凹凸部分,
d.以露筋点为中心,2.5㎝半径将其凿开,切除钢筋,
e.较大裂缝V型切开 ,
f.施工缝及边际部分,根据需要进行无纺布粘贴,
g.施工面有渗透水现象,必须采取止水处理。
用混入树脂的砂浆进行填充、平整处理。
渗透剂涂布
自修F-100原液1:水19的比例充分搅拌,用毛刷或滚筒均匀涂布。保养0.5-3小时。其作用:对防水基面有清扫作用;修复细小裂缝;③使防水层涂布与防水基面充分粘结。
防水补强涂装
穿墙管与墙面阴阳角部位用自修F-100原液1 :混合材3的比例硬调材嵌缝加强处理。保养6-12小时。
防水层涂布A-1工法
按自修F-100原液1:混合材1的比例比例充分搅拌后用泥刀涂装。保养12-24小时。
养水试验(由装饰公司施工)工)
工程完成后所有工作面将做不少于24小时的渗漏水试验。
保护层(由装饰公司施工)
待养护强度达标后,按单体设计进行。
2-4、技术要求:
(一)、材料要求
大岩品牌:自修F-100原液、自修F-100混合材粉料
(二)、主要机具
主要辅助材料:水泥,沙等
使用工具:滚筒、镘刀、毛刷、铁板抹子、刮刀等
(三)、施工要求
1、施工作业条件:
1.1、涂刷防水层的基层表面,必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,抹灰、压平,阴阳角处应抹成圆弧或钝角。
1.2、涂刷防水层的基层表面应保持干燥,并要平整、牢固,不得有空鼓、开裂及起砂等缺陷。
1.3、在找平层接地漏、管根、出水口、卫生洁具根部(边沿),要收头圆滑。坡度符合设计要求,部件必须安装牢固,嵌缝严密且必需经过验收。
1.4、突出地面的管根、地漏、排水口、阴阳角等细部,应先做好附加层补强处理。
1.5、资料准备:防水材料的产品合格证、检测报告、质量保证书(以盖有红章有效);室内精装修防水工程技术交底方案(三方会签)、与管道安装隐蔽工程工序移交会签单均已完成准备工作(如由厂家施工的必须与厂家做工序移交清单)。
2、基面处理:
2.1、厨房、卫生间(含主、次、客、公卫等)、阳台(生活、设备阳台等)地面基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应以铲刀削平。凹凸不平及裂缝处需先找平,渗漏处需先进行堵漏处理,地面四周与墙体连接处,阴阳角应抹成半径为20mm的圆弧角。
2.2、穿墙管道及连接件应安装牢固,接缝严密,若有铁锈、油污应以钢丝刷、砂纸、溶剂等予以清理干净,穿过厕浴间楼板的所有立管、套管均已做完并经验收;穿墙管根定位后,管周围缝隙用比结构楼板高一级配强度的细石混凝土填塞密实(楼板底需支模板);楼板四周用水泥砂浆堵严,管根周围与地面相连部位用水泥砂浆抹成八字形;
2.3、厕浴间(含主、次、客、公卫等)地面垫层已做完,向地漏处找2%坡;生活、设备阳台等地面饰面完成面要求向地漏处找3%坡;
2.4、厕浴间(含主、次、客、公卫等)及阳台(生活、设备阳台等)地面找平层已做完,表面应抹平压光、坚实平整,不起砂。
2.5、找平层不得局部积水,与墙交接处及转角均应抹成半径为20mm的圆弧角。
2.6、操作温度保待+5℃以上,操作人员应经过专业培训,先做样板间,经检查验收合格后,方可全面施工。
3、注意事项:
3.1、有平面和立面的部位,应先涂立面,涂刷顺序为由上而下,以免涂料下滑,影响涂膜整体光滑平整。平面涂刷时采用后退法施工,以免损坏已完成的涂膜。在斜面、顶面或立面上施工,
3.2、应掌握以配制的此时间内施工用混合料的一次拌合量,特别是在施工温度较高或低的情况下,温度过高会使混合料过快固化。
3.3、涂刷前先在阴阳角、穿墙管线和防水套管根部预先加涂一层补强材料作为补强层。
3.4、施工前将突出基面部分泥土、灰尘、浮浆、纳污等清除干净;砼基层表面不得有突出的尖角与可见的贯穿裂缝等弊病。
3.5、涂刷底层涂膜防水材料,可用滚刷均匀涂刷,力求厚薄一致,平面或坡面施工后,在防水层未固化前不宜上人踩踏,涂抹施工过程中应留出退路,可以分区分片用后退法涂刷施工。
3.6、涂刷要尽量均匀,不能局部沉积,并要求多滚刷几次使涂料与基层之间不留气泡粘结严实。
3.7、防水层涂刷验收合格后,将地漏堵塞,蓄水2cm高,时间不小于24小时,若无渗漏为合格,可进行面层施工。
4、施工重点说明事宜:
4.1、防水涂刷过程中,较小范围的窗、门框边及四周,或钉孔洞等均做塞缝防水,可用毛刷涂刷。
4.2、裂缝 ( 0.5mm以上 ) 处理:将裂缝切割成 V 型、清洗干净、用渗透剂粉刷、自修F-100材料(补强配方)充填、自修F-100材料(A配方)粉刷。
4.3、施工缝处理:渗透剂粉刷、自修F-100(A配方)粉刷施工缝上下各100mm。
4.4、管道周边处理: 将管道周围切开10mm×10mm V 型切口、 清洗干净、 用渗透剂粉刷、自修F-100材料(补强配方)充填、自修F-100材料(A配方)粉刷。
4.5、卫生间及阳台立管周边防水层处理:
4.5.1、立管定位后,楼板四周缝隙应用1:3水泥砂浆堵严,缝大于20mm时宜用C20细石混凝土堵严。
4.5.2、管根四周宜形成凹槽,其尺寸为15mm×15mm,将管根周围及凹槽内清理干净、干燥。
4.5.3、凹槽内应嵌填密封材料或灌入聚氨酯进行密封处理。
4.5.4、将管道外壁200mm高的范围内,清除灰浆和油垢杂物,按设计规定涂刮防水涂料。
4.5.5、另外,立管如有热水管、暖气管时,则需加设套管,套管高20~40mm,留管缝2~5mm; 上缝用建筑密封胶封严,套管高出地面约20mm。
4.6、卫生间及阳台地漏周边防水层处理:(详见2-5卫生间、阳台防水结构节点图)
4.6.1、立管定位后,楼板四周缝隙应用1:3水泥砂浆堵严,缝大于20mm时宜用C20细石混凝土堵严。
4.6.2、 厕浴间垫层向地漏处找2%坡度,阳台饰面层向地漏处找3%坡度,垫层厚度小于30mm时用水泥砂浆;大于30mm时需浇捣细石混凝土。
4.6.3、地漏上口四周用10mm×15mm密封材料封严,上面做涂膜防水层。
4.6.4、厨房在做完帕阿太思(自修F-100)防水涂料后涂料蓄水不漏验收合格后,均可进行下道墙、地面砖铺贴。
4.6.5、阳台在做完帕阿太思(自修F-100)防水涂料后蓄水不漏验收合格后,均可进行下道细石砼砂浆找平层施工。
4.7、非降级卫生间与降级卫生间的处理:
4.7.1、非降级卫生间由两道防水层进行处理,施工基面上完成第一道防水层施工,地面往墙面上翻高度为300mm;在回填及地暖等完成后进行第二道的防水层施工,墙面高度全部上翻至顶。
4.7.2、降级卫生间由三道防水层进行处理,施工基面上完成第一道防水层施工,地面往墙面上翻高度为400mm;回填完成后进行第二道防水层施工,墙面高度全部为上翻至顶;随后在地暖等工序完成后进行第三道防水层施工,地面往墙面上翻高度为100mm.
(四)、质量标准:
1.保证项目:
1.1所用的防水涂料的品种、牌号及配合比,应符合设计要求和国家现行有关标准的规定。对防水涂料技术性能指标必须经试验室进行复验合格后方可使用。
1.2涂膜防水层与预埋管件、表面坡度等细部做法,应符合设计要求和施工规范的规定,不得有渗漏现象(蓄水24h观察无渗漏)。
1.3基层及其他隐蔽工程经检验合格后,方可进行防水层施工。
1.4厚度应符合设计要求。
2.基本项目:
2.1涂膜层涂刷均匀,厚度满足设计要求,不露底。保护层和防水层粘结牢固,紧密结合,不得有损伤。
2.2防护工程中应作分项的交接检查:未经检查验收,不得进行后续施工。表层如发现不合格之处,应按规范要求重新涂刷搭接,防水工程完成后,由监理公司或监督部门进行核定,合格后方可验收。
2.3工程验收时,应提交防水工程施工方案和技术交底记录、材料出厂质量证明文件和检验报告。以及施工检验记录、淋水或闭水检查记录、 隐藏工程验收记录、验评报告。
2.4对搬运吊装用安装过程中损坏防水层应修补完整,并进行认真检查后, 再交工程师或工程质检人员检查认可后才能试用。
各层检验或验收记录均应保存,作为批量竣工配合验收的依据。
(五)、应注意的质量问题:
1.涂膜防水层空鼓、有气泡:主要是基层清理不干净,底胶涂刷不匀或者是由于找平层潮湿,造成空鼓,严重者造成大面积起鼓包。因此在涂刷防水层之前,必须将基层清理干净,并做含水率试验。
2.地面面层做完后进行蓄水试验,有渗漏现象:涂膜防水层做完之后,必须进行一次蓄水试验,如有渗漏现象,可根据渗漏具体部位进行修补,甚至于全部返工,直到蓄水2cm高,观察24h不渗漏为止,填写蓄水检查记录。
3.地面存水排水不畅:主要原因是在做地面垫层时,没有按设计要求找坡,做找平层时也没有进行补救措施,造成倒坡或凹凸不平,而存水。因此在做防水层之前,应先检查基层坡度是否符合要求,与设计不符合时,应进行处理后再做防水。
4.竣工使用后洁具处仍出现渗漏现象:主要是洁具排水口与污水承插接口处未连接严密,连接后未用建筑密封膏密实,造成使用后渗漏。在卫生洁具安装后,必须仔细检查各接口处是否符合要求,再进行下道工序。
(六)、质量记录:
1.防水涂料必须有生产厂家合格证,国家建筑材料测试中心的检验报告,施工单位的技术性能复试试验记录。
2.防水涂层隐检记录,蓄水试验检查记录。
3.防水涂层分项工程质量检验评定记录。
4、卫生间及阳台防水施工、蓄水、整改、蓄水等全过程的音像资料照片记录存档。
2-5、卫生间、阳台防水结构节点图:
2-6、工程实例流程:
基面处理:使用铁板、钢刷、毛刷等把基面上的浮浆、浮尘、油渍清理掉。
清理不彻底容易造成防水层的空鼓
渗透剂涂布:用自修F-100原液1:水19的比例充分搅拌,用毛刷或滚筒均匀涂布。保养
0.5-3小时。起到进一步清理基面、修复细小裂缝的作用,使防水层与基面结合的更紧密。
防水补强:对于地漏,管道周围、墙面阴阳角等部位用自修F-100原液1 :混合材3的比例调和进行嵌缝加强。保养6-12小时。这些部位较容易产生渗水,应先进行处理。
防水层涂布:用自修F-100原液1:混合材1的比例充分搅拌后,先用泥刀涂装再用刷子进行8字型修补。保养12-24小时。施工完成后需对现场有个保护,禁止人员入内。
盛水试验:防水层保养干燥12—24小时后(根据气温的不同保养所需时间也不同)将卫生间的所有下水道堵住,并在门口砌一道10cm厚的“槛”,然后在卫生间灌入7~8cm高的水。在24小时后,检查四周墙面和地面有无渗漏现象。
容易造成渗水的原因:
未做保护,石块直接防放置于防水层。 保养时间未到,就进入施工现场。
保护板铺的不到位 防水施工完成后进行开凿,破坏防水层
管道与墙面较近,防水层必须涂布到位 防水层保养时间未到开始贴瓷砖
梯子直接放于防水层 贴瓷砖前不用在防水层再刷一道胶水,可直接贴
第三章 自修F-100防水效果检测
3-1 防水层品质的检测
查看防水层的干燥状况,查看防水层是否有空鼓、气泡及露底、硬化不良、裂缝转角部位是否有淤积
3-2 防水层厚度的检测
防水层保养干燥12—24小时后(根据气温的不同保养所需时间也不同)在制定地方,取3—5cm小样通过专业的仪器进行测量。
3-3 成品完成后的盛水试验(例:卫生间)
卫生间盛水试验,防水施工完成后,将卫生间的所有下水道堵住,并在门口砌一道10cm厚的“槛”,然后在卫生间灌入7~8cm高的水。在24小时后,检查四周墙面和地面有无渗漏现象。
第四章 成品保护
防水涂膜层施工完毕后,需进行12-24小时养护,待涂层验收合格后即可进行下道工序施工。
4-1 对在防水层上施工人员的要求
如在防水层上施工,施工人员应穿软质胶底鞋。
4-2 对在防水层上使用工具的要求
如在防水层上搭设临时扶梯,架子等工具时,工具的落脚处应用皮质包裹或加以板材铺设。
4-3 对在防水层上施工的要求
(1)、做保护层施工时不可在防水层上搅拌水泥砂浆防止破坏防水层。
(2)、若发现局部防水层破坏现象,应及时修补,确保防水层质量。
(3)、在防水层上贴瓷砖,地砖等装饰品时应防止装饰物的棱角破坏防水层。
(4)、防水层上堆放物,应轻拿轻放。
第五章 安全卫生管理守则
根据国家劳动安全法,按本公司安全管理规程组织安生管理体制,严格安全管理责任制和卫生管理守则,细则如下:
5-1 对作业人员进行安全教育工作,定时召开班组安全例会。
5-2 进入施工现场必须带好安全帽。
5-3 进入施工现场,安全员必须对所有作业人员进行安全检查。
5-4 安全员及时检点施工现场的安全措施。
5-5 危险场所、高空作业时,作业人员必须佩戴安全带并设立安全标志。
5-6 现场作业严禁作业人员违反各项国家,地区及有关部门的施工规程。
5-7 动用机械设备,电力设备及用电,必须经管理人员指示同意,由专人负责。
5-8 对未带安全帽进入现场的其他人员,要进行劝阻教育.
5-9 严禁工人带伤病作业。
5-10 禁止将与施工无关的器具带进现场。
5-11 施工材料工具应按要求堆放整齐。
5-12 建筑垃圾必须处理在指定地点。
5-13 当日施工结束,认真搞好清场工作。
5-14 努力搞好个人卫生工作,注意工地公共卫生。
5-15 以上各项必须认真遵守,相互督促,如有违反按有关部门或本公司处罚条例处罚,同时接受各有关部门的督促检查。
5-16 地下室施工时为确保安全,请工程管理方在上层做好安全保护措施。
5-17 施工人员进入施工现场前,必须使用气体挥测仪进行有限空间气体检测。同时对有限空间采取强制通风手段。
5-18 进入作业区的施工人员与现场监护人员必须定时联络。并配备现场紧急救援车辆等措施。
附件一:产品全性能检验报告
附件二:VOC、甲醛含量检测报告
