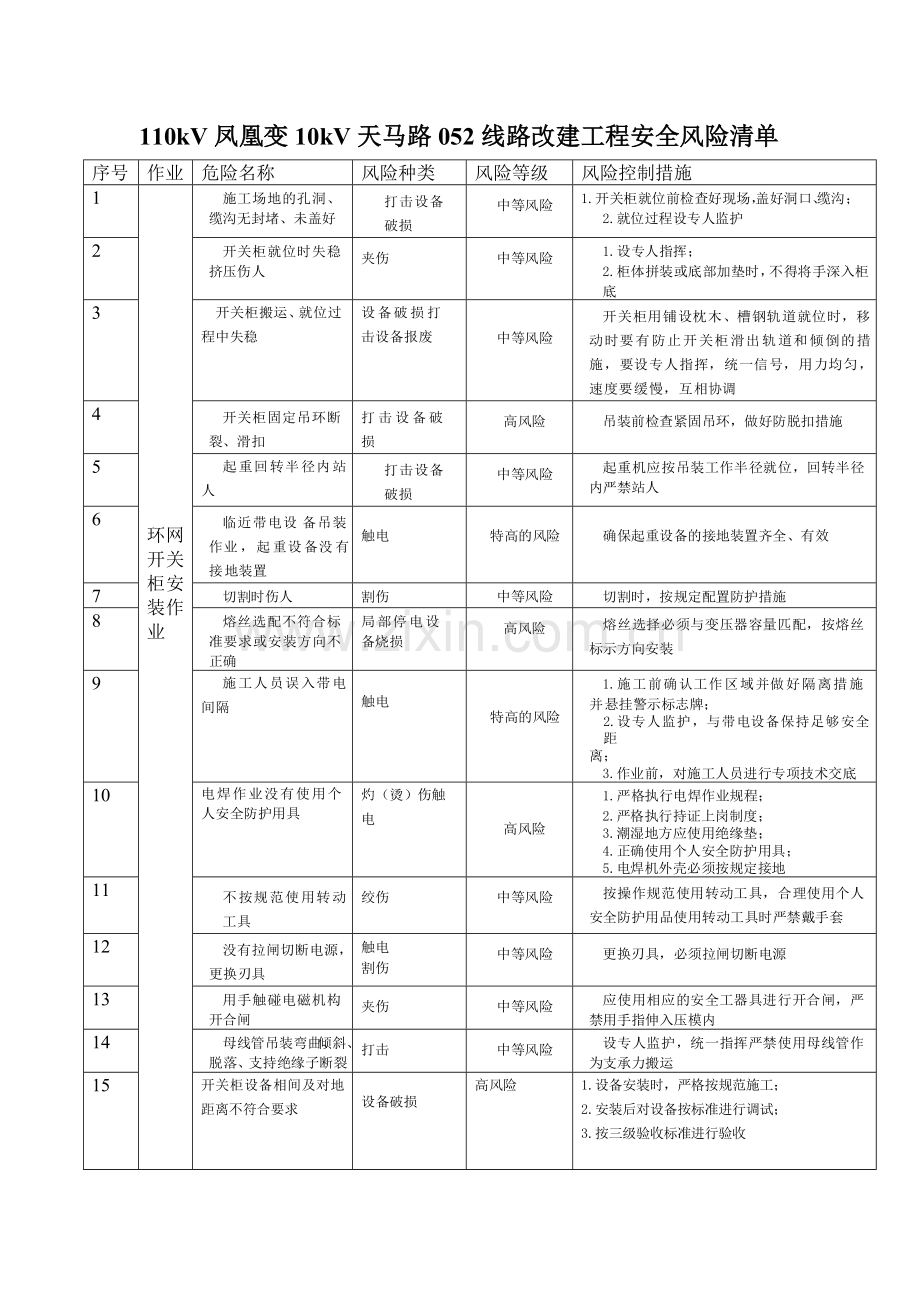

110kV凤凰变10kV天马路052线路改建工程安全风险清单
序号
作业
危险名称
风险种类
风险等级
风险控制措施
1
环网开关柜安装作业
施工场地的孔洞、缆沟无封堵、未盖好
打击设备破损
中等风险
1.开关柜就位前检查好现场,盖好洞口、缆沟;
2.就位过程设专人监护
2
开关柜就位时失稳挤压伤人
夹伤
中等风险
1.设专人指挥;
2.柜体拼装或底部加垫时,不得将手深入柜底
3
开关柜搬运、就位过程中失稳
设备破损打击设备报废
中等风险
开关柜用铺设枕木、槽钢轨道就位时,移动时要有防止开关柜滑出轨道和倾倒的措施,要设专人指挥,统一信号,用力均匀,速度要缓慢,互相协调
4
开关柜固定吊环断裂、滑扣
打击设备破损
高风险
吊装前检查紧固吊环,做好防脱扣措施
5
起重回转半径内站人
打击设备破损
中等风险
起重机应按吊装工作半径就位,回转半径内严禁站人
6
临近带电设备吊装作业,起重设备没有接地装置
触电
特高的风险
确保起重设备的接地装置齐全、有效
7
切割时伤人
割伤
中等风险
切割时,按规定配置防护措施
8
熔丝选配不符合标准要求或安装方向不正确
局部停电设备烧损
高风险
熔丝选择必须与变压器容量匹配,按熔丝标示方向安装
9
施工人员误入带电间隔
触电
特高的风险
1.施工前确认工作区域并做好隔离措施并悬挂警示标志牌;
2.设专人监护,与带电设备保持足够安全距
离;
3.作业前,对施工人员进行专项技术交底
10
电焊作业没有使用个人安全防护用具
灼(烫)伤触电
高风险
1.严格执行电焊作业规程;
2.严格执行持证上岗制度;
3.潮湿地方应使用绝缘垫;
4.正确使用个人安全防护用具;
5.电焊机外壳必须按规定接地
11
不按规范使用转动工具
绞伤
中等风险
按操作规范使用转动工具,合理使用个人安全防护用品使用转动工具时严禁戴手套
12
没有拉闸切断电源,更换刃具
触电
割伤
中等风险
更换刃具,必须拉闸切断电源
13
用手触碰电磁机构开合闸
夹伤
中等风险
应使用相应的安全工器具进行开合闸,严禁用手指伸入压模内
14
母线管吊装弯曲、倾斜、脱落、支持绝缘子断裂
打击
中等风险
设专人监护,统一指挥严禁使用母线管作为支承力搬运
15
开关柜设备相间及对地距离不符合要求
设备破损
高风险
1.设备安装时,严格按规范施工;
2.安装后对设备按标准进行调试;
3.按三级验收标准进行验收
16
环网柜实验作业
使用破损的试验设备进 行试验作业
触电
中等风险
1.使用合格的设备;2.试验前对设备进行自检;3. 设备外壳必须可靠接地;4.试验时人员及设备应在绝缘垫上
17
高压试验区域隔离警示 措施不足
触电
中等风险
高压试验区域应做好隔离措施,向外悬挂警示 牌,设专人监护
18
对被试品放电不戴绝缘 手套,不使用放电棒
触电
中等风险
戴绝缘手套用放电棒对被试品放电
19
高压试验时,人员与设 备未满足安全距离
触电 灼(烫)伤
中等风险
1. 试验人员试验开始前进行现场巡查清理,确 定工作范围人员已处于安全区域;
2. 试验过程中设专人监护,加压前大声并呼唱
20
试验接线错误
设备烧损
低风险
1. 试验人员熟悉试验规程及试验仪器的使用 方法;
2. 试验前再次检查接线是否正确
21
试验仪器操作错误
设备烧损
低风险
1. 试验人员熟悉试验规程及试验仪器的使用 方法,并按其要求操作;
2. 试验时应有人监护并进行呼唱,操作人员应
站在绝缘垫上
22
未切断试验电源更换接 线
触电
中等风险
试验电源应有断路开关和指示灯,更改接线时 或试验结束时,应首先断开试验电源、放电并将 升压设备高压部分短路接地
23
升压试验前,调压器未 调零
设备烧损
中等风险
试验合闸前必须先检查接线,通知现场人员远 离高压试验区域,将调压器调至零位缓慢上升, 注意设备动态
24
绝缘电阻试验后未对被 试设备进行放电
触电
中等风险
试验后被试验设备必须放电
25
试验设备外壳无可靠接 地
触电
中等风险
试验设备外壳必须可靠接地,试验接地线应符 合规程规定
26
试验结束,未拆除试验 线、遗留物品
设备烧损
中等风险
试验完成应对试验区域进行检查,做到“工完、 料净、场清”,恢复试验前状态
27
非被试绕组未接地
设备疲劳损坏
中等风险
在绝缘电阻测量、交流耐压试验中,电压互感 器二次绕组需要短接并接地
28
高压熔断器损坏
设备烧损
中等风险
试验前取下高压熔断器
29
避雷器试验未放电
触电
中等风险
试验前和试验后都应对试品可靠放电
30
一般土石方工程
一般土石方工程
施工区域防暑降温措施不足
中暑
中等风险
1.避开炎热时间段作业;
2.采取配置太阳伞、排风扇、中暑急救药物等措施,合理安排人员休息;
3.提供足够茶水供应
31
户外蛇虫咬伤
中毒
中等风险
1.穿好防护鞋,扎好裤脚;
2.配带急救药物
32
道路测量防护措施不足
交通意外
高风险
做好现场安全防护措施
33
定位复测踩空坑洞
摔绊扭伤淹溺
中等风险
定位作业时,查勘坑洞位置,做好警示标识
34
挖掘机操作手无证上岗
碰撞打击
低风险
挖掘机操作手必须持证上岗
35
挖掘机械回转半径范围内站人
碰撞
中等风险
施工区域必须做好警示标识,挖掘机械工作期间禁止人员进入
36
操作人员前后间距不足
碰撞打击
低风险
确保作业人员前后间距不得小于3m
37
基坑四周无有效的安全围蔽措施
坠落
低风险
设置符合要求的围栏,围栏高度为1.1m,晚上设置夜间警示灯,防止外人误入工作区域
38
基坑边坡无支护或支护不足
坍塌
中等风险
根据土质情况,制定支护施工方案,采取有效支护措施
39
挖出的土方和使用的材料工器具摆放在基坑四周
坍塌打击
中等风险
将基坑挖出的土方及时转运,材料工器具摆放在离坑边2m以外的地方
40
抽水设备漏电或电源线损坏
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿戴胶鞋
41
风镐机或电源线漏电
触电
高风险
风镐机要用绝缘良好的电缆,使用前做好绝缘检查,配置漏电保护开关
42
基坑内岩石开凿没有防护措施
打击
低风险
作业人员正确使用劳动防护用品,施工区域设置有效的防围措施
43
土方(泥浆)运输车辆撒漏
工作环境污染
低风险
工地现场必须设置洗车槽,做好有效的防撒漏、防扬尘措施,未经清洗干净的车辆不得离开工地
44
土方(泥浆)运输车辆超载、超速等违章驾驶
交通意外
特高的风险
设专人监管,确保工地装载土方(泥浆)不得超载、超速等违章驾驶
45
基坑回填分层夯实时,打夯机或电源线漏电
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿戴胶鞋、胶手套
46
基础开挖作业
基础开挖作业
施工前打木桩操作不当
打击
低风险
加强防范保持距离
47
施工区域安全围蔽措施不足
摔绊扭伤
坠落打击
低风险
施工区域必须做好安全围蔽及警示标志措施,晚上设置夜间警示灯,防止外人误入工作区域
48
基坑四周无有效围栏措施
坠落
低风险
设置符合要求的围栏,围栏高度为1.1m
49
挖掘机械回转半径范围内站人
碰撞
中等风险
施工区域必须做好警示标识,挖掘机械工作期间禁止人员进入
50
土方(泥浆)运输车辆撒漏
工作环境污染
低风险
工地现场必须设置洗车槽,做好有效的防撒漏、防扬尘措施,未经清洗干净的车辆不得离开工地
51
土方(泥浆)运输车辆超载、超速等违章驾驶
交通意外
特高的风险
设专人监管,确保工地装载土方(泥浆)不得超载、超速等违章驾驶
52
挖掘机操作手无证上岗
碰撞打击
低风险
挖掘机操作手必须持证上岗
53
基坑边坡无支护或支护不足
坍塌
中等风险
根据土质情况,制定支护施工方案,采取有效支护措施
54
挖出的土方和使用的材料工器具摆放在基坑四周
坍塌打击
中等风险
将基坑挖出的土方及时转运,材料工器具摆放在离坑边2m以外的地方
55
抽水设备漏电或电源线损坏
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿胶鞋
56
修坡和清底时,操作人员前后间距不足
碰撞打击
低风险
确保作业人员前后间距不得小于3m
57
电缆敷设工程作业
施工区域安全围蔽措施 不足
坠落 摔绊 扭伤 打击
中等风险
施工区域必须做好安全围蔽及警示标志措施, 晚上设置夜间警示灯,防止外人误入工作区域
58
电缆盘吊装作业现场没 有设专人指挥
打击
中等风险
1. 施工作业现场应设专人统一指挥;
2. 指挥员看不清工作地点,操作人员看不清指
挥信号时,不得进行起吊;
59
起重设备回转半径内站 人
打击
中等风险
起重设备吊装作业施工回转半径范围内严禁站 人
60
起重设备支腿不稳
打击 碰撞
中等风险
各支腿承点必须牢固可靠,在各支腿下应加枕 木,土质松软的地方应加垫钢板
61
牵引钢丝绳受力状态下 内角侧有人员逗留
夹伤 打击
高风险
敷设电缆时,禁止任何人员在牵引钢丝绳内角 侧逗留
62
电缆盘支架不稳
打击
中等风险
1. 使用合适的电缆盘支架并放置稳固;
2. 设人看护;
3. 支架支承面应选择平整、坚固地面
63
敷设电缆时电缆盘没有 可靠制动措施
打击
高风险
敷设电缆时,电缆盘应有可靠制动措施
64
施工区域防暑降温措施 不足
中暑
中等风险
1. 避开炎热时间段作业;2. 配置太阳伞,配置风扇;3. 及时补充水份;4. 现场配备应急药品
65
施工人员没有正确使用 个人防护用品
碰撞 灼(烫)伤
中等风险
施工人员应按规定穿好工作服,并正确佩戴安 全帽
66
电缆沿线与其他地下管 线交叉部位防护措施不足
设备破损
高风险
敷设前做好电缆沿线与其它地下管线交叉部位 防护措施,设专人监护
67
未弄清地下管线分布情 况下就打入桩锚
设备破损
高风险
打入桩锚前,应现场勘探查明地下管线情况, 确认打入点
68
管口没有导入装置
打击
高风险
1. 敷设电缆时,所有管口部位必须使用导入装 置;2. 设专人监护
69
损伤运行中的电缆
触电
高风险
1. 在运行电缆沟内敷设电缆时,必须对同沟内 或交叉跨越处运行中的电缆做好安全防护措施; 2. 安全技术交底必须明确、清晰,有针对性;
3. 设专人监护
70
进入运行中的电缆沟、 井内施工作业前,没采取 通风排浊措施
中毒 窒息
中等风险
进入运行中的电缆沟、井前先做通风排浊措施; 验明确无有害气体后,才能入内作业
71
冷缩电缆终端接头制作安装作业
施工区域没有安全围蔽
摔绊 扭伤
坠落 打击
中等风险
路边敷设电缆,施工区域必须做好安全围蔽及 警示标志措施,晚上设置夜间警示灯,防止外人 误入工作区域
72
施工区域防暑降温措施 不足
中暑
中等风险
1. 避开炎热时间段作业;
2. 配置太阳伞,配置风扇;
3. 及时补充水分;
4. 现场配备应急药品
73
高处作业没有使用安全 带
坠落
中等风险
离地面高度超过 2m 时,按规定正确使用安全 带
74
施工用电不规范
触电
中等风险
1. 加强使用前及使用过程中的检查,保护零线 与工作零线不得混接,开关箱漏电保护器灵敏可 靠,漏电保护装置参数应匹配;
2. 用电管理和检修维护必须规范,并由专业电 工进行,配电箱必须上锁,并采取防雨措施;
3. 工作间断时切断电源;
4. 必须使用符合要求的线缆,并做好防破损措 施
75
在带电运行区域内或邻 近带电区域内施工没有采 取安全措施
触电
高风险
1. 严格执行“两票”制度;
2. 设置安全围栏,挂警示牌;
3. 禁止擅自扩大工作范围;
4. 设专人监护
76
线缆进出口封堵措施不 足
设备停运
特高的风险
线缆敷设进入电房、设备后及时对线缆进出口 进行封堵,并检查其可靠性
77
电缆相序不正确
设备烧损
中等风险
使用专用仪器检查电缆相序,有明显相序标识
78
电缆终端头接地及保护管安装作业
电缆终端头接地及保护管安装作业
使用电动砂轮机站位不正确或没有防护装置
打击
中等风险
1.严格按操作规程使用电动砂轮切割机;
2.正确使用个人安全防护用品
79
电焊作业没有使用个人安全防护用具
灼(烫)伤触电
中等风险
1.严格执行电焊作业规范;
2.严格执行持证上岗制度,焊工必须持证上岗;
3.潮湿地方应使用绝缘垫;
4.正确使用个人安全防护用具
80
施工用电不规范
触电
高风险
1.加强使用前及使用过程中的检查,保护零线与工作零线不得混接;
2.电源箱按规定安装漏电保护开关;
3.不得采用铜丝代替熔丝使用;
4.开关、插座、设备外壳不得有明显破损以及
设备带电金属不得外露;
5.施工现场临时电源线不得乱拉乱接,必须符
合要求;
6.电焊机电源应加装开关才能接入使用;
7.工作间断时切断电源;
8.必须使用符合要求的线缆,并做好防破损
措施
81
施工区域防暑降温措施不足
中暑
中等风险
1.避开炎热时间段作业;
2.配置太阳伞,配置风扇;
3.及时补充水分;
4.现场配备应急药品
82
现场动火作业没有配置合格的消防器材
灼(烫)伤窒息
中等风险
1.严格执行动火工作相关规定;
2.现场配备足够、型号合适、合格的消防器材
83
未弄清地下管线分布情况下就打入垂直接地体
设备破损
高风险
打地极前,应现场勘探查明地下管线情况,确认打入点
84
打入垂直接地体作业人员站位不正确
打击
中等风险
1.打锤人应站在辅助人员侧面,并不得戴手套;
2.打入垂直接地体前要做好锤头紧固措施;
3.打锤正前方不可有人
85
电缆防火封堵作业
电缆隧道内施工,通风不足
窒息
中暑
中毒
中等风险
电缆隧道内应有可靠的通风设施,必要时增加排风扇,加强通风效果
86
电缆隧道内施工,照明不足
坠落摔绊碰撞淹溺
中等风险
1.电缆隧道内应有足够的照明设施;
2.隧道内所有孔洞应有围栏或防护措施
87
使用有缺陷的梯子
坠落碰撞
中等风险
1.使用合格梯子;
2.梯子上工作时应跷脚,与地面夹角以60°为宜;
3.不得手持重物上下梯子;
4.梯子应有防滑措施;
5.设专人扶梯
88
防火封堵作业不戴工作手套
灼(烫)伤
可接受的风险
防火封堵作业必须戴工作手套
89
稀释剂现场随意摆放
灼(烫)伤窒息
低风险
1.稀释剂必须使用密封的金属容器充装到现场使用,使用完余下的必须马上回收并注意密封存放;
2.现场配备数量充足、有效的消防器材
90
施工区域防暑降温措施不足
中暑
中等风险
1.避开炎热时间段作业;
2.配置太阳伞,配置风扇;
3.及时补充水分;
4.现场配备应急药品
91
电力电缆试验作业
电力电缆试验作业
电缆耐压试验两端未设专人监护
触电
中等风险
在做电缆试验时电缆耐压试验两端必须设专人监护,并保持通信畅通
92
使用破损的试验设备进行试验作业
触电
中等风险
1.使用合格的设备;
2.试验前对设备进行自检;
3.设备外壳必须可靠接地;
4.试验时人员及设备应在绝缘垫上
93
高压试验区域隔离警示措施不足
触电
中等风险
高压试验区域应做好隔离措施,向外悬挂警示牌,设专人监护
94
对被试品放电不戴绝缘手套,不使用放电棒
触电
中等风险
戴绝缘手套用放电棒对被试品放电
95
高压试验时,人员与设备未满足安全距离
触电灼
(烫)伤
中等风险
1.试验人员试验开始前进行现场巡查清理,确定工作范围人员已处于安全区域;
2.试验过程中设专人监护,加压前大声并呼唱
96
试验接线错误
设备烧损
低风险
1.试验人员熟悉试验规程及试验仪器的使用方法;
2.试验前再次检查接线是否正确
97
试验仪器操作错误
设备烧损
低风险
1.试验人员熟悉试验规程及试验仪器的使用方法,并按其要求操作;
2.试验时应有人监护并进行呼唱,操作人员应站在绝缘垫上
98
未切断试验电源更换接线
触电
中等风险
试验电源应有断路开关和指示灯,更改接线时
或试验结束时,应首先断开试验电源、放电并将
升压设备高压部分短路接地
99
升压试验前,调压器未调零
设备烧损
中等风险
试验合闸前必须先检查接线,通知现场人员远离高压试验区域,将调压器调至零位缓慢上升,注意设备动态
100
绝缘电阻试验后未对被试设备进行放电
触电
中等风险
试验后被试验设备必须放电
101
试验设备外壳无可靠接地
触电
中等风险
试验设备外壳必须可靠接地,试验接地线应符合规程规定
102
试验结束,未拆除试验线、遗留物品
设备烧损
中等风险
试验完成应对试验区域进行检查,做到“工完、
料净、场清”,恢复试验前状态
103
接地网试验
未弄清地下管线分布情 况下就打入垂直地极针
设备破损
高风险
打地极针前,应现场查明地下管线情况,确认 打入点
104
打入垂直地极针作业人 员站位不正确
打击
中等风险
1. 打锤人应站在辅助人员侧面,并不得带手套;
2. 打入垂直接地体前要做好锤头紧固措施;
3. 打锤正前方不可有人
105
接地工程作业
接地工程作业
焊机设备或电源线漏电*
触电 灼(烫)伤
高风险
严格执行一机一闸一漏电的电源箱,使用合格 电源线,设备外壳直接接地
106
焊渣造成土壤污染
土壤污染
低风险
现场施工的焊渣及焊条的剩余物必须及时清理
107
电焊作业无证上岗
触电 灼(烫)伤
高风险
电焊操作人员必须持证上岗
108
电焊作业没有穿戴劳动
保护用品
灼(烫)伤
感染
低风险
电焊作业必须穿戴劳动保护用品
109
未弄清地下管线分布情 况下就打入垂直接地体
设备破损
高风险
打地极前,应现场勘探查明地下管线情况,确
认打入点
110
打入垂直接地体作业人 员站位不正确
打击
中等风险
1. 打锤人应站在辅助人员侧面,并不得戴手
套;
2. 打入垂直接地体前要做好锤头紧固措施;
3. 打锤正前方不可有人
111
作业人员前后间距不足
碰撞
打击
低风险
挖接地沟要有专人负责,同时作业人员要保持
3m 以上距离打接地极时要将大锤头固定牢,严防
锤头脱落或将大锤甩出,严禁打锤戴手套,打锤
正方不可有人
112
接地体埋设深度与设计要求不符
触电
高风险
接地体埋设深度严格按照设计要求施工,并做 好隐蔽验收
113
引下线的接地带、接地极钢筋留甩头处伤人
碰撞
可接受的风险
接地网敷设留甩头要符合设计要求,留甩头处 做平整处理,设备与地网处不可留甩头,要在地 面下连接,主要过道及施工通道的接地甩头设警 示牌或围栏
114
接地电阻测量时,操作 不规范
设备破损
低风险
接地电阻测量时,应操作规范,保证得出的数
据,符合设计要求
115
电缆井作业
电缆井作业
施工区域安全围蔽措施不足
摔绊扭伤坠落打击
低风险
施工区域必须做好安全围蔽及警示标志措施,晚上设置夜间警示灯,防止外人误入工作区域
116
作业人员前后间距不足
碰撞打击
低风险
确保作业人员前后间距不得小于3m
117
挖掘机械回转半径范围内站人
碰撞
中等风险
施工区域必须做好警示标识,挖掘机械工作期间禁止人员进入
118
在基坑内排水时,抽水设备漏电或电源线损坏
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿胶鞋
119
土方(泥浆)运输车辆撒漏
工作环境污染
低风险
工地现场必须设置洗车槽,做好有效的防撒漏、防扬尘措施,未经清洗干净的车辆不得离开工地
120
土方(泥浆)运输车辆超载、超速等违章驾驶
交通意外
特高的风险
设专人监管,确保工地装载土方(泥浆)不得超载、超速等违章驾驶
121
挖掘机操作手无证上岗
碰撞打击
低风险
挖掘机操作手必须持证上岗
122
混凝土浇筑时,平板振动器或电源线漏电
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿戴胶鞋、胶手套及防护眼镜
123
手推车运送混凝土、砂浆时撒把
碰撞
低风险
禁止手推车运送混凝土、砂浆时撒把
124
混凝土搅拌时,搅拌机料斗的钢丝绳断股
碰撞
打击
低风险
发现钢丝绳断股,必须更换
125
混凝土搅拌时,料斗提升后下方站人
碰撞打击
低风险
混凝土搅拌时,料斗提升后,下方不准站人
126
电缆井砌筑时,斗车运送毛石、砖块装载过满
碰撞
低风险
1.搬运砖石料的工器具要牢固;
2.搬运砖石料要量力而行,往沟槽里下料时要采用滑道,且下面不准有人
127
电缆井砌筑时,整理砖、毛石操作不当
碰撞打击
低风险
不准向有人的方向打砖、毛石
128
混凝土浇筑时,振动捧或电源线漏电
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿戴胶鞋、胶手套及防护眼镜
129
拆模时,将带钉模板随意乱放
刺伤
低风险
拆模时,不得乱扔乱放,做到工完料清
130
混凝土养护不足、强度不够
坍塌
低风险
混凝土养护时间应不小于7天,有添加剂时应不小于14天
131
砂浆搅拌机或电源线漏电
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿戴胶鞋、胶手套及防护眼镜
132
搬运铺设混凝土预制盖板操作不当
碰撞
中等风险
1.搬运预制盖板的工器具要稳固可靠,同时做好前后扶稳的配合;
2.搬运预制盖板要量力而行,不许从高处翻下;3.作业人员要相互配合默契
133
电缆坑盖板摆放不稳
打击
低风险
保护盖板放摆放应整齐、合理、安全
134
打夯机或电源线漏电
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿戴胶鞋、胶手套
135
钢筋混泥土基础作业
钢筋混泥土基础作业
钢筋混泥土基础作业
作业人员前后间距不足
碰撞打击
低风险
确保作业人员前后间距不得小于3m
136
手推车运送混凝土时撒把
碰撞
低风险
禁止手推车运送混凝土时撒把
137
混凝土搅拌时,搅拌机料斗的钢丝绳断股
碰撞打击
低风险
发现钢丝绳断股,必须更换
138
混凝土搅拌时,料斗提升后下方站人
碰撞打击
低风险
混凝土搅拌时,料斗提升后,下方不准站人
139
盘圆钢筋拉伸调直时,没有安全围护,人员随便进入
摔绊打击
低风险
操作人员设置安全隔栅,非作业人员禁止进入
140
钢筋弯曲时,违反操作规程
剪切夹伤
低风险
1.机械本身转动部位的安全防护罩要齐全;
2.弯曲时,钢筋应贴紧挡板插头放入的位置和
回转方向正确;
3.弯曲长钢筋时应有人扶抬,并站在钢筋弯曲
方向的外侧;
4.钢筋掉头时应防止碰撞更换插头时、加油以
及清理等工作必须再停机后进行
141
钢筋切割时,违反操作规程
剪切夹伤
低风险
1.机械运转正常后方可断料,断料时手与刀口的距离不得小于15cm,活动刀片前进时严禁送料;
2.切断钢筋不得超过机械的负载能;
3.切长钢筋时应有人扶抬,操作时,应动作一
致,切短钢筋应用套管或钳子夹料,不得用手指
接送料;
4.切断机旁应设放料台,机械运转中严禁用手
直接清除刀口附近的短头和杂物在钢筋摆动范
围内及刀口附近,非操作人员不得停留
142
钢筋制作安装时,设备或电源线漏电
触电
灼(烫)伤
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,设备外壳直接接地
143
焊渣造成土壤污染
土壤污染
低风险
现场施工的焊渣及焊条的剩余物必须及时清理
144
电焊作业无证上岗
触电
灼(烫)伤
高风险
电焊操作人员必须持证上岗
145
电焊作业没有穿戴劳动保护用品
灼(烫)伤
感染
低风险
电焊作业必须穿戴劳动保护用品
146
气焊作业完,没有及时关闭气源
爆炸
高风险
焊割后气瓶的阀门必须关闭好
147
气瓶摆放不规范
爆炸
高风险
1.氧气瓶与乙炔气瓶摆放间距不能少于8m
2.气瓶与动火点间距不少于10m;
3.氧气瓶与乙炔气瓶不能混放储存、搬运
148
乙炔气焊作业未安装使用防回火装置
爆炸
高风险
乙炔气焊作业必须安装使用防回火装置
149
户外使用气瓶没有防晒
措施
爆炸
高风险
气瓶应设防晒措施
150
加工模板时,用力过猛,推料太快,接料太靠近锯片
割伤
低风险
进料应紧贴靠山,不得用力过猛,遇硬节应慢推,接料应待料出锯片15cm后进行,不得用手硬拉,锯短窄料应用棍推,接料应用刨钩,超过锯片半径的大料、带有铁钉的木料不得上锯
151
加工模板时,粉末影响视线,没戴防护眼镜,站在锯片正面,手臂越过锯片
割伤
低风险
截取木料时应戴防护眼镜,站在锯片一侧,不得站在正面,手臂严禁越过锯片
152
加工模板时,遇有节笆推料太快,用力过猛,造成锯木料反弹
打击
低风险
遇有节笆应减慢推料速度,不得将手按在节疤
上推料刨旧料时必须将铁钉、泥沙等清除干净
153
锯木机或电源线漏电
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,不准使用倒顺开关
154
锯台没设置锯尾刀
碰撞打击
低风险
锯台必须设置锯尾刀
155
没有拉闸切断电源,更换刃具
触电
割伤
高风险
更换刃具,必须拉闸切断电源
156
混凝土浇筑时,振动器或电源线漏电
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿戴胶鞋、胶手套及防护眼镜
157
混凝土养护不足强度不够
坍塌
中等风险
混凝土养护时间应不小于7天,有添加剂时应不小于14天
158
人员在潮湿的混凝土板面上滑倒
摔绊
低风险
养护现场进行围蔽,禁止人员进入
159
拆模时,将带钉模板随意乱放
刺伤
低风险
拆模时,不得乱扔乱放,做到工完料清
160
防雷与接地作业
前后作业人员间距不足
碰撞打击
低风险
挖接地沟槽要有专人负责,同时作业人员要保
持3m以上距离,打接地极时要将大锤头固定牢,
严防锤头脱落或将大锤甩出,打锤正方不可有人
161
作业地网,避雷带、针,电缆线破损或漏电
触电灼(烫)伤
高风险
接地带、接地极、防雷带、针焊接时,要由专业焊工作业,作业时必须穿绝缘胶鞋、戴电焊手套,穿干爽的作业服,接地沟潮湿处要垫干燥木板,焊接点要清除残土,保持足够的作业空间接地体焊
162
接地体埋设深度不够
触电
高风险
接地体埋设深度严格按照设计要求施工
163
未弄清地下管线分布情况下就打入垂直接地体
设备破损
高风险
打地极前,应现场勘探查明地下管线情况,确认打入点
164
打入垂直接地体作业人员站位不正确
打击
可接受的风险
1.打锤人应站在辅助人员侧面,并不得戴手套;
2.打入垂直接地体前要做好锤头紧固措施;
3.打锤正前方不可有人
165
地网引上线的接地甩头
没有设警示牌
碰撞
可接受的风
险
接地网敷设留甩头处做平整处理,主要过道及
施工通道的接地甩头设警示牌
166
冲击钻作业没有使用个人安全防护用具
触电
高风险
按操作规范使用冲击钻,合理使用个人安全防护用品
167
消防、防火、防小动物封堵作业
灭火器定位放线安装时,冲击钻电缆线破损或漏电
触电
高风险
加强使用前及使用过程中的检查,保护零线与工作零线不得混接,开关箱、漏电保护器灵敏可靠,漏电保护器参数应匹配,严格执行“一机、一闸、一漏、一箱”的要求
168
灭火器定位放线安装时,工器具操作不当
碰撞打击
可接受的风险
加强防范保持距离
169
脚手架未经检查验收就投入使用
坍塌坠落
低风险
脚手架搭设完成后,必须经过相关部门及人员检查验收签名方可使用
170
防火隔板安装时,冲击钻电缆线破损或漏电
触电
高风险
加强使用前及使用过程中的检查,保护零线与工作零线不得混接,开关箱、漏电保护器灵敏可靠,漏电保护器参数应匹配,严格执行“一机、一闸、一漏、一箱”的要求
171
线缆出入口封堵措施不足
设备停运
中等风险
线缆敷设进入电房、设备后及时对线缆进出口进行封堵,并检查其可靠性
172
横担、金具及绝缘子安装作业
用绳索传递横担、金具、 绝缘子时绑扎不牢固
碰撞 打击
中等风险
1. 使用绳索传递横担、金具、绝缘子;
2. 绳结绑扎要牢固可靠
173
工器具、材料在杆塔上 随意放置
碰撞 打击
中等风险
1. 金具、材料、工器具在杆塔上不能随意放置 并应绑扎牢固;
2. 小件物品或材料应用工具袋装好
174
横担、金具安装垂直下 方站人
打击
碰撞
中等风险
横担、金具安装时垂直下方不得站人
175
金具及附件连接安装作业
导线提升时,双钩紧线 器或链条葫芦没有挂在横 担施工孔上
坠落 打击
高风险
1. 导、地线提升时,双钩紧线器或链条葫芦应挂在横担施工孔上,无施工孔时,承力点位置应经计算确定,并在绑扎处衬垫软物;
2. 承重力大的杆塔横担应做补强措施
176
悬垂线夹 和防 振锤的安 装人员没有使用双保险安 全带
坠落 打击
高风险
1. 安装悬垂线夹和防振锤时人员应系好双保险安全带或使用差速器,安全绳应拴在横担主材上;
2. 使用飞车或绳梯安装 时安全系数不得小 于10 倍,对带电线路保持足够的安全距离;
3. 作业点垂直下方不得有人
177
相邻杆塔 同时 在同相位安装附件,作业点垂直下方站人
打击
中等风险
1. 相邻杆塔不得同时在同相位安装附件;
2. 作业点垂直下方不得有人
178
附件安装时没有采取防 止导、地线坠落的措施
交通意外
坠落 打
击 触电
高风险
1. 在跨越电力线、铁路、公路或通航河流等杆塔线路上安装附件时,必须采取防止导、地线坠落的措施;
2. 重要跨越应设双重保护
179
户外避雷器安装作业
不按规定使用或选用不合格登高工具
坠落
特高的风险
按规定使用安全、合格的登高用具
180
高空作业不按规定佩戴安全带
坠落
特高的风险
使用双保险安全带
181
不用绳索传递工具、物料及不使用工具袋
打击
中等风险
用绳索传递工器具、材料,现场人员必须戴安全帽
182
施工人员误入带电间隔
触电
特高的风险
1.施工前确认工作区域并做好隔离措施并悬挂警示标志牌;2.设专人监护,与带电设备保持足够安全距
离;3.作业前,对施工人员进行专项技术交底
183
连接安装不牢固
打击
低风险
将避雷器安装在支架上,并用热镀锌或不锈钢螺丝固定
184
户外避雷器试验作业
避雷器试验未放电
触电
中等风险
试验前和试验后都应对试品可靠放电
185
电缆沟、槽盒作业
挖掘机械回转半径范围内站人
碰撞
中等风险
施工区域必须做好警示标识,挖掘机械工作期间禁止人员进入
186
沟槽边坡无支护或支护不足
坍塌
中等风险
根据土质情况,制定支护施工方案,采取有效支护措施
187
开挖的土方和材料工器具堆放在沟槽两侧
坍塌打击
中等风险
将沟槽挖出的土方及时转运,材料工器具摆放在离沟槽边2m以外的地方
188
沟槽土方开挖时,抽水设备漏电或电源线损坏
触电
高风险
严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员
