收藏 分销(赏)

工程联系单-(机电).doc

上传人:a199****6536 文档编号:4132648 上传时间:2024-07-31 格式:DOC 页数:24 大小:129.54KB
下载 相关 举报
工程联系单-(机电).doc_第1页
第1页 / 共24页
工程联系单-(机电).doc_第2页
第2页 / 共24页
工程联系单-(机电).doc_第3页
第3页 / 共24页
工程联系单-(机电).doc_第4页
第4页 / 共24页
工程联系单-(机电).doc_第5页
第5页 / 共24页
点击查看更多>>
资源描述

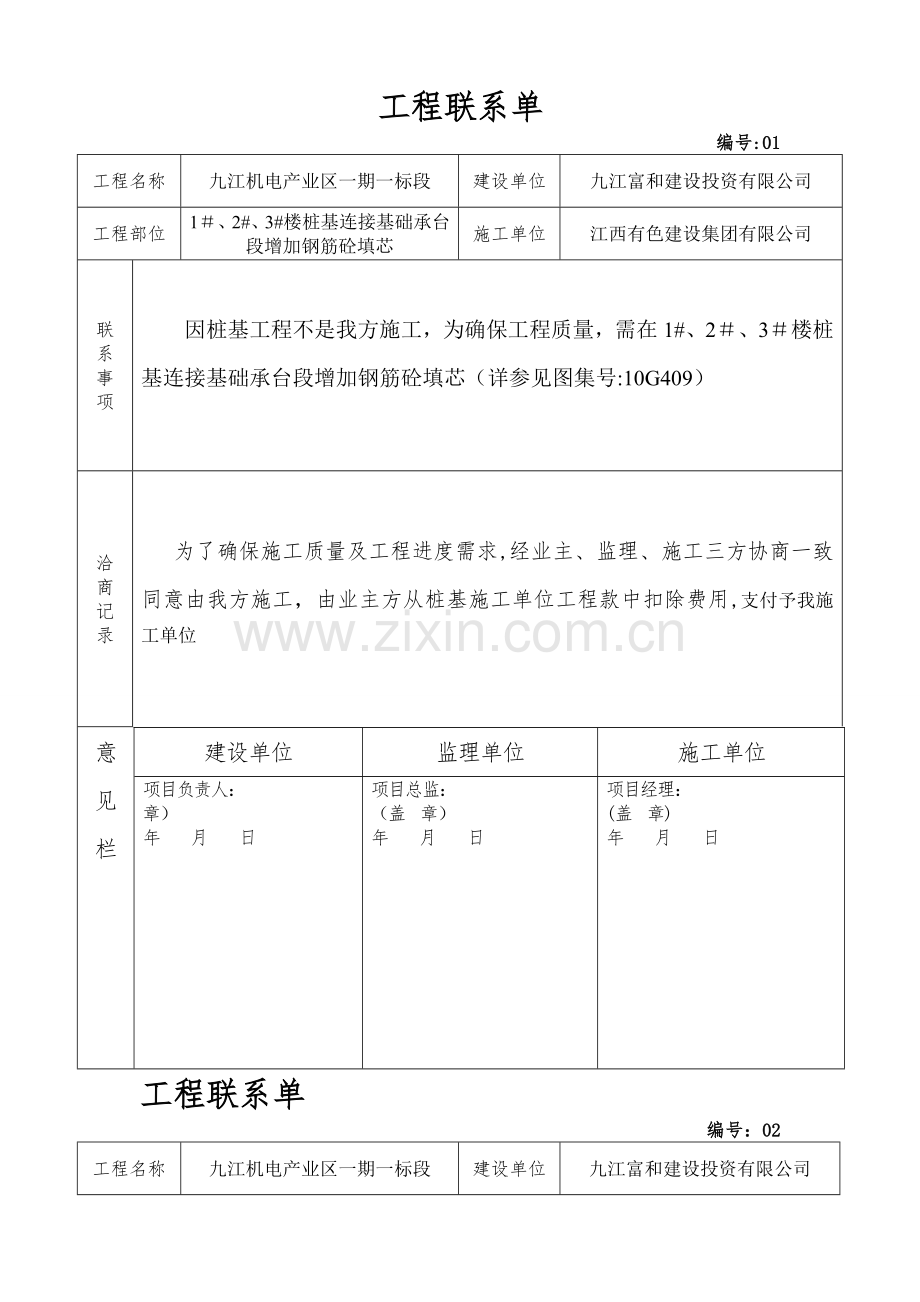

1、工程联系单编号:01工程名称九江机电产业区一期一标段建设单位九江富和建设投资有限公司工程部位1、2#、3#楼桩基连接基础承台段增加钢筋砼填芯施工单位江西有色建设集团有限公司联系事项因桩基工程不是我方施工,为确保工程质量,需在1#、2、3楼桩基连接基础承台段增加钢筋砼填芯(详参见图集号:10G409)洽商记录为了确保施工质量及工程进度需求,经业主、监理、施工三方协商一致同意由我方施工,由业主方从桩基施工单位工程款中扣除费用,支付予我施工单位意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:02工程

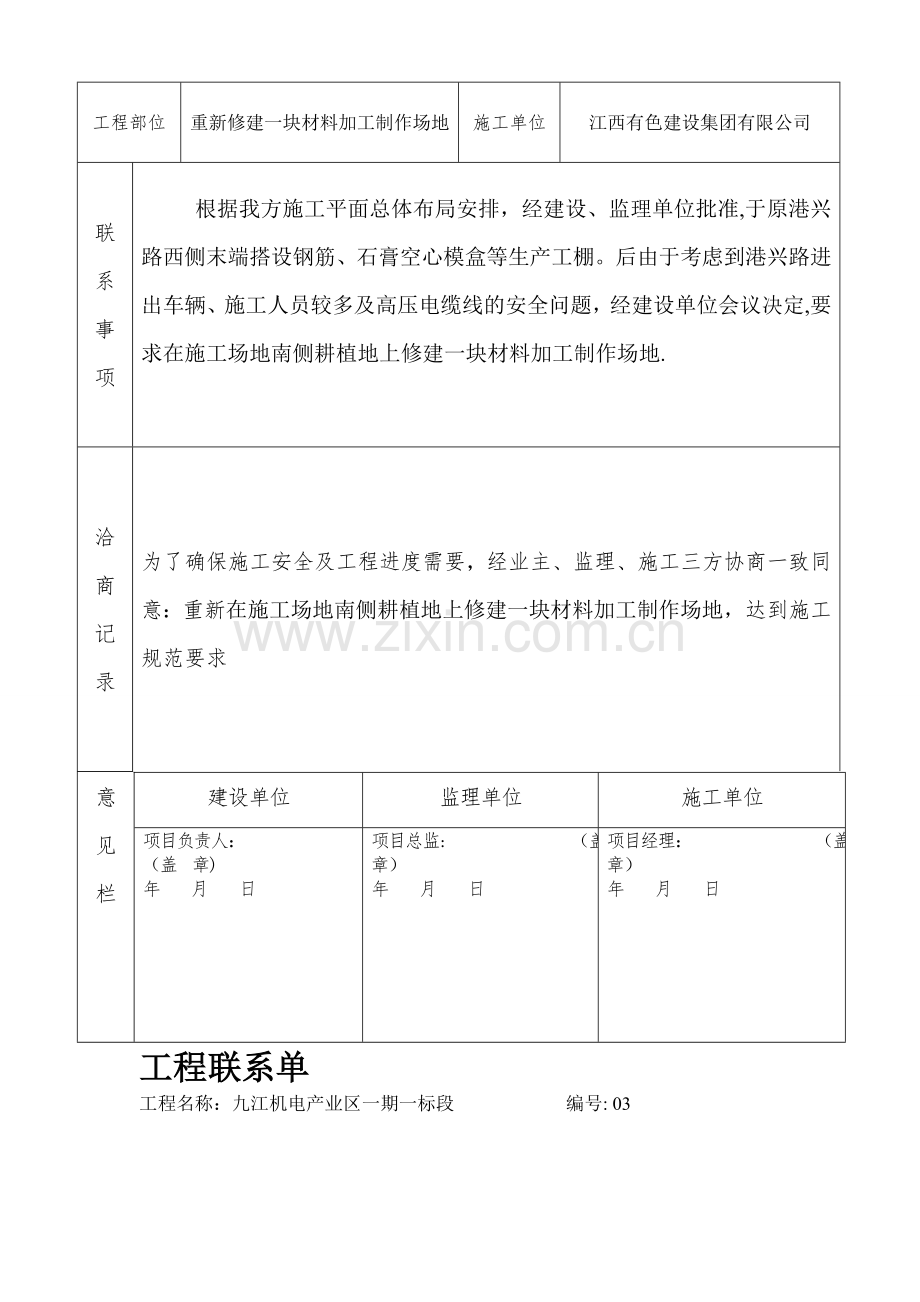

2、名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位重新修建一块材料加工制作场地施工单位江西有色建设集团有限公司联系事项 根据我方施工平面总体布局安排,经建设、监理单位批准,于原港兴路西侧末端搭设钢筋、石膏空心模盒等生产工棚。后由于考虑到港兴路进出车辆、施工人员较多及高压电缆线的安全问题,经建设单位会议决定,要求在施工场地南侧耕植地上修建一块材料加工制作场地.洽商记录为了确保施工安全及工程进度需要,经业主、监理、施工三方协商一致同意:重新在施工场地南侧耕植地上修建一块材料加工制作场地,达到施工规范要求意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监

3、: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单工程名称:九江机电产业区一期一标段 编号: 03致:九江富和建设投资有限公司 九江市建设监理有限公司因周边道路工程同步施工,导致我方材料无法进场,为避免影响施工工期及破坏周边道路路基,经建设、监理及施工三方洽商同意由我方铺设钢板,规格:1410*550017MM,共需68块,租赁时间为2015年10月15日至2015年12月30日共计使用75天,每天租金为476元,合计费用为4767535700元。 望监理及业主予以确认!意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目

4、经理: (盖 章) 年 月 日工程联系单编号:04工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位3楼增加梁板施工单位江西有色建设集团有限公司联系事项根据业主及设计要求:3楼正面东西侧1-3轴、6-9轴交EF轴段增加梁板。详见编号02变更图纸洽商记录经业主、监理、施工三方协商一致同意工程款项结算按设计变更图结算意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:05工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位3地下室坡道施工单位江西有色建

5、设集团有限公司联系事项 根据设计施工图纸:3地下室坡道进口标高比道路标高高0.3米,建设单位领导要求将入口处钢筋砼破除与道路连接,重新浇筑C30钢筋砼洽商记录经业主、监理、施工三方协商一致同意:3楼地下室坡道入口处钢筋砼破除、重新浇筑C30钢筋砼,由业主单位联系设计方出示设计变更图意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:06工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位塔吊基础施工单位江西有色建设集团有限公司联系事项由于地基较软、考虑施工安全因素,经业主、

6、监理、施工三方协商一致要求每个塔吊基础增加4根管桩(规格为50016米)、基础承台(详见图号TC5610)洽商记录为了确保施工安全需要,经业主、监理、施工三方协商要求5台塔吊,每台塔吊基础增加4根管桩(规格为50016米)及基础承台;达到施工规范要求。意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:07工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位1#、2楼铝合金门窗加固施工单位江西有色建设集团有限公司联系事项根据设计要求:1、2楼铝合金门窗加固;详见编号01#变

7、更图纸洽商记录经业主、监理、施工三方协商一致同意工程款项结算按设计变更图结算意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:08工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位3楼广场场地施工单位江西有色建设集团有限公司联系事项 为保证展馆和迎检工作,确保工程进度和施工质量,区领导在工作例会上决定将3楼门前广场,部份工程由我施工单位施工。主要内容:场地土方回填厚1.11米,铺设碎石0.2米,现浇C30砼厚0。2米,广场面积3300平方米,排水管道300砼管长80米,

8、雨水井8座,沟槽采用碎石回填(详见会议纪要)洽商记录经业主、监理、施工三方协商一致同意:3楼门前广场部分工程由我施工单位施工,此款由业主单位出面从绿化单位工程款中扣出,予支付给我施工单位.意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:09工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位3楼钢结构正立面四层柱朵施工单位江西有色建设集团有限公司联系事项3#楼钢结构正立面四层柱朵因影响钢结构安装,经业主、监理、施工三方一致同意破除,钢结构安装完成后重新架模浇筑砼洽商记录

9、经业主、监理、施工三方现场考查协商一致同意:破除3楼钢结构正立面四层柱朵,钢结构安装完成后重新架模浇筑砼.意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:10工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位1、2楼一层地面施工单位江西有色建设集团有限公司联系事项依据1、2#楼施工现场地形图,本工程需外购土方回填。原地面平均高程15。3 m,地基梁裸露不能满足设计及使用要求,需外购土方回填,覆土后高程达到16。75米、运距为1000米内。洽商记录经业主、监理、施工三方

10、现场考查协商一致同意:1、2楼一层地面外购土方回填,达到施工规范要求。意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:11工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位1#、2楼增加基础梁施工单位江西有色建设集团有限公司联系事项 根据设计要求: 1#、2楼一层13/A-B轴、8/1/A-B轴有墙处无地梁增加一基础梁;详见编号05变更图纸洽商记录经业主、监理、施工三方协商一致同意:工程款项结算按设计变更图结算。意见栏建设单位监理单位施工单位项目负责人: (盖 章)

11、年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:12工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位3#楼5.7米梁加宽施工单位江西有色建设集团有限公司联系事项 根据设计要求: 3研发楼标高5.700米梁A6轴加宽,详见编号05#变更图纸洽商记录经业主、监理、施工三方协商一致同意:工程款项结算按设计变更图结算。意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:12工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有

12、限公司 工程部位3#楼外墙施工单位江西有色建设集团有限公司联系事项根据业主及设计要求:3楼外墙墙面采用干挂石材、铝合金门窗改为玻璃幕墙 洽商记录经业主、监理、施工三方协商一致同意:3楼外墙墙面采用干挂石材、铝合金门窗改为玻璃幕墙,由业主方联系设计单位出示设计变更图。意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:13工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位1、2楼女儿墙施工单位江西有色建设集团有限公司联系事项 根据我方与清单编制单位核对:原招标图纸中1、2楼

13、女儿墙,建筑施工大样图(图号A-15)高3。6米,结构大样图(图号S26)高0。5米,在招标造价中是按照结构大样0.5米高计算。洽商记录经业主、监理、施工三方协商一致同意:女儿墙高度按建施A-15(3。6米)施工、计算。意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:14工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位1#、2楼女儿墙施工单位江西有色建设集团有限公司联系事项 根据我方与清单编制单位核对:原招标图纸中1、2楼女儿墙,建筑施工大样图(图号A15)高3。6

14、米,结构大样图(图号S26)高0。5米,在招标造价中是按照结构大样0。5米高计算,结施与建施图纸不符.洽商记录经业主、监理、施工三方协商一致同意:女儿墙高度按建施A15(3。6米)施工、计算.意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单编号:15工程名称九江机电产业区一期一标段 建设单位九江富和建设投资有限公司 工程部位3#楼增加化粪池施工单位江西有色建设集团有限公司联系事项为配合展馆工程及巡回观展,业主要求3楼西侧增加玻璃钢化粪池20M3及排污管300PVC波纹管道80米,沟漕采用中砂回填至管

15、顶0。5米,检查井4座(此工程量无施工图、不在清单范围之内)洽商记录经业主、监理、施工三方协商一致同意:3楼西侧增加玻璃钢化粪池20M3及排污管300PVC波纹管道80米,沟漕采用中砂回填至管顶0。5米,检查井4座;由业主单位联系设计单位出示设计变更图.意见栏建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单工程名称:九江机电产业区一期一标段 编号: 16致:九江富和建设投资有限公司 九江市建设监理有限公司根据设计施工图纸内容1#、2#、3#楼防火门监控系统、有系统图、无其它施工图,且不属于此清单施工范围内

16、,是否要做,请业主等单位予以指示,并请设计单位出具详细施工图意见栏设计单位建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目负责人:(盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单工程名称:九江机电产业区一期一标段 编号: 17致:九江富和建设投资有限公司 九江市建设监理有限公司根据设计施工图纸内容1、2楼厂房地面无防潮层,地面结构为10CM厚碎石+10CM厚砼+5CM细石砼,无钢筋网易下沉,是否须要增设地面防潮层和地面加固处理.请业主等单位予以指示意见栏设计单位建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目负

17、责人:(盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单工程名称:九江机电产业区一期一标段 编号: 18致:九江富和建设投资有限公司 九江市建设监理有限公司根据设计施工图纸和工程清单内容,施工图中电梯卸货平台直接对外是否改到室内,因道路施工标高与原室外地坪不符,平台标高未确定,设计清单中雨棚为彩钢瓦,是否改做轻钢雨棚。 请业主等单位予以指示!意见栏设计单位建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目负责人:(盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单工程名称:九江机电产

18、业区一期一标段 编号: 19致:九江富和建设投资有限公司 九江市建设监理有限公司根据施工图纸内容,1、2楼厂房卷闸门,面积较大,无电动系统,存在开启问题,是否需要增设电动系统, 请业主等单位予以确定。意见栏设计单位建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目负责人:(盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单工程名称:九江机电产业区一期一标段 编号:20致:九江富和建设投资有限公司 九江市建设监理有限公司因3楼地下室消防箱管道、1#楼消防箱、喷淋管我方已按原图完成施工,2016年2月22日接业主提供电子版消防变更图,要

19、求我方改动线路,造成我方人工和材料损失。请业主方酌情予以补助!意见栏设计单位建设单位监理单位施工单位项目负责人: (盖 章) 年 月 日项目负责人:(盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单工程名称:九江机电产业区一期一标段 编号:21致:九江富和建设投资有限公司 九江市建设监理有限公司由于清单中无伸缩缝盖板,经业主、监理、施工三方协商一致清标中增加伸缩缝盖板意见栏建设单位监理单位施工单位项目负责人:(盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单工程名称:九江机电产业区一期一标段 编

20、号:22致:九江富和建设投资有限公司 九江市建设监理有限公司根据区领导要求3楼三层屋面平台改为上人屋面,东西两侧玻璃幕墙现已安装完成,业主单位要求将两侧玻璃幕墙处留门,造成我方人工和材料损失。请业主方酌情予以补助!意见栏建设单位监理单位施工单位项目负责人:(盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日工程联系单工程名称:九江机电产业区一期一标段 编号:23致:九江富和建设投资有限公司 九江市建设监理有限公司 3楼一层卫生间工程已按施工图施工完成,区领导经现场勘查,要求将原设计图纸门宽1。8米改为1米,门洞3米改为1。5米,另增设隔断板2块,造成我方人工和材料损失。请业主方酌情予以补助!意见栏建设单位监理单位施工单位项目负责人:(盖 章) 年 月 日项目总监: (盖 章) 年 月 日项目经理: (盖 章) 年 月 日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
