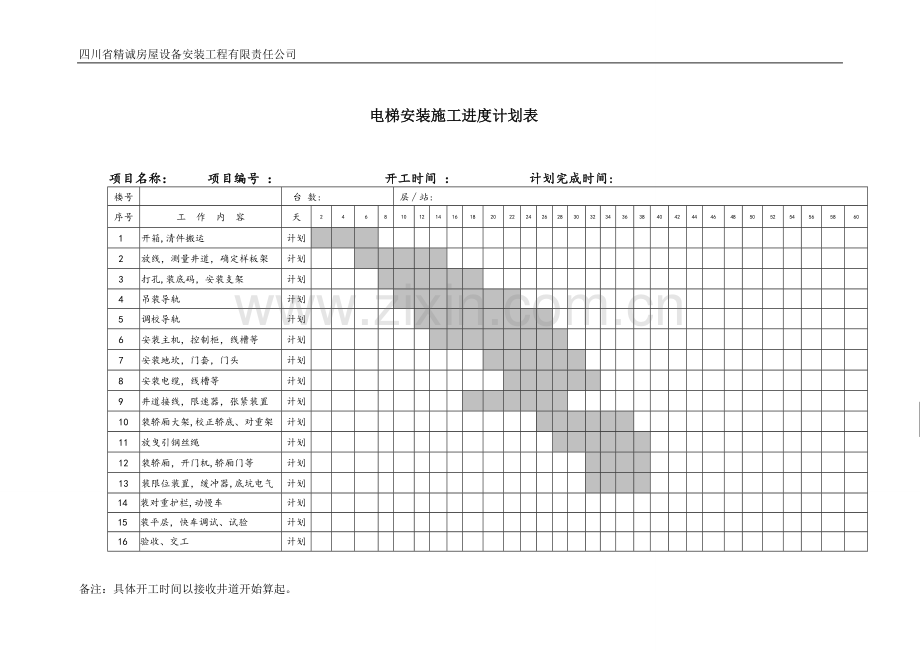

四川省精诚房屋设备安装工程有限责任公司项目名称: 项目编号 : 开工时间 : 计划完成时间:楼号台 数:层站: 序号工 作 内 容天246810121416182022242628303234363840424446485052545658601开箱,清件搬运计划2放线,测量井道,确定样板架计划3打孔,装底码,安装支架计划4吊装导轨计划5调校导轨计划6安装主机,控制柜,线槽等计划7安装地坎,门套,门头计划8安装电缆,线槽等计划9井道接线,限速器,张紧装置计划10装轿厢大架,校正轿底、对重架计划11放曳引钢丝绳计划12装轿厢,开门机,轿厢门等计划13装限位装置,缓冲器,底坑电气计划14装对重护栏,动慢车计划15装平层,快车调试、试验计划16验收、交工计划 电梯安装施工进度计划表 备注:具体开工时间以接收井道开始算起。
