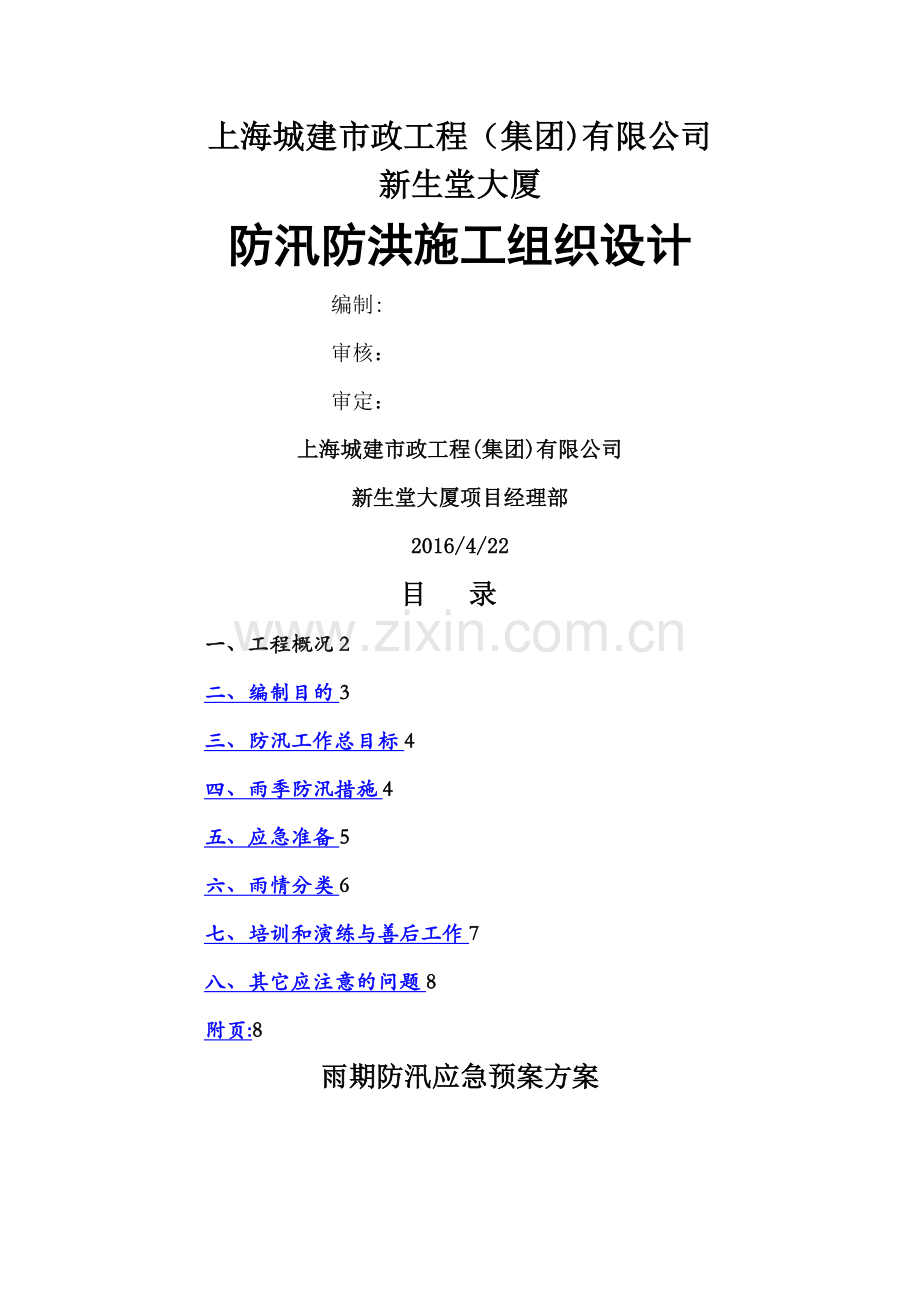

资源描述
上海城建市政工程(集团)有限公司
新生堂大厦
防汛防洪施工组织设计
编制:
审核:
审定:
上海城建市政工程(集团)有限公司
新生堂大厦项目经理部
2016/4/22
目 录
一、工程概况2
二、编制目的3
三、防汛工作总目标4
四、雨季防汛措施4
五、应急准备5
六、雨情分类6
七、培训和演练与善后工作7
八、其它应注意的问题8
附页:8
雨期防汛应急预案方案
一、工程概况
序号
项 目
内 容
1
工程名称
新生堂大厦工程
2
工程地址
成都市成华区长春片区
3
建设单位
成都新生堂投资有限公司
4
设计单位
中国建筑西南设计研究院有限公司
5
监理单位
成都衡泰工程管理有限责任公司
6
质量监督单位
成都市建设工程质量监督站
7
施工总承包单位
上海城建市政工程(集团)有限公司
9
基本情况
工 期
质量目标
590天
争创 成都市优质结构
层数
地上分别为5、19层,地下2层
建筑高度
84.5m
10
标高
±0。000
507。8m
11
建筑功能
商业办公
12
结构类型
框剪结构
13
垫层
混凝土强度等级为C15
14
底板
厚500mm,~1700mm,强度等级为C30P6、C30p8
15
墙体
地下400/300/200mm,地上300/200mm
17
地下室柱
方柱
17
混凝土浇筑方式
商品混凝土搅拌站提供,采用泵送施工
18
顶板
地下180mm地上为130/120 /100mm
二、编制目的
汛期防止洪水为害,保障拟建房屋施工区域的安全工作.做好关于培训防汛人员;检查防洪工程设施,消除隐患;制定防汛方案;备足防汛物料;建立健全洪水预报警报系统等方面的工作。在汛期工作包括:及时了解气象水文状况,预报水情,必要时下达警报;巡查和守护防洪工程,运用防洪系统各项措施,依据水情和工程状况以及防汛调度计划,控制调度洪水,遇有险情立即抢护;当发生超标准洪水时,请示上级同意后采取紧急措施以减小损失。
为此,我项目部统一部署,为确保成都新生堂大厦工程施工现场安全防汛,杜绝重特大事故的发生,确保一旦发生汛情,能够及时有序、科学地采取相应有效措施,迅速排除汛情造成的危险,最大限度地减少施工现场人民生命和财产损失,特制定成都新生堂大厦工程施工现场防汛应急预案。
三、防汛工作总目标
按照“安全第一、常备不懈、以防为主、全力抢险”的工作方针,切实落实防汛工作责任制,做到责任到位、指挥到位、人员到位、物资到位、措施到位、抢险及时,确保各项工作正常进行。
四、雨季防汛措施
1、雨季施工准备
1。1、组建防汛预案组组织机构
组 长: 李春利
副组长:黄书华杨建
成 员:赵东 乔琦 何渭夫 祝宝灿
防汛抢险工作办公室职责:
1。2、负责全公司防汛抢险组织指挥工作;
1.3、负责了解、收集、汇总防汛抢险情况,及时向公司指挥部汇报;
1。4、负责在汛情发生时与各级防汛指挥部门保持联系,按照指令开展工作;
1.5、负责组织协调防汛物资、设备的调用;负责监督检查各级防汛责任制的落实情况;
1.6、负责组织制定和修改本单位的防汛抢险预案,编制汛期工作实施方案,遇有大雨以上情况发生时,协调组织处理有关问题,根据启动预案指令,确保预案的顺利实施.
五、应急准备
1、针对我国大部分城市极端灾害性天气频发的状况,平时要注意收看天气预报,并与当地及业主的水文、气象部门保持密切联系,随时掌握准确、及时的水文和气象情况,对暴雨、洪水的袭击作出正确的分析、判断,提前做好各项防范准备.同时做好防风、防雷电准备。
2、进入雨季施工前,项目部要对施工现场进行一次全面检查,对发现的问题和隐患及时处理和解决,确保现场临设工程不漏水、不渗水,且周围不积水,现场机电设备防雨避雷设施齐全、完善,供水、供电畅通。
3、施工现场道路必须坚实、平整,并且纵向设有不小于0.3%的排水坡度。
4、做好场地外界雨水入侵工作,在所有与外界畅通雨水容易倒流地方备好若干砂袋,在暴雨来临之前用砂袋及围堰堵死,以防雨水入侵。
5、做好施工场地的排水工作计划,按施工现场的地势情况,在临建设施周围、材料库、料场、作业棚附近做好排水坡度,并与道路排水沟连接,使雨水有组织的汇入场内原有的排水系统。易受雨水浸湿变质的材料、构配件应覆盖好存入库内,必要时垫高摆设.
6、对施工现场的防雷设施及临时用电线路和设施进行全面检查,确保电缆没有拖地,各种用电设备接地、接零保护良好、漏电保护装置齐全有效。配电箱、电缆线接头箱、电焊机等必须有防雨措施。防止水浸受潮造成漏电或设备事故。、
7、雨季施工要做好雨期安全教育工作,保证每位施工人员要有自我安全防护意识.
8、充分准备防雨设施,在施工现场准备好一定数量的防雨设施材料,同时落实好防雨设施、材料的购买联系渠道,以供紧急采购之需。
8。1现场做好防汛材料准备
塑料布:2000㎡ 编织袋:200条
雨 衣:20件 污水泵:4台
雨 鞋:20双 铁 锹:20把
手 电:20把 雨 伞:20把
9、所有防汛组人员必须做好预案准备,服从组织安排,第一时间赶到现场,做好排水、挡水、防水、抽水工作。
10、防汛领导组应与当地有关政府机构保持联系,当遇到暴风雨时,及时报告当地有关政府,请求支援。首先保证现场人员的安全转移;二是确保施工现场巨大隐患及时排除,将险情降低到最低。
六、雨情分类
日降雨量:24小时降雨量
1、小雨:指日降雨量小于10毫米或12小时降雨量小于5毫米;
2、中雨:指日降雨量10一24。9毫米或12小时降雨量5一9.9毫米;
3、大雨:指日降雨量25一49。5毫米或12小时降雨量10一29。9毫米;
4、暴雨:指日降雨量50一99。9毫米或12小时降雨量30一69。9毫米;180分钟降雨20毫米为短时暴雨。
5、大暴雨:指日降雨量100一199.9毫米或12小时降雨量70一200毫米;
6、特大暴雨:指日降雨量大于200毫米或12小时降雨量大于200毫米。
七、培训和演练与善后工作
项目部防汛预案组组长负责主持、组织项目部进行一次防汛事故“应急响应"的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持。
1、做好雨后恢复工作
1。1大雨过后要组织有关管理人员对施工现场及临时设施进行一次安全隐患大排查,对职工宿舍、办公室、食堂、仓库等进行检查抢修.
1。2对基坑四周进行巡逻检查,发现有异常情况及时处理.并在基坑四周设置防护栏杆和警告标志。
1。3组织人员及时对基坑及施工现场的积水进行抽排.保证道路畅通,工地无积水。
1。4雨后要及时清扫,并及时检查脚手架、电器设备的安全措施。现场不能使用裸线,并设专人维护管理用电设备。不得私自改拆线路。严控各种规程制度。
八、其它应注意的问题
1、确保职工、民工的生活住房不漏雨,不进水。
2、尤其注意环境卫生,坚持每日灭蝇消毒工作。
3、做好防暑降温的药品发放,调整饮食,合理安排作息时间,确保无疫情、食物中毒、中暑现象发生。
附页:
序号
姓名
联系方式
备注
1
李春利
15982837668
2
黄书华
13060084189
3
杨 建
18658577788
4
赵 东
15828069038
5
乔 琦
6
何渭夫
7
祝宝灿
展开阅读全文
