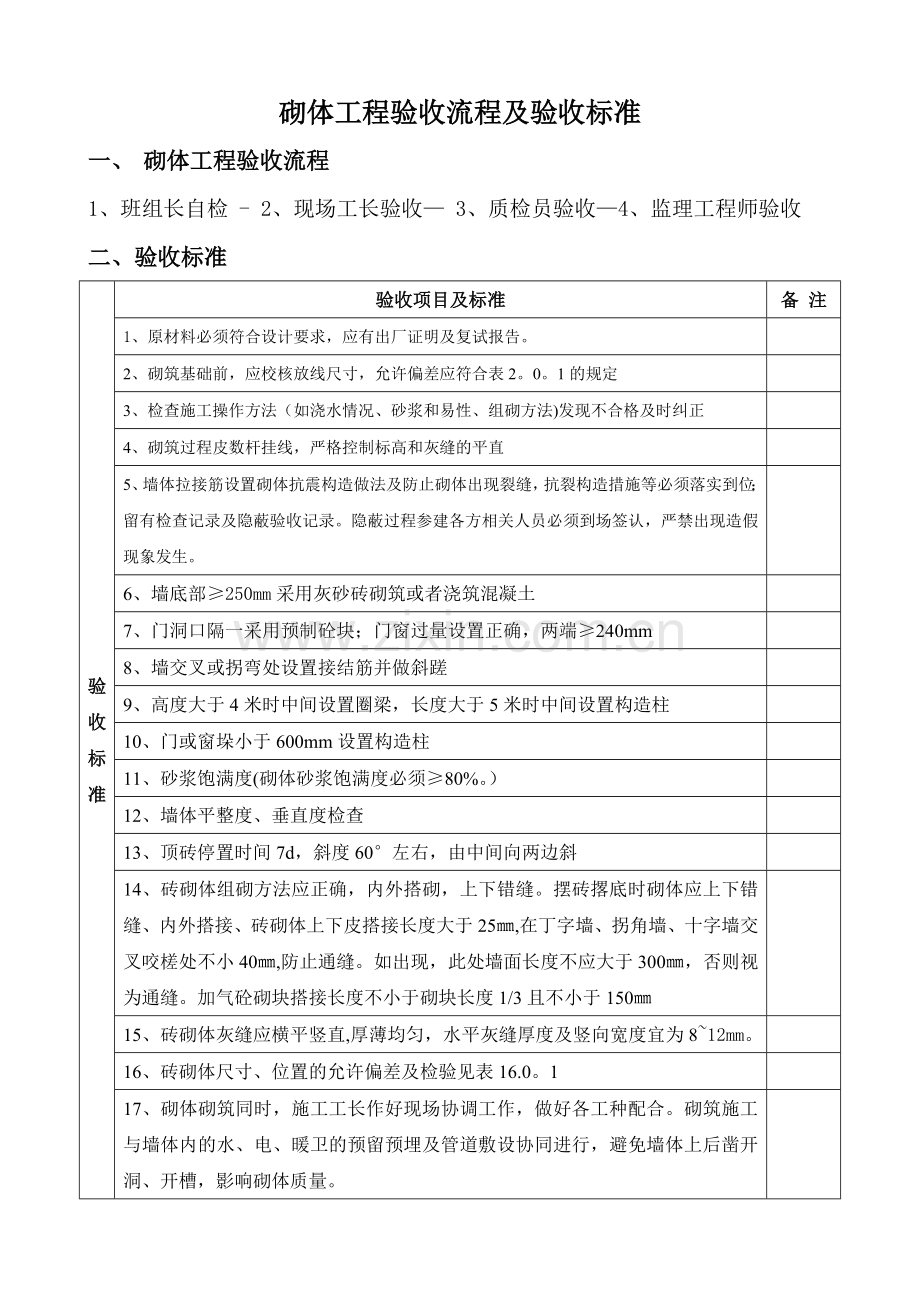

1、砌体工程验收流程及验收标准一、 砌体工程验收流程1、班组长自检 - 2、现场工长验收 3、质检员验收4、监理工程师验收二、验收标准验收标准验收项目及标准备 注1、原材料必须符合设计要求,应有出厂证明及复试报告。2、砌筑基础前,应校核放线尺寸,允许偏差应符合表2。0。1的规定3、检查施工操作方法(如浇水情况、砂浆和易性、组砌方法)发现不合格及时纠正4、砌筑过程皮数杆挂线,严格控制标高和灰缝的平直5、墙体拉接筋设置砌体抗震构造做法及防止砌体出现裂缝,抗裂构造措施等必须落实到位;留有检查记录及隐蔽验收记录。隐蔽过程参建各方相关人员必须到场签认,严禁出现造假现象发生。6、墙底部250mm采用灰砂砖砌筑

2、或者浇筑混凝土7、门洞口隔一采用预制砼块;门窗过量设置正确,两端240mm8、墙交叉或拐弯处设置接结筋并做斜蹉9、高度大于4米时中间设置圈梁,长度大于5米时中间设置构造柱10、门或窗垛小于600mm设置构造柱11、砂浆饱满度(砌体砂浆饱满度必须80%。)12、墙体平整度、垂直度检查13、顶砖停置时间7d,斜度60左右,由中间向两边斜14、砖砌体组砌方法应正确,内外搭砌,上下错缝。摆砖撂底时砌体应上下错缝、内外搭接、砖砌体上下皮搭接长度大于25,在丁字墙、拐角墙、十字墙交叉咬槎处不小40,防止通缝。如出现,此处墙面长度不应大于300,否则视为通缝。加气砼砌块搭接长度不小于砌块长度1/3且不小于1

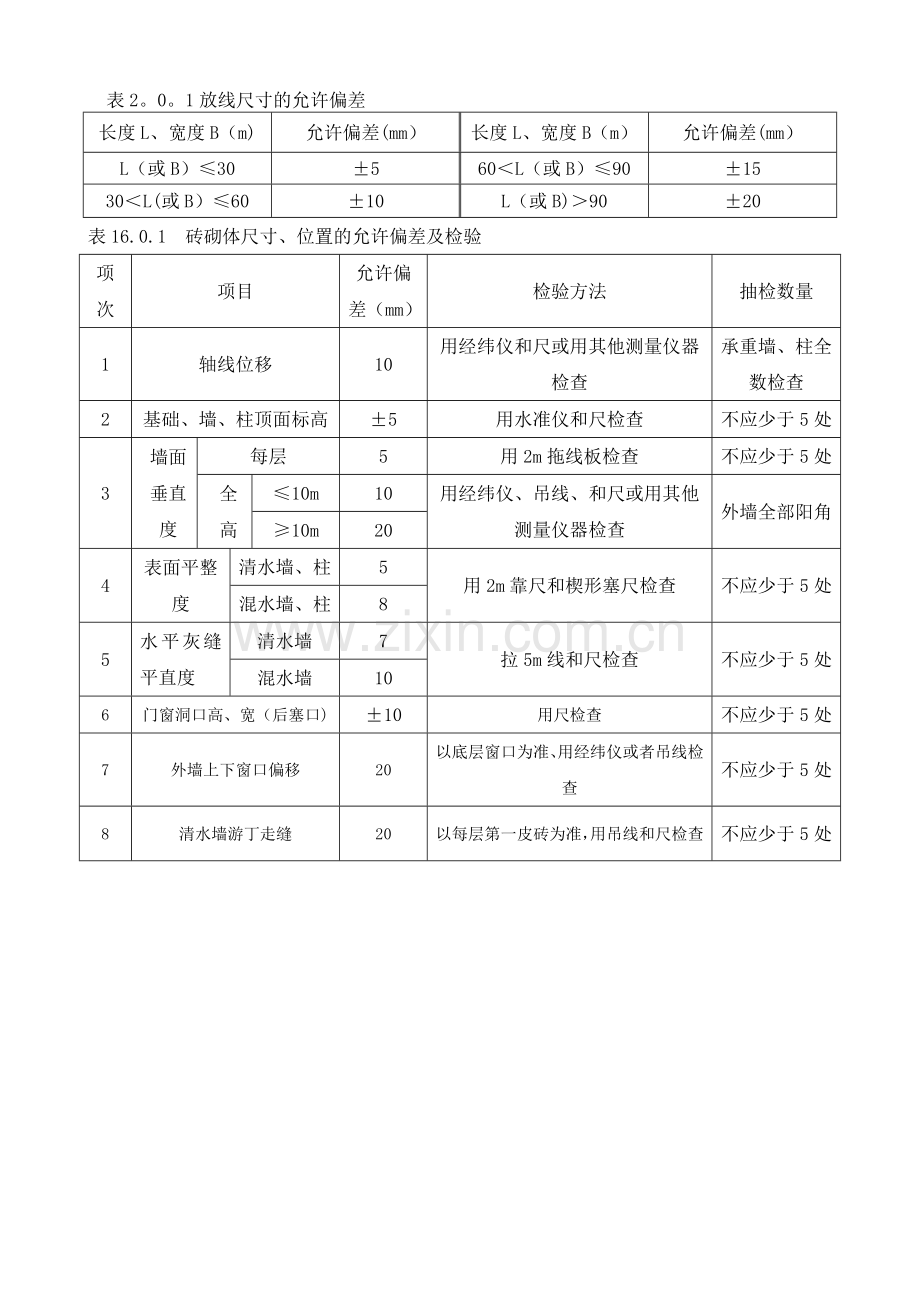

3、5015、砖砌体灰缝应横平竖直,厚薄均匀,水平灰缝厚度及竖向宽度宜为812mm。16、砖砌体尺寸、位置的允许偏差及检验见表16.0。117、砌体砌筑同时,施工工长作好现场协调工作,做好各工种配合。砌筑施工与墙体内的水、电、暖卫的预留预埋及管道敷设协同进行,避免墙体上后凿开洞、开槽,影响砌体质量。表2。0。1放线尺寸的允许偏差长度L、宽度B(m)允许偏差(mm)长度L、宽度B(m)允许偏差(mm)L(或B)30560L(或B)901530L(或B)6010L(或B)9020表16.0.1 砖砌体尺寸、位置的允许偏差及检验项次项目允许偏差(mm)检验方法抽检数量1轴线位移10用经纬仪和尺或用其他测量仪器检查承重墙、柱全数检查2基础、墙、柱顶面标高5用水准仪和尺检查不应少于5处3墙面垂直度每层5用2m拖线板检查不应少于5处全高10m10用经纬仪、吊线、和尺或用其他测量仪器检查外墙全部阳角10m204表面平整度清水墙、柱5用2m靠尺和楔形塞尺检查不应少于5处混水墙、柱85水平灰缝平直度清水墙7拉5m线和尺检查不应少于5处混水墙106门窗洞口高、宽(后塞口)10用尺检查不应少于5处7外墙上下窗口偏移20以底层窗口为准、用经纬仪或者吊线检查不应少于5处8清水墙游丁走缝20以每层第一皮砖为准,用吊线和尺检查不应少于5处

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
