收藏 分销(赏)

合肥市住宅工程质量通病防治实施导则范文.doc

上传人:w****g 文档编号:4121174 上传时间:2024-07-30 格式:DOC 页数:17 大小:43.50KB
下载 相关 举报

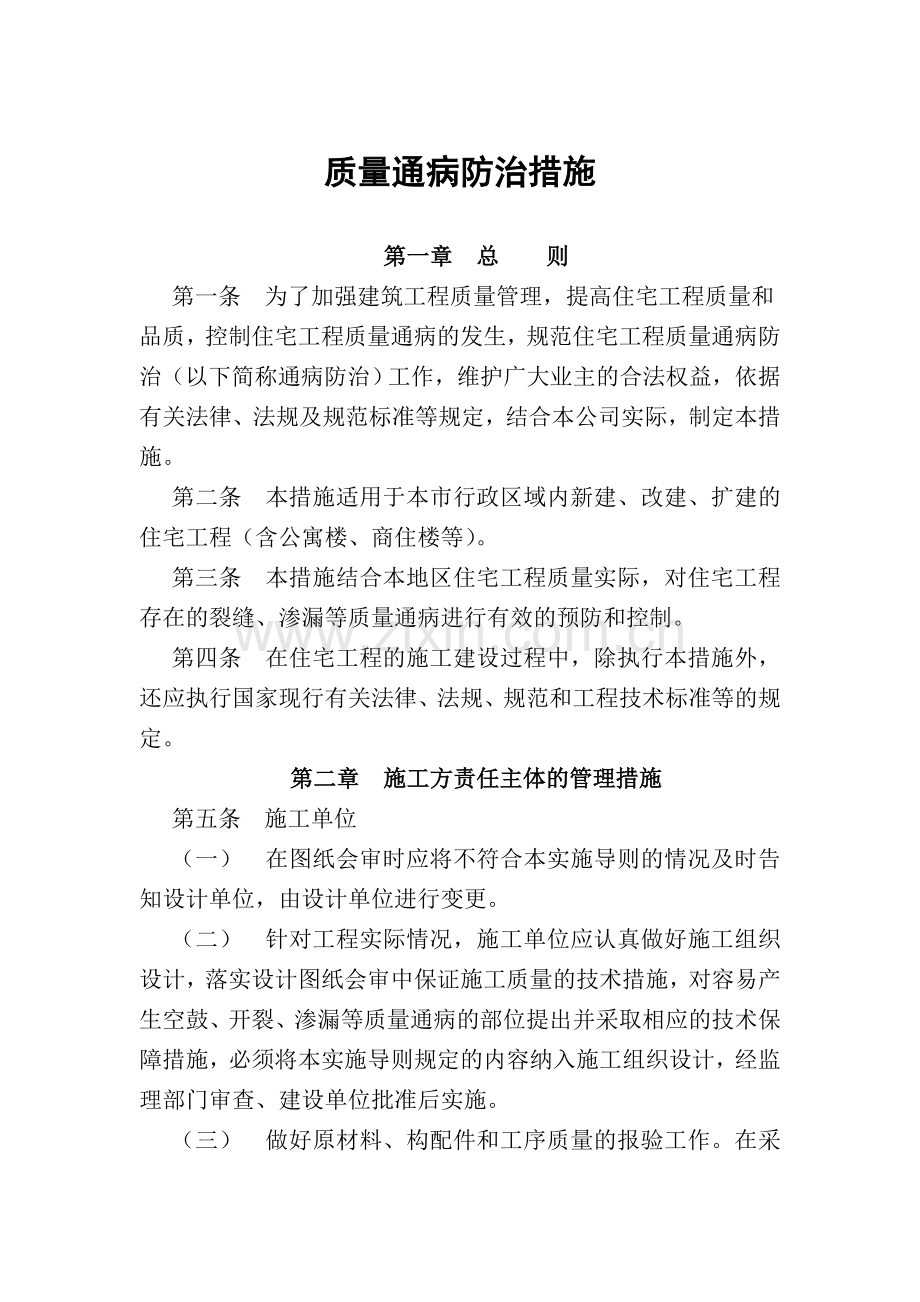

合肥市住宅工程质量通病防治实施导则范文.doc_第1页
第1页 / 共17页

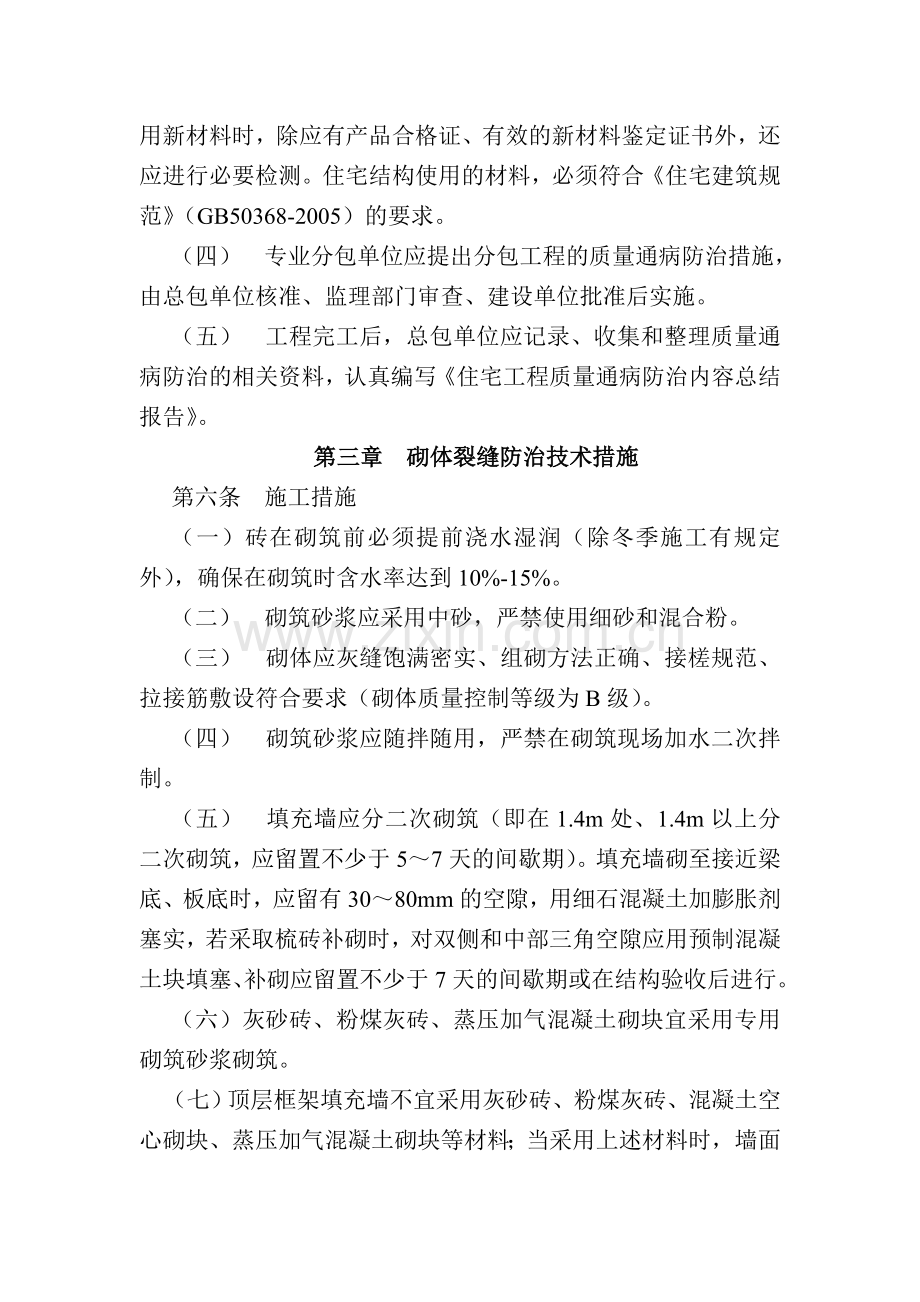

合肥市住宅工程质量通病防治实施导则范文.doc_第2页
第2页 / 共17页
合肥市住宅工程质量通病防治实施导则范文.doc_第3页
第3页 / 共17页
合肥市住宅工程质量通病防治实施导则范文.doc_第4页
第4页 / 共17页
合肥市住宅工程质量通病防治实施导则范文.doc_第5页
第5页 / 共17页
点击查看更多>>
资源描述

1、质量通病防治措施第一章总则第一条为了加强建筑工程质量管理,提高住宅工程质量和品质,控制住宅工程质量通病的发生,规范住宅工程质量通病防治(以下简称通病防治)工作,维护广大业主的合法权益,依据有关法律、法规及规范标准等规定,结合本公司实际,制定本措施。第二条本措施适用于本市行政区域内新建、改建、扩建的住宅工程(含公寓楼、商住楼等)。第三条本措施结合本地区住宅工程质量实际,对住宅工程存在的裂缝、渗漏等质量通病进行有效的预防和控制。第四条在住宅工程的施工建设过程中,除执行本措施外,还应执行国家现行有关法律、法规、规范和工程技术标准等的规定。第二章施工方责任主体的管理措施第五条施工单位(一)在图纸会审时

2、应将不符合本实施导则的情况及时告知设计单位,由设计单位进行变更。(二)针对工程实际情况,施工单位应认真做好施工组织设计,落实设计图纸会审中保证施工质量的技术措施,对容易产生空鼓、开裂、渗漏等质量通病的部位提出并采取相应的技术保障措施,必须将本实施导则规定的内容纳入施工组织设计,经监理部门审查、建设单位批准后实施。(三)做好原材料、构配件和工序质量的报验工作。在采用新材料时,除应有产品合格证、有效的新材料鉴定证书外,还应进行必要检测。住宅结构使用的材料,必须符合住宅建筑规范(GB50368-2005)的要求。(四)专业分包单位应提出分包工程的质量通病防治措施,由总包单位核准、监理部门审查、建设单

3、位批准后实施。(五)工程完工后,总包单位应记录、收集和整理质量通病防治的相关资料,认真编写住宅工程质量通病防治内容总结报告。第三章 砌体裂缝防治技术措施第六条施工措施 (一)砖在砌筑前必须提前浇水湿润(除冬季施工有规定外),确保在砌筑时含水率达到10%-15%。(二)砌筑砂浆应采用中砂,严禁使用细砂和混合粉。(三) 砌体应灰缝饱满密实、组砌方法正确、接槎规范、拉接筋敷设符合要求(砌体质量控制等级为B级)。(四) 砌筑砂浆应随拌随用,严禁在砌筑现场加水二次拌制。(五)填充墙应分二次砌筑(即在1.4m处、1.4m以上分二次砌筑,应留置不少于57天的间歇期)。填充墙砌至接近梁底、板底时,应留有308

4、0mm的空隙,用细石混凝土加膨胀剂塞实,若采取梳砖补砌时,对双侧和中部三角空隙应用预制混凝土块填塞、补砌应留置不少于7天的间歇期或在结构验收后进行。(六)灰砂砖、粉煤灰砖、蒸压加气混凝土砌块宜采用专用砌筑砂浆砌筑。(七)顶层框架填充墙不宜采用灰砂砖、粉煤灰砖、混凝土空心砌块、蒸压加气混凝土砌块等材料;当采用上述材料时,墙面应采取满铺钢丝网粉刷等必要的措施。(八)砌体结构坡屋顶卧梁下口的砌体应砌成踏步形。(九)砌体结构砌筑完成后宜30d后再抹灰,并不得少于20d。(十)框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。(十一) 填充墙与框架柱交接处,应用20mm20mm木条预先留缝,在加贴

5、网片前取出木条浇水湿润,干燥后再用1:3膨胀水泥砂浆嵌实。(十二) 当门窗洞口上至梁底距离小于200mm时,门窗过梁应与结构梁整浇。(十三) 上料口、过人洞封堵时,顶端应采用细石混凝土加膨胀剂填实。(十四) 严禁在承重砌体上开凿横槽;严禁在已砌筑完成的门垛、窗间墙上开凿线管槽和接线盒孔洞;如设计上有布置的,必须在砌筑时预埋或留置孔槽。在砌体上开槽时应采用机械切割;管道埋设完毕后,回填应采用适当材料,填封密实牢固,抹灰层应设置金属网。(十五)配电箱预留洞上的过梁,应在其线管穿越的位置预留孔槽,不得事后打凿。消防箱、配电箱、开关箱等背面的抹灰层应采用防止开裂的措施。(十六) 冬期施工的外墙除应符合

6、相关规范要求外,还应满足以下要求:1. 砌筑工程的冬期施工应优先选用外加剂法,且宜将砂浆强度等级按常温施工的强度等级提高一级。围护外墙不宜冬期施工,如因特殊情况,应有相应保温措施。 2. 拌合砂浆应采用两步投料法,水温不得超过80(一般40为宜),砂浆出罐温度不得超过40,使用温度不应低于5。3. 拌制砂浆用砂不得含有冰块和大于10mm的冻结块;砌筑时不准随意往砂浆内加热水,砂浆应随拌随用,不应积存,以免冻结降低砌体强度。4. 砖在砌筑前,应清除冰霜,遇水浸泡后受冻的砖不能使用;砂浆宜采用普通硅酸盐水泥拌制;石灰膏应防止受冻,如遭冻结,应经融化后,方可使用;拌制砂浆用的砂,不得含有冰块。5.

7、砌体工程施工时,砂浆稠度应适当加大,一般可控制在约1012mm;视气温和日照情况,砌体用砖块可少量浇水湿润,浇水不宜过多,且随浇随用,砖表面不得有游离水。在气温低于、等于0条件下砌筑时,可不浇水,但必须增大砂浆稠度。砌筑时应注意砌体与砂浆的挤揉。6. 冬期施工中,应调整作息时间,砌筑在日出后两小时进行,日落前两小时休工,每日砌筑高度不宜超过1.2m,做好覆盖保温工作。7. 冬期施工砂浆试块的留置,除应按常温规定要求外,尚应增加不少于1组与砌体同条件养护的试块,测试检验砂浆强度。8. 外墙面施工操作环境温度不应低于5C。第五章 钢筋混凝土现浇梁板裂缝防治技术措施第七条施工措施(一)图纸会审时,施

8、工单位应当将设计不当引起的钢筋过密、管道过密、构造措施不当等情况以书面形式向设计单位提出改进意见。(二)现场应有特殊情况下的混凝土施工应急预案和措施(如停电、预拌混凝土供应中断时的处置措施)。(三)大体积混凝土施工前必须编制混凝土施工方案,采取控温措施并据此进行施工技术交底。施工方案应根据人员、设备的配置等情况编制,并规定混凝土的凝结时间、混凝土的供应计划、混凝土的坍落度等具体要求,同时,施工堆载应进行控制。(四)混凝土原材料的质量控制1、水泥的质量控制 ()水泥进场时,必须附有水泥生产厂的质量证明书;对进场的水泥应检查核对其生产厂名、品种、标号、包装(或散装仓号)、重量(对袋装水泥应随机抽取

9、20袋,水泥总重量不得少于1000kg)、出厂日期、出厂编号及是否受潮等,做好记录并按规定采取试样,进行有关项目的检验。严禁使用过期、变质水泥。 ()水泥的检验结果如不符合标准规定时,应及时向水泥供应单位查明情况,确定处理方案:如该批水泥已经使用,应查清该批水泥的使用情况(使用日期、应用该批水泥拌制的混凝土的强度、浇筑的结构部位和所生产的制品等),并根据水泥质量情况确定处理方案。 ()进场水泥的贮放应符合下列规定:散装水泥宜在专用的仓罐中贮放;不同品种和标号的水泥不得混仓,并应定期清仓;散装水泥在库内贮放时,水泥库的地面和外墙内侧应进行防潮处理;袋装水泥应在库房内贮放,库房地面应有防潮措施;库

10、内应保持干燥,防止雨露侵入;堆放时,应按品种、标号、出厂编号、到货先后或使用顺序排列成垛,堆垛高度不超过12袋为宜;堆垛应至少离开四周墙壁200mm,各垛之间应留置宽度不小于700mm的通道;当限于条件,露天堆放时,应在距地面不少于300mm的垫板上堆放,垫板下不得积水,水泥堆垛必须用苫布覆盖严密,防止雨露侵入。2、砂、石的质量控制()配制混凝土时宜优先选用区砂;当采用I区砂时,应提高砂率,并保持足够的水泥用量,以满足混凝土的和易性;当采用区砂时,宜适当降低砂率,以保证混凝土强度。当砂颗粒级配不符合上述要求时,应采取相应措施,经试验证明能确保工程质量,方允许使用。对于泵送混凝土用砂,应选用中砂

11、。()现浇板的混凝土应采用中砂,在满足和易性的前提下,宜降低砂率。泥块含量不得大于1,含泥量不大于3。()当混凝土强度等级大于或等于C30时碎石或卵石中的针、片状颗粒含量应15%;当混凝土强度等级小于C30时,碎石或卵石中的针、片状颗粒含量应25%。()粗骨料(石子),最大粒径不得超过构件最小尺寸的1/4且不得超过钢筋间距的3/4;对于实心板,最大粒径不得超过构件最小尺寸的1/3且不得超过40。()砂、石在运输与贮存时不得混入能影响混凝土正常凝结与硬化的有害杂质,并应防止将水泥及掺合料等混入;当运输工具交替装运其它物质(如锻烧白云石、石灰、煤炭、化工原材料等)时,应注意清扫运输工具,勿使混入有

12、害杂物;堆放的场地应平整、排水通畅,宜铺筑混凝土地面。(五)混凝土选用的外加剂必须是经过国家、部委或省、自治区、直辖市级有关部门鉴定批准生产的产品,确保混凝土外加剂的质量;选用外加剂时应根据混凝土的性能要求、施工条件及气候条件,结合混凝土的原材料性能、配合比以及对水泥的适应性等因素,综合考虑,确定选用外加剂的品种,并应经过试验确定其掺量。预拌混凝土应采用减水率高、分散性能好、对混凝土收缩影响较小的外加剂。(六)预拌混凝土必须做好试配,每立方米粗骨料的用量不少于1000kg、水泥用量应控制在270450kg,粉煤灰的掺量不应大于15; 水灰比应控制在0.40.5; C30及以下混凝土石子用量不得

13、少于1350kg/m3(现浇板控制用水量不大于180 kg/m3)。(七) 检测机构、混凝土供应商提出的混凝土性能指标和相关生产技术资料应当齐全。(八)混凝土进入浇筑现场时应按检验批检查入模坍落度,高层住宅不宜大于180mm,其它住宅不宜大于150mm。(九)严格执行混凝土施工配合比,预拌混凝土严禁现场加水,改变水灰比,提高混凝土的坍落度。(十)支撑模板的选用必须经过计算。严禁在虚土上支撑。上层支撑同下层支撑应在同一垂直线位置上,边支撑立杆与墙间距不得大于300mm,中间不宜大于800mm。尽量使用钢管支撑,层高大于4m时必须采用钢管支撑;使用木支撑时,尾径不得小于60mm,间距不得大于800

14、mm,横向拉杆不得少于两道;层高大于3m时须增加拉杆,木模支撑不得二次接长,不得使用斜撑;模板标高控制在2mm,平整度控制在2mm,板缝控制在2mm以内,并用胶带贴缝;根据工期要求,配备足够数量的模板;侧模拆模应控制在混凝土浇筑完毕48小时后,底模按规范和设计要求拆模。拆除支撑的楼板作为上部支撑的支承面时,应对楼板的强度、挠度、裂缝进行验算;后浇带两侧的支撑拆除时间应符合设计文件的要求;设计文件无明确要求时,应待后浇带闭合并达到设计强度时方可拆除。(十一) 现浇板板底钢筋绑扎完后方可进行水电管线预埋,结束后方可进行上层钢筋绑扎,严禁钢筋绑扎与水电施工同步。(十二) 严格控制现浇板的厚度和现浇板

15、中钢筋保护层的厚度以及钢筋间距。应使用定型预制保护层垫块,且每平方米不得少于3块,在易开裂部位适当加密;阳台、雨蓬等悬挑现浇板的负弯矩钢筋下面,应设置间距不大于300mm的钢筋保护层垫块或支撑,保证在浇筑混凝土时钢筋不位移和不被下踩;施工时必须铺设架空通道,防止混凝土浇筑后遭踩踏。(十三) 现浇板中的线管必须分散布置在钢筋网片之上(双层双向配筋时,布置在下层钢筋之上),交叉布线处应采用线盒,线管的直径应小于1/3楼板厚度,沿预埋线管方向应增设8150mm、宽度不小于450mm的钢筋网带。线管并排水平埋设在现浇板中,线管间的最小间距不小于20mm。布置在现浇板上线管的找平层应适当加厚并采取加强措

16、施,施工时应提前考虑局部加强找平层带来的现浇板厚度引起净高变化的问题。(十四)混凝土浇筑前应采取以下措施:1、对模板和支架进行检查,包括模板支架的形状、尺寸和标高,支架的稳定性,模板缝隙、孔洞封闭情况,预埋件的位置、数量和牢靠程度等;必须保证模板在混凝土浇筑过程中不产生位移或松动。2、清理模板内的杂物,木模应浇水润湿以防过多吸收水泥浆造成混凝土保护层的疏松:而且木模吸水后膨胀挤严拼缝,可避免漏浆。3、应检查钢筋的种类、规格、数量、弯折和接头位置、搭接长度等:还需检查钢筋保护层厚度和预埋件的规格、数量、位置等。(十五)设置板厚标高控制点,严格按照设计板厚浇筑砼。标高控制点标注在柱筋上;当柱间距超

17、过2m时,在梁内焊接钢筋标注;找平时,必须带线找平,面层平整度控制在3mm以内。(十六)混凝土浇筑应一次连续完成不得随意留置施工缝;混凝土自由倾落高度不应大于2m,当大于2m时应采用溜槽或串桶;混凝土应分层浇筑、振捣,振捣高度不得大于600mm。(十七) 混凝土板必须使用平板振动器振捣,初凝前宜进行二次振捣和初次抹压工艺,板混凝土在二次振捣后应进行表面一次抹压,终凝前应进行表面二次抹压,以减少板表面的细微龟裂。(十八)施工缝的位置和处理、后浇带的位置和混凝土浇筑应严格按设计要求和施工技术方案执行。后浇带应设在对结构受力影响较小的部位,宽度为8001000mm。后浇带的混凝土浇筑时间应按设计要求

18、进行施工;后浇带浇筑时宜采用微膨胀混凝土,后浇带混凝土应当单独制配,应采用小坍落度、石料含量大的混凝土;后浇带混凝土浇筑前必须清除交接面浮浆(石子外露1/3,不得将石子打断)和污染(严禁沾染油污),原混凝土面应提前淋水保湿72小时以上,浇筑时不得有明水。后浇带的位置和补浇时间应严格按照设计要求。(十九) 钢筋工程在混凝土浇筑过程中应确定专人负责,全程控制。(二十) 混凝土现浇板浇筑完成后12h以内应覆盖养护,可采用麻袋或薄膜包裹覆盖,并淋水保湿;对普通混凝土上述过程至少应持续7d,对添加缓凝剂的混凝土或有抗渗要求的混凝土不得少于14天。(二十一)混凝土浇筑后72小时内,不得进行踩踏、支模、加荷

19、;如因特殊情况需提前支模加荷时,必须采取蒸汽养护等方法,确保混凝土强度不小于1.2Mpa;当混凝土强度小于1OMPa时,不得在现浇板上吊运、堆放重物,吊运、堆放重物时应减轻对现浇板的冲击影响。施工过程中应严格控制施工堆载,施工时的临时荷载不得超过设计文件规定的荷载限值,且应分散布置。(二十二) 较大规模的小区应优先采用混凝土现场集中搅拌,可以避免混凝土运输过程中离散性过大和坍落度损失。(二十三) 现浇板的板底宜采用清水免粉刷措施。(二十四) 严禁用机械清理混凝土板面。施工过程中应严格控制施工堆载。施工时的临时荷载不得超过设计文件规定的荷载限制,且应分散布置。(二十五) 冬期施工时,钢筋混凝土应

20、符合以下要求:1. 冬期施工钢筋的焊接,宜在室内进行;当必须在室外焊接时,应在背风的场地进行,或者采取相应的防雨、雪及挡风措施;焊后的接头,严禁立即碰到雨和冰雪,以防接头脆断。2. 钢筋绑扎完在浇筑混凝土后应覆盖塑料薄膜,做好保温防护工作,以防雨雪天气梁板面结冰受冻。3. 配制冬季施工的混凝土,应优先选用硅酸盐水泥或普通硅酸盐水泥,且不应低于42.5级,最小水泥用量不宜小于300Kg/m3,水灰比不大于0.6。4. 混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢,运输和浇筑混凝土用的容器应具有保温措施。混凝土所用骨料必须清洁、不得含有冰雪等冻结物及易冻裂的矿物质。5. 混凝土浇筑宜采用综合蓄热

21、法施工,其受冻临界强度不得低于4MPa。混凝土拌合物的出机温度不得低于10,入模温度不得低于5。混凝土浇筑后应在裸露混凝土表面采用塑料布等防水材料覆盖并加盖麻袋等措施进行保温。对边、棱角部位的保温厚度应增大23倍。混凝土养护期间应防风防冻。6. 冬期浇筑的混凝土,在受冻前,混凝土的抗压强度不得低于下列规定:硅酸盐水泥或普通硅酸盐水泥配制的混凝土,为混凝土设计强度的30%;矿渣硅酸盐水泥配制的混凝土,为混凝土设计强度的40%;但混凝土强度等级不大于C10时,不得小于5.0N/2,否则应事先采取防冻保温措施。7. 在冬期浇筑的混凝土,宜使用无氯盐类防冻剂,对抗冻性要求高的混凝土,宜使用引气剂或引水

22、减少剂;混凝土掺防冻剂时,应尽量避开室外温度低于0的天气;掺用抗冻剂、引气剂或引水减少剂的混凝土的施工,应符合混凝土外加剂应用技术规范的规定。8. 在进入冬期时,当连续天日平均气温低于5,搅拌时间可比常温延长50%左右。9. 除按常温要求留置试块外,还应增设一组试块与构件在相同条件下养护,在混凝土温度降至0时试压,用以检查混凝土是否达到抗冻临界强度。(二十六) 监理部门应加强对进场预拌混凝土的质量检查,在使用预拌混凝土前应对预拌混凝土生产厂家的能力和供货时间段的生产控制情况进行考察,同时对混凝土生产过程进行监督。制定行之有效的检查方案,对预拌混凝土的配合比、外加剂掺量、坍落度等进行检查。对有特

23、殊要求或大体积及重要部位使用的混凝土,应派专人对混凝土预拌企业生产过程进行旁站监督。第六章 楼地面渗漏防治技术措施第八条施工措施(一)上下水管、燃气管等预留洞口座标位置应正确,预留洞口形状为上大下小。(二)管道安装前,楼板板厚范围内上下水管的光滑外壁应先做毛化处理,再均匀涂一层401塑料胶,然后用筛洗的中粗砂喷洒均匀。(三)厨、卫间管道洞口填塞前,应将洞口清洗干净、毛化处理、涂刷加胶水泥浆作粘结层。洞口填塞分二次浇筑,先用掺入抗裂防渗剂的微膨胀细石混凝土浇筑至楼板厚度的2/3处,待混凝土凝固后进行4h蓄水试验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆填塞。管道安装后,应在洞口处做一圆台,高度为40

24、50mm,进行24h蓄水试验。(四)防水层施工前应先将楼板四周清理干净,严禁采用机械清理,阴角处粉成小圆弧。防水层的上翻收头高度不得小于300mm。(五)楼地面找平层向地漏放坡1%1.5,地漏口要比相邻楼地面低5mm。(六)有防水要求的楼地面施工完毕后,应进行24h蓄水试验,蓄水高度为2030mm。(七)排烟气道根部向上300mm的范围内宜采用聚合物防水砂浆粉刷,粉刷完成后做防水层处理,或采用柔性防水层。(八)卫生间墙面防水砂浆应进行不少于2次的刮糙处理。(九)底层地面、地下室墙板、底板须有防渗漏措施。(十)一层阳台的地坪,钢筋砼栏板、扶手与墙体交接处必须设置不小于20mm的施工缝,缝中用弹性

25、防水材料进行嵌缝、防水。(十一)一层地坪基层回填土必须分层回填夯实;虚铺厚度应严格控制在300mm以内,回填土应确保质量。第七章 外墙渗漏防治技术措施第九条施工措施(一)外墙粉刷应使用含泥量低于2、细度模量不小于2.5的中砂。严禁使用石粉、混合粉。(二)外墙涂料层宜选用吸附力强、耐候性好、耐洗刷的弹性涂料;外墙涂料在使用前,应进行抽样检测。(三)抹灰工程不得使用过期水泥,其凝结时间和安定性须合格。(四)砌体结构坡屋顶卧梁下口的砌体应全砌成踏步形;(五)外墙涂料粉刷层与外墙面砖交接处应设置分格缝,缝内填嵌弹性防水材料,且平面一致。(六)外墙洞眼应按规范留置,在清理浮渣(浮灰)后采用半砖、防水砂浆

26、二次堵砌,表面采用1:3防水砂浆粉实,小圆孔宜采用微膨胀水泥砂浆二次填塞密实。孔洞填塞应由专人负责,并及时办理专项隐蔽验收手续。(七)外墙粉刷混凝土基层应采用人工凿毛或界面剂抹砂浆进行毛化处理,并应进行喷水养护。基层平整度偏差超标时,应进行局部凿除(凿除时不得露出钢筋),再采用聚合物水泥砂浆进行修补。(八)粉刷前应清除墙面污物,并提前1d浇水湿润。外墙面砖施工完毕1天后应冲水洗净并在表面喷防水剂,使表面形成一层防水保护膜。(九)两种不同基体交接处的处理应符合墙体防裂措施的要求,应采用钢丝网或耐碱玻璃纤维网格布抹灰固定,搭接宽度不小于150。(十)外墙抹灰必须分层进行,严禁一遍成活,施工时每层厚

27、度宜控制在3mm以内。外墙粉刷各层接缝位置应错开,并设置在混凝土梁、柱中部。抹灰厚度大于30mm时,应采取加强措施。(十一)面砖、外粉刷均必须设置分格缝。(十二)外墙涂料找平宜采用弹性腻子,腻子厚度不应大于1mm。(十三)外墙面砖使用粘结砂浆应与相邻基层材料相容,面砖质量不应大于20kg/m2,单块面砖面积不应大于0.01 m2;嵌缝应采用具有一定柔性的嵌缝胶浆,并用勾缝条抽压出浆至密实。(十四)阳台、雨蓬和挑檐等处的排水坡度不应小于2;窗台、窗眉、腰线等部位排水高差应10mm,不应产生倒泛水;滴水线粉刷应密实、顺直,不得出现爬水和排水不畅的现象。(十五)粘贴面砖的外墙面用防水砂浆刮糙时,门窗

28、洞口四周墙面刮糙底层与刮糙面层收头位置必须错开。面砖粘结砂浆宜采用梳条状打底,砖背面满涂的方法,确保粘结质量。第八章 门窗渗漏防治技术措施第十条施工措施(一)门窗安装前应进行三项性能(抗风压、气密性和水密性)的见证取样检测,安装完毕后应委托有资质的检测机构进行现场检验。(二)门窗框制作尺寸按洞口的尺寸制作,确保安装后窗框和面层间的空隙尺寸为815mm;门窗框安装固定前应对预留墙洞尺寸进行复核,用防水砂浆刮糙处理,然后实施外框固定。固定后的外框与墙体应根据饰面材料确定间隙。(三)门窗安装应采用镀锌铁片连接固定,镀锌铁片厚度不小于1.5mm;固定点间距:转角处180mm,框边处不大于500mm。固

29、定方法如下:砼墙洞口采用射钉或塑料膨胀螺钉固定;承重多孔砖墙洞口采用塑料膨胀螺钉固定,并不得固定在砖缝处。非承重空心砖墙体洞口应采用钻洞填入C20砼或予埋砼实心砌块的方式,用胀锚螺钉固定,不允许直接固定在空心砖薄壁上。砼(重质、轻质)空心砌块墙体洞口,应采用予埋实心砌块或连接铁件的方式安装。严禁用长脚膨胀螺栓穿透型材固定门窗框。(四)门窗框与墙身间缝隙,应于洞口清理干净干燥后施打发泡剂,发泡剂应连续施打、一次成型、充填饱满,溢出门窗框外的发泡剂应在结膜前塞入缝隙内,防止发泡剂外膜破损。(五)门窗框外侧应留5mm宽的打胶槽口(外墙面层为粉刷层时,宜贴“”型塑料条做槽口),清理干净干燥后,贴美纹纸

30、,打密封胶,密封胶应采用中性硅酮密封胶。密封胶做到表面光滑,无杂物、气泡。严禁在涂料面层上打密封胶。 (六)外门窗框料与墙体间缝隙密封完成后,应做淋水试验。第九章 屋面渗漏防治技术措施第十一条施工措施(一)屋面工程的防水层应由经资质审查合格的专业防水队伍进行施工。(二)屋面工程施工前,必须编制详细的施工方案,经监理审查确认后方可组织施工。(三)女儿墙应先用密封材料在根部进行封闭,再铺设防水材料;卷材防水层收头宜在女儿墙凹槽内固定,收头处应用防腐木条加盖金属条固定,钉距不得大于450mm,并用密封材料将上下口封严。(四)在屋面各道防水层或隔气层施工时,伸出屋面管道、井(烟)道及高出屋面的结构处应

31、先用密封材料封闭严实,再用柔性防水材料做泛水,其高度不小于防水面层以上250mm(管道泛水不小于300mm);最后一道泛水材料应采用卷材,并用管箍或压条将卷材上口压紧,再用密封材料封口。(五)柔性防水层,遇檐沟、天沟与女儿墙、露台墙根、设备管线及人孔等部位,均应按规范设置防水附加层。(六)刚性细石混凝土防水屋面施工除应符合相关规范要求外,还应满足以下要求:1钢筋网片宜采用焊接型网片。2混凝土浇捣时,宜先铺三分之二厚度混凝土并摊平,再放置钢筋网片,后铺三分之一的混凝土,振捣并碾压密实,收水后分二次压光。保水养护不小于14d。3分格缝应上下贯通,缝内不得有水泥砂浆粘结。在分格缝和周边缝隙干净干燥后

32、,用与密封材料相匹配的基层处理剂粉刷,待其表面干燥后立即嵌填防水油膏,密封材料底层应填背衬泡沫棒,分格缝上粘贴不小于200mm宽的卷材保护层。(七)水落口施工,除做好洞口周边防水密封处理外,应确保泛水坡度正确,排水顺畅。洞口完成后均应加盖篦子或罩子,防止垃圾、树叶堵塞洞口。(八)屋面工程应避免在0以下施工,若确因工期需要,应做到以下要求:1、严禁在雨天、雪天施工。2、水泥砂浆粘结保温层施工环境气温不低于5。3、合成高分子防水卷材、高聚物改性沥青防水卷材冷粘法施工环境气温不低于5、合成高分子防水卷材、高聚物改性沥青防水卷材热熔法施工环境气温不低于-10。4、溶剂型、合成高分子防水涂料高聚物改性沥

33、青防水涂料施工环境气温不低于-5,水溶型、合成高分子防水涂料高聚物改性沥青防水涂料施工环境气温不低于5。5、刚性防水层施工,环境气温不低于5。6、屋面找平层做好后,应做好覆盖工作,防止找平层被冻裂、空鼓。(九) 屋面防水层施工完毕后,应进行蓄水或淋水试验。(十) 加强各道工序管理,做到层层质量把关。加强交接检验,下道工序检查上道工序,质量不合格者不得进行下道工序的施工。(十一) 应注意防水施工的条件、施工操作环境,恶劣天气情况下不应进行屋面防水施工。第十章 附则第十二条 其他建筑工程质量通病(裂缝和渗漏)防治参照本措施执行。第十三条 本措施由安徽亚坤建设集团负责解释。第十四条 本措施自2007年2月1日起执行。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
