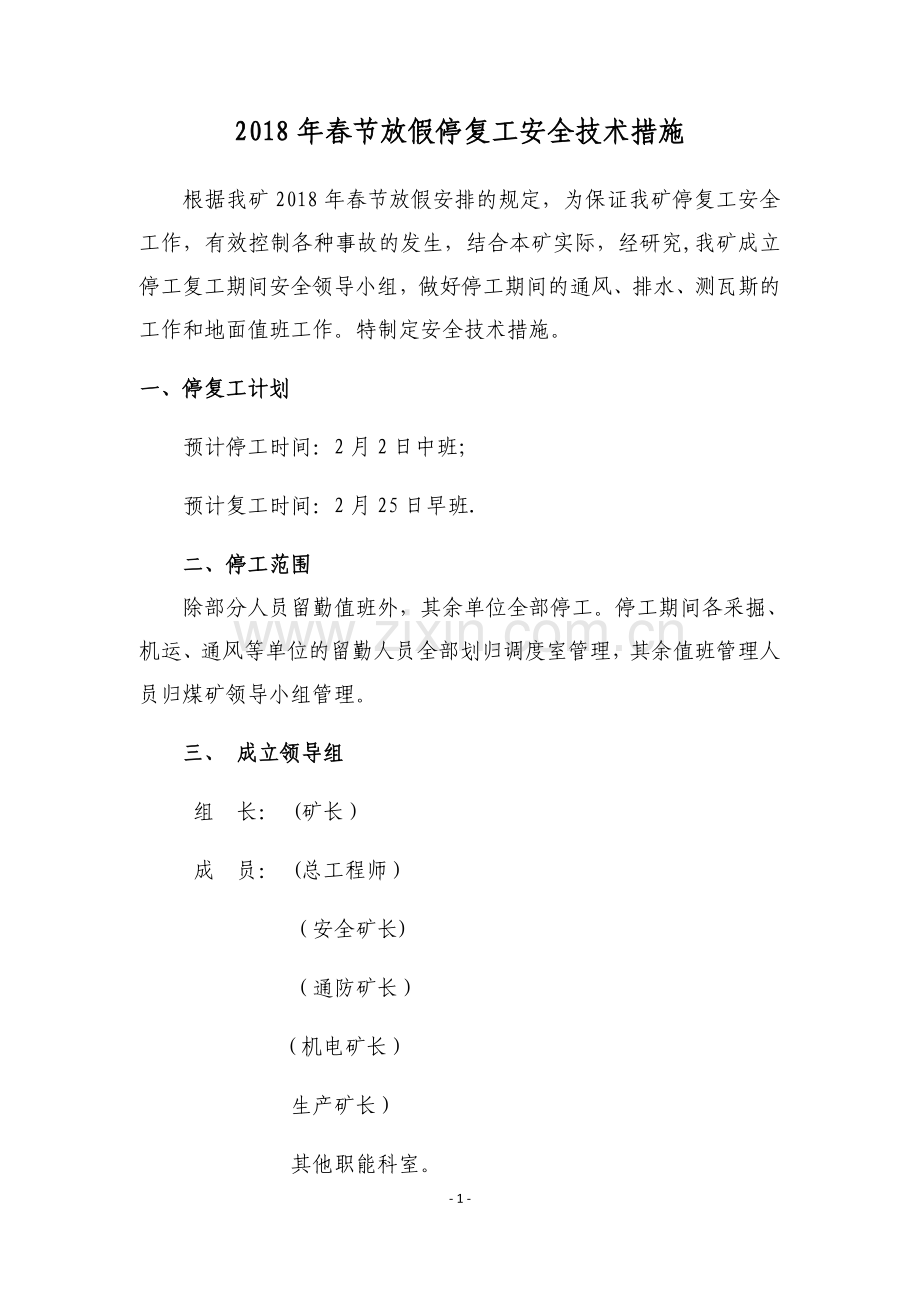

1、2018年春节放假停复工安全技术措施 根据我矿2018年春节放假安排的规定,为保证我矿停复工安全工作,有效控制各种事故的发生,结合本矿实际,经研究,我矿成立停工复工期间安全领导小组,做好停工期间的通风、排水、测瓦斯的工作和地面值班工作。特制定安全技术措施。一、停复工计划预计停工时间:2月2日中班;预计复工时间:2月25日早班.二、停工范围除部分人员留勤值班外,其余单位全部停工。停工期间各采掘、机运、通风等单位的留勤人员全部划归调度室管理,其余值班管理人员归煤矿领导小组管理。 三、 成立领导组 组 长: (矿长) 成 员: (总工程师)(安全矿长) (通防矿长) (机电矿长)生产矿长) 其他职能

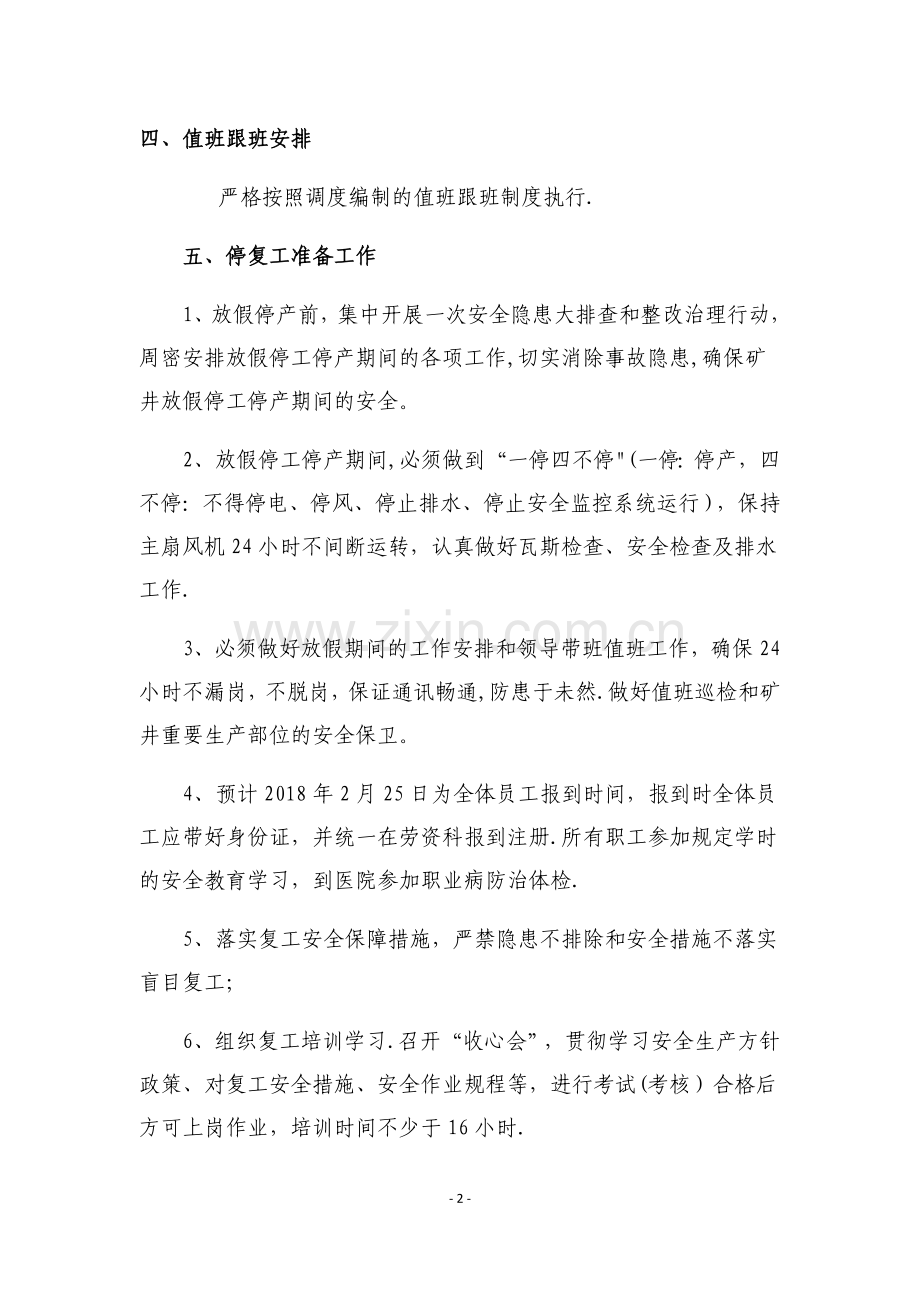

2、科室。四、值班跟班安排严格按照调度编制的值班跟班制度执行.五、停复工准备工作1、放假停产前,集中开展一次安全隐患大排查和整改治理行动,周密安排放假停工停产期间的各项工作,切实消除事故隐患,确保矿井放假停工停产期间的安全。2、放假停工停产期间,必须做到“一停四不停(一停:停产,四不停:不得停电、停风、停止排水、停止安全监控系统运行),保持主扇风机24小时不间断运转,认真做好瓦斯检查、安全检查及排水工作.3、必须做好放假期间的工作安排和领导带班值班工作,确保24小时不漏岗,不脱岗,保证通讯畅通,防患于未然.做好值班巡检和矿井重要生产部位的安全保卫。4、预计2018年2月25日为全体员工报到时间,报

3、到时全体员工应带好身份证,并统一在劳资科报到注册.所有职工参加规定学时的安全教育学习,到医院参加职业病防治体检.5、落实复工安全保障措施,严禁隐患不排除和安全措施不落实盲目复工;6、组织复工培训学习.召开“收心会”,贯彻学习安全生产方针政策、对复工安全措施、安全作业规程等,进行考试(考核)合格后方可上岗作业,培训时间不少于16小时.五、 矿井停复工安全技术措施井下各采掘工作面(采煤工作面、运输顺槽、回风顺槽)、中央变电所、采区变电所、无极绳绞车硐室及其它硐室,在停工前,必须由矿级领导组织各职能部室人员及各工区负责人,对各工作地点全面检查一遍,对存在的安全隐患必须立即整改落实,未整改落实的不得停

4、工.1、综采停复工安全技术措施(1)2月2日中班,综采工作面支架能超前移架的必须坚持超前移架,所有支架伸出前梁顶到煤壁,并打开护帮板,挡在最小控顶距范围内,对支架和单体进行补液。对支架不完好,自动降柱确实无法处理的支架,必须在支架前梁下打好单体柱,上好防倒绳,以保证支架的良好支撑状态。 (2)当班必须将运输设备上的煤拉空,煤仓放空,设备磁力启动器打零位,机组滚筒落地、摘电、摘刀,所有单体柱必须用防倒绳拴牢。(3)采煤工作面,端头支护支设必须齐全可靠,上下两巷超前支护必须齐全可靠,机电设备必须台台完好。采面的浮煤必须清理干净,并全面洒水降尘.采煤工作面停工时型梁头必须移至煤壁,工作面防倒抬棚必须

5、齐全牢固,采面所有支柱必须迎山有劲,初撑力必须达到规程规定要求,上下两巷变形的棚子整改合格;对工作面采空区内遗煤喷洒阻化剂;并在工作面下隅角必须挂挡风帘,挡风帘要搭接严密,不得向采空区漏风。工作面支柱钻底超过100mm时必须加穿木鞋。(4)当班要对工作面进行全面系统的除尘,清理巷道中浮煤,冲洗掉积尘煤尘.(5)停工期间,采煤工作面必须提前留好下井人员及时下井看泵、看面。留勤人员每天必须排定好班次,按时上下班,严禁空班、脱岗、早上晚下,明确自己的责任,抓好落实,确保工作万无一失。(6)停工期间,下井人员要做到自保互保相结合,做到同上同下按时上下班,严禁单岗作业。(7)停工前各工区必须将各自的水仓

6、清理干净,确保储水容积,并将水泵、排水管路仔细检查一遍,确保完好,每天必须安排专职人员进行排水,确保开工后安全生产。停工期间,下井看泵的留勤人员要保证上下出口的水沟畅通无阻,不得因水的积聚影响检查瓦斯人员进入工作面。(8)停工期间,井下留勤人员对当班查出的问题能整改的立即整改,不能整改的及时汇报调度室,由调度室协调处理。(9)复工头一班,当班班长、瓦检员开工前必须用便携式、光瓦检器检查瓦斯情况,确认无误后将便携式挂于工作面,安全问题巡视一遍,发现问题先行处理后,处理好后方可进行正常的生产工作。2、掘进停复工安全技术措施(1)2月2日中班,要求跟班领导到现场指挥,各工作面支护必须到迎头,严禁空顶

7、.运输顺槽、回风顺槽等掘进工作面停工前永久支护必须紧跟工作面迎头,工作面迎头严禁空顶。必须保证支护质量。检查工作区域的安全情况,有问题处理好,不能留安全隐患.(2)当班必须把工作面静压水开关关好,并将除局部风机、水泵以外不用的所有电器设备断电,将开关打到“零位并闭锁好。(3)当班要对掘进工作面进行全面系统的除尘,清理巷道中浮煤,冲洗掉积尘煤尘。工作面迎头严禁留有残炮、瞎炮等,如果有必须及时处理掉后,方可停工(4)停工期间,掘进区队必须留人值班看面,有排水任务的掘进工作面需要提前留好下井人员及时下井看泵。留勤人员每天必须排定好班次,按时上下班,严禁空班、脱岗、早上晚下,明确自己的责任,抓好落实,

8、确保工作万无一失。(5)停工期间,掘进工作面必须保证排水设备正常运转,现场要有一台与现使用的相同型号的水泵待用。水泵司机必须持证上岗,并严格执行8小时工作制和现场交接班制度。水泵司机要携带便携式甲烷报警仪,并设置双岗。(6)停工期间,下井看泵的留勤人员要保证上下出口的水沟畅通无阻,不得因水的积聚影响检查瓦斯人员进入工作面。(7)停工期间,井下留勤人员对当班查出的问题能整改的立即整改,不能整改的及时汇报调度室,由调度室协调处理.(8)必须向停工期间留守人员重新贯彻避灾路线。(9)复工第一班必须有矿领导到现场与现场班长共同对各施工区域进行认真检查,有问题及时处理好,确认安全无问题时,方可进行恢复供

9、电,人员进入工作面时,要由外向里逐架检查,发现问题及时处理好后再开工。3、机电、运输停复工安全技术措施(1)2月2日中班,要安排专人负责将停用设备开关停电,停用线路停止供电,并由分管领导检查落实。(2)停工期间,机电科及机运科的值班、跟班干部要认真负责的做好留勤人员和设备的安全管理,值班人员要按时召开班前、班后会,排查好情绪不稳定人员和薄弱地点.情绪不稳定人员严禁下井,薄弱地点要重点盯岗.有重点、有针对性地安排布置工作,否则,严肃追究其管理责任。(3)停工期间,对停工期间井下临时停用的设备要做好维护保养和看管,防止设备受潮、损坏和丢失。(4)停工期间,加强地面供、排水设备设施的管理,加强对供、

10、排水设备巡回检查和维护,发现问题及时解决处理。(5)停工期间,所有上岗人员要严格履行岗位职责。要严格遵守劳动纪律,严禁脱岗空岗,严禁班中喝酒.要严格执行操作规程,集中精力认真操作,杜绝违章行为,发现问题及时汇报处理.按时参加班前会、班后会,做到不迟到,不早退,圆满地完成工作任务.(6)停工期间,维修人员要认真做好对分管范围内电气设备保护试验和整定工作。尤其是对井下检漏继电器、照明信号综保等要严格按规定进行试验、检查,并做好记录,发现问题立即处理,确保设备安全、可靠运行。(7)复工第一班,各单位的机电管理人员要组织专人负责对供电设施检查后按有关规定试送电后,方可送电开工。4、通防停复工安全技术措

11、施 (1)2月2日中班,通风维护工要对系统不完善需建立的通风设施修砌完整,对损坏的通风设施及时进行维修,确保通风系统的稳定可靠。 (2)当班采面上隅角必须回齐,保证上下隅角正常通风,瓦斯检查员要检查上角(或下角)的风流是否畅通。 (3)停工期间不停风,矿井主要通风机和各掘进工作面局部通风机不得停机,必须保证正常运转,并有专人负责.(4)停工期间瓦斯检查与监测监控不停,三班设专职瓦斯员对井下各个地点瓦斯情况进行检查,每班不少于两次,并做好记录.瓦斯检查员下井必须在井下指定地点交接班,严格执行巡回检查.检查时必须由外向内逐步检查. (5)瓦斯检查次数,要求所有采掘工作面、硐室每班至少检查一次(瓦斯

12、异常区每班不得少于二次,间隔时间35小时).严禁出现空班漏检,迟检,弄虚作假,否则一经发现,将严厉进行处罚。当发现异常情况时,必须采取措施处理,并汇报通防区值班干部和调度室。(6)瓦斯检查员在检查瓦斯时,要注意观测各采掘面监测探头的使用情况,当发现井下监测探头发生故障时,必须及时汇报调度室.调度室安排监控值班员对监测装置进行维修、处理。(7)所有掘进工作面风筒到迎头距离不得超过规定,对风筒破口等及时粘补、处理,确保迎头风量符合要求.(8)采掘工作面的瓦斯传感器位置要严格按规定进行设置,瓦斯检查员每班必须用光学瓦斯检定器与瓦斯传感器对比采用高的数据汇报,两者误差不得超过0.1%,否则必须及时汇报

13、调度室值班人员,由调度室派监测工立即下井,并在8小时内调校完毕.(9)调度室监控值班人员要严守工作岗位,不准脱岗、串岗,发现井下异常情况,及时通知监控人员,并做好记录.(10)监测人员必须严格执行24小时值班制度,随时处理井下监测设备出现的各种问题,保证井下监测设备的正常运转。(11)局部通风机因故停止运转,瓦斯检查员必须设置栅栏、警示标志,禁止人员入内,同时汇报通防区值班干部处理。在恢复通风前,必须首先检查瓦斯浓度,只有停风区中最高瓦斯浓度不超过1.0和最高二氧化碳浓度不超过1。5,且符合开启局部通风机的条件时,方可人工开启局部通风机,恢复正常通风。停风区中最高瓦斯浓度或二氧化碳浓度超过3.

14、0时,必须制定排放瓦斯安全措施,报值班矿领导批准。(12)通防区干部必须严格执行24小时值班制度,开好班前班后会,不准脱岗、串岗,对井上、下反映的各种问题及时处理,对本区队处理不了的问题,必须及时汇报矿调度室值班人员,协调处理。保证矿井的通防安全和留勤人员的人身安全.(13)严格瓦斯巡回检查制度,按规定进行现场交接班,并在现场指定地点向区队值班人员进行电话汇报.(14)复工第一班,瓦斯检查员必须检查好各采、掘工作面的瓦斯情况以及各处的通风系统和监测系统,发现有问题时要及时汇报解决处理,确认无问题后才能恢复正常生产。5、防治水工作安排及安全技术措施(1)停工期间矿井排水不停,主水泵房和各排水地点

15、设专人负责排水工作,并提前备好备用水泵。(2)中央水泵房司机要注意水仓水量变化,瓦斯检查员检查瓦斯时要注意各地点的水量变化,发现问题及时汇报排水队值班室。(3)机运科排水工随时观测排水地点的水量变化,发现异常,及时汇报,研究处理措施。(4)停工期间由地测防治水科专人负责对巷道涌水量进行观测,并做好记录,并按时汇报矿调度室。6、停工期间防火安全技术措施(1)停工期间,各单位留勤人员每天必须排定好班次,按时上下交接班,下井严禁携带烟火以及易燃物品,严禁空班、脱岗、早上晚下,明确自己的责任,抓好落实,确保防火工作万无一失。(2)停工期间,下井人员要爱护本岗区域内的消防栓、灭火器、消防沙箱等消防设施,

16、方便井下发生火灾时灭火使用,同时要保护好供火灾发生时疏散人员的安全通道,要确保畅通无阻。(3)停工期间,任何下井人员发现井下某处发火时,都应立即采取一切可能的办法直接灭火,并迅速报告调度室,由调度室依照制定的专项防火安全技术措施,首先撒出险区人员,并组织人员利用现场的一切工具和器材及时灭火。7、其它安全技术措施(1)复工前矿会议室召开复工前的会议,各分管矿长、安全管理人员、各工区管理人员及技术人员必须参加。(2)复工前各工区组织召开全体职工收心会、并对作业规程和相关安全技术措施及管理制度的学习贯彻会。(3)复工前由安全生科、生产科、通风区组织有关部门人员进行开工检查,确认符合开工条件后,方可允

17、许复工生产.(4)井下各监测设备设专人维护,确保24小时正常运行,并且有维护值班人员。(5)停工期间调度指挥中心必须有专职调度员24小时坐台值守,随时掌握全矿情况,下井人员发现隐患及时汇报向值班矿长汇报,由值班矿长进行安排处理。(6)停工期间必须有一名副总以上人员和一名副科长以上人员在矿值班负责当天日常工作。值班领导必须熟悉矿井情况,熟悉本矿应急救援预案,了解救援物资的储备情况,保证24小时在矿值班,做好值班记录。(7)井下上班人员工作期间必须互相合作,不得单独行动.井下开泵排水前必须有瓦斯检查员在场,经检测瓦斯浓度符合规定后才能开泵,安全员、瓦检员巡检时必须结伴而行。(8)加强井口管理,确保24小时有人值班,严防外来人员误入井内导致事故发生。(9)停工前必须切断矿井内除排水、通风、监测外的动力电源,对照明、排水供电线路进行一次全面检查,杜绝机电设备失爆现象。(10)下井人员必须观察采面及沿途巷道的支护情况,发现冒顶、片帮的要立即汇报矿值班人员,严禁冒险通过。(11)复工后,严格按作业规程要求施工,保证工程质量合格,安全生产。(12)各单位在恢复生产过程中,必须严格执行现场跟班制度,发现问题及时采取措施进行处理.调度室及时掌握复工生产后的生产动态,发现问题及时协调处理。(13)未尽事宜严格按照作业规程及煤矿安全规程的有关规定执行。- 11 -

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
