收藏 分销(赏)

袋装土围堰方案.doc

上传人:精**** 文档编号:4117025 上传时间:2024-07-30 格式:DOC 页数:5 大小:30.54KB
下载 相关 举报
袋装土围堰方案.doc_第1页
第1页 / 共5页
袋装土围堰方案.doc_第2页
第2页 / 共5页
袋装土围堰方案.doc_第3页
第3页 / 共5页
袋装土围堰方案.doc_第4页
第4页 / 共5页
袋装土围堰方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

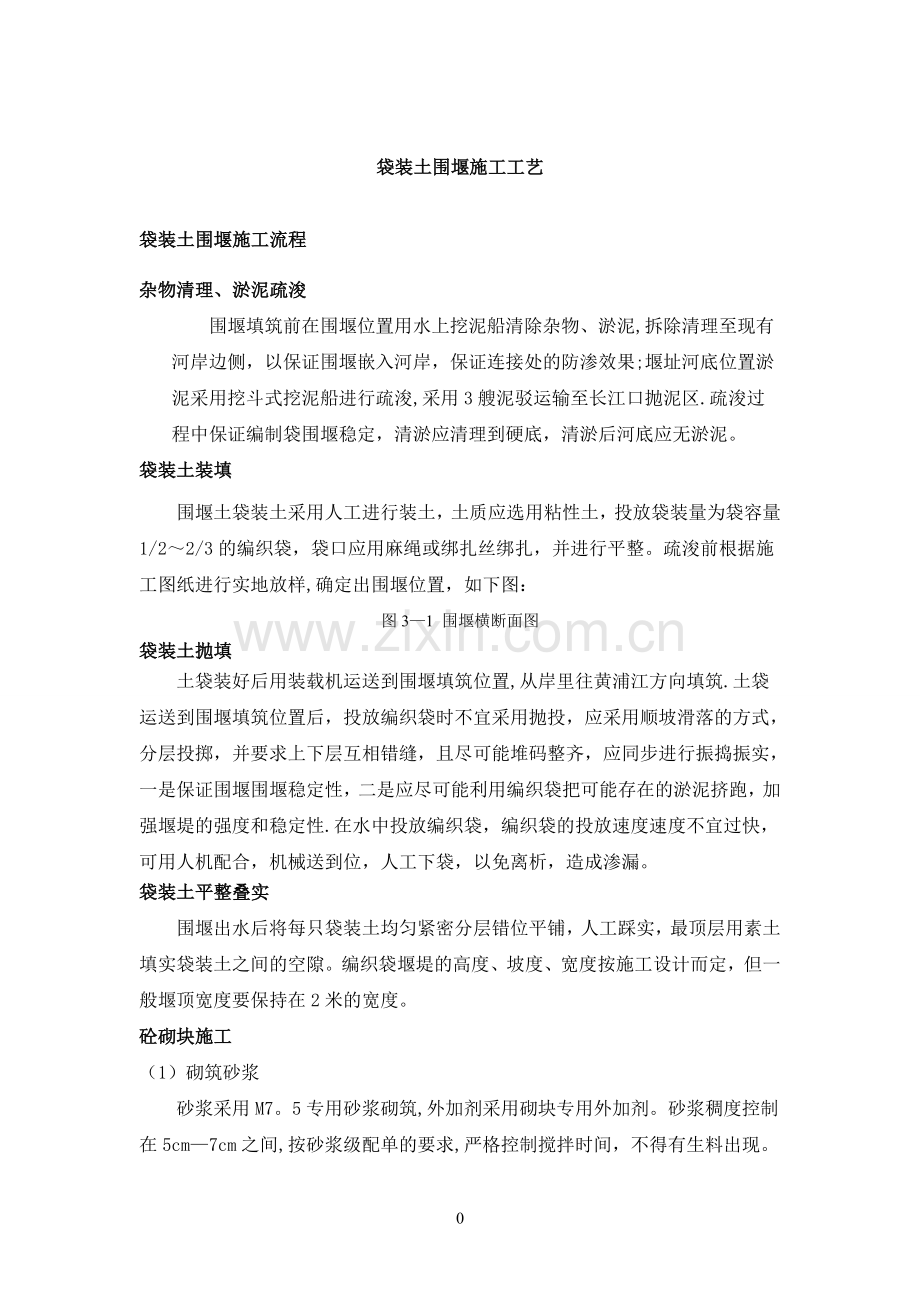

1、袋装土围堰施工工艺袋装土围堰施工流程杂物清理、淤泥疏浚围堰填筑前在围堰位置用水上挖泥船清除杂物、淤泥,拆除清理至现有河岸边侧,以保证围堰嵌入河岸,保证连接处的防渗效果;堰址河底位置淤泥采用挖斗式挖泥船进行疏浚,采用3艘泥驳运输至长江口抛泥区.疏浚过程中保证编制袋围堰稳定,清淤应清理到硬底,清淤后河底应无淤泥。袋装土装填围堰土袋装土采用人工进行装土,土质应选用粘性土,投放袋装量为袋容量1/22/3的编织袋,袋口应用麻绳或绑扎丝绑扎,并进行平整。疏浚前根据施工图纸进行实地放样,确定出围堰位置,如下图:图31 围堰横断面图袋装土抛填土袋装好后用装载机运送到围堰填筑位置,从岸里往黄浦江方向填筑.土袋运

2、送到围堰填筑位置后,投放编织袋时不宜采用抛投,应采用顺坡滑落的方式,分层投掷,并要求上下层互相错缝,且尽可能堆码整齐,应同步进行振捣振实,一是保证围堰围堰稳定性,二是应尽可能利用编织袋把可能存在的淤泥挤跑,加强堰堤的强度和稳定性.在水中投放编织袋,编织袋的投放速度速度不宜过快,可用人机配合,机械送到位,人工下袋,以免离析,造成渗漏。袋装土平整叠实围堰出水后将每只袋装土均匀紧密分层错位平铺,人工踩实,最顶层用素土填实袋装土之间的空隙。编织袋堰堤的高度、坡度、宽度按施工设计而定,但一般堰顶宽度要保持在2米的宽度。砼砌块施工(1)砌筑砂浆砂浆采用M7。5专用砂浆砌筑,外加剂采用砌块专用外加剂。砂浆稠

3、度控制在5cm7cm之间,按砂浆级配单的要求,严格控制搅拌时间,不得有生料出现。(2)小砌块砌筑砌筑前应对轴线和标高进行校正和复核,并立好皮数杆,根据配筋砌体的特点,第一皮采用E型和U型砌块,便于砂浆清除和竖向钢筋的绑扎,第二皮以上采用肋上开槽砌块,砌筑时反砌,便于水平筋、箍筋和柱筋的放置和绑扎,又有利于砂浆的铺设。砌筑时,一般每年操作工人负责1-2条轴线的砌筑,从转角或定位处开始砌筑,内外墙同时进行,纵横墙交错搭接,非承重墙可采用后砌法,水平灰缝厚度由皮数杆控制,垂直度由线锺控制,墙面的平整度由两个转角之间的麻线控制。砌筑时,水平灰缝采用座浆法,灰缝饱满度要求达到90,由于配筋砌体小砌块竖缝

4、也要求灌实,所以竖缝宜采用砌块在两侧竖肋上抹头缝上墙的砌筑方法,即仅在砌块两侧竖肋上抹浆后上墙砌筑,而且要随砌随用小工具将竖缝多余砂浆清除。竖缝中要保证两侧肋上砂浆饱满,而中间不能留有砂浆.砌块孔内多余砂浆也要用泥刀刮除,灰缝厚度控制在8-12mm之间,外墙严禁出现瞎缝.砌筑达到一定面积的墙休后,即随即进行墙体的勾缝工作,用10钢筋弯成工字形的勾缝工具,进行原浆勾缝,勾缝深度3-5mm,最后清扫墙面.小砌块配筋砌体内穿有水平筋和竖筋,并要灌注混凝土,故严禁在砌体内设脚手洞.砌块砌筑前不须浇水湿润,当天气干燥炎热时,可在小砌块上洒水湿润,当雨量较大时应停止砌筑,并用防雨材料对墙体进行遮盖,继续施

5、工时,须复核墙体的垂直度,如果墙体的垂度度超过允许偏差,应拆除重砌。危险源分析及应对措施危险源分析及应对措施序号作业活动危险因素可能导致的事故控制措施1现场管理施工现场不戴安全帽物体打击1建筑工程施工现场管理规定2施工现场考评办法3日常监督检查2水上作业不穿救生衣淹溺3酒后作业各种伤害4操作人员未正确穿戴防护用品其他伤害5围堰施工人员落水淹溺1 施工方案2 施工作业过程监督检查3 安全技术交底4 应急预案5教育与培训6日常监督检查6围堰水淹、渗漏其他伤害7围堰变形、坍塌物体打击控制要点机械伤害事故预防措施1、船舶操作人员必须经过培训,考试合格取得操作证后方可持证上岗。 2、船舶操作人员要严格按

6、照机械设备的安全操作规程操作,并且正确穿戴好个人的防护用品。 3、要经常对船舶设备进行观察和维护,及时清除杂物。4、船舶机械设备的零部件的强度、刚度应符合安全技术要求。5、船舶机械设备的电气装置必须符合安全的要求。 6、船舶机械设备要根据有关安全要求,装设合理、可靠、不影响操作的安全装置。7、船舶操作人员必须按规定正确使用安全装置,不能将其拆掉不用。8、船舶操作人员自己应在机械设备运行前,按运行规定进行安全检查,防止设备带故障运行.人员溺水事故预防措施1、水上施工前首先对进场施工作业人员进行安全交底,告知现场危险源点和安全要求及注意事项。2、进入水上施工作业区域的所有施工作业人员必须按照项目部

7、制定安全生产管理规定要求执行,穿戴好安全防护用品;如:安全帽、救生衣、高空作业系好安全带等。3、水上施工作业区域周边设置防护栏杆,防止施工作业人员落水发生事故。4、施工作业时,禁止一人施工作业,施工作业必须两人以上方可进行施工作业。5、夜间施工作业时,现场必须保证足够的照明设施。 6、现场各施工班组、现场管理负责人员在管理好生产工作的同时也要监督现场安全生产。7、现场设置的安全警示牌、警示灯、警示红旗任何施工人员不得擅自移动或拆除,如因工作需要,联系现场管理人员和项目部领导及安全部门同意以后,到现场监督或重新设置。 物体打击预防措施1、强化安全教育,提高安全防护意识,提高安全操作技能2、正确使

8、用个人防护用具3、合理组织交叉作业,采取防护措施4、拆除作业时应有监护措施,有施工方案,有安全交底5、安全通道口、安全防护棚搭设双层防护,确保符合安全规范要求6、加强安全检查,严禁向下抛掷物体7、材料堆放时应控制高度,特别是临边作业外来船舶撞击预防措施1、为防止安全事故的发生,我项目需办理好水上水下施工作业许可证,根据相关部门的要求在报纸发布公告;2、水上施工平台按相关要求设置警示标牌、安全标识牌和防护栏,夜间河道作业区域布置警示照明灯,电工经常检查,发现损坏及时更换.3、在围堰外围靠近航道侧设置防撞装置,以防止船舶撞击围堰,造成安全事故。围堰施工过程中的安全检查1、检查参加施工的管理人员和员

9、工对安全生产工作的认识,提高一线员工的安全生产意识,增强工作责任心。2、检查安全生产责任制、安全技术措施计划、安全保证措施、安全技术交底、安全教育、持证上岗、安全设施、安全标识、操作规程、违章行为、安全记录等等。针地安全生产管理是否有效地运行。3、检查隐患主要是针对施工现场是否符合安全生产、文明生产的要求,查安全控制措施是否有力、到位,工程技术与安全技术是否结合为统一体。4、检查整改。主要是针对上次检查提出的整改要求落实情况,并针对此次检查出的问题提出整改意见。5、安全检查要深入基层、紧紧依靠员工,坚持领导与群众相结合的原则,组织好检查工作。建立检查的组织领导机构,配备适当的检查力量,挑选具有较高技术业务水平的专业人员参加。做好检查的各项准备工作,包括思想、业务知识、法规政策和检查设备、奖金的准备。6、明确检查的目的和要求。既要严格要求,又要防止一刀切,要从实际出发,分清主次矛盾,力求实效。把自查与互查有机结合起来。班组以自检为主,各相应部门间互相检查,取长补短,相互学习和借鉴。7、坚持查改结合。检查不是目的,只是一种手段,整改才是最终目的。发现问题,要及时采取切实有效的防范措施。建立检查档案。结合安全检查表的实施,逐步建立健全检查档案,收集基本的数据,掌握基本安全状况,分析总结、持续发展。4

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
