资源描述

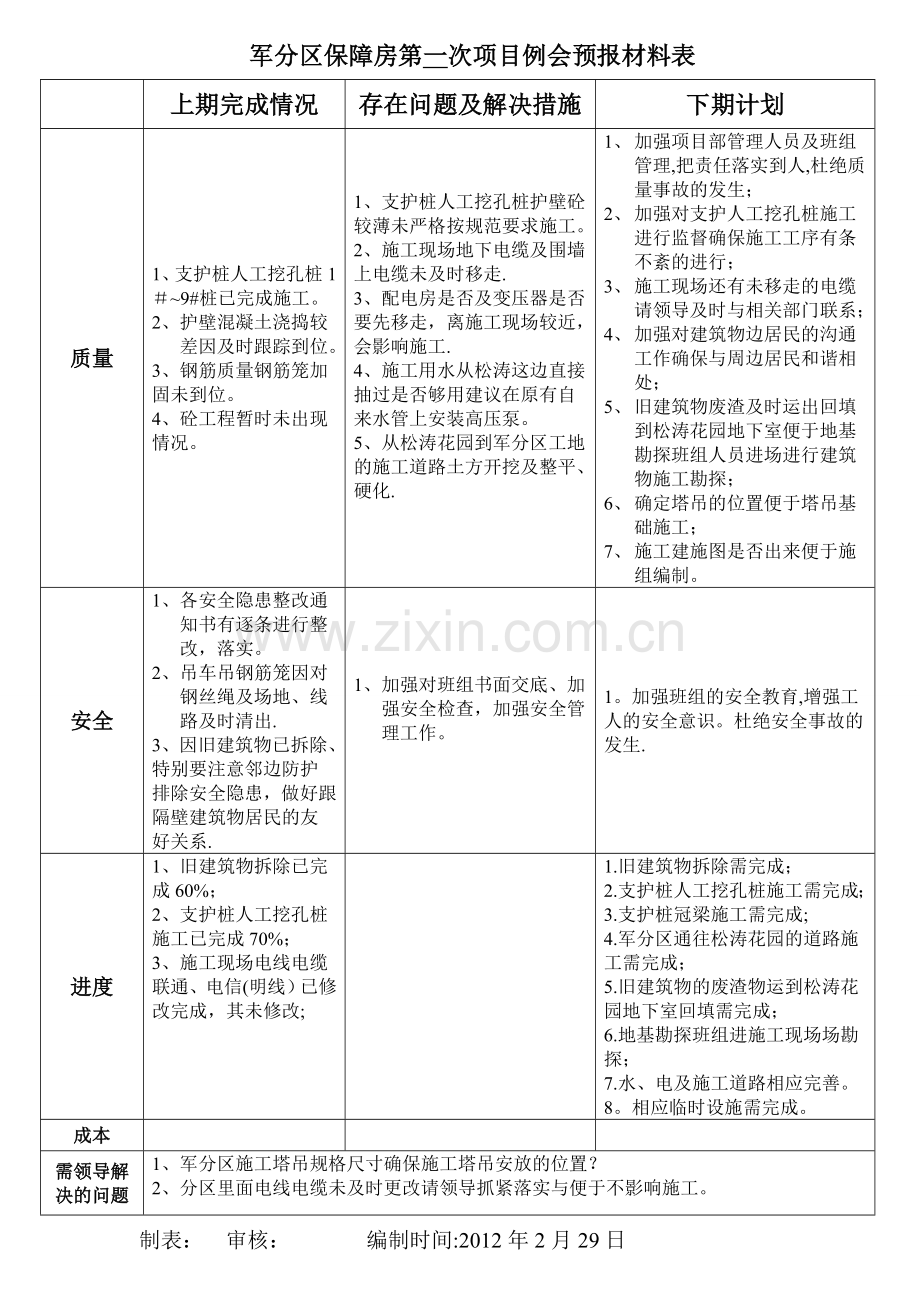

军分区保障房第一次项目例会预报材料表
上期完成情况
存在问题及解决措施
下期计划
质量
1、支护桩人工挖孔桩1#~9#桩已完成施工。
2、护壁混凝土浇捣较差因及时跟踪到位。
3、钢筋质量钢筋笼加固未到位。
4、砼工程暂时未出现情况。
1、支护桩人工挖孔桩护壁砼较薄未严格按规范要求施工。
2、施工现场地下电缆及围墙上电缆未及时移走.
3、配电房是否及变压器是否要先移走,离施工现场较近,会影响施工.
4、施工用水从松涛这边直接抽过是否够用建议在原有自来水管上安装高压泵。
5、从松涛花园到军分区工地的施工道路土方开挖及整平、硬化.
1、 加强项目部管理人员及班组管理,把责任落实到人,杜绝质量事故的发生;
2、 加强对支护人工挖孔桩施工进行监督确保施工工序有条不紊的进行;
3、 施工现场还有未移走的电缆请领导及时与相关部门联系;
4、 加强对建筑物边居民的沟通工作确保与周边居民和谐相处;
5、 旧建筑物废渣及时运出回填到松涛花园地下室便于地基勘探班组人员进场进行建筑物施工勘探;
6、 确定塔吊的位置便于塔吊基础施工;
7、 施工建施图是否出来便于施组编制。
安全
1、 各安全隐患整改通知书有逐条进行整改,落实。
2、 吊车吊钢筋笼因对钢丝绳及场地、线路及时清出.
3、因旧建筑物已拆除、特别要注意邻边防护排除安全隐患,做好跟隔壁建筑物居民的友好关系.
1、 加强对班组书面交底、加强安全检查,加强安全管理工作。
1。加强班组的安全教育,增强工人的安全意识。杜绝安全事故的发生.
进度
1、 旧建筑物拆除已完成60%;
2、 支护桩人工挖孔桩施工已完成70%;
3、 施工现场电线电缆联通、电信(明线)已修改完成,其未修改;
1. 旧建筑物拆除需完成;
2. 支护桩人工挖孔桩施工需完成;
3. 支护桩冠梁施工需完成;
4. 军分区通往松涛花园的道路施工需完成;
5. 旧建筑物的废渣物运到松涛花园地下室回填需完成;
6. 地基勘探班组进施工现场场勘探;
7. 水、电及施工道路相应完善。
8。相应临时设施需完成。
成本
需领导解决的问题
1、 军分区施工塔吊规格尺寸确保施工塔吊安放的位置?
2、 分区里面电线电缆未及时更改请领导抓紧落实与便于不影响施工。
制表: 审核: 编制时间:2012年2月29日

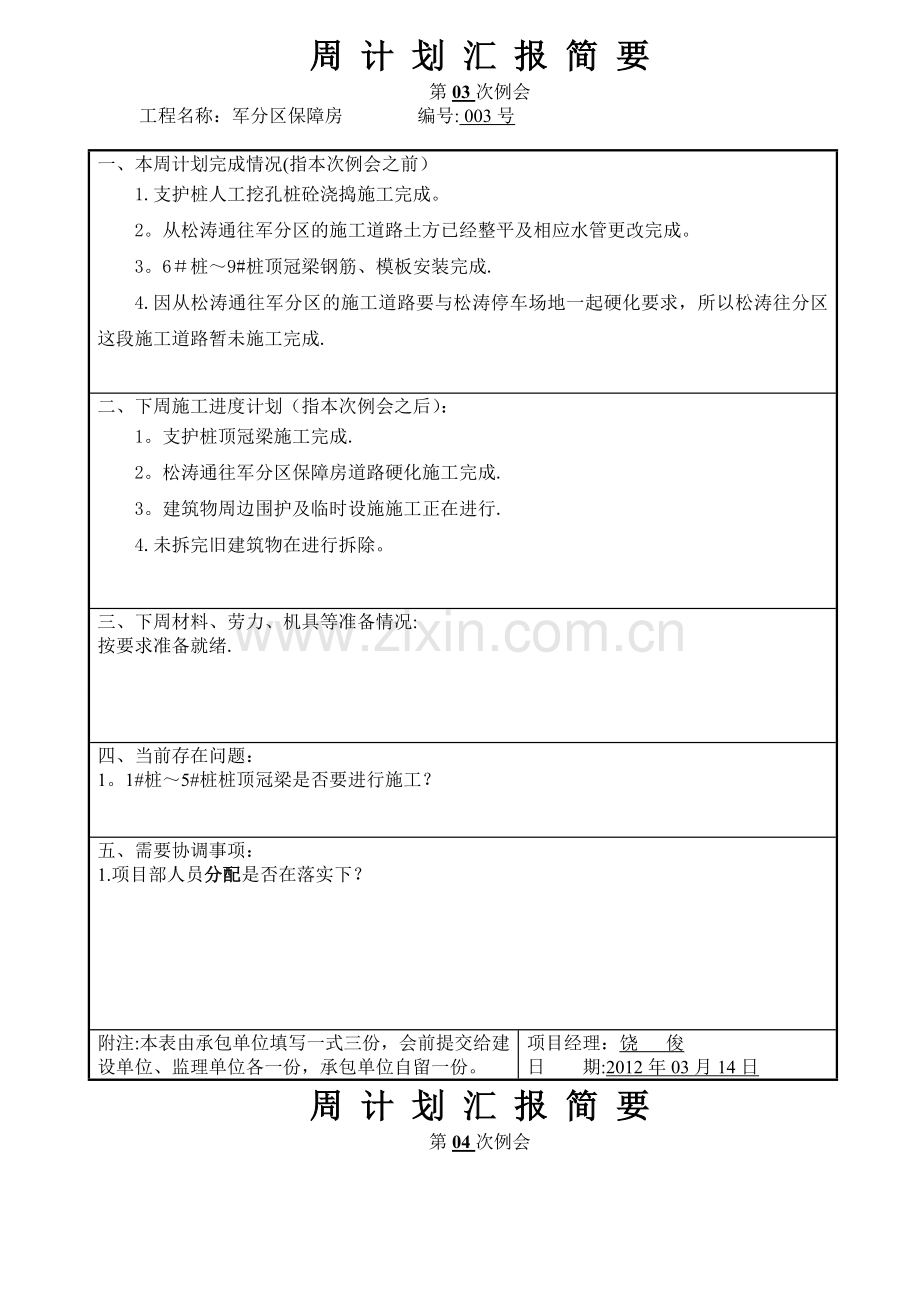

周 计 划 汇 报 简 要
第03次例会
一、本周计划完成情况(指本次例会之前)
1.支护桩人工挖孔桩砼浇捣施工完成。
2。从松涛通往军分区的施工道路土方已经整平及相应水管更改完成。
3。6#桩~9#桩顶冠梁钢筋、模板安装完成.
4. 因从松涛通往军分区的施工道路要与松涛停车场地一起硬化要求,所以松涛往分区这段施工道路暂未施工完成.
二、下周施工进度计划(指本次例会之后):
1。支护桩顶冠梁施工完成.
2。松涛通往军分区保障房道路硬化施工完成.
3。建筑物周边围护及临时设施施工正在进行.
4.未拆完旧建筑物在进行拆除。
三、下周材料、劳力、机具等准备情况:
按要求准备就绪.
四、当前存在问题:
1。1#桩~5#桩桩顶冠梁是否要进行施工?
五、需要协调事项:
1.项目部人员分配是否在落实下?
附注:本表由承包单位填写一式三份,会前提交给建设单位、监理单位各一份,承包单位自留一份。
项目经理:饶 俊
日 期:2012年03月14日
工程名称:军分区保障房 编号: 003号
周 计 划 汇 报 简 要
第04次例会
一、本周计划完成情况(指本次例会之前)
1。支护桩顶冠梁施工已完成。
2.松涛通往分区保障房道路硬化已施工完成。
二、下周施工进度计划(指本次例会之后):
1。未拆完旧建筑物拆除完成.
2.地勘班组退场。
3.建筑物周边围护及临时设施继续完善。
4。等待地勘报告.
5.等待基础施工图.
三、下周材料、劳力、机具等准备情况:
按要求准备就绪。
四、当前存在问题:
五、需要协调事项:
1。关于施工建设用地规化、建设工程规化、建筑工程施工许可证办理?
2。关于施工图出图便于施组编制。
附注:本表由承包单位填写一式三份,会前提交给建设单位、监理单位各一份,承包单位自留一份。
项目经理:饶 俊
日 期:2012年03月22日
工程名称:军分区保障房 编号: 004号
展开阅读全文
