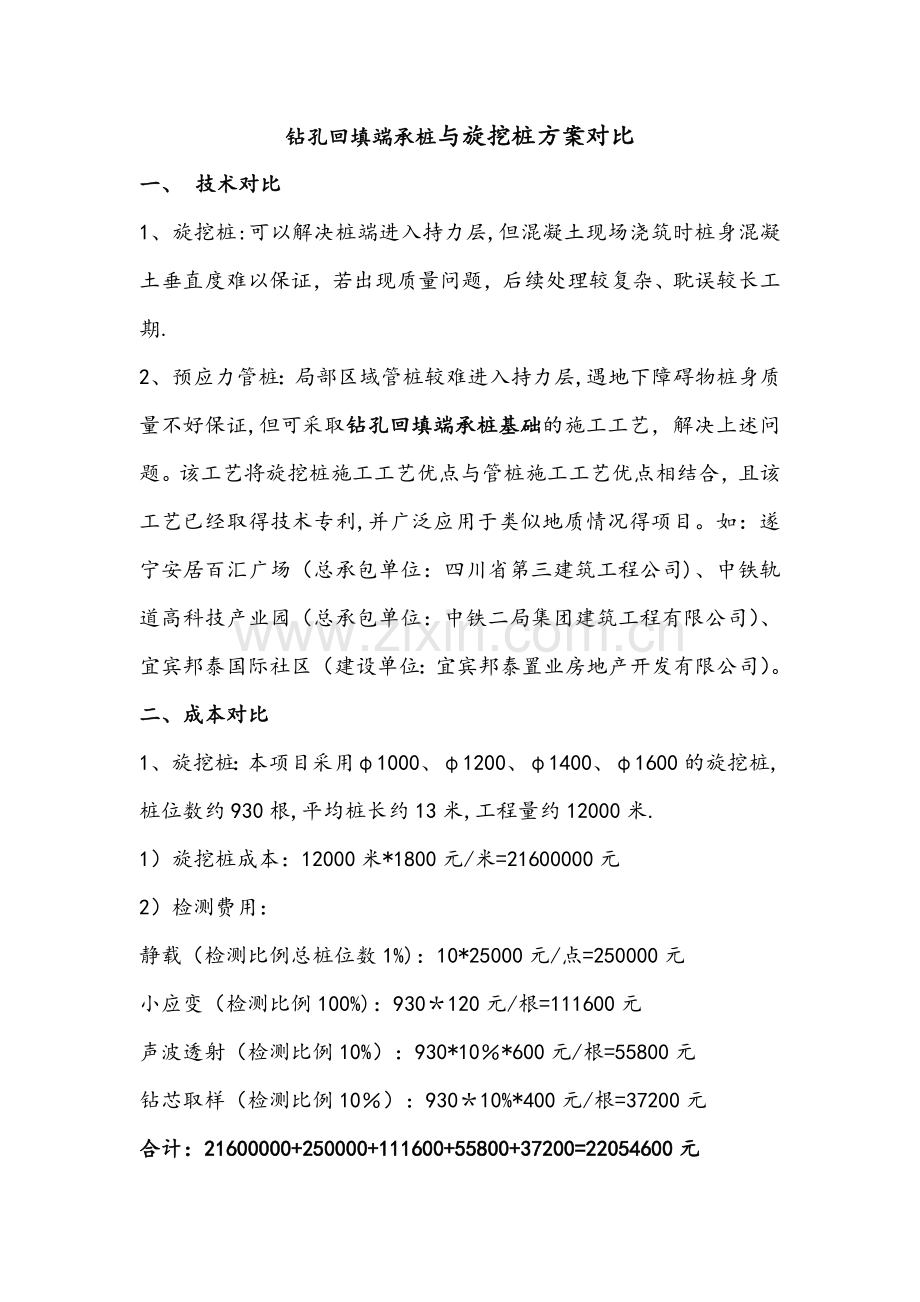

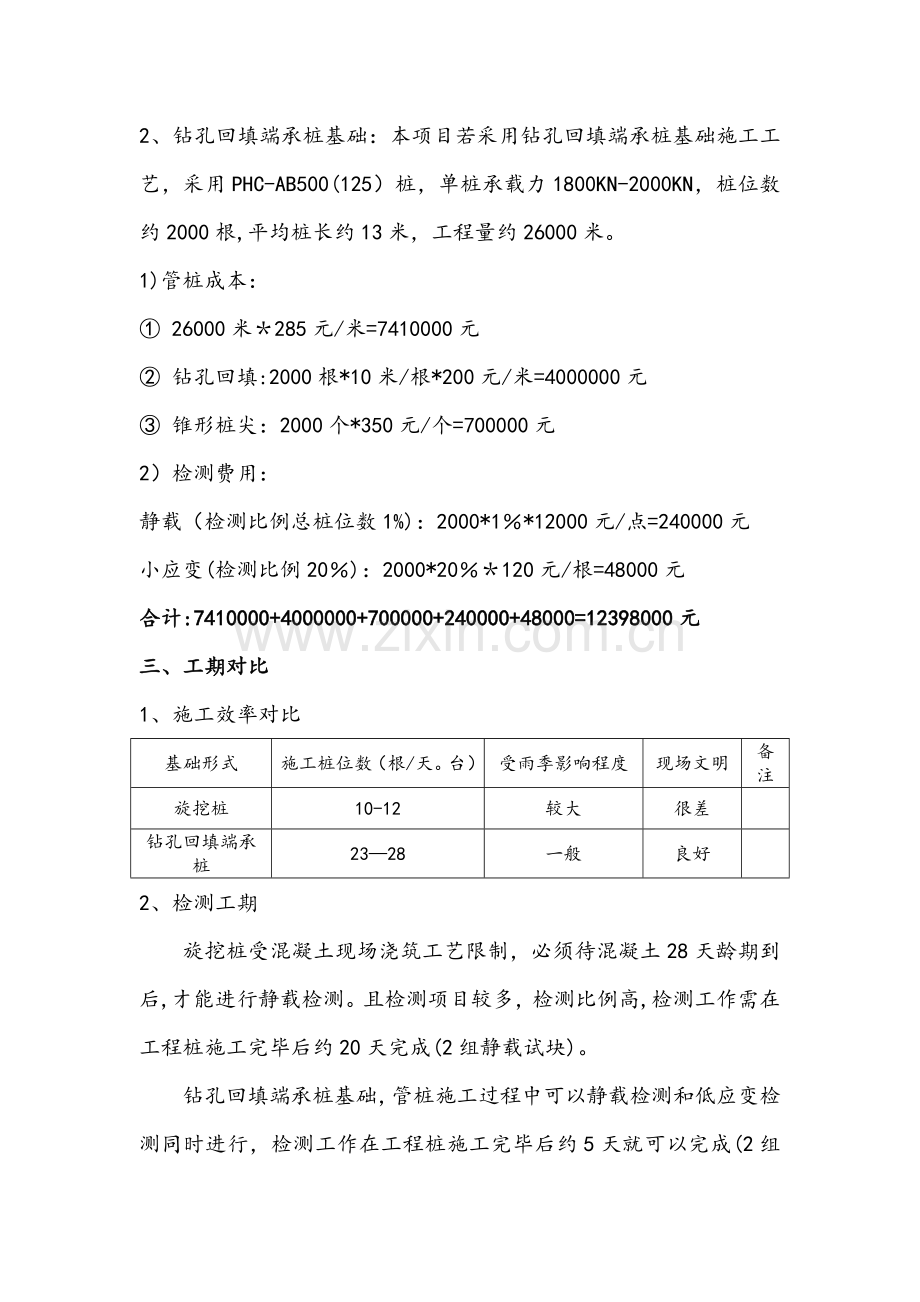

钻孔回填端承桩与旋挖桩方案对比 一、 技术对比 1、旋挖桩:可以解决桩端进入持力层,但混凝土现场浇筑时桩身混凝土垂直度难以保证,若出现质量问题,后续处理较复杂、耽误较长工期. 2、预应力管桩:局部区域管桩较难进入持力层,遇地下障碍物桩身质量不好保证,但可采取钻孔回填端承桩基础的施工工艺,解决上述问题。该工艺将旋挖桩施工工艺优点与管桩施工工艺优点相结合,且该工艺已经取得技术专利,并广泛应用于类似地质情况得项目。如:遂宁安居百汇广场(总承包单位:四川省第三建筑工程公司)、中铁轨道高科技产业园(总承包单位:中铁二局集团建筑工程有限公司)、宜宾邦泰国际社区(建设单位:宜宾邦泰置业房地产开发有限公司)。 二、成本对比 1、旋挖桩:本项目采用φ1000、φ1200、φ1400、φ1600的旋挖桩,桩位数约930根,平均桩长约13米,工程量约12000米. 1)旋挖桩成本:12000米*1800元/米=21600000元 2)检测费用: 静载(检测比例总桩位数1%):10*25000元/点=250000元 小应变(检测比例100%):930*120元/根=111600元 声波透射(检测比例10%):930*10%*600元/根=55800元 钻芯取样(检测比例10%):930*10%*400元/根=37200元 合计:21600000+250000+111600+55800+37200=22054600元 2、钻孔回填端承桩基础:本项目若采用钻孔回填端承桩基础施工工艺,采用PHC-AB500(125)桩,单桩承载力1800KN-2000KN,桩位数约2000根,平均桩长约13米,工程量约26000米。 1)管桩成本: ① 26000米*285元/米=7410000元 ② 钻孔回填:2000根*10米/根*200元/米=4000000元 ③ 锥形桩尖:2000个*350元/个=700000元 2)检测费用: 静载(检测比例总桩位数1%):2000*1%*12000元/点=240000元 小应变(检测比例20%):2000*20%*120元/根=48000元 合计:7410000+4000000+700000+240000+48000=12398000元 三、工期对比 1、施工效率对比 基础形式 施工桩位数(根/天。台) 受雨季影响程度 现场文明 备注 旋挖桩 10-12 较大 很差 钻孔回填端承桩 23—28 一般 良好 2、检测工期 旋挖桩受混凝土现场浇筑工艺限制,必须待混凝土28天龄期到后,才能进行静载检测。且检测项目较多,检测比例高,检测工作需在工程桩施工完毕后约20天完成(2组静载试块)。 钻孔回填端承桩基础,管桩施工过程中可以静载检测和低应变检测同时进行,检测工作在工程桩施工完毕后约5天就可以完成(2组静载试块). 四、过程中质量控制及后期处理对比分析 1、旋挖桩在施工过程中,存在清底、沉渣处理不彻底、混凝土浇筑垂直度难以控制确保、漏浆等质量隐患,且施工过程中不易及时发现,若检测结果不满足设计要求,后期处理非常麻烦,且花费时间较长,处理成本较高,严重影响工程工期。 钻孔回填端承桩基础在管桩施工过程中,班组严格按照设计贯入度控制收锤标准,控制垂直度,可以随时观测判断工程桩施工质量,若出现质量问题,可第一时间上报相关单位进行处理,端承桩基础常见质量问题处理较方便,成本低,不会影响工程工期。 结合上述分析对比情况,钻孔回填端承桩基础经济成本更低,工期更短,对该项目质量更有保证。建议采用钻孔回填端承桩基础施工工艺。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
