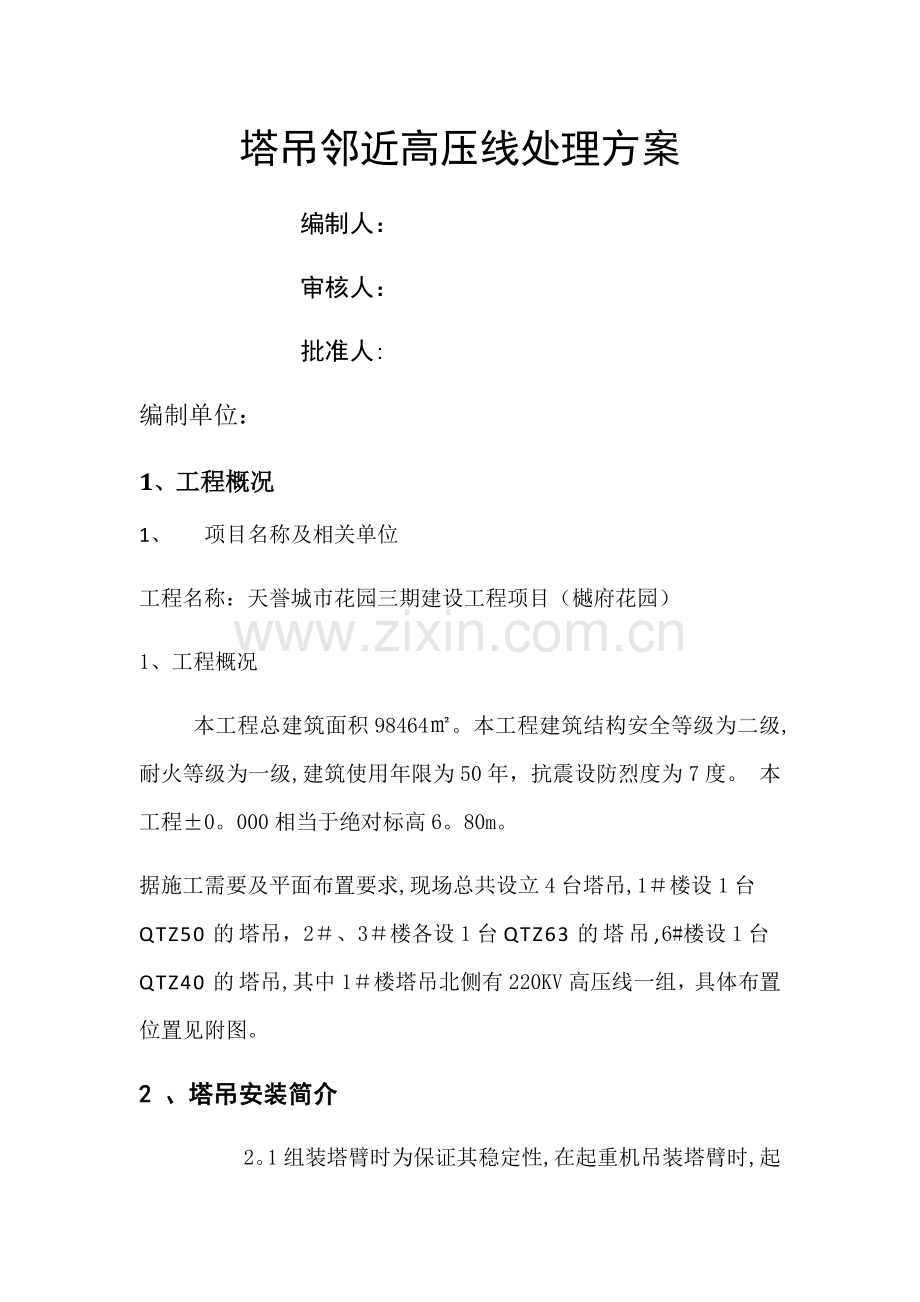

塔吊邻近高压线处理方案
编制人:
审核人:
批准人:
编制单位:
1、工程概况
1、 项目名称及相关单位
工程名称:天誉城市花园三期建设工程项目(樾府花园)
1、工程概况
本工程总建筑面积98464㎡。本工程建筑结构安全等级为二级,耐火等级为一级,建筑使用年限为50年,抗震设防烈度为7度。 本工程±0。000相当于绝对标高6。80m。
据施工需要及平面布置要求,现场总共设立4台塔吊,1#楼设1台QTZ50的塔吊,2#、3#楼各设1台QTZ63的塔吊,6#楼设1台QTZ40的塔吊,其中1#楼塔吊北侧有220KV高压线一组,具体布置位置见附图。
2 、塔吊安装简介

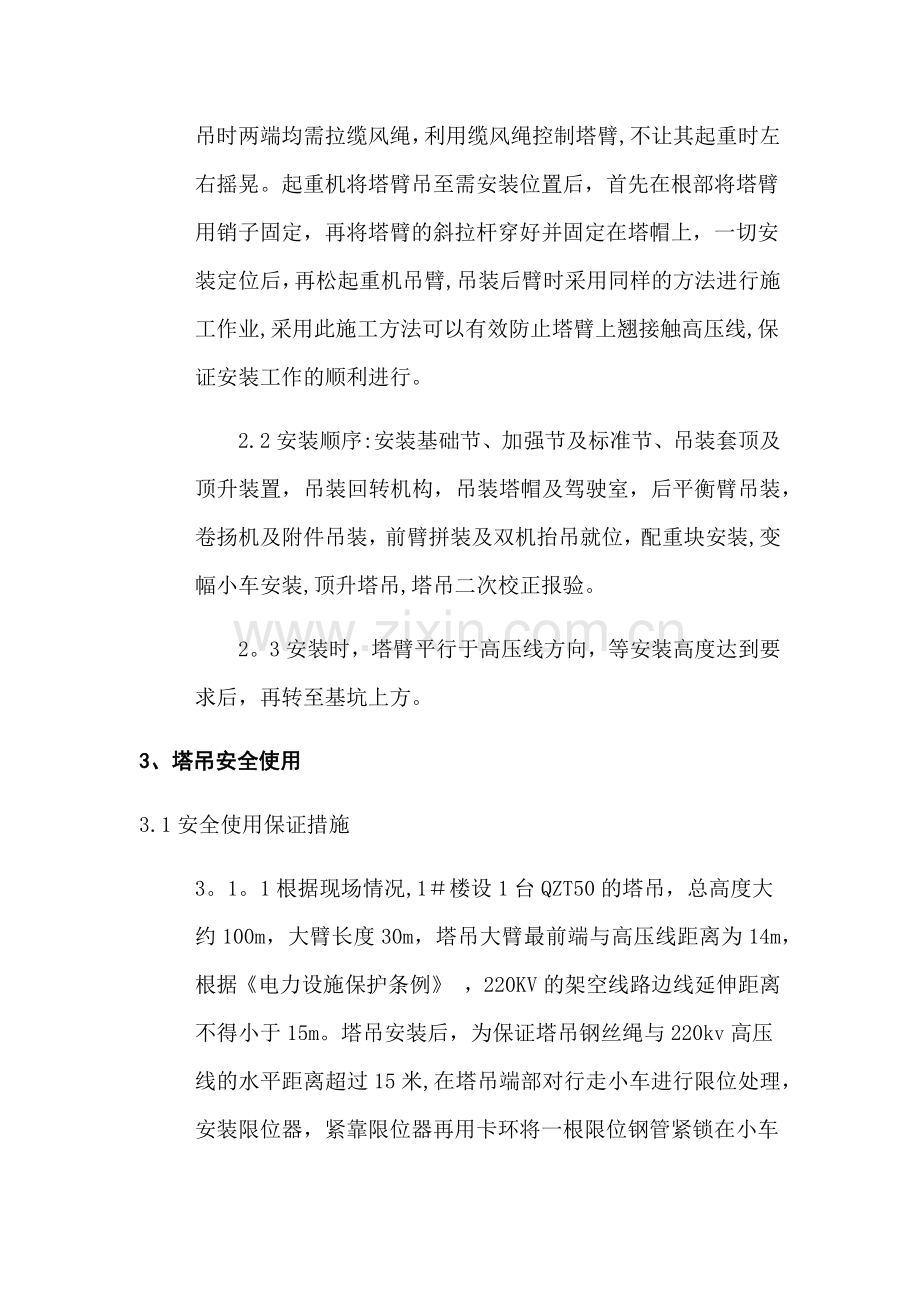

2。1组装塔臂时为保证其稳定性,在起重机吊装塔臂时,起吊时两端均需拉缆风绳,利用缆风绳控制塔臂,不让其起重时左右摇晃。起重机将塔臂吊至需安装位置后,首先在根部将塔臂用销子固定,再将塔臂的斜拉杆穿好并固定在塔帽上,一切安装定位后,再松起重机吊臂,吊装后臂时采用同样的方法进行施工作业,采用此施工方法可以有效防止塔臂上翘接触高压线,保证安装工作的顺利进行。
2.2安装顺序:安装基础节、加强节及标准节、吊装套顶及顶升装置,吊装回转机构,吊装塔帽及驾驶室,后平衡臂吊装,卷扬机及附件吊装,前臂拼装及双机抬吊就位,配重块安装,变幅小车安装,顶升塔吊,塔吊二次校正报验。
2。3安装时,塔臂平行于高压线方向,等安装高度达到要求后,再转至基坑上方。
3、塔吊安全使用
3.1安全使用保证措施
3。1。1根据现场情况,1#楼设1台QZT50的塔吊,总高度大约100m,大臂长度30m,塔吊大臂最前端与高压线距离为14m,根据《电力设施保护条例》 ,220KV的架空线路边线延伸距离不得小于15m。塔吊安装后,为保证塔吊钢丝绳与220kv高压线的水平距离超过15米,在塔吊端部对行走小车进行限位处理,安装限位器,紧靠限位器再用卡环将一根限位钢管紧锁在小车轨道上,并用电焊焊牢,小车往后调1m,限制小车在塔吊大臂上的运行最大伸长度为29m,以确保塔吊钢丝绳与220kv高压线之间的水平距离超过15米(见塔吊水平布置图)。
3。1.2 塔吊不能覆盖的区域,采用人工进行材料运输,保证工程的正常进行.
3.2 塔吊的定期安全检查
3。2。1每天吊装时,需对吊机的安全装置进行全面检查,无误后方可作业,工地上备用安全装置。
3。2。2每次吊构件时,需对吊具进行检查,如发现破损须立即更换。
3。2。3每天上班前检查机械传动,结构部分的完好及润滑情况,根据需要和可能添加润滑油,排除机械故障,要注意结构的焊缝和塔的联接螺栓的紧固情况。
3。2。4每天上班前对钢丝绳、小车进行检查,发现钢丝绳出现磨损,必须立即调换新钢丝绳方可继续工作。
3。2.5 每天上班前,对塔机的三个限位装置进行检测,合格后方可运行.
3。2。6 每月对塔吊进行一次全面检查、维修、保养。
3。3、安全操作规定
3。3。1 塔吊停用时前臂必须与高压线平行停放,并将小车钩锁,防止大风刮动前臂,并取下吊钩上的吊具,吊钩升至最上端和靠近塔吊操作台根部。
3.3.2 每次使用塔吊时,先将吊钩升至收到最上部,用卡环把吊具与吊钩锁紧,才能旋转塔吊。
3。3。3 吊装时配备一名专职信号工,与塔吊司机保持联系,监视塔吊小车与高压线的距离。
3.3。4 风力超过5级时停止吊装,以防控制不好塔吊.
3。3.5 构件在起吊过程中需设置牵引绳,以防止构件摆动,等构件平衡后方可起吊.
3。3。6 在吊装时,对司机和信号工实行8小时工作制,保证充足的休息时间,防止疲劳驾驶。
3。3。8 在吊臂上装警示灯及距离标志,并设置小红旗.
3.3。9每天上班前由工地安全员对塔吊司机及信号工进行安全交底。
3.3.10新立塔吊在正式操作前,应进行空车重载运转试验,试验各电气安全装置,如过负荷限位器、紧急开关、过流继电器等是否有效,如发现故障应及时检修。
3。3。11起吊重物的重量必须严格控制在所规定的各回转半径之起重量内,调钩与所吊重物的重心点位置应基本垂直,不得斜吊重物。
3。3.12司机必须得到起重工的指挥信号后,先鸣铃,然后进行操作。
3。3.13无论有无容器和安全装置,严禁任何人乘坐起重机升降。
3.3.。14操作控制器时,应从零止点搬到一挡,然后逐级增加速度,严禁越级操作。起重机在运行中,需向相反方向运行时,必须将控制器手盘指针先转动至零位,待电机停止后,再开始逆向运转.不得直接变换旋转方向。操作应力求平稳,严禁急开、急停以防塔机发生严重的倾复事故.
3。3.15在运行中,不允许任何人员上下扶梯,也不得进行修理,调整和保养等工作。
3。3。16吊起的重物严禁自由落下,落下重物时,应用手刹车或短时间轻采脚刹车,缓慢下降,以免发生意外事故。
3。3。17起重机发生漏电现象时,应暂停工作并立即切断电源进行检修.
3.3.18操作人员必须经由扶梯上下,在上下扶梯时,不得携带笨重物品。
3.3。19工作后将每个控制器拨回零位,拉下配电箱总闸,收拾工具,关好操作室门窗,切断地面上电源总开关.
4、 塔吊的拆除
4。1 工程完工后,拆除塔吊时首先应与供电局取得联系,在安检部门的监督下进行拆除施工作业.
4.2 拆除时,应先利用塔吊自身的顶升节拆除其标准节,此时不会采用起重机。
4。3 标准节拆除完毕后,再用轮式起重机拆除其塔臂、塔帽、顶升节、基座,此时起重机的吊臂与高压线的垂直距离将远超过15米的安全距离.拆除的工艺同安装方法。特别注意塔臂拆除时必须先用起重机将塔臂确实提起后,再松动斜拉杆与根部的销子,仍然利用缆绳控制塔臂起吊时的稳定性,以保证拆除工作的顺利进行.
