收藏 分销(赏)

二期三胺一捕、热气过滤器吊装方案.doc

上传人:w****g 文档编号:4107077 上传时间:2024-07-30 格式:DOC 页数:5 大小:17.54KB
下载 相关 举报
二期三胺一捕、热气过滤器吊装方案.doc_第1页
第1页 / 共5页
二期三胺一捕、热气过滤器吊装方案.doc_第2页
第2页 / 共5页
二期三胺一捕、热气过滤器吊装方案.doc_第3页
第3页 / 共5页
二期三胺一捕、热气过滤器吊装方案.doc_第4页
第4页 / 共5页
二期三胺一捕、热气过滤器吊装方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

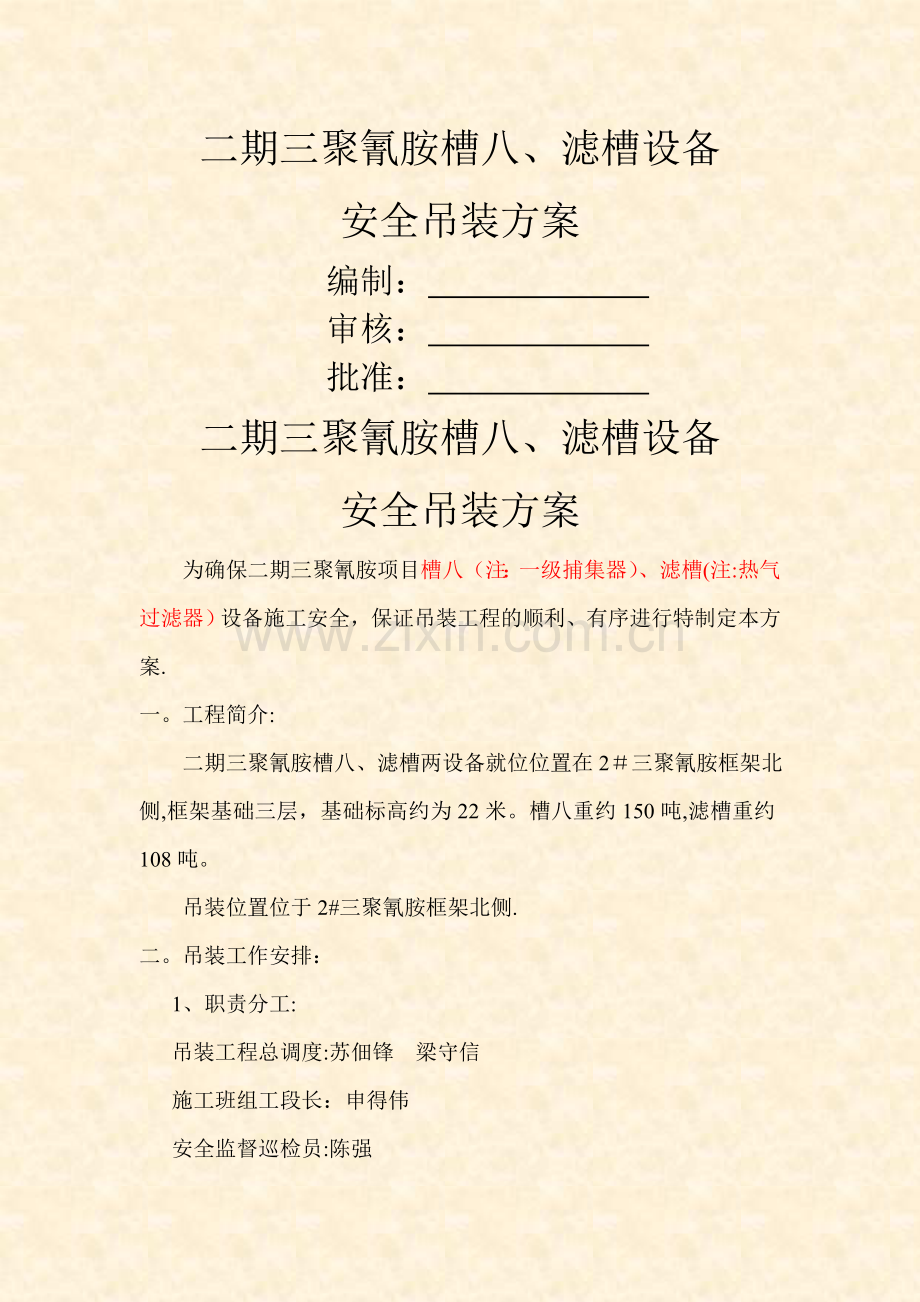

1、二期三聚氰胺槽八、滤槽设备安全吊装方案编制: 审核: 批准: 二期三聚氰胺槽八、滤槽设备安全吊装方案为确保二期三聚氰胺项目槽八(注:一级捕集器)、滤槽(注:热气过滤器)设备施工安全,保证吊装工程的顺利、有序进行特制定本方案.一。工程简介: 二期三聚氰胺槽八、滤槽两设备就位位置在2三聚氰胺框架北侧,框架基础三层,基础标高约为22米。槽八重约150吨,滤槽重约108吨。 吊装位置位于2#三聚氰胺框架北侧.二。吊装工作安排:1、职责分工:吊装工程总调度:苏佃锋 梁守信施工班组工段长:申得伟安全监督巡检员:陈强安全监护人:陈广军焊接成员:张培全、张之雷司索工:吊装方2、吊装过程:桥架制作现场距离吊装现

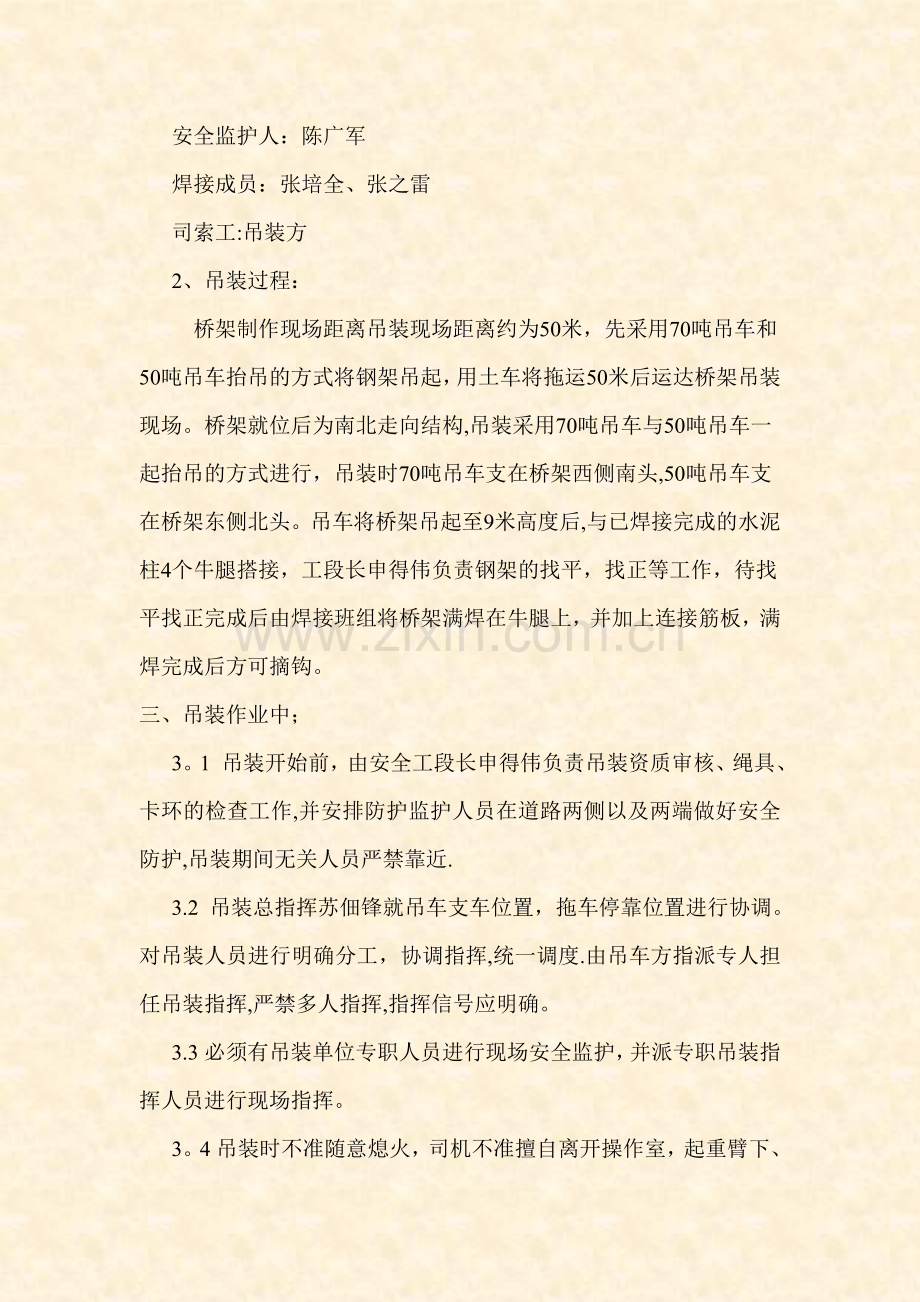

2、场距离约为50米,先采用70吨吊车和50吨吊车抬吊的方式将钢架吊起,用土车将拖运50米后运达桥架吊装现场。桥架就位后为南北走向结构,吊装采用70吨吊车与50吨吊车一起抬吊的方式进行,吊装时70吨吊车支在桥架西侧南头,50吨吊车支在桥架东侧北头。吊车将桥架吊起至9米高度后,与已焊接完成的水泥柱4个牛腿搭接,工段长申得伟负责钢架的找平,找正等工作,待找平找正完成后由焊接班组将桥架满焊在牛腿上,并加上连接筋板,满焊完成后方可摘钩。三、吊装作业中;3。1 吊装开始前,由安全工段长申得伟负责吊装资质审核、绳具、卡环的检查工作,并安排防护监护人员在道路两侧以及两端做好安全防护,吊装期间无关人员严禁靠近.3

3、.2 吊装总指挥苏佃锋就吊车支车位置,拖车停靠位置进行协调。对吊装人员进行明确分工,协调指挥,统一调度.由吊车方指派专人担任吊装指挥,严禁多人指挥,指挥信号应明确。3.3必须有吊装单位专职人员进行现场安全监护,并派专职吊装指挥人员进行现场指挥。3。4吊装时不准随意熄火,司机不准擅自离开操作室,起重臂下、起吊物下严禁占人。3。5任何人不得同吊装物或吊装机械升降,在特殊情况下必须随之升降的,应采取可靠的安全措施并经过现场指挥人员的批准。3。6吊装作业现场的起吊绳索、揽风绳、拖拉绳等要避免同带电线路接触,并保持安全距离,吊装周围的环境、电线设备符合吊装要求.3。7吊装前应进行试吊,试吊高度一般为0.

4、2米左右,然后再进行一次安全可靠性检查,严禁超负荷吊装.。四、吊装作业十不吊规定1、超负荷不吊. 2、无专人指挥或指挥信号不明,重量不明,光线暗淡不吊。 3、安全装置,机械设备有异常或有故障不吊。4、在重物上加工或埋入土中物件以及歪拉斜挂不吊。 5、物件捆绑不牢不平或活动零件不固定,不清除不吊. 6、吊物上站人或从人头上越过及垂臂下站人不吊。 7、氧气瓶、乙炔发生器等易爆器械无安全措施不吊。 8、棱角缺口未垫好不吊. 9、六级以上大风和雷暴雨时不吊. 10、在斜坡上或坑沿,堤岸不填实不吊五、起重机司索工安全操作要求司索工主要从事地面工作,例如准备吊具、捆绑挂钩、摘钩卸载等,多数情况还担任指挥任

5、务.司索工的工作质量与整个搬运作业安全关系极大.按操作工序要求如下。 1、准备吊具 对吊物的重量和重心估计要准确,如果是目测估算,应增大20来选择吊具;每次吊装都要对吊具进行认真的安全检查,如果是旧吊索应根据情况降级使用,绝不可侥幸超载或使用已报废的用具。 2、捆绑吊物(1) 清除吊物表面或空腔内浮摆的杂物,将可移动的零件锁紧或捆牢,形状或尺寸不同的物品不经特殊捆绑不得混吊,防止坠落伤人;(2)吊物捆扎部位的毛刺要打磨平滑,尖棱利角应加垫物,防止起吊吃力后损坏吊索;表面光滑的吊物应采取措施来防止起吊后吊索滑动或吊物滑脱;(3)捆绑吊挂后余留的不受力绳索应紧系在吊物或吊钩上,不得留有绳头悬索,以

6、防在吊运过程中勾挂人或物; 3、挂钩起钩(1)吊钩要位于被用物重心的正上方,不准斜拉吊钩硬挂,防止提升后吊物翻转、摆动;(2)吊物高大需要垫物攀高挂钩、摘钩时,脚踏物一定要稳固势实,禁止使用易滚动物体(如圆木、管子、滚筒等)做脚踏势物。攀高必须佩戴安全带,防止人员坠落跌伤;(3)挂钩要坚持“五不挂:超重或吊物重量不明不挂,重心位置不清楚木挂,尖棱利角和易滑工件无衬垫物不挂,吊具及配套工具不合格或报废不挂,包装松散捆绑不良不挂等,将不安全隐患消除在挂钩前;(4)当多人吊挂同一吊物时,应由一专人负责指挥,在确认吊挂完备,所有人员都离开站在安全位置以后,才可发出起钩信号;(5)起钩时,地面人员不应站

7、在吊物倾翻、坠落可波及的地方;如果作业场地为斜面,则应站在斜面上方(不可在死角),防止吊物坠落后继续沿斜面滚移伤人。 4、摘钩卸载(1)吊物运输到位前,应选择好安放位置,卸载不要挤压电气线路和其他管线。(2)针对不同吊物种类应采取不同措施加以支撑、楔住、垫稳、归类摆放,不得混码、互相挤压、悬空摆放,防止用物滚落、侧倒、塌垛;(3)摘钩时应等所有吊索完全松弛再进行,确认所有吊索从钩上卸下再起钩,不允许抖绳摘索,更不许利用起重机抽索。 5、搬运过程的指挥(1)无论采用何种指挥信号,必须规范、准确、明了;(2)指挥者所处位置应能全面观察作业现场,并使司机、司索工都可清楚看到;(3)在作业进行的整个过程中(特别是重物悬挂在空中时),指挥者和司索工都不得擅离职守,应密切注意观察吊物及周围情况,发现问题,及时发出指挥。 安装二公司第七项目部 2011年4月18日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
