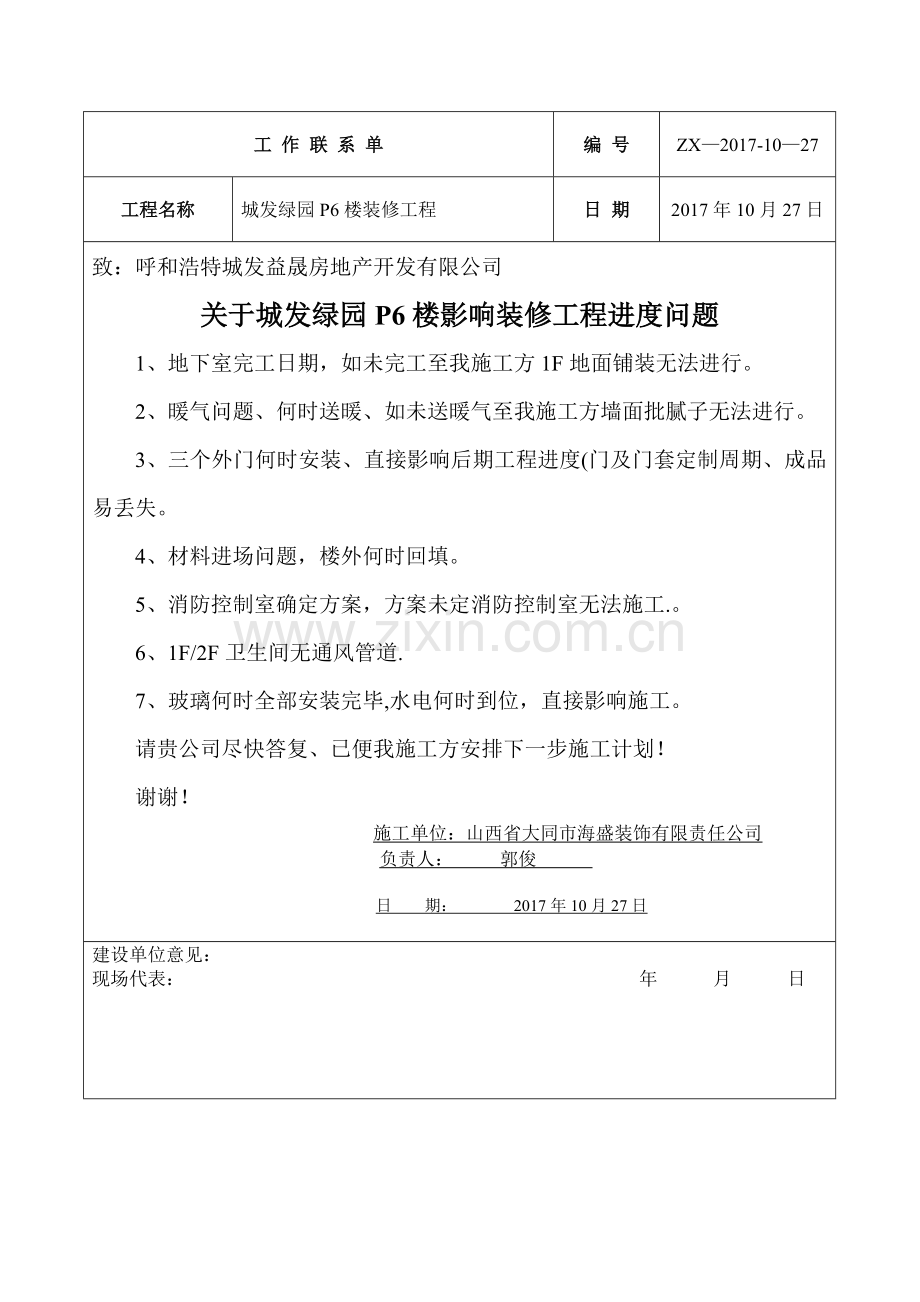

工 作 联 系 单编 号ZX2017-1027工程名称城发绿园P6楼装修工程日 期2017年10月27日致:呼和浩特城发益晟房地产开发有限公司关于城发绿园P6楼影响装修工程进度问题1、地下室完工日期,如未完工至我施工方1F地面铺装无法进行。2、暖气问题、何时送暖、如未送暖气至我施工方墙面批腻子无法进行。3、三个外门何时安装、直接影响后期工程进度(门及门套定制周期、成品易丢失。4、材料进场问题,楼外何时回填。5、消防控制室确定方案,方案未定消防控制室无法施工.。6、1F/2F卫生间无通风管道.7、玻璃何时全部安装完毕,水电何时到位,直接影响施工。请贵公司尽快答复、已便我施工方安排下一步施工计划!谢谢! 施工单位:山西省大同市海盛装饰有限责任公司负责人: 郭俊 日 期: 2017年10月27日建设单位意见:现场代表: 年 月 日
