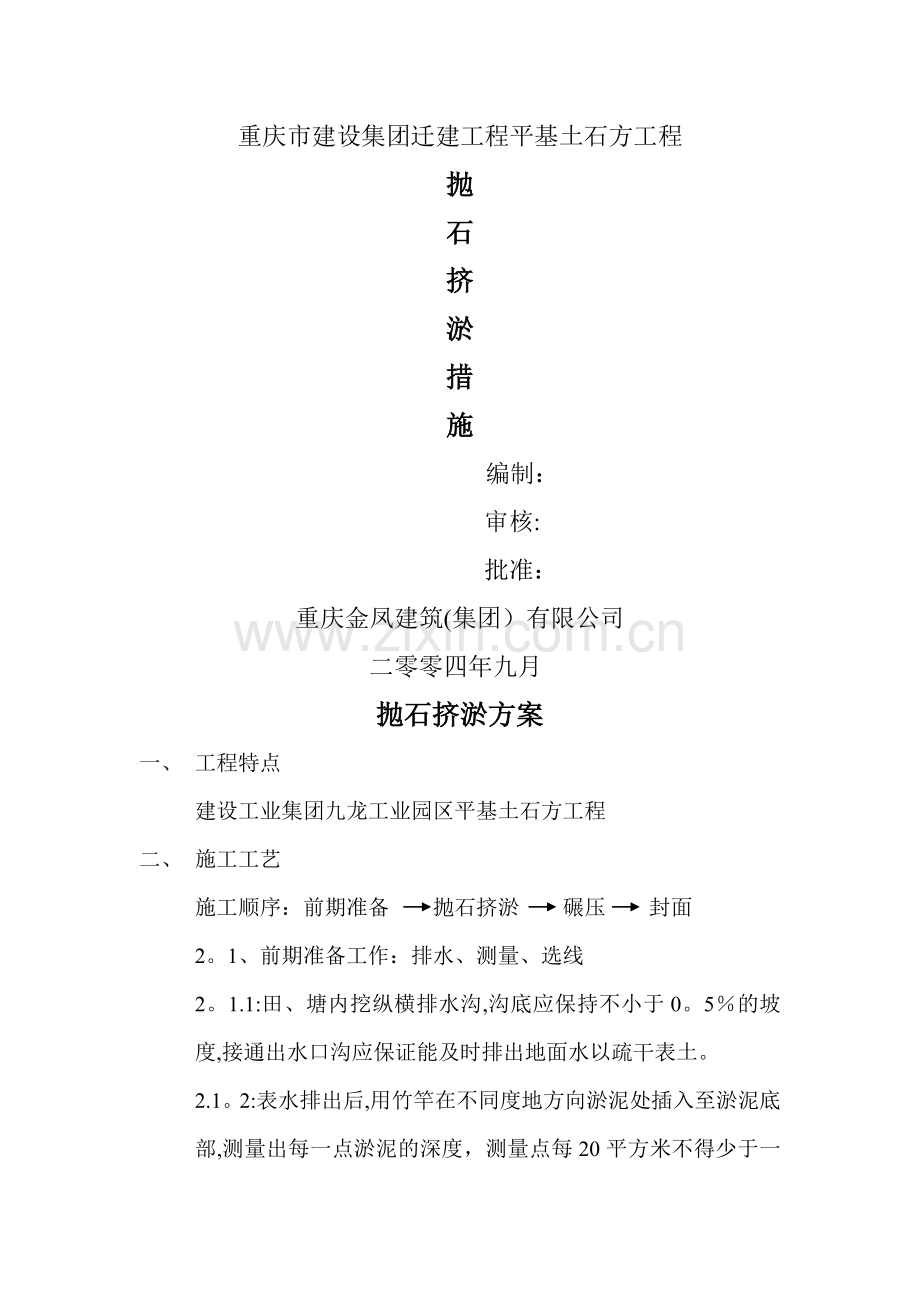

1、重庆市建设集团迁建工程平基土石方工程抛石挤淤措施编制:审核:批准:重庆金凤建筑(集团)有限公司二零零四年九月抛石挤淤方案一、 工程特点建设工业集团九龙工业园区平基土石方工程二、 施工工艺施工顺序:前期准备 抛石挤淤 碾压 封面2。1、前期准备工作:排水、测量、选线2。1.1:田、塘内挖纵横排水沟,沟底应保持不小于0。5的坡度,接通出水口沟应保证能及时排出地面水以疏干表土。2.1。2:表水排出后,用竹竿在不同度地方向淤泥处插入至淤泥底部,测量出每一点淤泥的深度,测量点每20平方米不得少于一个点,计算出淤泥的平均深度.2。1.3:淤泥干湿要求:抛石处的淤泥不得过干或过湿,含水量应控制在3050左右

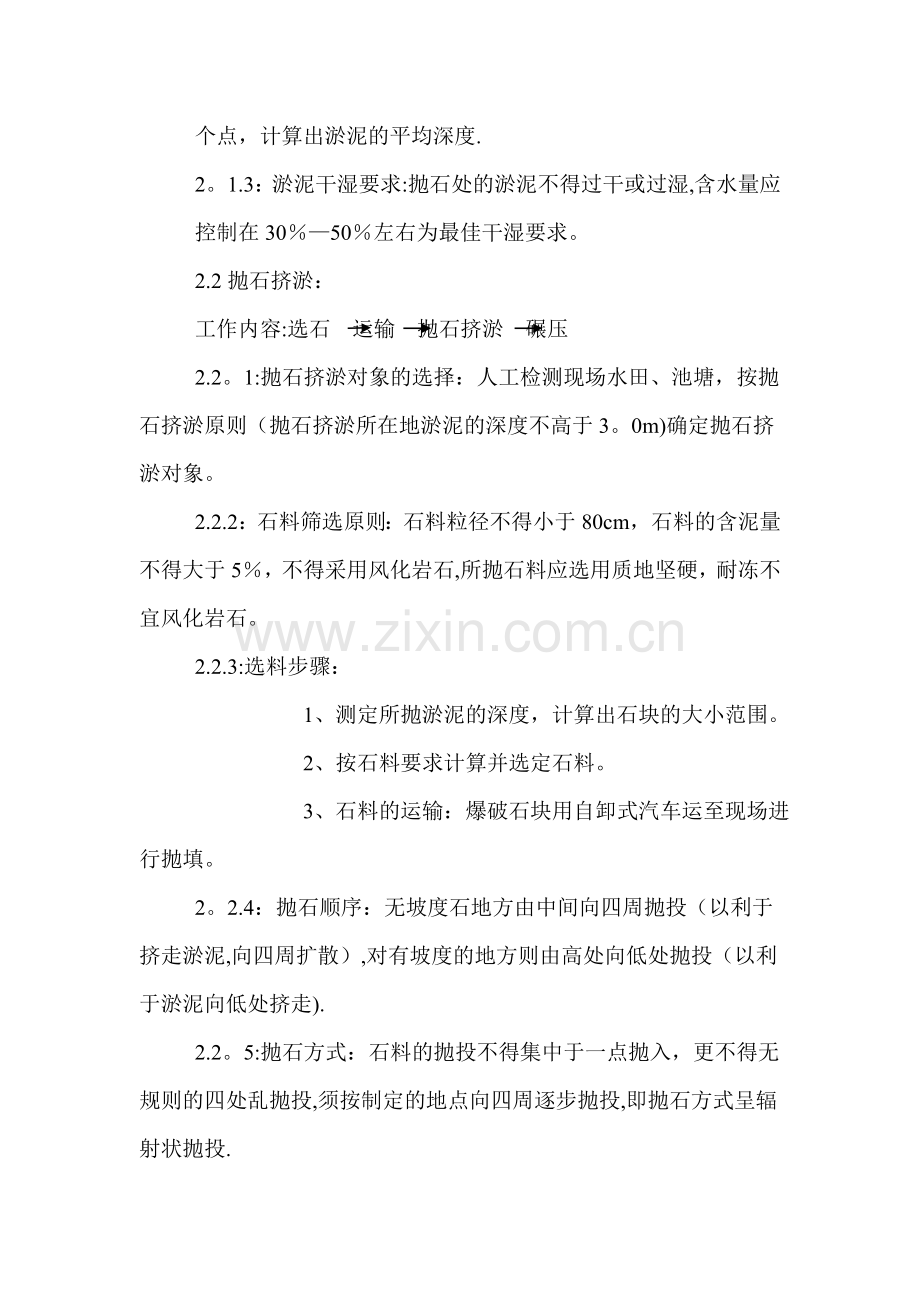

2、为最佳干湿要求。2.2抛石挤淤:工作内容:选石 运输 抛石挤淤 碾压2.2。1:抛石挤淤对象的选择:人工检测现场水田、池塘,按抛石挤淤原则(抛石挤淤所在地淤泥的深度不高于3。0m)确定抛石挤淤对象。2.2.2:石料筛选原则:石料粒径不得小于80cm,石料的含泥量不得大于5,不得采用风化岩石,所抛石料应选用质地坚硬,耐冻不宜风化岩石。2.2.3:选料步骤:1、测定所抛淤泥的深度,计算出石块的大小范围。 2、按石料要求计算并选定石料。 3、石料的运输:爆破石块用自卸式汽车运至现场进行抛填。2。2.4:抛石顺序:无坡度石地方由中间向四周抛投(以利于挤走淤泥,向四周扩散),对有坡度的地方则由高处向低处
3、抛投(以利于淤泥向低处挤走).2.2。5:抛石方式:石料的抛投不得集中于一点抛入,更不得无规则的四处乱抛投,须按制定的地点向四周逐步抛投,即抛石方式呈辐射状抛投.2。2.6:抛石厚度:厚度不得小于抛石的最小直径,高度不低于淤泥泥面30cm,在压路机碾压过程中表面不得有淤泥出现.2。2。7:抛石时(掺杂抛投).即先用较大直径的石块抛投,在抛投较小直径的石块,使抛石保持一定的密实度.2.2.8:抛石堆的顶宽边坡、结构形式及长度,应按设计规范规定要求施工。三、 碾压要求3.1、碾压时应抛一层碾压一层,压路机采用50T的轮式压路机。第一次碾压应静压,待静压完后再振动碾压速度由慢到快,不得大于4KM/h
4、,振动时由弱到强。3.2、碾压的顺序由两边向中间碾压,对有坡度的地方则由低处向高处碾压,碾压时应达到无滚动、浮动、跳动等现象,叠缝不得小于40-50cm。四、 质量保证措施1、 严格执行ISO9001质量管理体系程序,遵守国家有关质量标准和要求。2、 施工前对施工班组作业人员进行详细的技术交底,保证工程质量。3、 施工中技术人员对现场的技术问题进行指导,质量检查人员对质量进行监督、检查、确保工程质量.4、 在施工中出现任何质量问题,应对质量事故进行调查,处理整改,确保问题得到解决或避免类似质量问题再发生.同时对负责人进行教育,坚持三不放过原则,提出质量事故的处理意见,并将处理结果书面报告项目部质检处和质量控制室。五、 安全保证措施1、 认真贯彻“安全第一,预防为主”的安全方针,健全安全保证体系确保工程在安全、文明的前提下进行施工,实施有效管理。2、 现场的多名专、兼职安全员具体对现场的安全工作负责,落实安全生产责任制。
