收藏 分销(赏)

高速公路前期策划书.doc

上传人:快乐****生活 文档编号:4089341 上传时间:2024-07-29 格式:DOC 页数:51 大小:351.50KB
下载 相关 举报
高速公路前期策划书.doc_第1页
第1页 / 共51页
高速公路前期策划书.doc_第2页
第2页 / 共51页
高速公路前期策划书.doc_第3页
第3页 / 共51页
高速公路前期策划书.doc_第4页
第4页 / 共51页
高速公路前期策划书.doc_第5页
第5页 / 共51页
点击查看更多>>
资源描述

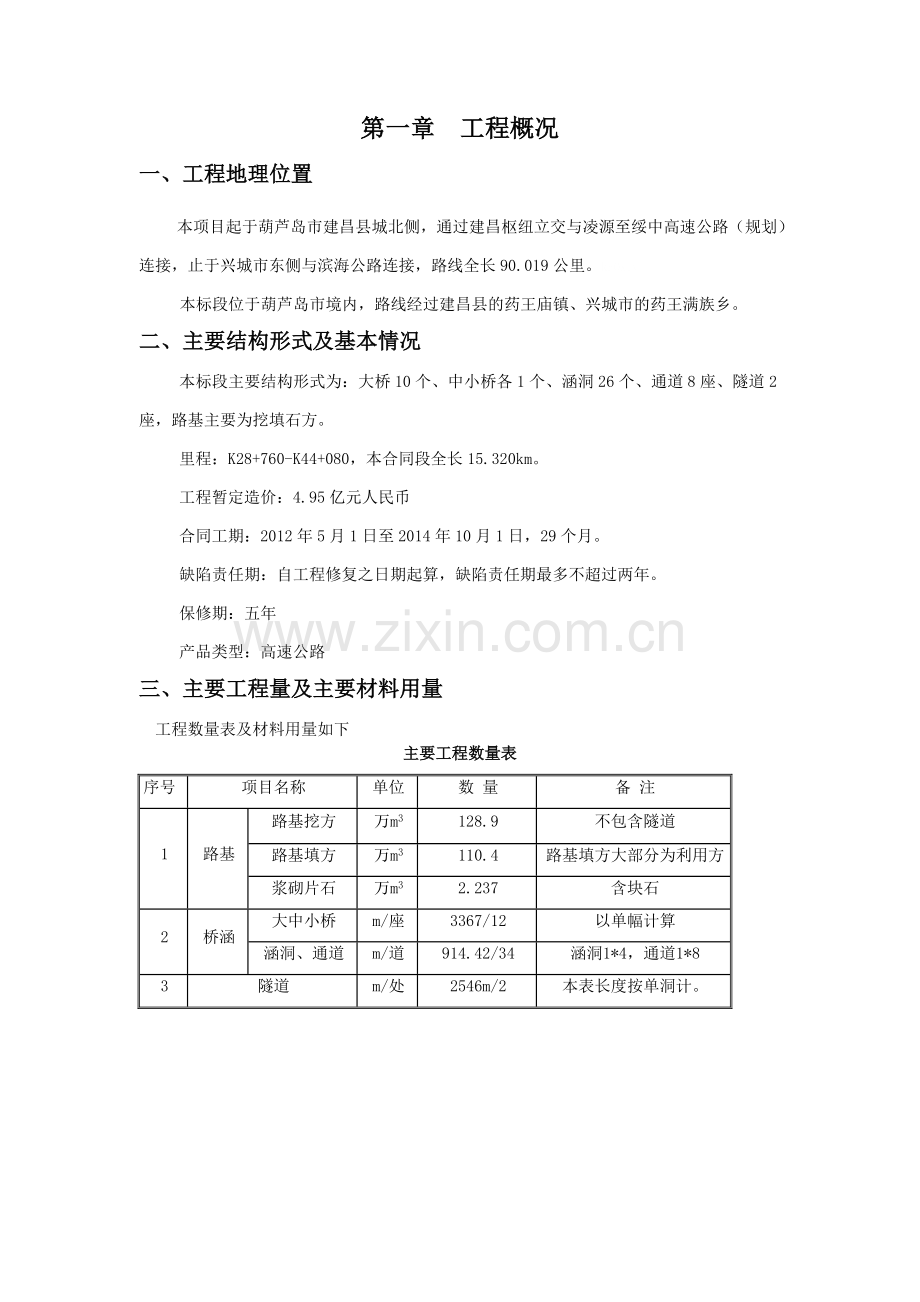

1、第一章 工程概况一、工程地理位置 本项目起于葫芦岛市建昌县城北侧,通过建昌枢纽立交与凌源至绥中高速公路(规划)连接,止于兴城市东侧与滨海公路连接,路线全长90.019公里。kFOxTv。 本标段位于葫芦岛市境内,路线经过建昌县的药王庙镇、兴城市的药王满族乡。二、主要结构形式及基本情况本标段主要结构形式为:大桥10个、中小桥各1个、涵洞26个、通道8座、隧道2座,路基主要为挖填石方。里程:K28+760-K44+080,本合同段全长15.320km。工程暂定造价:4.95亿元人民币合同工期:2012年5月1日至2014年10月1日,29个月。缺陷责任期:自工程修复之日期起算,缺陷责任期最多不超过

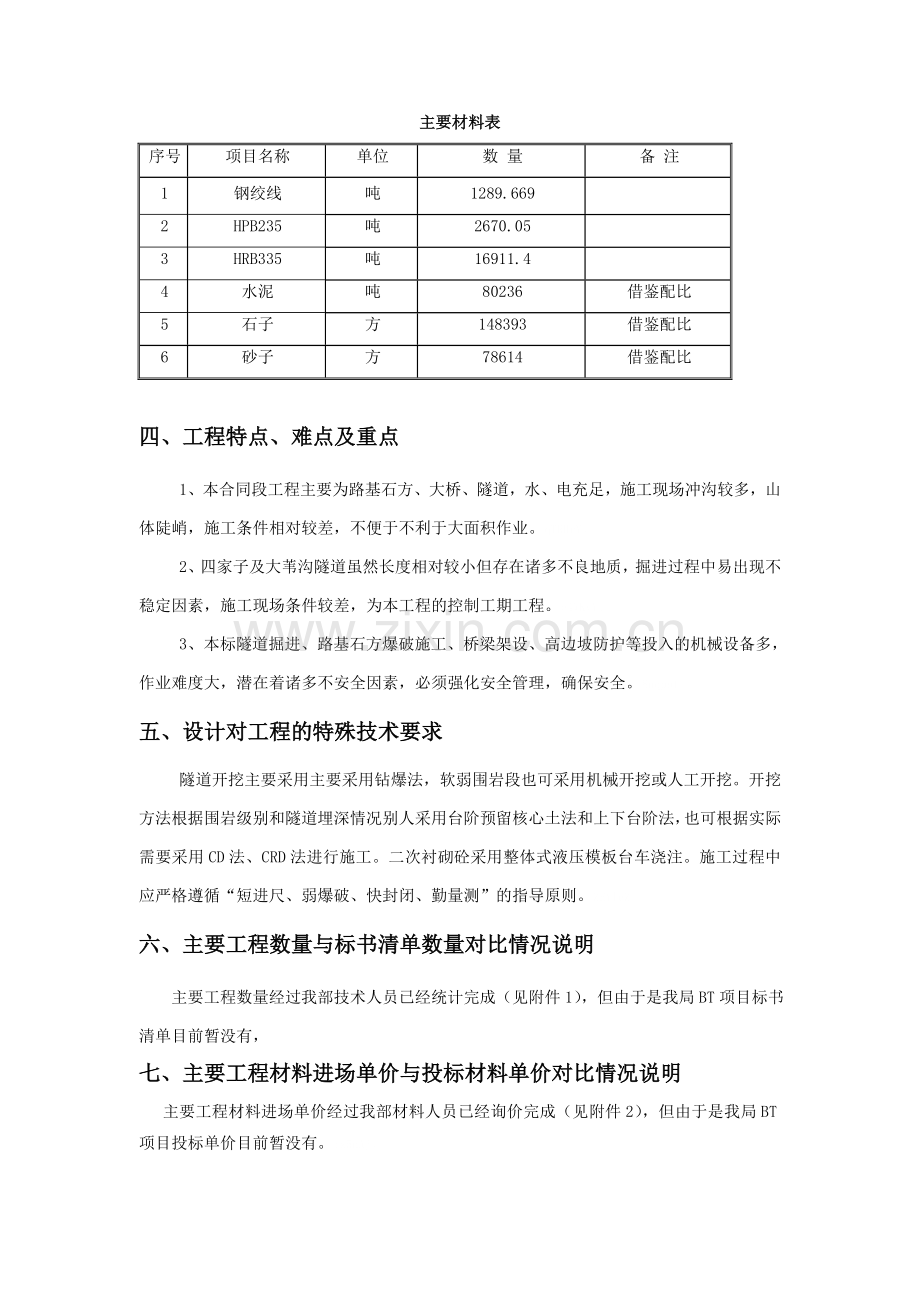

2、两年。保修期:五年产品类型:高速公路三、主要工程量及主要材料用量工程数量表及材料用量如下主要工程数量表序号项目名称单位数 量备 注1路基路基挖方万m3128.9不包含隧道路基填方万m3110.4路基填方大部分为利用方浆砌片石万m32.237含块石2桥涵大中小桥m/座3367/12以单幅计算涵洞、通道m/道914.42/34涵洞1*4,通道1*83隧道m/处2546m/2本表长度按单洞计。主要材料表序号项目名称单位数 量备 注1钢绞线吨1289.6692HPB235吨2670.053HRB335吨16911.44水泥吨80236借鉴配比5石子方148393借鉴配比6砂子方78614借鉴配比四、工

3、程特点、难点及重点1、本合同段工程主要为路基石方、大桥、隧道,水、电充足,施工现场冲沟较多,山体陡峭,施工条件相对较差,不便于不利于大面积作业。qTRHrY。2、四家子及大苇沟隧道虽然长度相对较小但存在诸多不良地质,掘进过程中易出现不稳定因素,施工现场条件较差,为本工程的控制工期工程。e47KyY。3、本标隧道掘进、路基石方爆破施工、桥梁架设、高边坡防护等投入的机械设备多,作业难度大,潜在着诸多不安全因素,必须强化安全管理,确保安全。8uqpbf。五、设计对工程的特殊技术要求隧道开挖主要采用主要采用钻爆法,软弱围岩段也可采用机械开挖或人工开挖。开挖方法根据围岩级别和隧道埋深情况别人采用台阶预留

4、核心土法和上下台阶法,也可根据实际需要采用CD法、CRD法进行施工。二次衬砌砼采用整体式液压模板台车浇注。施工过程中应严格遵循“短进尺、弱爆破、快封闭、勤量测”的指导原则。ZEYleZ。六、主要工程数量与标书清单数量对比情况说明 主要工程数量经过我部技术人员已经统计完成(见附件1),但由于是我局BT项目标书清单目前暂没有,七、主要工程材料进场单价与投标材料单价对比情况说明主要工程材料进场单价经过我部材料人员已经询价完成(见附件2),但由于是我局BT项目投标单价目前暂没有。tz5uAj。第二章 自然、社会条件一、地形、地质、水文、气象条件1、地形条件路线位于辽宁西部,地势总体为自北西向南东呈阶梯

5、状降低。山脊延伸方向大致与构造线相一致,呈北东和北北东向延伸。地貌类型以构造剥蚀低山、丘陵为主,其次是剥蚀堆积地形,包括坡洪积扇及山间谷地、河谷平原等。nC0AA9。2、地质条件本标段地质主要为白云质灰岩表层覆盖少量松散粉质粘土和粉土,部分直接是裸露岩石。局部段落存在断层及溶洞等特殊地质。aKmXrZ。3、水文、气象条件本合同段地处属半干大陆性气候带,夏季炎热,冬季寒冷,风沙干旱,雨量很少。多年平均降水量450591mm,约有70%集中在六月至八月,多年平均蒸发量1512.41929.3mm。年平均气温8.39.2,极端最高气温40.843.3,极端最低气温-27.5-29.5,年平均风速2.

6、22.6ms,无霜期140天左右,最大冻土深度0.991.67m。z6b2tn。4、受环境条件限制的工程K37+955-K38+695大苇沟隧道区岩溶较发育,地表出露岩体溶隙,溶孔发育,局部出现小型溶洞,在ZK37+990-ZK38+010段岩溶发育区,竖向发育,水平连通性差。此溶洞区在计划进洞50米后即遇到,存在不确定因素,给施工带来不便。03G81C。K35+630-K36+136四家子隧道区在ZK35+940、K35+960附近存在高低阻界面异常,且此处地貌差异明显,结合地面调查,及钻孔SZK3601AZK3602验证,确定为断裂破碎带,走向近南北,倾向东,倾角85度,断裂摩擦明显,矿物

7、绿泥化严重,岩石破碎,现场标识为F1;ZK36+140-ZK34+160段存在断裂破碎带,走向近南北,地表断裂迹象明显现场标识为F2;ZK36+140-ZK36+160K36+040-K36+060段存在断裂构造带,走向近东西,与上述两个断裂带相交,形成一个挤压断裂带,地表断裂带痕迹明显,现场标识为F3;ZK36+200左右存在一个小型褶皱构造。lGwbWf。二、水、电、临时征地情况1、施工用水:根据现场查看及设计图纸介绍,本合同段范围内地下水质较好,地下水较为丰富,就地打井取水,满足施工用水要求。wsuEGM。2、临时用电:本标段处于兴城及建昌电网的末端,主供电容量不足以满足施工需要,中交一

8、公局建兴高速公路投资有限公司计划协调当地供电局,架设一条主电网,计划4月20日铺设完成。但考虑目前施工需要,桩基施工计划配备5台300 KW、5台200 KW的发电机。foAZAo。本合同段设临时变电站九座,总容量4605 KW,电源由新架设的高压电网引进。 生产生活用电规划表序号桩号容量数量归属部门及部位名称所在村落、归属县1K29+650500Kw1湾沟口1桥、湾沟口大桥起点桥梁用电建昌县药王庙镇药王石村2K30+8001000Kw1拌和站、梁场、湾沟口2桥、鸽子洞大桥用电建昌县药王庙镇鸽子洞村3K32+000160Kw1鸽子洞小学项目部、实验室用电建昌县药王庙镇鸽子洞村4K34+8373

9、15Kw1东湾沟口桥用电建昌县药王庙镇东施仗子村5K36+5001000Kw1上四家子隧道及桥梁用电建昌县药王庙镇上四家子村6K37+800800Kw1大苇沟隧道用电建昌县药王庙镇上四家子村7K39+400315Kw1大苇沟中桥、大苇沟大桥、荣屯1号大桥用电兴城县药王乡冯屯村8K41+200500Kw1荣屯2号大桥及小拌和站、小梁场用电兴城县药王乡冯屯村9K43+800315Kw1何屯大桥兴城县药王乡谷屯村3、临时征地统计表序号征地用途单位数 量备 注11号拌合站预制场亩85建昌县鸽子洞村2架梁便道亩12建昌县鸽子洞村3四家子下部生活区及便道亩4建昌县四家子村4弃渣场亩15建昌县四家子村5炸药

10、库亩1.5建昌县四家子村6隧道生活区亩30建昌县四家子村72号拌合站预制场亩35兴城市荣屯8弃渣场亩20兴城市何家屯9合计亩190.5三、交通、通讯、网络条件1、主要道路:本标段附近有京沈高速、国道102、省道S318等,施工主便道利用S318及拓宽乡间道路。5AlwXZ。S318及地方道路通过与当地交通局协商可以使用但具体费用问题还未出台相关政策。1号拌合站需要铺设一条架梁通道,填方量约3.8万方,征用土地12亩,此外的便道考虑临时征地35亩。2、通讯条件:总体通讯信号良好,但在局部山谷存在盲区,为此在项目经理部安装程控电话一部、传真机一台,项目经理部专用邮箱一个,项目部全体人员及各施工队负

11、责人配备移动电话,隧道施工队配备对讲机。WRkYzq。3、网路条件:在鸽子洞村既有光线接入口,距离项目部一公里。四、施工干扰情况项目红线内征地已经丈量到位,现等待动迁资金,市政府下达的计划是3月底隧道洞口的拆迁工作完成,4月20日其余段落的拆迁工作结束。涉及到的拆迁项目及数量暂不清楚。N4x3ga。五、当地地材生产能力及供应情况1、石料:沿线地区石灰岩、花岗岩分布较多质量能满足要求,方圆50Km内共有上规模的石料场9家,日生产能力均在1000方左右,能满足生产需求,本标段计划采用建昌县药王庙镇鸽子洞村石料场,日产2000方。xKJZoj。2、砂料:沿线地区共有六股河、女儿河、兴城河、郎月河、西

12、河、东河等砂场较为丰富,方圆50Km内有较大的砂场六家,日生产能力均在1500方左右。U8LhXv。3、水泥:计划采用葫芦岛渤海牌水泥,日产7000-8000吨4、钢材:本项目距离鞍钢总厂约280km,本标段所需钢材拟从沈阳或葫芦岛钢材市场等地购运。六、当地人文环境及地方法规对施工的影响本标段所在地处于辽西部主要居民以汉族及满族为主,民风民情淳朴。另外本项目为辽宁省国家级贫困县(建昌县)修建的第一条高速公路,上至辽宁省政府下至县乡及人民政府对此条高速的建设都将给予许多政策上的支持和鼓励。eyg4vS。但是对于民爆物品,当地政府管理的相当严格甚至不让建设炸药库,这样对于路基桥隧施工带来诸多不便,

13、为此我们将积极协调局及相关部门,争取建设移动炸药库。此外项目的临时征地都是处于基本农田所在地,在相关手续的审批上,辽宁省相关国土部门对此的审批也是相当严格。还有本标段局部处于封山育林保护区内,由此对于爆破及森林防火要求相当高。8W8h0C。第三章 合同条件一、业主性质、单位名称、资金来源及我方对业主的承诺本项目性质为我局的BT项目,由于此项目是辽宁省的第一个BT项目,辽宁省高建局对于项目的建设及管理相当重视,实际管理中的业主是辽宁省高建局。Kmk8Mj。资金来源:为我局融资。由于项目的特殊性,此项目也是本公司扭转在辽宁省公路市场被动局面的一个转折点,为此我公司必将发扬 “拼搏进取、永争第一”的

14、精神,优质高效的建设好建兴高速。omd6zq。二、投标策略投标总体报价水平不平衡报价情况,主要清单单价分析及其他需要说明的问题由于目前与业主的施工合同暂未签订,合同条件及清单还没有。对投标策略、清单报价等不能准确表述。三、合同中的计量支付条款材料调差条款,变更索赔规定,以及其他限制性条款。由于目前与业主的施工合同暂未签订,及合同计量、变更条款等不能准确表述。暂时先按国家及地方的政策性法规四、公司承担该项目的有利和不利条件分析有利条件:公司承担的标段从工作内容来讲相对常规,对于施工队伍及技术条件来讲不存在劣势。不利条件:公司在辽宁省公路市场承担过几个项目的建设,但是由于种种原因,项目的建设管理存

15、在这样那样的问题,对于辽宁省高建局带来的负面影响。C0gDXb。第四章 目标要求一、项目定位及总体目标计划工期29个月,力争提前完工,正确处理好质量、安全、进度三者的关系采取切实可行的措施。在安全的前提下确保工程质量,促进工程进度,降低工程造价,提高经济效益。NIDPuu。公司安排强有力的技术力量,先进齐全的机械工程设备,优秀且富有施工经验的管理人员和技术工人投入本工程。做到科学组织、精心施工、规范管理,以确保总体目标的实现,打造精品工程,在辽宁公路行业市场立足。gfLRsJ。二、项目管理方针“诚实守信、科学管理、精心施工、顾客满意、以人为本、预防为主、保护环境、追求卓越”。逐步提升项目管理的

16、规范化、标准化水平。DKHxzf。 本着“拼搏进取永争第一”的企业精神,以诚实守信为准则,以科学的管理、先进的技术、精良的设备、精心的组织施工、建造精品工程,以人为本、预防为主、注重环境、职业安全健康管理,提高员工素质,不断改善员工和外来人员的工作环境职业安全健康状况并持续改进,超越自我,提供优质服务以达到业主及相关方满意之目的。BrGSYN。 三、质量、安全、成本等目标1、质量目标在公司质量方针、质量目标指导下,结合业主、监理等各方要求,制定出本项目的质量目标:工程质量符合标段工程交工验收的质量评定达到合格(质量综合评定得分92分),关建指标合格率达100%,钢筋保护层厚度合格率达到85%以

17、上,钢筋加工与安装合格率达到85%以上,其它检测指标合格率达到96%以上。主要原材料质量合格率达到100%,工程交验一次合格率达到100%。qDOYWr。工程外观:构造物表面光洁、线形顺畅、环境优美、工程管理优良。2、安全目标坚持“安全第一,预防为主,综合治理”的方针,做到无重大交通、爆炸、触电、火灾、中毒事故,轻伤率控制在千分之三以内,事故直接经济损失控制在总产值的千分之一以内,以确保在本工程施工中不发生重大机械事故和人员伤亡事故,实现“双零”的安全目标4vKeB8。3、成本目标:本项目的成本管理目标:争取责任成本,确保工程成本。4、进度目标:实现2014年10月1日通车。5、产值目标:完成

18、产值44054.355万元,年度完成24372.47万元6、利润目标:完成局和公司制定的利润目标7、创优目标:全部工程达到中华人民共和国、交通部现行的工程质量验收标准及设计要求,竣工验收的质量评定达到优良标准,达到省优。QNYuLP。四、企业文化、文明施工、环保目标及措施1、企业文化 本标段属于BT项目施工现场及拌合站预制场统一使用“中交一公局”字样做整体宣传,不突出各个分公司,我部计划在局指的统一要求下,力争突新、力争突快,争取在整条标段内让兄弟公司以我公司为标准,形成华祥公司的风格。a7MnZk。在项目部范围内按照中交视别系统重点突出华祥公司的企业文化。2、文明施工根据场地布设,重点打造两

19、个亮点一个是上四家子大桥附近由于上跨S318省道并且紧挨着两个隧道的进洞口,另一个是1号拌合站及预制场也是挨着S318省道。严格按照标准化施工的思路建设。2q9WYX。3、环保目标施工现场达到“三无”工地要求,工程结束后做到公路与自然环境相协调,不污染农田河道,破坏环境。五、项目信用评价目标及在全线排名目标项目信用评价目标为:AA;在局内四个公司综合排名中:第一第五章 组织及资源配置一、项目组织机构和管理模式,主要实施措施1、项目组织机构项目经理部根据施工的需要,成立以下组织机构:项目经理部组织机构、生产组织机构、质量组织机构、安全组织机构,对项目经理部的生产、质量、安全进行全方位管理。附:项

20、目经理部组织机构图、生产组织机构图,质量、安全保证体系图q3Gevs。为满足工程施工需要,设立精干管理机构,配备专业技术骨干,投入充足的劳动力,成立项目经理部,其中,项目经理1人,书记1人,项目副经理2人,总经济师1人,总工程师1人,总会计师1人,项目经理部设工程部、试验室、测量队、安机部、质检办、材料部、经营部、财务部、综合办公室等职能部门。分四个工区,两个预制场,两座混凝土拌和站。各工区根据分项工程量的大小和工期需要设若干施工班组,项目部配专职质检工程师1人,行使质量否决权,各工区设专职质检员1人。详见项目经理部组织机构图。TGL3tg。书记:项目经理: 总经:总会:副经理:总工:质检部:

21、 经营部: 材设部: 办公室: 测量队: 试验室: 工程部: 财务部: 安全部: 预 制 场生活办公区拌 合 站四 工 区三 工 区二 工 区一 工 区2、项目领导分工项目经理崔达负责除党建、纪检监察及工会工作外的项目全面工作,主抓施工队伍的引进,与当地及相关主要职能部门的沟通,并对项目的进度、安全、质量、文明施工、环境保护等负责。otZuG1。 项目书记崔宏伟负责项目的党建、纪检监察及工会工作,主抓当地协调及后勤管理。主管办公室。 项目总工张鹏负责技术、质量、文明施工、环境保护管理工作,并与相关部门协调沟通相关工程技术质量问题。主管工程部(含测量队、试验室)及质检部。n65Y5S。 项目副经

22、理张辉负责一、二工区的施工生产安排并负责辖区内的机械、材料、安全管理。项目副经理彭汝富负责三、四工区的施工生产安排并负责辖区内的机械、材料、安全管理。项目总经杨旭负责计量、结算、变更、索赔以及材料部的相关内业工作并对项目的盈亏做整体性分析调整,主管经营部及材料部。bUcW8D。项目总会孟君负责项目的资金管理,主抓农民工的工资落实情况,以及整体性资金安排调整,主管财务部。3、项目领导岗位职责项目经理崔达岗位职责项目经理受公司经理的委托,对项目经理部的生产经营和行政管理全面负责。具体职责是:1)、认真执行上级的有关方针、政策、法规和规章制度,遵纪守法,合法经营。2)、严格履行经济合同,组织承包工程

23、任务的全面完成。3)、重视项目的企业管理基础工作和各项专业管理,认真执行内部经济责任制。4)、推进技术进步和管理现代化,提高工程质量,保证安全生产,坚持文明施工,争取理想经济效益。5)、组织优化劳动组合,合理安排人力,坚持按劳分配原则,搞好工资、奖金分配,充分调动职工生产积极性。6)、认真贯彻职工奖惩条例及有关规定,搞好项目经理部职工的奖罚工作。7)、及时组织上级精神的传达和项目实情的上报,监督检查文件资料的立卷归档工作。8)、关心职工生活,努力改善职工的物质、文化生活条件。9)、与党支部共同开展建设文明单位活动,加强对职工的职业道德和政治、文化、技术、业务教育。10)、接受党组织和职工群众的

24、监督,定期向党组织和职工大会报告工作,支持工会、共青团等群众组织开展工作。bFXV8I。项目副经理张辉、彭汝富岗位职责副经理在项目经理的领导下,负责生产调度、施工现场管理、机械设备管理、节能、安全等工作。具体职责是:1)、贯彻施工现场管理、机械设备管理、生产安全、生产调度等方针、政策和规章制度,结合项目实际制定补充规定,并对实施情况进行检查。RI1jPN。2)、根据施工生产计划,合理组织人员与机械设备,加强现场管理,协调部门与工段班组之间的关系。3)、坚持生产调度会和生产碰头会,研究解决施工生产中出现的问题。4)、组织机械设备的维修、保养、使用,不断提高机械设备的完好率、利用率。5)、组织落实

25、生产安全、交通安全、环境保护等方面的工作,坚持安全生产、文明施工。6)、组织机动车辆和驾驶人员的年审、年检。7)、组织安全知识的宣传教育工作,落实安全生产责任制。8)、组织项目节能工作。9)、组织机械人员、安全人员等的业务培训。党支部书记崔宏伟岗位工作职责1)、在上级党委和工会的领导下,组织宣传党的路线、方针、政策、决议,根据上级党委和指示精神,制定党支部和工会工作计划,并对实施情况进行检查。IcFcAE。2)、认真贯彻执行党支部工作细则和基层工会工作手册。3)、积极参与项目经理部重大问题的决策,注意做好干部考核、选拔、培养工作。4)、组织干部、职工学习马列主义、毛泽东思想、邓小平理论等政治性

26、文件,不断提高职工的思想理论水平。5)、维护职工合法权益,做好职工的劳动保护工作。6)、组织职工开展合理化建议、技术革新、劳动竞赛活动,发挥职工的主人翁责任感。7)、组织文体活动,活跃职工的业余文化生活。8)、做好劳动争议和民事调解等工作。9)、组织搞好食堂、职工宿舍、浴室、医务室及洗衣房、理发室、阅览室、娱乐室、小卖店等一条龙服务工作。10)、组织好项目经理部的治安保卫、治安综合治理、消防等工作。总工程师张鹏岗位职责 总工程师在项目经理领导下,负责技术、质量、计量、试验等工作。具体职责是:1)、认真执行国家、部及企业技术标准、规范、规程和总公司、公司的各项技术质量制度,结合项目实际制定补充规

27、定,并对实施情况进行检查。tOvksz。 2)、组织项目实施有关科研项目,推广应用新技术、新工艺、新材料和先进施工方法。3)、主持技术会议,组织研究施工技术问题,开展技术革新和技术攻关活动。4)、组织工程图纸审查和技术交流工作。 5)、组织制订施工技术方案、工艺标准、编制施工组织设计。6)、组织制订项目的工程质量目标或工程创优目标,并组织实施。7)、组织贯彻技术责任制,坚持内部监理工程师制。8)、组织工程质量检查和质量事故的处理工作。9)、组织好试验工作,重视配比优化和试验对工程质量的控制、保证作用。10)、组织推行全面质量管理,开展TQC教育和QC小组活动。11)、坚持做好计量检测工作,保持

28、原始记录完整、齐全。12)、组织编制竣工资料,编写施工技术总结。13)、组织技术干部的业务培训和考核工作。总经济师杨旭岗位职责1)、建立成本控制体系,做好项目的开源节流工作;2)、组织贯彻招投标、合同、预算、结算、定额、材料管理、信息及计划管理等方面的规章制度,结合项目实际,制定补充规定;c6Edxa。3)、组织工程成本的预测、计划、控制、核算和项目经济活动分析工作;制定项目成本支出计划和利润计划,并制定出增收节支方案;zYsURP。4)、负责从成本控制的角度对实施性施工组织设计中的施工队设置、施工总体计划、资源配置和供给计划进行仔细审核把关,并在施工组织设计评估会上提出书面的建设性意见;Hv

29、fboH。5)、在经理的对外经济活动中当好助手和参谋,在重大对外谈判和对外签约活动中,事先为经理收集并提供有关资料和决策方案。在一般的对外经济活动中,可在项目经理的授权下,以委托人的身份行使项目经理的职权;OZ5ALa。6)、组织分解下达项目承包经营合同中的各项承包指标,并负责监督、检查各项指标的完成情况;7)、审核项目经理部竣工结算证书、管理层设备租赁的终期支付证书。总会计师孟君岗位职责1)、遵守国家各项财经纪律、法规和方针政策,遵守工程处各项规章制度和财经纪律,遵守职业道德。2)、负责项目经理部的财务管理和全面经济核算工作,协助项目经理全面完成工程处下达的各项经济效益指标。3)、负责开展项

30、目经理部的月度、年度财务收支计划及经济活动分析工作,做好工程成本的预测、计划、控制、核算、分析和考核工作。TUKuWA。4)、拟定项目资金筹集使用方案,协助经理做好资金收取、调拨使用管理工作,降低资金使用成本,提高资金周转率。bGwcYT。5)、负责项目经理部的债权债务清理工作,协助经理做好财产清查工作,对项目经理部的成本、利润的准确性、真实性负重要责任。iiH7sP。参与项目经理部生产经营、技术改造、工资发放等方案的制定和经济合同的研究,检查和监督工作。6)、负责对会计凭证、会计帐薄、会计报表进行审计检查,审核项目经理部有关成本、费用的开支申请。7)、负责编制各种会计报表。4、部门分工办公室

31、主要负责项目的日常后勤管理工作并协助党支部书记搞好协调工作。工程部负责技术方案的落实、组织现场技术交底、工程内业资料的整理等相关工作。测量队负责项目的测量放样工作及相关内业资料的整理。试验室负责与工程相关的试验数据采集、分析、整理,为工程质量提供数据保证,安质部负责制订安全生产、工程质量、职业健康等管理制度、实施细则和办法,负责安全生产、工程质量、职业健康、特种设备的监督检查项目的安全质量等相关工作。838xDc。材设部负责根据施工生产需要,编制材料采购供应计划,组织市场调查询价并保质、保量、按时、齐备地组织物质采购供应,确保施工生产顺利进行。组织推行主要材料限额领料制度,加强量差控制,降低供

32、料成本。定期组织分析节超原因,提出改进措施等相关工作。xCSZHF。经营部负责督促及时准确地上报工程计量支付报表,办理工程价款的结算工作。开展经济分析与经济核算工作,并向公司及项目领导及有关业务部门提供分析资料,并对项目计划执行情况进行统计监督,主管领导杨旭。DLoaQG。财务部负责审核各种原始凭证,进行成本核算,对违反财务规定的收支及时制止和纠正。建立健全各种帐簿,依据审核无误的会计凭证登记会计帐簿,保证会计信息的及时性和准确性等相关职能工作,主管领导孟君。qOnwcC。5、员工培训在积极参加局公司组织培训的同时,我部计划在项目入驻伊始就公司规章制度、项目部门管理工作流程及制度、施工队管理制

33、度等各个方面对员工加以宣贯,具体由各个分管领导实施。TWyKYw。6、管理模式及主要实施措施本标段计划采用单价分包和劳务分包模式,项目部对各个施工队分派副经理、工区主任及主管技术员,每月下达生产计划,按照计划完成量实施奖罚。同时项目安质部采用巡检、抽检和必检的方式对施工作业区、生活区进行检查。材料、工程、经营及财务等相关部门对施工对的计量、结算、支付严加控制杜绝超支付现象的发生。4MeGyp。二、施工部署及大临设施布设1、施工部署1)、一工区K28+760K31+466 主要工程量为:桥梁4座(湾沟口1号分离立交、湾沟口大桥、湾沟口2号分离立交、鸽子洞分离立交),涵洞1个,路基(挖方19760

34、6方,填205431方),挡土墙11176方。rh0bcZ。2)、二工区K31+466K35+630主要工程量为:桥梁1座 东湾沟口大桥,涵洞8个,通道桥3个,路基挖方量 250629方, 填方量183551方,挡土墙8118方。QUeb6w。3)、三工区K35+630K38+695主要工程量为:桥梁1座上四家子分离立交,涵洞4个,通道桥2个,路基挖方量225163方,填方量225864方,挡土墙38845方,隧道2座:四家子隧道、大苇沟隧道。ImPhvU。4)、四工区K38+695K44+080。主要工程量为:桥梁5座(大苇沟中桥、大苇沟大桥、荣屯1号大桥、荣屯2号大桥、何屯大桥) ,涵洞1

35、1个,通道桥3个,小桥1座 ,路基(挖方量 624697方, 填方量466552方),挡土墙(875方)。ZXvIMx。2、施工队伍安排1)、路基工程:计划安排五个主要施工队,分别为两个专业爆破施工队和四个土方施工队。土方一队负责:K28+760K35+630段土石方挖运填弃土方二队负责:K35+630K38+695段土石方挖运填弃土方三队负责:K38+695K44+080段土石方挖运填弃爆破一队负责:建昌段的石方爆破爆破二队负责:兴城段的石方爆破2)、桥梁工程:计划安排九个主要施工队,分别为桩基、下部、上部施工队。桩基一队负责:湾沟口1号桥、湾沟口大桥、湾沟口2号桥、鸽子洞大桥的钻孔灌注桩基

36、二队负责:东湾沟口大桥、上四家子大桥的钻孔灌注桩基三队负责:大苇沟中桥、大苇沟大桥、荣屯2号桥、荣屯1号桥、何屯大桥的钻孔灌注桩基四队负责:几个大桥的局部挖孔桩施工桥梁下部一队负责:湾沟口1号桥、湾沟口大桥的下部施工桥梁下部二队负责:湾沟口2号桥(除现浇部分)下部施工桥梁下部三队负责:湾沟口2号桥(现浇部分)、鸽子洞大桥下部施工桥梁下部四队负责:东湾沟口大桥下部施工桥梁下部五队负责:上四家子大桥下部施工桥梁下部六队负责:大苇沟中桥、大苇沟大桥、何屯大桥的下部施工桥梁下部七队负责:荣屯1号桥、荣屯2号桥的下部施工T梁预制施工队:即桥梁下部二队板梁预制施工队:即桥梁下部七队3)、隧道工程:计划安排

37、两个主要施工队。隧道一队:负责四家子隧道的施工隧道二队:负责大苇沟隧道的施工3、分包模式路基工程:计划采用爆破专业分包,土石方挖运弃填整体分包的模式,项目部只负责柴油供应、临时用地及用电。桥梁工程:桩基工程采用单价分包,项目部提供机械、临时场地、临时用电、主材及砼供应,下部工程项目部提供模板、主材及砼,上部工程项目部只负责主材及砼供应,其余均由施工队自备。q9lgj4。隧道工程:四家子隧道项目只提供主材,其余均由施工队自备,大苇沟隧道项目提供主材及二衬砼,其余均由施工队自备。qnmnQD。4、大临设施布设1)、驻地:项目部利用一废弃小学,加以修善及改造并扩建一些活动板房,整体场地及布设满足要求

38、。位于建昌县药王庙镇鸽子洞村距离S318约1公里。(见附件3项目部平面布置图、附件4项目部效果图)x7X7T9。2)、拌合站、预制场本项目计划建设两个拌合站预制场。(见附件5:拌合站预制场场地布置图)第一座拌合站预制场计划安装1座90拌合站及1座120拌合站,位于湾沟口2号桥主线左侧,约占地65亩主要用于标头至大苇沟隧道的结构物及T梁砼供应,还有下部钢筋加工以及试验室和生活区。og4q2P。 1号拌合站砼供应计划结构物名称数量m结构物名称数量m结构物名称数量m湾沟口1号桥15631K33+080涵洞504K36+333通道434湾沟口大桥13109K33+494通道740ZK36+341通道5

39、09湾沟口2号桥14488K33+876涵洞688上四家子大桥8023K30+960涵洞468K34+078通道689K37+120涵洞388鸽子洞大桥13152K34+290通道731K37+730涵洞1062K31+700涵洞804东湾沟口大桥20436ZK37+876涵洞300K32+020涵洞281ZK35+556涵洞226大苇沟隧道23363K32+567涵洞626K35+520涵洞220K32+860涵洞424合计1443851号预制场主要生产30米T梁共设35个台座,30米T梁模板7套(5中2边),23米T梁模板一套、24米T梁模板一套、27米T梁模板一套。Q4CY4r。第二座拌

40、合站预制场计划安装2座50拌合站位于在主线桩号K41+000右侧约占地35亩,主要用于大苇沟隧道至标尾的砼供应,K41+000K41+419(荣屯2号桥)之间的路基上修建一预制场,主要预制20米空心板梁。 GEvY7R。2号预制场主要生产20米板梁共设12个台座,每个台座70米长,按一槽三片,模板6套(5中1边)。2号拌合站砼供应计划结构物名称数量m结构物名称数量m结构物名称数量mK38+896涵洞442K40+790涵洞574K42+115涵洞632ZK38+885涵洞374K41+177通道457K42+326涵洞286大苇沟中桥1778K41+602涵洞334K43+016涵洞592小桥

41、879荣屯2号桥3974K43+356涵洞589大苇沟大桥4562K41+767涵洞385K43+449通道512荣屯1号桥3119K41+998涵洞404K43+649涵洞426合计276383)、便道:根据施工现场地形情况及总体施工进度计划,标头至四家子隧道主便道拟采用现有S138省道,由四家子隧道至标尾的主便道利用现有乡间路拓宽处理后采用。MmXQfT。1号预制场T梁架设方案比选方案一为采用跨墩龙门费用如下:50T龙门(跨径32米,高度22米)购置费58万2=116万人员工资:8.4万 按(18个月考虑)轨道、砼垫轨、安拆:15万合计费用116+8.4+15=139.6万方案二为修筑便道

42、费用如下: 填方3.8万m12元m=45.6万元 征地费:12亩3600元亩=4.32万元 复耕费:12亩66715元=12万元合计费用:45.6+4.32+12=61.92万元说明:虽然说购置龙门还会有残值,但一般龙门都是根据现场实际情况加工定制的,本项目用完后,其余项目难有类似地形使用。估选用修筑便道方式运梁。44LZUP。三、施工队伍调集和选用原则、方式本项目由于是局BT项目,公司间的竞争压力大,施工队伍的选择对项目的成败有着非常大的关系,公司及项目领导主要采用推荐、考查、调查履历等方式,选用实力强信誉好的施工队伍,对于一些信誉不好,实力不强的队伍坚决不予采用。YI2gtK。队伍进行前期

43、现场考查后,项目部进行招标,参照施工队伍的报价,择优选用。施工期间,劳动力根据施工进度和工序的平行展开与结束发生变化,劳动力动态变化见下图。劳动力(人)1136800400150300907002013年2014年2143214321工期(季)2012年四、主要材料采购和管理模式1、主材采购主要材料除碎石地材外、水泥、钢材通过公开标的形式进行采购,现场购置地磅,以确保材料的量差。主材暂定局指统一举行出厂价的公开招标,但到目前为止还未举行。本项目含两个隧道在考虑部分出渣填筑路基外,还有29.7万方的弃渣,为此项目计划引进一个碎石加工施工队,这样除了满足自需外还能外卖一部分。zpWzKA。碎石采购

44、与加工成本分析:碎石采购66元m(考虑垫资单价)148393 m=979.39万元自己加工:碎石加工费30元m148393 m=445.18万元(项目只采购碎石,提供料源)由此可以看出减少成本534万元2、管理模式认真复核图纸,由工程部门提供各主要材料总量交材料部门,根据施工进度计划,由各工区提供材料月需求量,材料部门汇总材料计划后分批采购。1jjzg7。项目经理部加强材料量差、价差的管理,项目经理部根据局、公司的要求,制定严格的材料管理办法,明确项目经理、材料主管、质量员、材料员、库管员责任。XH4aWC。材料量差保证:主要材料进场后,由采购员、库管员共同验收,材料验收不少于两人。调拔给工区施工队时,数量由工区负责人、施工队负责人对材料的数量进行签认。N6rvq1。材量质量保证:材料进场后,由材料部门根据材料采购的数量,委托试验室进行试验,由试验部门出具试验合格单后方可收料及投入使用。现场技术人员对不合格的材料有拒绝使用的权力。e2Cmkc。五、主要机械设备、专用设备配备和来源,周转材料获取途径及费用比较1、路基主要施工机械一览表序号机械名称规格型号计划投入数量备来源1挖掘机EX320-34施工队自有2挖掘机EX220-22施

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 活动策划

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
