1、 产品简介MAC高分子自粘橡胶复合防水卷材由高分子片材、自粘胶料、隔离膜组成,该卷材集高分子防水卷材和自粘防水卷材优点于一身,不仅具有很高的抗穿刺、耐候、耐高低温、自愈等性能,通过预铺反粘或湿铺工艺均能实现与混凝土结构牢固粘结,杜绝“窜水”现象的发生,有效提高防水系统的可靠性。按粘结表面分为单面自粘(S)、双面自粘(D),按施工方式分为预铺(Y)、湿铺(W);MAC高分子自粘橡胶复合防水卷材执行国家标准:GB/T 23457-2009湿铺/预铺防水卷材。湿铺法:是指将用于非外露防水工程的湿铺防水卷材,用水泥凝胶(素水泥浆)与基层粘结的施工方法。适用于各类工业与民用建筑的屋面、地下室等防水工程,

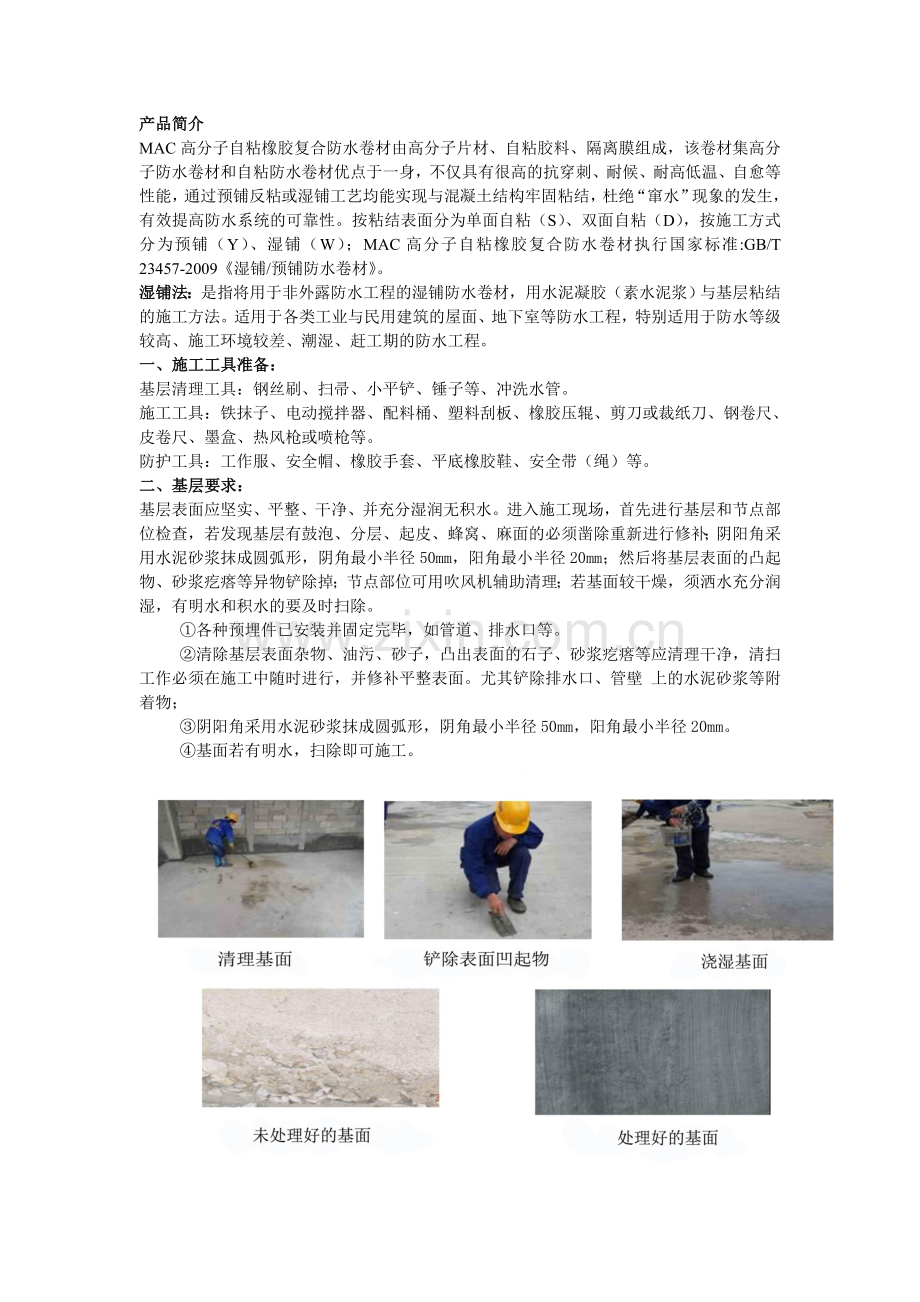

2、特别适用于防水等级较高、施工环境较差、潮湿、赶工期的防水工程。一、施工工具准备:基层清理工具:钢丝刷、扫帚、小平铲、锤子等、冲洗水管。施工工具:铁抹子、电动搅拌器、配料桶、塑料刮板、橡胶压辊、剪刀或裁纸刀、钢卷尺、皮卷尺、墨盒、热风枪或喷枪等。防护工具:工作服、安全帽、橡胶手套、平底橡胶鞋、安全带(绳)等。二、基层要求:基层表面应坚实、平整、干净、并充分湿润无积水。进入施工现场,首先进行基层和节点部位检查,若发现基层有鼓泡、分层、起皮、蜂窝、麻面的必须凿除重新进行修补;阴阳角采用水泥砂浆抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm;然后将基层表面的凸起物、砂浆疙瘩等异物铲除掉;节点部
3、位可用吹风机辅助清理;若基面较干燥,须洒水充分润湿,有明水和积水的要及时扫除。 各种预埋件已安装并固定完毕,如管道、排水口等。 清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。尤其铲除排水口、管壁 上的水泥砂浆等附着物; 阴阳角采用水泥砂浆抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm。 基面若有明水,扫除即可施工。 三、工艺流程:基层清理、修补、润湿节点密封、附加增强层配制水泥素浆弹基准线试铺撕开卷材底部隔离纸刮涂水泥素浆卷材铺贴(滚铺法、抬铺法)辊压排气卷材搭接、收头密封成品养护及保护检查修补质量验收四、施工步骤:1

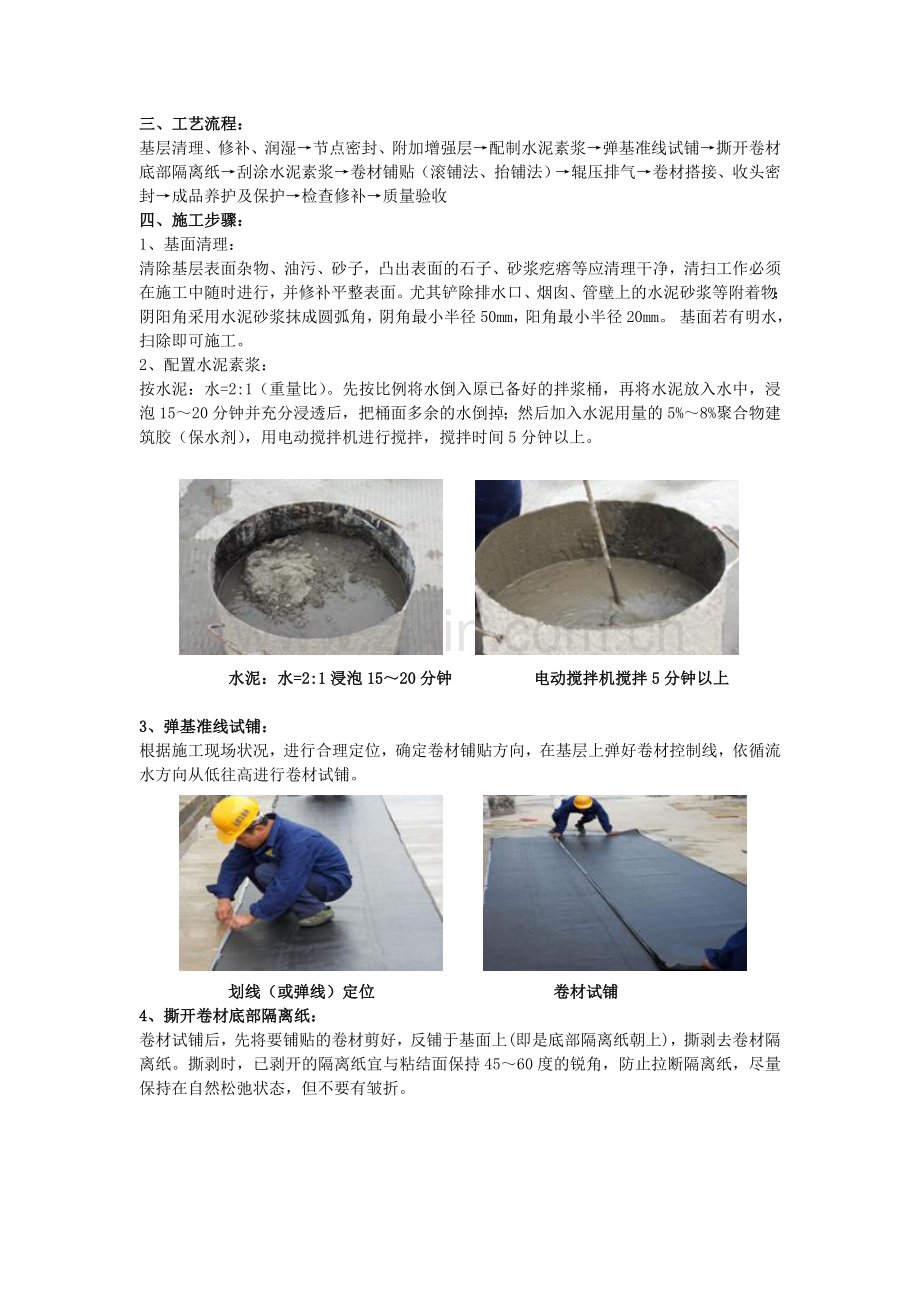

4、、基面清理:清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。尤其铲除排水口、烟囱、管壁上的水泥砂浆等附着物;阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。 基面若有明水,扫除即可施工。 2、配置水泥素浆:按水泥:水=2:1(重量比)。先按比例将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡1520分钟并充分浸透后,把桶面多余的水倒掉;然后加入水泥用量的5%8%聚合物建筑胶(保水剂),用电动搅拌机进行搅拌,搅拌时间5分钟以上。 水泥:水=2:1浸泡1520分钟 电动搅拌机搅拌5分钟以上3、弹基准线试铺:
5、根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺。 划线(或弹线)定位 卷材试铺4、撕开卷材底部隔离纸:卷材试铺后,先将要铺贴的卷材剪好,反铺于基面上(即是底部隔离纸朝上),撕剥去卷材隔离纸。撕剥时,已剥开的隔离纸宜与粘结面保持4560度的锐角,防止拉断隔离纸,尽量保持在自然松弛状态,但不要有皱折。 刮涂水泥素浆5、卷材铺贴:滚铺法:将卷材对准基准线试铺,在约5m长处用裁纸刀将隔离纸轻轻划开,注意不要划伤卷材,将未铺开卷材隔离纸从背面缓缓撕开,同时将未铺开卷材沿基准线慢慢向前推铺。边撕隔离纸边铺贴。铺贴好后再将前面试铺剩余的约5m长卷材
6、卷回,依上述方法粘贴在基层上。 卷材滚铺抬铺法: 把已剪好的卷材反铺于基面上(即是底部隔离纸朝上),待剥去卷材全部隔离纸后,再将水泥素浆刮涂在卷材粘结面和基面待铺位置,然后分别由两人从卷材的两端配合抬起,翻转和铺贴在待铺位置上。卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再揭除上下卷材搭接隔离膜。 卷材抬铺铺贴调整6、辊压排气:待卷材铺贴完成后,用软橡胶板或辊筒等从中间向卷材搭接方向另一侧刮压并排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离纸揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。 辊压排气7、搭接封边、收头密封
7、:单面粘卷材搭接边施工:短边相邻卷材之间为平行搭接,用HNP胶粘带盖条加温粘结(屋面胶粘带盖条宽度100,地下室胶粘带盖条宽度160)。长边为加温自粘搭接,搭接宽带不小于80mm。大面积铺贴完成后24小时再进行搭接边施工,施工时清理干净搭接边部位的泥浆及灰尘,再揭除上下卷材搭接隔离膜(短边不用撕隔离膜),用热风枪边加温边粘结。双面粘卷材搭接边施工:直接将上下卷材搭接处的隔离膜撕开,搭接边刮涂(大面积涂刮水泥素浆时同时施工)水泥素浆胶搭接在一起,直接用水泥素浆封口,长、短边搭接宽度:不小于80。最后用水泥素浆抹平封死。 8、成品养护及保护:晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。高温天气下,防水层应防止暴晒,可用遮阳布或其他物品遮盖。 9、检查修补:检查所有卷材面有无撕裂、刺穿、气泡情况,维修时将缺陷部位清理干净,并严格按缺陷部位尺寸重新再铺贴卷材处理。卷材防水层的基层应坚实,表面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象。卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。侧墙卷材防水层的保护层与防水层应粘结牢固。结合紧密,厚度均匀一致。卷材搭接宽度的允许偏差为10mm。
