收藏 分销(赏)

场坪土石方工程施工方法.docx

上传人:精*** 文档编号:4063039 上传时间:2024-07-26 格式:DOCX 页数:5 大小:14.12KB 下载积分:6 金币
下载 相关 举报
场坪土石方工程施工方法.docx_第1页
第1页 / 共5页
场坪土石方工程施工方法.docx_第2页
第2页 / 共5页


点击查看更多>>
资源描述

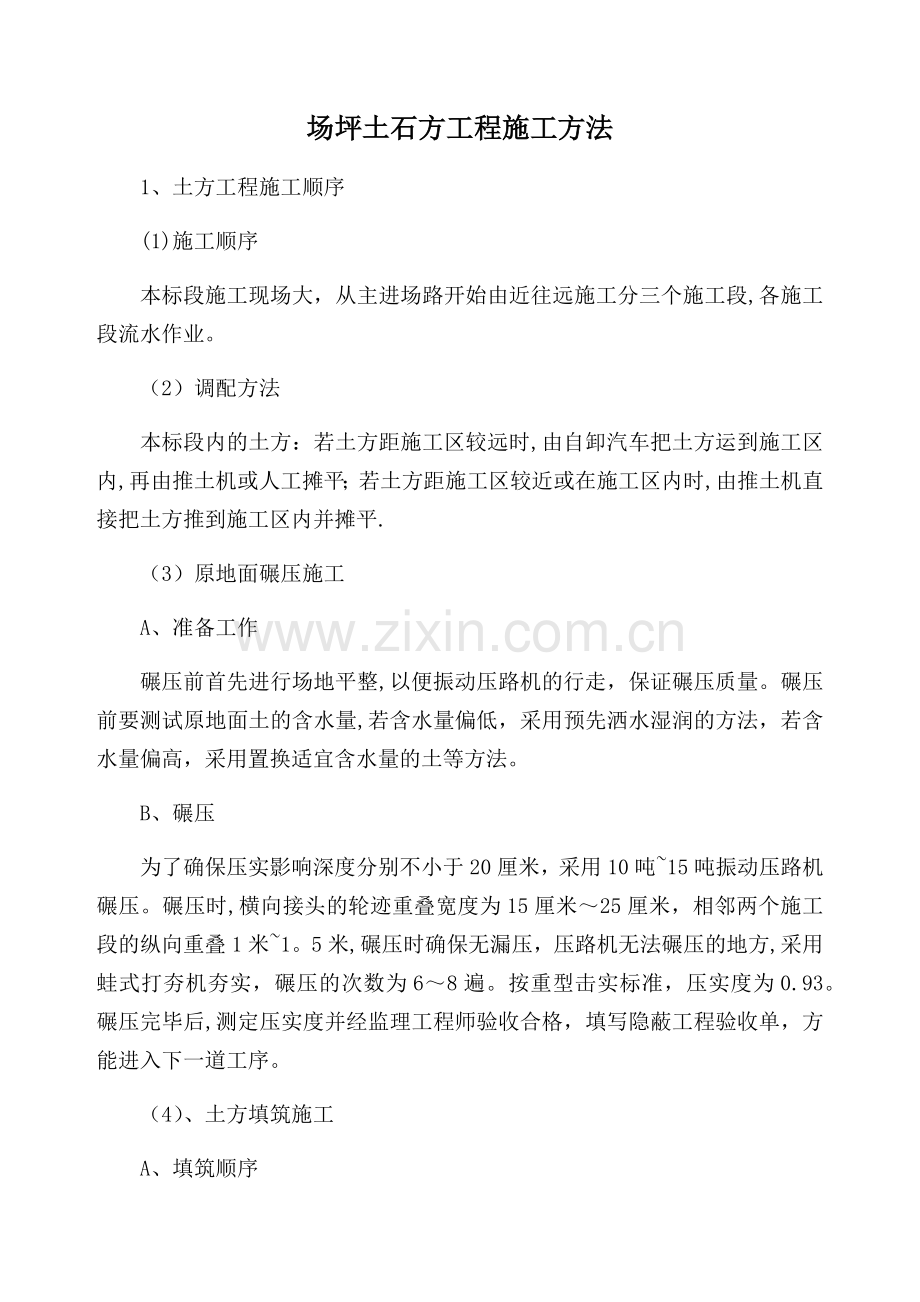

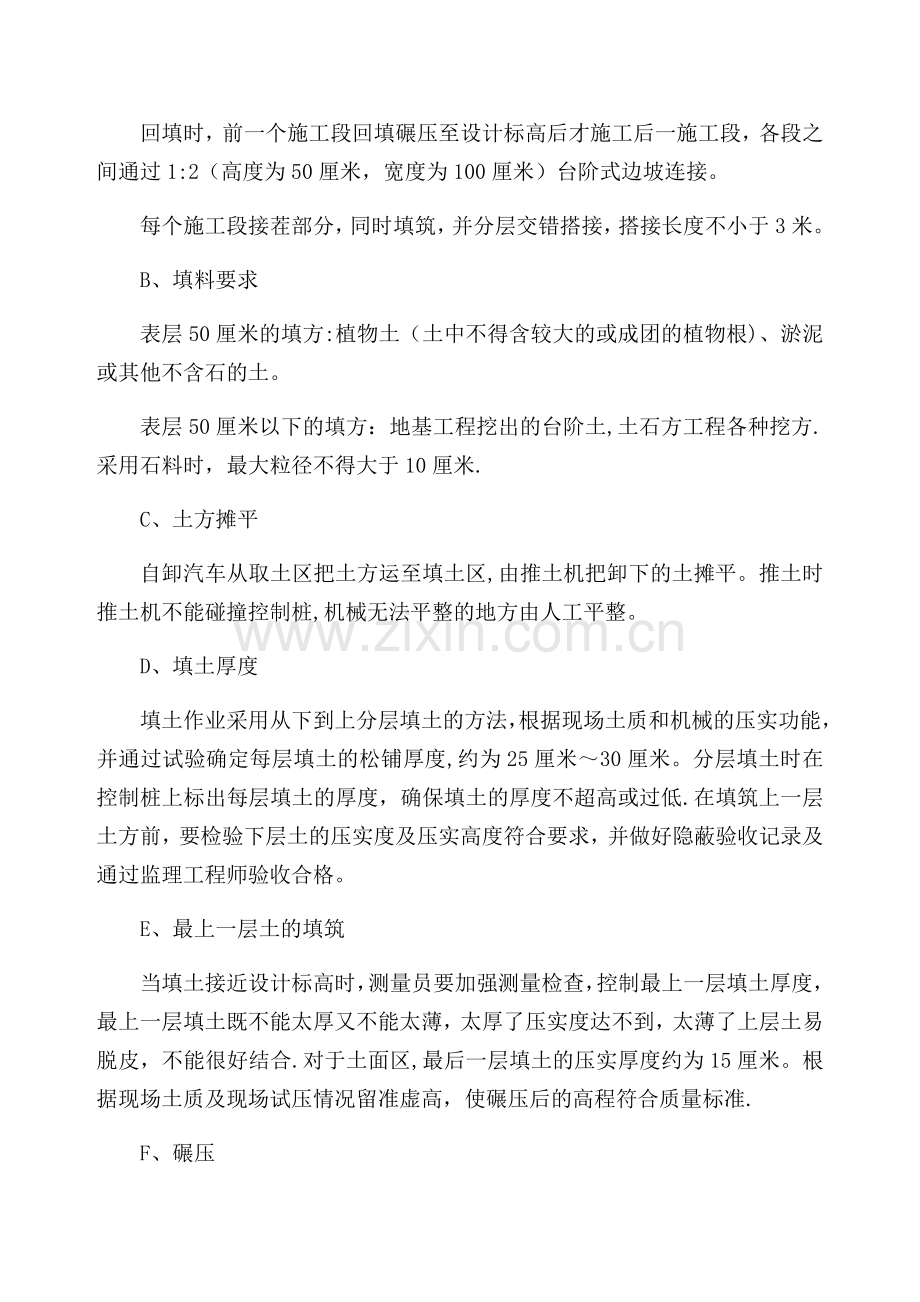

场坪土石方工程施工方法 1、土方工程施工顺序 (1)施工顺序 本标段施工现场大,从主进场路开始由近往远施工分三个施工段,各施工段流水作业。 (2)调配方法 本标段内的土方:若土方距施工区较远时,由自卸汽车把土方运到施工区内,再由推土机或人工摊平;若土方距施工区较近或在施工区内时,由推土机直接把土方推到施工区内并摊平. (3)原地面碾压施工 A、准备工作 碾压前首先进行场地平整,以便振动压路机的行走,保证碾压质量。碾压前要测试原地面土的含水量,若含水量偏低,采用预先洒水湿润的方法,若含水量偏高,采用置换适宜含水量的土等方法。 B、碾压 为了确保压实影响深度分别不小于20厘米,采用10吨~15吨振动压路机碾压。碾压时,横向接头的轮迹重叠宽度为15厘米~25厘米,相邻两个施工段的纵向重叠1米~1。5米,碾压时确保无漏压,压路机无法碾压的地方,采用蛙式打夯机夯实,碾压的次数为6~8遍。按重型击实标准,压实度为0.93。碾压完毕后,测定压实度并经监理工程师验收合格,填写隐蔽工程验收单,方能进入下一道工序。 (4)、土方填筑施工 A、填筑顺序 回填时,前一个施工段回填碾压至设计标高后才施工后一施工段,各段之间通过1:2(高度为50厘米,宽度为100厘米)台阶式边坡连接。 每个施工段接茬部分,同时填筑,并分层交错搭接,搭接长度不小于3米。 B、填料要求 表层50厘米的填方:植物土(土中不得含较大的或成团的植物根)、淤泥或其他不含石的土。 表层50厘米以下的填方:地基工程挖出的台阶土,土石方工程各种挖方.采用石料时,最大粒径不得大于10厘米. C、土方摊平 自卸汽车从取土区把土方运至填土区,由推土机把卸下的土摊平。推土时推土机不能碰撞控制桩,机械无法平整的地方由人工平整。 D、填土厚度 填土作业采用从下到上分层填土的方法,根据现场土质和机械的压实功能,并通过试验确定每层填土的松铺厚度,约为25厘米~30厘米。分层填土时在控制桩上标出每层填土的厚度,确保填土的厚度不超高或过低.在填筑上一层土方前,要检验下层土的压实度及压实高度符合要求,并做好隐蔽验收记录及通过监理工程师验收合格。 E、最上一层土的填筑 当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度,最上一层填土既不能太厚又不能太薄,太厚了压实度达不到,太薄了上层土易脱皮,不能很好结合.对于土面区,最后一层填土的压实厚度约为15厘米。根据现场土质及现场试压情况留准虚高,使碾压后的高程符合质量标准. F、碾压 填土碾压前,通过试验测定土的含水量,若土的含水量偏低,在碾压前采取向土洒水湿润、增加压实遍数等措施,若土的含水量偏高,在碾压前采取置换土、晾晒干土等措施,控制含水量在最佳含水量的±2%范围内,使土在最佳含水量的情况下进行碾压,保证碾压质量。 G、碾压方法 本工程主要采用轮胎式压路机、光轮压路机和振动压路机进行碾压施工。轮胎式压路机和光轮压路机主要用于粘土的碾压,振动压路机用于碎石和砂质土的碾压. 分层碾压填筑的土方,每层的厚度约为25厘米~30厘米,在碾压时,振动压路机从低到高,从边到中,适当重叠碾压。为防止漏压,碾压时横向接头的轮迹重叠宽度为15厘米~25厘米,每块连接处的重叠碾压宽度为1米~1.5米,碾压时振动压路机不能碰撞高程控制桩,压路机碾压不到的地方采用蛙式打夯机或人工夯实。压路机的行走路线如下图所示。 碾压时先轻后重,速度适中。先用10吨~15吨的压路机预压一遍,以提高压实层上部的压实度,然后再用20吨~25吨的压路机碾压,以防止一开始就用重型压路机碾压易产生高低不平的现象,从而影响碾压效果。为保证碾压的均匀性,碾压速度不能太快,先快后慢,行驶速度控制在2公里/小时以内。碾压遍数需根据不同压实度要求、分层厚度、回填土的土质含水量、碾压机械等情况来确定,一般为6~8遍,碾压碎石层时,遍数可适当增加.可在施工初期通过碾压试验段来确定,并作为以后碾压施工的依据. 碾压到规定遍数后,工地试验人员及时检查土的压实度,若尚未达到压实度要求,需要继续碾压,直至达到规定的压实度并经监理工程师认可才能填筑上层土方. 碾压时施工人员随时观察土石方的碾压情况,若在碾压过程中出现受压下陷、去压回弹等不正常现象,停止碾压,待经处理后再重新碾压。 H、压实度要求 表层50厘米填土,压实度不小于0.93;表面50厘米以下的填土压实度不小于0。93;50厘米以下的填石固体体积率不小于85%。 I、压实度试验方法 填方压实后,压实度按控制干密度ρd作为检查标准。 控制干密度通过下式确定: ρd=K×ρdmax K—压实度(%) ρdmax—土的最大干密度(克/立方厘米) 土的最大干密度采用重型击实实验测定。 检查土的实际干密度,采用环刀法取样,其取样组数为:每层按400~900平方米取样一组。取样部位在每层压实后的下半部。试样取出后,先称出土的湿密度并测定含水量,然后用下式计算土的实际干密度ρ0: ρ0=ρ/(1+0.01ω),(克/立方厘米) 式中ρ—土的湿密度(克/立方厘米) ω—土的湿含水量(%) 如上式算得的土的实际干密度ρ0≥ρd,则压实合格;若ρ0<ρd,则压实不够,要采取相应措施,提高压实质量. (5)、开挖施工 A、土方开挖方法 采用挖掘机开挖,由于本工程的开挖深度并不深,采用一次性开挖。 B、开挖标高控制 待挖至接近地面设计标高时,要加强测量,其方法如下:在挖方区边界根据方格桩设置高程控制桩,并在控制桩上挂线,挂线时要预留一定的碾压下沉量3厘米~5厘米,使其碾压后的高程正好与设计高程一致。由推土机把开挖区的土推到相邻的填方区,仔细找平。待相邻的填土区填至相同的高度后一起采用振动压路机碾压,压实度要求与填方区相同。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
