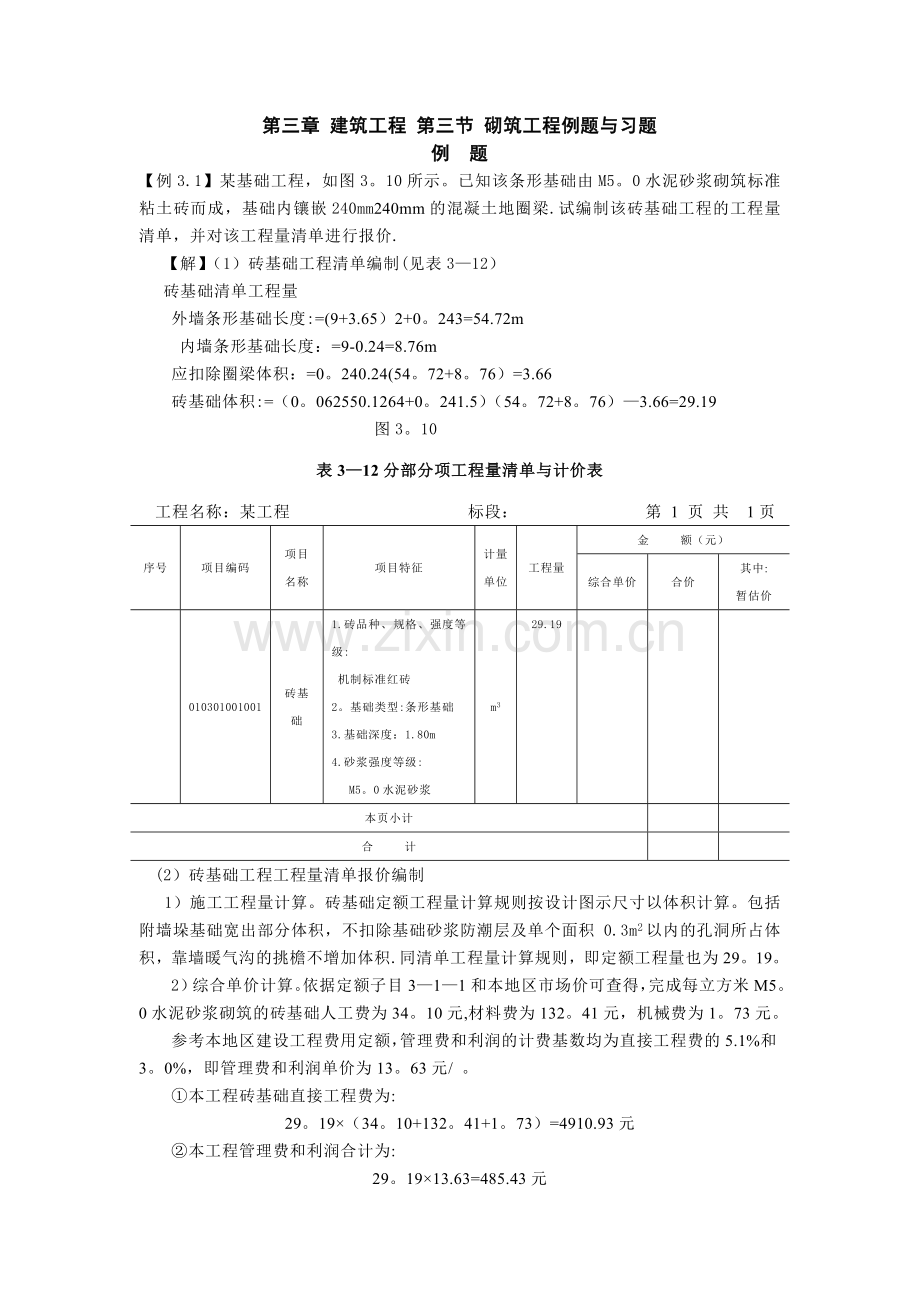

1、第三章 建筑工程 第三节 砌筑工程例题与习题例 题【例3.1】某基础工程,如图3。10所示。已知该条形基础由M5。0水泥砂浆砌筑标准粘土砖而成,基础内镶嵌240mm240mm的混凝土地圈梁.试编制该砖基础工程的工程量清单,并对该工程量清单进行报价.【解】(1)砖基础工程清单编制(见表312)砖基础清单工程量外墙条形基础长度:=(9+3.65)2+0。243=54.72m内墙条形基础长度:=9-0.24=8.76m应扣除圈梁体积:=0。240.24(54。72+8。76)=3.66砖基础体积:=(0。062550.1264+0。241.5)(54。72+8。76)3.66=29.19 图3。10
2、表312分部分项工程量清单与计价表工程名称:某工程 标段: 第 1 页 共 1页序号项目编码项目名称项目特征计量单位工程量金 额(元)综合单价合价其中:暂估价010301001001砖基础1.砖品种、规格、强度等级: 机制标准红砖2。基础类型:条形基础3.基础深度:1.80m4.砂浆强度等级:M5。0水泥砂浆m329.19本页小计合 计(2)砖基础工程工程量清单报价编制 1)施工工程量计算。砖基础定额工程量计算规则按设计图示尺寸以体积计算。包括附墙垛基础宽出部分体积,不扣除基础砂浆防潮层及单个面积 0.3m2以内的孔洞所占体积,靠墙暖气沟的挑檐不增加体积.同清单工程量计算规则,即定额工程量也为
3、29。19。2)综合单价计算。依据定额子目311和本地区市场价可查得,完成每立方米M5。0水泥砂浆砌筑的砖基础人工费为34。10元,材料费为132。41元,机械费为1。73元。参考本地区建设工程费用定额,管理费和利润的计费基数均为直接工程费的5.1%和3。0%,即管理费和利润单价为13。63元/ 。本工程砖基础直接工程费为:29。19(34。10+132。41+1。73)=4910.93元本工程管理费和利润合计为:29。1913.63=485.43元本工程砖基础综合单价为:(4910。93+485.43)/29.19(清单工程量)=184.87元/ 3)本工程合价计算184.8729。19=5
4、396。36元该清单项目的综合单价分析表见表3-13。表313 工程量清单综合单价分析表工程名称:某工程 标段: 第 1页 共 1 页项目编码010301001001项目名称砖基础计量单位m清单综合单价组成明细定额编号定额名称定额单位数量单价合价人工费材料费机械费管理费与利润人工费材料费机械费管理费与利润31-1M5。0水泥砂浆砖基础m29.1934.10132。411。7313。63995.383865。0550.50485.43人工单价小计995.383865。0550。50485。4328元/工日未 计 价 材 料 费清单项目综合单价184.87材料费小计-【例3。2】某单层建筑物,如图

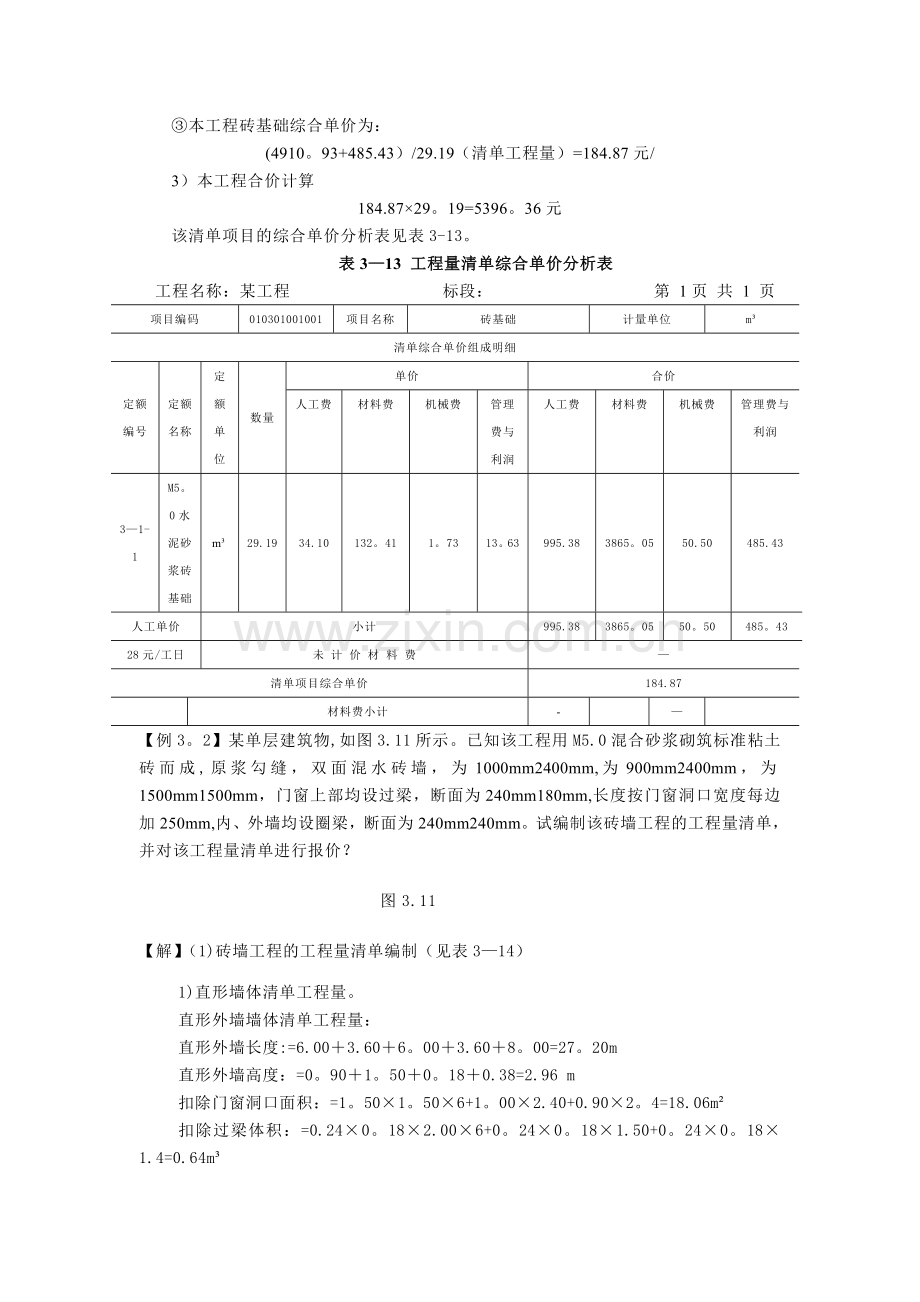

5、3.11所示。已知该工程用M5.0混合砂浆砌筑标准粘土砖而成,原浆勾缝,双面混水砖墙,为1000mm2400mm,为900mm2400mm,为1500mm1500mm,门窗上部均设过梁,断面为240mm180mm,长度按门窗洞口宽度每边加250mm,内、外墙均设圈梁,断面为240mm240mm。试编制该砖墙工程的工程量清单,并对该工程量清单进行报价?图3.11【解】(1)砖墙工程的工程量清单编制(见表314)1)直形墙体清单工程量。直形外墙墙体清单工程量:直形外墙长度:=6.003.606。003.608。00=27。20m直形外墙高度:=0。901。500。180.38=2.96 m扣除门窗
6、洞口面积:=1。501。506+1。002.40+0.902。4=18.06m扣除过梁体积:=0.240。182.006+0。240。181.50+0。240。181.4=0.64m直形外墙工程量:(27.202。9618.06)0.240。6414.35直形内墙墙体清单工程量直形内墙长度:=6。00。248.0-0。24=13。52m直形内墙高度:=0.901。500.180.38=2.96 m表3-14分部分项工程量清单与计价表工程名称:某建筑物工程 标段: 第 1 页 共 1 页序号项目编码项目名称项目特征计量单位工程量金 额(元)综合单价合价其中:暂估价1010302001001实心砖
7、墙1。砖品种、规格、强度等级:机制标准红砖2.墙体类型:直行墙,双面混水3。墙体厚度:240mm4.墙体高度:2.96m5.勾缝要求:原浆勾缝6。砂浆强度等级、配合比:M5。0混合砂浆m323.382010302001002实心砖墙1。砖品种、规格、强度等级: 机制标准红砖2。墙体类型:弧行外墙,双面混水3.墙体厚度:240mm4。墙体高度:2.96m5。勾缝要求:原浆勾缝6.砂浆强度等级、配合比:M5.0混合砂浆m38.92本页小计合 计扣除门窗洞口面积:=0.902.4=2。16m扣除过梁体积:=0。240.181.4=0.06m直形内墙工程量:(13.522.962。16)0。240。0
8、69。03直行墙体工程量:=14。35+9。03=23.382)弧形外墙墙体清单工程量。弧形外墙长度:=4。003.14=12。56m弧形外墙高度:=0。901.500。180.38=2.96 m弧形外墙工程量:12。562。960。248.92(2)墙体工程工程量清单报价编制1)施工工程量计算实心砖墙定额工程量同清单工程量,即定额工程量分别为23.38、8.92。2)综合单价计算依据定额子目3-114和3-117和本地区市场价可查得,完成每立方米M5。0混合砂浆砌筑的直行砖墙人工费为43。06元,材料费为134.53元,机械费为1.65元;完成每立方米M5。0混合砂浆砌筑的弧行砖墙人工费为4
9、7。26元,材料费为136.59元,机械费为1。65元。参考本地区建设工程费用定额,管理费和利润的计费基数均为直接工程费的5。1%和3.0,即直行墙体管理费和利润单价为14。52元/ ,弧行墙体管理费和利润单价为15。03元/ 。本工程砌筑墙体直接工程费为:直行墙体直接工程费:23.38(43.06+134。53+1。65)=4190。63元弧行墙体直接工程费:8。92(47。26+136.59+1.65)=1654。66元本工程管理费和利润合计为:直行墙体管理费和利润:23.3814.52=339。48元弧行墙体管理费和利润:8.9215.03=134.07元本工程砌墙综合单价为:直行墙体清
10、单项目综合单价:(4190.63+339。48)/23.38(清单工程量)=193.76元/ 弧行墙体清单项目综合单价:(1654.66+134。07)/8。92(清单工程量)=200.53元/ 3)本工程合价计算直行墙体清单项目合价:193.7623。38=4530.11元弧行墙体清单项目合价:200。538.92=1788。73元该直行墙体清单项目和弧形墙体清单项目的综合单价分析表见表315、表3-16.表3-15 工程量清单综合单价分析表工程名称:某工程 标段: 第 1页 共 1 页项目编码010302001001项目名称实心砖墙计量单位m清单综合单价组成明细定额编号定额名称定额单位数量
11、单价合价人工费材料费机械费管理费与利润人工费材料费机械费管理费与利润3114浑水砖墙砌筑m23。3843。06134。531。6514。521006。743145。3138。58339.48人工单价小计1006.743145.3138.58339.4828元/工日未 计 价 材 料 费清单项目综合单价193.76材料费明细主要材料名称、规格、型号单位数量单价(元)合价(元)暂估单价(元)暂估合价(元)机制标准红砖千块12。42200.002484.00其它材料费-材料费小计-2484。00表3-16 工程量清单综合单价分析表工程名称:某工程 标段: 第 1页 共 1 页项目编码01030200
12、1002项目名称实心砖墙计量单位m清单综合单价组成明细定额编号定额名称定额单位数量单价合价人工费材料费机械费管理费与利润人工费材料费机械费管理费与利润3-114浑水砖墙砌筑m8。9243。06134.531.6514.52384.101200。0114。72129.523117弧形砖墙另加工料m8。924。202。060。5137。4618.384.55人工单价小计421。561218.3914。72134。0728元/工日未 计 价 材 料 费清单项目综合单价200.53材料费明细主要材料名称、规格、型号单位数量单价(元)合价(元)暂估单价(元)暂估合价(元)机制标准红砖千块4。831200
13、.00966.20其它材料费-材料费小计966.20习 题1. 实心砖墙清单项目的理解应是“实心砖”墙,还是“实心”砖墙?2. 砌体内加强筋的制作、安装,是否还要单独编写清单?3. 实心砖墙清单项目中,砖砌围墙、女儿墙压顶突出墙面部分是否计算工程量?4. 石挡土墙项目在报价时,压顶抹灰、泄水孔、变形缝是否应包括在报价内?5. 砖砌内墙高度在计价规范和全国统一建筑工程基础定额中的规定是否一致?6. 空斗墙砌筑中的窗台下、楼板下、梁头下的实砌部分是否需要单独编写清单项目?对应的清单项目名称是什么?7。 装饰性雕刻花纹的石栏杆可否按石砌体中的石栏杆清单项目编写清单?8。 实际工程中采用了轻质墙板,在
14、清单编制和清单报价时该如何处理?9。某砖基础工程平面图、剖面图,如图3。12所示,采用M5.0水泥砂浆砌筑标准粘土砖而成,就地取土拌制3:7灰土铺设300厚垫层,基础防潮层采用抹防水砂浆25厚。试编制该砖基础工程量清单,并进行工程量清单报价。 图3.1210。 某住宅楼附属项目:砖砌矩形化粪池6个S231(一)4#,无地下水,在人工原土夯实的基础上做C20现浇混凝土垫层,采用5.0混合砂浆砌筑,C25现浇混凝土顶板, 1:2水泥砂浆抹面。试编制化粪池的工程量清单,并进行工程量清单报价.11. 某单层建筑物工程的平面图、剖面图,如图3.13所示,框架结构,墙身用M5。0混合砂浆砌筑加气混凝土彻块,女儿墙砌筑煤矸石空心砖,混凝土压顶断面240mm80mm,外墙厚均为240mm,内墙采用80mm厚石膏空心条板砌筑.框架柱断面240mm240mm到女儿墙顶,框架梁断面240mm500mm,门窗洞口上均采用现浇钢筋混凝土过梁,断面240mm180mm。1:1560mm2700mm,2:900mm2700mm,C1:1800mm1800mm,C2:1560mm1800mm。请编制砌块墙、空心砖墙、轻质条板墙的工程量清单,并相应清单进行报价。图3。13
