1、中山海畔山豪庭-消防工程施工设计方案第三章 施工部署第一章 编制依据第一节 本工程使用的主要规范及标准序号规范/标准名称编号或文号1高层民用建筑设计防火规范GB5004595/2005年版2建筑设计防火规范GB 5001620143民用建筑电气设计规范JGJ 16-20084火灾自动报警设计规范GB 5011698、20135电气火灾监控系统设计、施工及验收规范DBJ/T 15-7720106建筑给排水设计规范GB 5001520037建筑灭火器配置设计规范GB5014020058气体灭火系统设计规范GB5037020059民用建筑采暖通风与空气调节设计规范GB 50736-201210建筑电
2、气工程施工工艺标准ZJQ00-SG-006-200312给排水与采暖工程施工工艺标准ZJQ00SG010-200313汽车库、修车库、停车库设计防火规范GB50067-201414消火栓给水及消火栓系统技术规范GB 50974201415通风与空调工程施工质量验收规范GB50243201616自动喷水灭火系统设计规范GB 50261-200517气体灭火系统施工及验收规范GB 50084-2005年版18防火卷帘 防火门窗施工验收规范GB 50877201419建筑电气工程施工质量验收规范GB 50303-200220中山市消防主管部门现行消防技术指导要求第二章 工程概况、特点第一节 工程概况

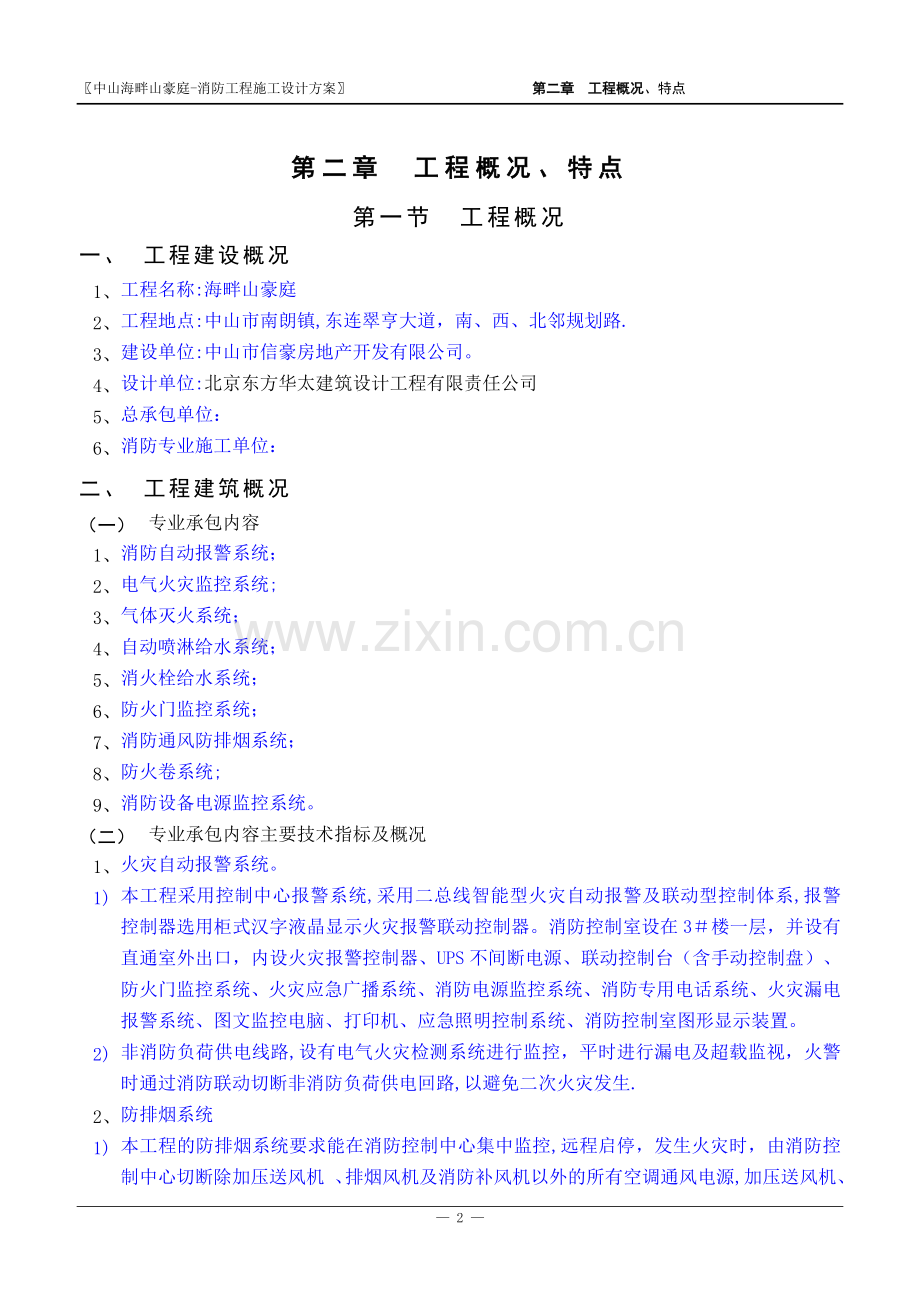

3、一、 工程建设概况1、 工程名称:海畔山豪庭2、 工程地点:中山市南朗镇,东连翠亨大道,南、西、北邻规划路.3、 建设单位:中山市信豪房地产开发有限公司。4、 设计单位:北京东方华太建筑设计工程有限责任公司5、 总承包单位:6、 消防专业施工单位:二、 工程建筑概况(一) 专业承包内容1、 消防自动报警系统;2、 电气火灾监控系统;3、 气体灭火系统;4、 自动喷淋给水系统;5、 消火栓给水系统;6、 防火门监控系统;7、 消防通风防排烟系统;8、 防火卷系统;9、 消防设备电源监控系统。(二) 专业承包内容主要技术指标及概况1、 火灾自动报警系统。1) 本工程采用控制中心报警系统,采用二总线
4、智能型火灾自动报警及联动型控制体系,报警控制器选用柜式汉字液晶显示火灾报警联动控制器。消防控制室设在3楼一层,并设有直通室外出口,内设火灾报警控制器、UPS不间断电源、联动控制台(含手动控制盘)、防火门监控系统、火灾应急广播系统、消防电源监控系统、消防专用电话系统、火灾漏电报警系统、图文监控电脑、打印机、应急照明控制系统、消防控制室图形显示装置。2) 非消防负荷供电线路,设有电气火灾检测系统进行监控,平时进行漏电及超载监视,火警时通过消防联动切断非消防负荷供电回路,以避免二次火灾发生.2、 防排烟系统1) 本工程的防排烟系统要求能在消防控制中心集中监控,远程启停,发生火灾时,由消防控制中心切断
5、除加压送风机 、排烟风机及消防补风机以外的所有空调通风电源,加压送风机、排烟风机、补风机、多叶送风口、防排烟系统中的70C、280C的防火调节阀的开、闭状态在消防控制中心均有灯光信号显示.。2) 消防控制要求:地下汽车库防烟分区排烟:火灾信号消防控制中心关闭所有70防烟防火调节阀风机转为排烟工况运行(补风机开)280排烟防火阀关排烟风机关(补风机关);前室及合用前室:火灾信号消防控制中心多叶送风口开加压送风机开。3) 地下汽车库按防烟分区独立设置机械排烟系统,其排烟量按汽车库、修车库、停车场设计防火规范(GB50067-2014)规范要求。 4) 1#、2#楼多层建筑楼梯间采用封闭楼梯间,地上
6、及其地下楼梯间均有不小于2平方可开启外窗。5) 高层住宅地上防烟楼梯间根据建筑设计防火规范GB50016-2014均满足自然防烟的要求,故不设置机械加压送风系统.。6) 除3#楼其余高层地下防烟楼梯间均采用机械加压送风的防烟措施,其中4#、6#楼其中一部楼梯间加压风机设置,在地下室加压风机房。另外一部地下防烟楼梯间加压风机设置在架空层吊装。楼梯间设有自垂式百叶送风口,5、7楼地下楼梯间两部加压系统合用,风机放置于地下二层风机房,楼梯间分别设有自垂式百叶送风口.7) 除7#楼高层住宅地上部分(合用)前室根据建筑设计防火规范GB50016-2014均满足自然防烟的要求,故不设置机械加压送风系统,7
7、楼高层住宅地上(合用)前室采用机械加压送风的防烟措施,且与地下(合用)前室合用加压系统,(合用)前室每层设有一个电动多叶送风口加压系统,风机放置于塔楼屋面构架层。8) 3、4、6#楼地下部分(合用)前室采用机械加压送风的防烟措施,(合用)前室每层设有一个电动多叶送风口加压系统,风机于一层架空层吊装。火灾时开启着火层及上下层风口并联动加压风机。9) 5楼地下部分(合用)前室采用机械加压送风的防烟措施,(合用)前室每层设有一个电动多叶送风口加压系统,风机设置于地下二层,火灾时开启风口并联动加压风机,防烟楼梯间自然防烟的条件:每五层不小于2平方的可开启外窗;(合用)前室自然防烟的条件:每层不小于3平
8、方的可开启外窗;前室自然防烟的条件:每层不小于2平方的可开启外窗.10) 合用前室机械加压送风系统,在每层合用前室设置压力传感器,同时在加压送风机出口处设置旁通泄压阀,通过控制旁通泄压阀,调整加压送风前室或合用前室的余压值,余压值的控制范围2530Pa;防烟楼梯间机械加压送风系统,在约1/3H层高处设置压力传感器,同时在加压送风机出口处设置旁通泄压阀,通过控制旁通泄压阀,调整加压楼梯间的余压值, 余压值的控制范围4050Pa。3、 消防水灭火系统1) 本工程为高层建筑,地上部分为一类高层公建和多层公建,地下部分为地下建筑.建筑高度不超100米。本项目按一类高层公建、多层公建和地下建筑进行消火栓
9、系统设计, 火灾持续时间为h.自动喷水灭火系统设计标准: 地下建筑按中危险级进行设计,火灾持续时间为1h。2) 消防水源为市政给水管网。室外消防用水由小区主入口处引一路DN200市政自来水供水,市政供水压力:0.3Mpa。地下一层室外消防水池(近5号楼地下室)存288m3 ,由两台室外消火栓泵加压供水。室外消火栓在建筑外成环状布置,间距不大于120m ,保护距离不大于150m。3) 消火栓系统竖向分两个区:二十七层及以下为低区,二十七层以上为高区;由设于地下二层泵房内的消火栓泵供水。4) 本工程为一类高层住宅和单层公共建筑,每层均需设室内消火栓保护。每一消火栓内配口径DN65mm消火栓1个,L
10、=25m麻质衬胶水带1条,DN6519mm直流水枪1支。5) 商业、物管用房等消火栓增设消防软管卷盘;消火栓的栓口中心距地1。1m。消火栓的栓口出水压力大于0。50MPa时,采用减压稳压消火栓。 减压稳压型消火栓设置楼层详见各楼原理图,减压消火栓的阀后压力控制在0.35MPa.每栋楼室外附近设高低区消火栓水泵接合器。6) 本工程设湿式自动喷水灭火系统.地下车库和配套公建火灾危险等级按中危险级;火灾延续时间为1h,其最不利点处喷头的工作压力为0。05Mpa,其余设计参数按照规范表5.0。1选用.由自喷泵加压供水,火灾初期用水由6#楼屋顶设有容积为36m 高位消防水箱1座。消防泵房内设不小于396
11、m3的消防水池1座,贮存2小时室内消火栓用水及1小时室内自喷用水。.7) 在地下二层水泵房内设自动喷洒泵2台(1用1备),供塔楼及地下室的自喷用水,水泵的出水管与报警阀组相连成环,系统设多套湿式报警阀,应在每座建筑室外附近就近设置自动喷洒系统水泵接合器.8) 自动喷淋系统设多套湿式报警阀组,设置在地下室水泵房内或各楼栋附近,各报警阀处的最大水压均不超过1.2MPa,负担喷头数不宜超过800个, 水力警铃设于报警阀处的通道墙上,报警阀前的管道布置成环状,每个报警阀组供水的最高与最低位置喷头,其高程差不宜大于50m。9) 地下车库和配套公建内安装易熔合金直立型上喷喷头,作用温度68 C。火灾时,易
12、熔合金熔断,喷头开始喷水,水流指示器动作,向消防中心发出信号,同时报警阀动作,敲响水力警铃, 压力开关动作,启动自动喷洒泵。10) 联动方案,湿式报警阀组压力开关火水流指示器信号动作启动喷淋泵;消火栓直接启泵按钮启动消防泵;消防控制中心直接启动或现场启动消防、喷淋泵。4、 防火卷帘门工程1) 特级防火卷帘门,耐火时间3h,采用双层防火卷帘,如顶边无法安装顶上需采用耐火极限为3小时的防火分隔材料封闭.2) 联动方案,防火卷帘分隔两边的1。5m范围内的感烟探测器报警,联动防火卷帘半降,1.5m范围内的感温探测器报警,联动防火卷帘全降到底;消防控制中心可手直接控制消防卷帘下降。第三章 施工部署第一节
13、 施工阶段的划分依据工程顺序施工的习惯,我们将工程划分为四个阶段,施工中可根据实际情况顺序进行或交叉组织。1、 准备阶段(包括建立构件加工车间,施工机具设备进场,临时设施搭建等);2、 专业施工阶段(套管、线管、预留预埋,管道安装、桥架安装、穿布线缆);3、 配合阶段(室内装饰、吊顶工程开始后配合进行区域、层间终端设备以及系统主要设备安装);4、 调试验收阶段(在子分部系统施工任务基本完成后即开始各分部分项工程调试和总体调试验收工作)。第二节 组织机构成立海畔山豪庭消防工程项目部。科学合理的管理体制、统一有效的工程指挥系统是顺利施工的重要保证,为此,我们在本工程的施工组织上,按照“项目法施工”
14、的模式,实行项目经理负责制。以项目经理为首的管理层全权组织施工生产诸要素,将运用科学的管理手段,采用拟订的一系列先进施工工艺,按“质量、安全、工期、文明、效益、服务”六个第一流的标准组织海畔山豪庭消防工程的施工。 7 工程验收 海畔山豪庭消防工程项目经理技术负责人方案编制图纸深化技术协调质量资料员质量管理质量控制安全检查资料整理采购仓储部物资采购仓储管理物资调配设备调配生产工长统计报表现场管理生产调度工程结算消防报警系统施工班 消防管道设备施工班 通风管道设备施工班 防火卷帘门施工班项目副经理项目组织机构系统图:中山海畔山豪庭-消防工程施工设计方案第四章 施工准备第三节 项目部各管理人员主要职
15、责1、 项目经理指导项目做好工程前期的技术、设备、材料、劳动力等准备工作。指导和监督项目的施工管理,确保项目严格执行与业主签订的合同。贯彻执行国家和广东省、中山市的有关法律、法规和政策,执行企业的各项管理制度。主持编制项目管理方案,确定项目管理的目标与方针,及时、适当地做出项目管理决策。协调好各方面的关系,预见问题,处理矛盾,组织好项目生产调度会、项目经济活动分析会。-负责项目财务的管理工作,保证财务工作运转正常。-积极处理好与土建及其它施工单位的关系,确保工程顺利进行。2、 项目技术负责人负责项目工程技术部管理工作。在项目经理领导下,具体主持项目质量管理保证体系的建立,并进行质量职能分配,落
16、实质量责任制.-组织技术部人员及时做好施工图的深化设计.审核各区域工程部的施工方案,并协调各部之间的技术质量问题。与设计、监理保持经常沟通,保证设计、监理的要求与指令能认真贯彻实施。-负责项目设计变更、材料代用等技术文件的处理工作。组织技术骨干力量对本项目的关键技术难题进行科技攻关,进行新工艺、新技术的研究,确保本项目顺利进行。3、 项目副经理-参与施工方案的编制.负责现场生产管理,督促各区域工程部按制定的施工计划进行施工。合理调配劳动力,机械设备的使用,保证工程的均衡持续施工。-负责现场的文明施工及安全交底。指导采购仓储的日常工作,确保项目物资优质按期进场。负责项目的后勤保障工作。-负责施工
17、现场的安全保卫工作,主持成立成品保护工作小组并指导实施。进行施工现场标准化管理,负责对内宣传教育,对外形象推介工作。全面负责项目与地方各职能部门的接待工作.具体负责分区范围内的各项工作。4、 材料员-根据施工进度和材料进场计划,及时组织材料设备进场。负责项目机具的调配与日常管理,满足工程施工需要。-制定现场材料使用办法及重要物资的贮存管理办法。对进场材料的规格、质量、数量进行把关验收.严格执行限额领料制度,建立工程耗料台帐,严格控制工程用料。负责制定降低材料成本措施并贯彻执行。及时收集资料的原始记录,按时、全面、准确上报各项资料.5、 质量安全员执行国家颁发的关于建筑安装工程质量检验标准和规范
18、,代表上级质检部门行使监督检查。-负责专业检查,随时掌握各分部分项工程的质量情况.-负责工程分部分项工程质量情况的评定,定期向上级部门上报质量情况.对不合格品要及时上报,监督专业制订纠正措施。对项目的安全进行日常检查,消除隐患.负责项目的计量,试验管理工作.-整理编制竣工资料.6、 工长-参与施工方案的编制。-编制施工计划、材料计划、主材限额领料单,报项目经理综合平衡。-熟悉并掌握设计图纸、施工规范、规程、质量标准和施工工艺,向班组工人进行技术交底和安全交底,监督指导工人的实际操作。-按施工方案、技术要求和施工程序组织施工。-合理使用劳动力,掌握工作中的质量动态情况,组织操作工人进行质量的自检
19、、互检、交接检。制止违反施工程序和规范的错误行为。-参与上级组织的质量检查评定工作,并办理签证手续.-对应施工质量造成的损失,要迅速调查、分析原因,评估损失,制订纠正措施和方法,经上级技术负责人批准后及时处理。-按时完成生产报量、生产统计报表、成本分析报表并及时上报。-对检查发现的问题积极组织人员整改。及时准确地填写工程各种资料。- 领导交办的其它职责。第四节 管理制度的建立根据ISO9002质量管理体系要求,结合我公司的项目管理文件的规定,制定一套适合于本工程特点的项目管理制度,使项目的各项管理工作步入标准化、制度化、规范化的良性轨道.要求建立的项目管理制度有:1、 项目经理部组织及人事管理
20、制度;2、 项目现场标准化管理制度;3、 项目安全管理制度;4、 项目施工生产管理制度;5、 项目技术资料管理制度;6、 项目质量管理制度;7、 项目设备管理制度;8、 项目料具管理制度;9、 项目计量管理制度;10、 项目现场文明施工管理制度。第五节 本专业与其他单位的协调、配合本工程建筑面积广,工程量大,施工单位多,协调配合工作显得特别重要。1、 与土建总包单位的配合总包单位是整个工程施工的主导者,该工程从施工进度、工程质量到现场安全文明施工等全方位管理都需要总包单位来统筹落实,所以如何能制订与总包单位的施工进度计划密切关联的本专业施工计划事关重要。前期的预埋预留需派专人全天候的密切跟进土
21、建的进度进展,及时穿插施工;中期的安装阶段需密切主动与总包单位协调工作面的完善与移交,以确保紧密完成有关施工总体部署节点工期;后期的调试验收阶段需主动与总包单位协调成品保护、组织验收安排等情况,以确保现场实物与技术资料齐全完整的验收移交.2、 与装饰专业的配合报警探头、喷头、广播音响等需与装饰配合施工。在装饰吊顶施工前本专业与装饰专业工程师应积极配合,再次核定这些安装物品在装饰图纸上的位置预留尺寸大小和加固方式,并且在施工中协助装饰搞好测量定位工作。在与装饰配合施工期间,每天都应加强对本专业安装工人的成品保护意识教育,并制定详细的成品保护措施,以避免对装饰成品造成污染和任何损坏。3、 与其他安
22、装专业的配合消防设备与动力供配电的交接配合,在消防设备订货前需积极与监理单位、及动力配电单位落实具体配电范围,以免漏计或误计设备材料。第四章 施工准备第一节 施工技术准备1、 做好调查工作1) 物质资源调查: 由于本工程所需设备材料品种多,数量大,故应对各种物质资源的生产和供应情况、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求。2) 施工条件的调查: 由于施工用水、用电量均对施工影响较大,用电的起动电流大,负荷变化多,移动式、手动式用电机具多,因此,对水源、电源等的供应情况应具体落实,包括给水的水源、水量、压力、接管地点,供电的能力、线路距离等。2、 做好与设计的结合工作3)
23、项目经理部组织相关人员认真学习图纸,熟悉和掌握图纸中细节,并进行自审、会审工作,以便正确无误地施工。4) 组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节。5) 由项目经理部技术人员根据各专业施工图、图纸会审纪录制作综合施工工艺图,消除各专业独立施工因标高、路径出现的冲突现象。6) 组织各专业施工队伍共同学习施工图纸,落实施工具体事宜.第二节 材料准备1、 根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,做为备料、供料工作和确定仓库、堆场面积及组织运输的依据。2、 根据材料设备需用量计划,做好材料设备的申请、订货和采购工作
24、,使计划得到落实.3、 组织材料设备按计划进场,并做好保管工作.(材料计划及进场时间详见第七章施工资源供应计划)第三节 施工机械准备根据施工组织设计中确定的施工方法、施工机具、设备的要求和数量以及施工进度的安排,编制施工机具设备需用量计划,组织施工机具设备需用量计划的落实,确保按期进场。(详见第七章施工资源供应计划)。第四节 劳动力准备根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工。1、 根据该工程的特点和施工进度计划要求,确定各施工阶段的劳动力需用量计划。(详见第七章施工资源供应计划)2、 对工人进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一
25、、安全第一”的正确思想;遵守有关施工和安全的技术法规;遵守地方治安法规。3、 生活后勤保障工作:在大批施工人员进场前,做好后勤工作的安排,为职工的衣、食、住、行、医疗等予以全面考虑,认真落实,以充分调动职工的生产积极性.第五节 作业条件准备1、 向班组进行计划交底,以及质量、技术和安全交底,下达工程施工任务单,使班组明确有关任务、质量、技术、安全、进度等要求。2、 与土建及其他工种办好作业面交接工作,对操作场所进行清理,做好工作面准备工作。3、 对材料、设备、半成品的质量、规格、数量等进行清查,并将其部分运至作业地点。4、 施工机械就位并进行试运转,做好维护保养等工作,以保证施工机械能正常运行
26、。5、 检查前道工序的质量,在前道工序的质量合格后才能进行下道工序的施工。第六节 消防以及喷淋工程一、 金属管道安装1、 镀锌金属管道丝扣连接工艺流程及注意事项如下: (1) 施工工艺流程(2) 主要施工方法a. 主要施工机具砂轮切割机:适用133mm以下钢管镀锌钢管套丝机:适用100mm以下b. 管道套丝序号注意事项1加工管螺纹的套丝机必须带有自动度量设备,加工螺纹时,使用螺纹量规检查螺纹是否符合管道螺纹锥度的标准(JISB0203).2管道螺纹连接采用电动套丝机进行加工,加工次数为14次不等.管径1532mm套2次;管径4050mm套3次;管径70mm以上套34次。3螺纹的加工做到端正、清
27、晰、完整光滑,不得有毛刺、断丝,缺丝总长度不得超过螺纹长度的10。c. 管道螺纹连接序号安装步骤安装图片安装说明1清理清理管口端面,并形成一定坡面2螺纹连接螺纹连接时,填料采用白厚漆麻丝或四氟乙烯生料带,一次拧紧,不得回拧,紧后留有螺纹23圈。3防腐管道连接后,把挤到螺纹外面的填料清理干净,填料不得挤入管腔,以免阻塞管路,同时对裸露的螺纹进行防腐处理。2、 镀锌钢管沟槽卡箍连接镀锌钢管沟槽卡箍连接方式能较好地解决大口径镀锌钢管焊接破坏和丝扣连接质量不易保证的问题,同时使管道安装及检修更为方便快捷。采用沟槽连接时,可采用现场加工沟槽进行管道安装,管件应优先采用成品管件;对本工程质量严格控制,拟将
28、采用滚槽机的沟槽卡箍式连接新工艺,将对DN100的管道及其配件采用与卡箍成品带沟槽的管件。从沟槽连接的干管上引出的分支管,采用开孔机在引出干管上开孔,再安装带丝扣螺纹的机械式管配件形成三通。管道上安装阀件,可采用配套于沟槽卡箍连接的阀件,用卡箍连接或加装沟槽结构的单片法兰与阀件法兰的连接。(1) 施工工艺流程(2) 主要施工方法a. 主要施工机具:砂轮切割机:适用133mm以下钢管钢管切割机:适用300mm以下钢管压槽机开孔机(3) 钢管沟槽加工步骤如下:序号安装步骤安装说明1固定压槽机把压槽机固定在铁板基座上,必须确保压槽机稳定、可靠;2检查压槽机检查压槽机试运转是否良好,发现异常情况应及时
29、向机具维修人员反映,以便及时解决;3架管机平台在同一个水平面上,管道长度超过0.5m时,要有能调整高度的支撑尾架,且把支撑尾架固定、防止摆动。4检查压轮检查压槽机使用的驱动轮和压轮是否与所压的管径相符;5确定沟槽深度旋转定位螺母,调整好压轮行程,确定沟槽深度和沟槽宽度;6压槽操作液压手柄使上滚轮压住钢管,然后打开电源开关,操动手压泵手柄均匀缓慢下压,每压一次手柄行程不超过0。2mm,钢管转动一周,一直压到压槽机上限位螺母到位为止,然后让机械再转动两周以上,以保证壁厚均匀;7检查检查压好的沟槽尺寸,如不符合规定,再微调,进行第二次压槽,再一次检查沟槽尺寸,以达到规定的标准尺寸。(4) 槽深应符合
30、下表要求:公称直径(mm)沟槽至管端尺寸(mm)沟槽深度(mm)沟槽宽度(mm)DN8015。92。118。74DN10015.92。118。74DN12515.92。118.74DN15015。92。118.74(5) 镀锌钢管沟槽卡箍连接:序号安装步骤安装图片安装说明1上橡胶垫圈将橡胶圈套入钢管端头,注意不得损坏橡胶圈;2管道连接将另一根钢管与该管对齐,两根钢管之间留有一定间隙, 移动胶圈,调整胶圈位置,使胶圈与两侧钢管的沟槽距离相等;3涂润滑剂在管道端部和橡胶圈上涂上润滑剂;4安装卡箍将卡箍上、下紧扣在密封橡胶圈上,并确保卡箍凸边卡进沟槽内;5拧紧螺母用手压紧上下卡箍的耳部,使上下卡箍靠
31、紧并穿入螺栓,螺栓的根部椭圆颈进入卡箍的椭圆孔,用扳手均匀轮换同步进行拧紧螺母,确认卡箍凸边全部在沟槽内;(6) 沟槽管件连接效果示意图序号管件名称安装图片安装说明1直接头有刚性和绕性两种接头可供选择。2机械三通在管上进行钻孔,在孔中借助安装环定位。沟槽式接头应符合国家现行的有关产品标准,其工作压力应与管道工作压力相匹配3、 管道支吊架制安装(1) 支架制作和安装焊缝要连续、饱满、均匀,保证两角钢充分接触,不得漏焊、点焊。焊接完毕应立即敲除焊渣。根部钢板四边必须整齐、光滑,所有螺丝孔必须用钻头钻孔,不得用气焊开孔。在需要安装支架的地方作好标识,然后剔除表面的额粉刷层。钻孔,安装膨胀螺栓,将钢板
32、紧贴墙体,调整距离使管码的中心线与垂线重合.安装支架管码,螺栓方向朝墙,螺杆突出螺母长度不得大于螺杆直径的1/2.(2) 支架刷漆用棉丝将管道擦一遍,除去浮灰。涂刷应分层进行,每层应往复进行,纵横交错。保持涂层的均匀,不得有漏涂或流坠。涂刷第二层油漆必须在第一层油漆干透后进行。见下图。(3) 横管支架见下图:横管支架的最大距离见下表:公称直径(mm)1520253240507080100125150200250不保温管(m)2.533.544.55666。5789.511排管管道支架:横担(槽钢)+吊杆(槽钢)+顶固件(钢板)二、 室外PE复合给水管安装1、 对在运输过程中造成破损,无法修复的
33、管材、管件,应从待用品中挑出,不允许与待用品混放.有问题的管材、管件必须修复后方可使用.2、 PE塑料复合管道连接时,管表面应洁净.每次收工时,管口应临时封堵。3、 1 埋地敷设时管道沟槽应按工程设计施工(设计应按行业规范、输送介质、保温、水文地质情况、地面地下构筑物情况等由设计部门进行),开槽施工安装Dn50Dn150管道时,无设计规定时沟底宽度一般应大于安装管子的外0.4,安装Dn200Dn300管道时,无设计规定时沟底宽度一般应大于安装管子的外径0。5m,Dn350Dn500管道时,无设计规定时沟底宽度一般应大于安装管子的外径0。8m。在满足施工条件下,管沟宽度可适当降低.复合管在埋地铺
34、设时,最小管顶覆土厚度应符合下列规定。a。 埋设在车行道下时,不宜小于0.9;b. 埋设在非车行道下时,不宜小于0.6m;c。 埋设在水田下时,不宜小于 0.8m.当采取行之有效的保护措施后,上述规定可适当降低.开挖沟槽时,沟底设计标高以上0.10.2m的原状土应予保留,铺管前人工清理沟槽,一般不宜超挖,若出现超挖应用砂土或素原土填补并夯实。沟槽内积水应及时排出。若沟底有不易清除的坚硬物体如岩石、砾石等,应铲除至设计标高以下0.150.2m,然后铺上砂土整平夯实至设计标高。凡可能引起管道不均匀沉降的地段,其地基应进行处理或采取其它防沉降措施.当采取行之有效的防护措施后,上述规定可适当降低.4、
35、 电熔连接5)1 一般要求a) 查看待装管焊接处是否有泥沙油渍,待装管的摆放与管线的走向保持一致.b) 清洗焊接面的泥沙油渍,确保焊接表面清洁,用钢刷或毛巾清理熔接表面c) 将管内沙土清理干净,检查焊接处是否已擦干净.5)2 现场焊接工艺试验a) 连接管线之前必须参照基本工艺参数进行试验。b) 根据现场气候及电压数值,调整焊接工艺参数。c) 试验件必须进行解剖,以便观察焊接效果。d) 根据焊接效果确定焊接工艺。每个工程的试验件不少于两个.5)3 对接看清待装管走向,将其摆正,然后方可熔接.5)4 装扶正器a) 将扶正器的两个卡环调到适当位置。b) b. 将扶正器夹在管线上,注意电源插孔与扶正器
36、的相对位置.拧到位时扶正器卡环应抵住电熔接头。c) 拧紧卡环螺栓,用对角上两条拉杆.轮换将待装管拉到位,拧紧拉杆上的螺母准备焊接。d) 在安装时必须随时将溅落在焊接位置的泥沙、汗水等擦干净.5)5 焊接a) 检查焊机电源线接触是否良好,输送端插头是否变形,有无泥沙或电氧化层。排除会造成接触不良的各种因素。b) 用表测焊机输入端电压,是否在220V20V范围内,如不在此范围内,不能焊接。c) 保持焊点与安装点的安全距离。d) 打开焊机调到所需电压,根据焊接试验调整施工工艺参数。e) 注意观察电熔接头观察孔的变化及有无异常声音,接头变形及表面温度变化是否正常,如发现冒料应立即停机,分析原因,制定纠
37、正措施并在记录中备案。f) 按要求认真填写施工记录。并在电熔套筒上用油漆笔进行编5)6 回填a) 在管道安装与铺设完毕后立即回填,回填时间宜在气温较低的时候进行.回填土中不应含有砾石、冻土及其它硬物。b) 管沟回填一般分两次进行.铺设管道的同时,宜用细土或砂回填管道的两侧,一次回填高度宜为0.1m0.15m,夯实后再回填第二层,直到回填到管顶以上至少0。1m处。回填过程中,管道下部与沟底间的空隙必须填实;管道接口前后0。2m范围内不得回填,以便观察试压情况。管道试压合格后方可大面积回填。三、 喷头安装1、 当梁、通风管道、成排布置的管道、桥架等障碍物的宽度大于1。2m时,其下方应增设喷头;增设
38、喷头的上方如有缝隙时应设集热板。2、 除吊顶型喷头及吊顶下安装的喷头外,直立型、下垂型标准喷头,其溅水盘与顶板的距离,不应小于75mm,不应大于150mm。3、 当在梁或其他障碍物底面下方的平面上布置喷头时,溅水盘与顶板的距离不应大于300mm,同时溅水盘与梁等障碍物底面的垂直距离不应小于25mm,不应大于100mm.4、 当在梁间布置喷头时,应答合自动喷水灭火系统设计规范(GB500842001(2005年版))第7.2。1条的规定。确有困难时,溅水盘与顶板的距离不应大于550mm。梁间布置的喷头,喷头溅水盘与顶板距离达到550mm仍不能符合自动喷水灭火系统设计规范(GB50084-2001
39、(2005年版)第7。2.1条的规定时,应在梁底面的下密肋梁板下方的喷头,溅水盘与密肋梁板底面的垂直距离,不应小于25mm,不应大于100mm。5、 净空高度不超过8m的场所中,间距不超过44(m)布置的十字梁,可在梁间布置1只喷头,但喷水强度仍应符合自动喷水灭火系统设计规范(GB50084-2001(2005年版))表501的规定净空高度大于800mm的闷顶和技术夹层内有可燃物时,应设置喷头.6、 安装喷洒头应使用特制专用扳手,填料采用聚四氟乙烯带,防止损坏和污染。喷头安装现场效果图地下室上喷及风管底下喷四、 减压孔板安装减压孔板安装减压孔板采用法兰连接,水流指示器前安装,孔板孔径分为120
40、mm,115mm,110mm.减压孔板安装时,螺栓的直径和长度符合标准,拧紧后,突出螺母的长度不应大于螺杆直径的1/2.减压孔板安装时必须安装橡胶垫。五、 水流指示器安装1、 水流指示器的安装应在管道试压和冲洗合格后进行。2、 水流指示器应竖直安装在水平管上侧倾斜不宜过大,其动作方向应和水流方向一致。3、 水流指示器安装后的水流指示器桨片、膜片应动作灵活,不应与管壁发生碰撞。4、 水流指示器前后应保持5倍安装管径长度的直管段.六、 湿式报警阀安装湿式报警阀安装现场效果图报警阀组的安装应先安装水源控制阀、报警阀,然后再进行报警阀辅助管道的连接。水源控制阀、报警阀与配水干管的连接,应使水流方向一致
41、,报警阀应安装在便于操作的明显位置,距室内地面高度宜为1.2m两侧与墙面的距离不应小于0.5m;正面与墙的距离不应小于1.2m.安装报警阀组的室内地面应有排水设施.七、 消火栓安装图表 Error! Bookmark not defined.消火栓箱安装现场效果图图中:1消火栓箱1000700240 ,3消火栓DN65, 4水枪19 5衬胶水带25m,6消火栓DN25,7卷盘,8消火栓按钮本工程采用上图带卷盘的消火栓箱.安装时栓口应朝外,并不应安装在门轴侧;栓口中心距地面为1.1m,允许偏差20mm;八、 阀门安装阀门进场检查其外形,油漆是否掉漆,合格证是否齐全。阀门安装时,应保证阀门不承受来
42、自管道的外力作用,特殊的阀门如水位控制阀、减压阀等应设独立的吊架。阀门安装中应保证位置、进出口方向正确,连接牢固、紧密,阀门开启灵活,朝向合理。安装完毕后,应确保阀门清洁,有漏漆部位应补刷完整.九、 水泵安装图表 1水泵安装效果图水泵入库前应进行开箱检查,检查其技术参数是否与设计要求一致,有无破损,以及产品合格证和质量检验技术文件是否齐全。采用槽钢泵底座时,先将底座置于水泵基础上,找平找正,然后将水泵固定于底座上,调正水泵位置,最后在泵底座与基础间垫两块钢板,再在钢板之间加橡胶减震垫作减震处理。水泵安装时应保证水泵放置平稳、可靠。水泵安装完毕后应进行试运转,水泵在设计负荷下连续运转不应小于2小
43、时。十、 管道试压根据图纸设计,各区试验压力见下表:室内消火栓管道在试验压力下稳压10min,压力降不得超过0。02Mpa,然后降到工作压力进行检查,60min压力不降为合格。十一、 系统调试5、 喷淋系统:(1) 水源测试:检查水池的水位高度、容积等.(2) 水泵:以自动和手动方式启动消防水泵时,消防水泵在5min内投入运行,电源切换时,消防泵应在1。5min内投入正常运行.稳压泵模拟设计启动条件,稳压泵立即启动,当达到设计压力时,稳压泵自动停止。(3) 报警阀:湿式报警阀在其试水装置处放水,报警阀应及时动作,水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通报警信号,并启动
44、消防水泵。(4) 排水装置:开启主排气阀,应按系统最大设计灭火水量做排水试验,并使压力达到稳定。(5) 联动试验:采用专用测试仪或其他方式,对火灾自动报警系统输入模拟信号,火灾自动报警控制器应发出声光报警信号,并启动自动喷水系统。启动一只喷头或以0。94L/S1.5L/S的流量从末端试水装置处防水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作发出相应的信号。6、 消火栓系统:(1) 管道试压和试水达到设计要求;(2) 消防水泵接通电源并已试运转;(3) 取屋顶试验消火栓和首层取二处消火栓做试射试验。第七节 火灾自动报警系统工程一、 施工流程熟悉图纸,检查隐蔽验收记录及有关设计修改文件。
45、紧跟土建进度,在安装初期,密切配合土建完成各种预埋线管,预留孔洞和过墙套管,随着土建的主体结构的陆续交出,展开管、线、槽敷设,与其它工种交叉作业。施工阶段:待土建清场和装修进场时,安装设备、固定控制台、柜、箱,配合装饰工程的精装修安装探测器、喇叭、模块等设备。然后进入配合调试阶段,单点、单机、单项和分区试验。待其它专业相关设备完成后,进行联合调试,试运行完成后可以交工验收.二、 施工方法(一) 探测器安装1、 探测器定位(1) 在吊顶上安装时,要注意纵横成排对称,内部接线要紧密,固定要牢固美观,现场施工时,将充分考虑各种管线、风口、灯具等综合因素来确定探测器安装位置。(2) 探测器到墙或间壁的最小距离不应小于0.5 m(通道、沟道除外);(3) 与照明灯具的水平净距不小于0。2m。(4) 感温探测器距高温光源灯具(如碘钨灯,容量大于1000W的白炽灯等的净距不小于0.5m).距自动喷水灭火喷头净距不小于0.1m。(5) 与防火门的间距,一般在12m位置(视现场实际情况定)(6) 探测器至空调送风口边的距离不应小于1.5m,到多孔送风口(7) 的水平距离不小于0。5m。(8) 探测器周围0。5m内,不得有遮挡物
