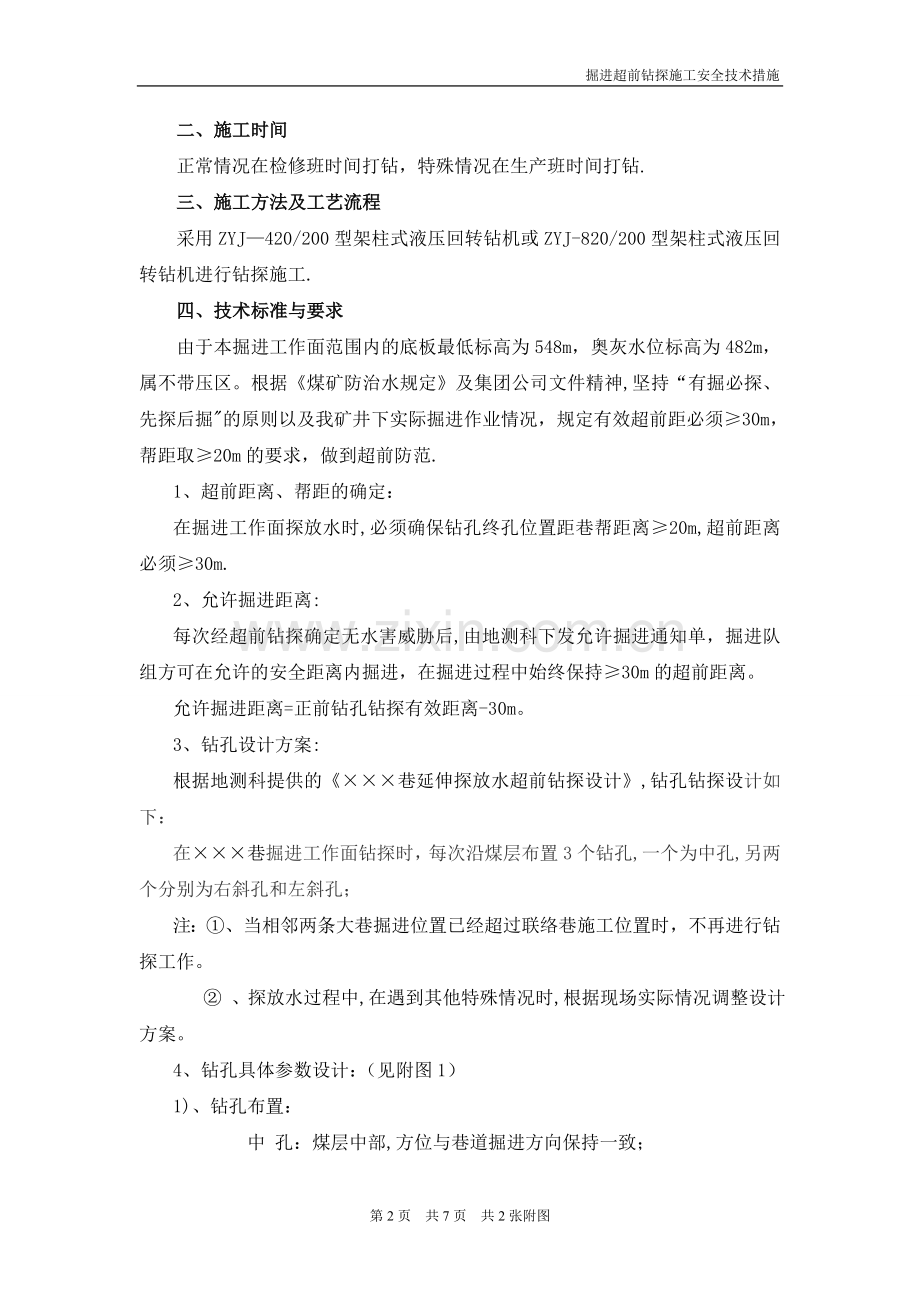

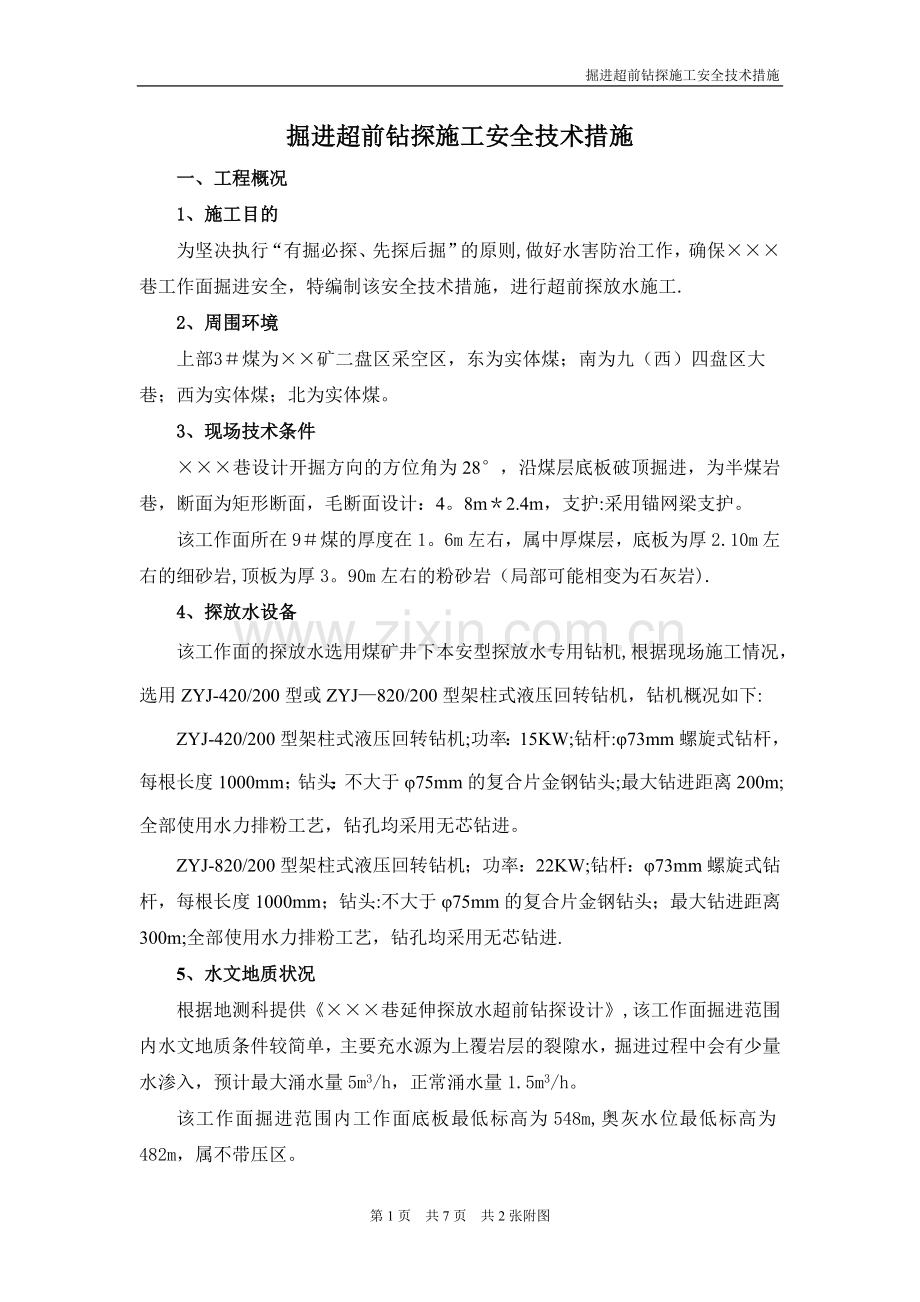

1、 掘进超前钻探施工安全技术措施掘进超前钻探施工安全技术措施一、工程概况1、施工目的为坚决执行“有掘必探、先探后掘”的原则,做好水害防治工作,确保巷工作面掘进安全,特编制该安全技术措施,进行超前探放水施工.2、周围环境上部3煤为矿二盘区采空区,东为实体煤;南为九(西)四盘区大巷;西为实体煤;北为实体煤。3、现场技术条件巷设计开掘方向的方位角为28,沿煤层底板破顶掘进,为半煤岩巷,断面为矩形断面,毛断面设计:4。8m2.4m,支护:采用锚网梁支护。该工作面所在9煤的厚度在1。6m左右,属中厚煤层,底板为厚2.10m左右的细砂岩,顶板为厚3。90m左右的粉砂岩(局部可能相变为石灰岩).4、探放水设备

2、该工作面的探放水选用煤矿井下本安型探放水专用钻机,根据现场施工情况,选用ZYJ-420/200型或ZYJ820/200型架柱式液压回转钻机,钻机概况如下:ZYJ-420/200型架柱式液压回转钻机;功率:15KW;钻杆:73mm螺旋式钻杆,每根长度1000mm;钻头:不大于75mm的复合片金钢钻头;最大钻进距离200m;全部使用水力排粉工艺,钻孔均采用无芯钻进。ZYJ-820/200型架柱式液压回转钻机;功率:22KW;钻杆:73mm螺旋式钻杆,每根长度1000mm;钻头:不大于75mm的复合片金钢钻头;最大钻进距离300m;全部使用水力排粉工艺,钻孔均采用无芯钻进.5、水文地质状况根据地测科

3、提供巷延伸探放水超前钻探设计,该工作面掘进范围内水文地质条件较简单,主要充水源为上覆岩层的裂隙水,掘进过程中会有少量水渗入,预计最大涌水量5m3/h,正常涌水量1.5m3/h。该工作面掘进范围内工作面底板最低标高为548m,奥灰水位最低标高为482m,属不带压区。二、施工时间正常情况在检修班时间打钻,特殊情况在生产班时间打钻.三、施工方法及工艺流程采用ZYJ420/200型架柱式液压回转钻机或ZYJ-820/200型架柱式液压回转钻机进行钻探施工.四、技术标准与要求由于本掘进工作面范围内的底板最低标高为548m,奥灰水位标高为482m,属不带压区。根据煤矿防治水规定及集团公司文件精神,坚持“有

4、掘必探、先探后掘的原则以及我矿井下实际掘进作业情况,规定有效超前距必须30m,帮距取20m的要求,做到超前防范.1、超前距离、帮距的确定:在掘进工作面探放水时,必须确保钻孔终孔位置距巷帮距离20m,超前距离必须30m.2、允许掘进距离:每次经超前钻探确定无水害威胁后,由地测科下发允许掘进通知单,掘进队组方可在允许的安全距离内掘进,在掘进过程中始终保持30m的超前距离。允许掘进距离=正前钻孔钻探有效距离-30m。3、钻孔设计方案:根据地测科提供的巷延伸探放水超前钻探设计,钻孔钻探设计如下:在巷掘进工作面钻探时,每次沿煤层布置3个钻孔,一个为中孔,另两个分别为右斜孔和左斜孔;注:、 当相邻两条大巷

5、掘进位置已经超过联络巷施工位置时,不再进行钻探工作。 、探放水过程中,在遇到其他特殊情况时,根据现场实际情况调整设计方案。4、钻孔具体参数设计:(见附图1)1)、钻孔布置:中 孔:煤层中部,方位与巷道掘进方向保持一致;斜 孔:煤层中部,方位与中孔成一定夹角,从而保证帮距要求;2)、钻孔位置:钻孔布置在煤层中部,左、右斜孔与左、右两帮相距1m0。6m左右,钻孔倾角根据现场煤层的倾角而定.5、如无法正常钻进时,可根据现场钻探实际情况,增加钻孔和改变角度,以保证超前距和帮距。6、当巷掘进到位,向右施工横川联络巷即将与巷或巷贯通时,横川联络巷掘进期间不再进行超前钻探施工。五、主要危险源辩识表作业名称危

6、害事件危险源描述管理策划有害气体中毒伤人有毒有害气体超标施工过程中要时刻监视有毒有害气体含量旋转部位搅伤身体某部位施工时靠近钻机、油箱旋转部位钻机工作过程中应远离旋转部位更换钻杆搅伤手指戴手套上钻杆被钻机缠绕任何人员不得戴手套上钻杆钻孔身体受伤孔内气体或液体由于压力大而喷出所有人员不得正对钻孔及用肉眼观察孔内情况警戒钻机倾倒伤人施工时无关人员靠近钻机1、施工过程中班长必须派专人将警戒设好;2、钻机立柱必须与顶板钢带用双股10#铁丝连锁电气设备钻机误启动伤人检修钻机或移钻时操作台操作手柄未打零位误动作伤人检修钻机或移钻时必须停机,操作手柄打零位并闭锁安全检查离层矸掉落伤人打钻过程中顶板离层矸掉落

7、伤人严格执行“敲帮问顶”作业六、安全技术措施1、施工前(1)、进入施工场地前,掘进队组必须在工作面10米范围内巷道顶帮支护完好,探放水人员严格执行“敲帮问顶作业,严禁空顶作业.(2)、施工地点必须保持通风良好,由所在工作面掘进队组负责将工作面的压入通风风筒续接到位,风筒出口距离工作面迎头不得超过10米。(3)、施工前,掘进队组必须将工作面浮煤及积水清理干净,为方便钻机的安装.(4)、在施工地点附近必须配备通讯设施,由掘进队组负责电话的安设。(5)、掘进队组负责排水管路(4寸)的安装,并在巷道低凹处或工作面迎头安设一台流量不小于80m3/h、扬程不小于60m的水泵,作为钻探施工的排水设备。(6)

8、、掘进队组必须配合探放水队进行钻机、油泵等设备的搬运工作.(7)、必须将钻机安装稳固,立柱前,应将巷道底板清至硬底,立柱要与顶板钢带用双股10#铁丝进行连锁。(8)、严格执行停送电制度。(9)、施工前,必须在作业地点悬挂开工牌板.(10)、施工前由当班班长负责现场钻孔具体位置及角度的标定。(11)、施工人员要在距离孔口下风侧不小于300mm处挂便携瓦斯检查仪、H2S便携仪和CO便携仪实时检测CH4、H2S、CO浓度,当CH4浓度达到0。8、H2S浓度达到0.00066、CO浓度达到0。0024时,停止作业,撤出人员,汇报调度室,采取措施,进行处理。(12)、施工前在施工地点要设置警戒线,挂警戒

9、牌,警戒距离为机身往外25米,严禁任何非钻探人员进入钻探场地.(13)、施工前,掘进队组必须在工作面迎头挂护网(迎头护网要与巷道两侧护网和顶板第一排钢带进行搭接),并在距离底板0。81.5m处均匀布置不少于两根锚杆(或单体柱),锚杆(或单体柱)不得影响探放水队施工超前探。(14)、在巷道开口第一次施工超前钻探前,必须由地测科组织各业务科室进行开工验收,当验收合格、掘进队组风机正常运行后,探放水队方可进行超前钻探作业,此后,该巷道掘进范围内钻探作业不再进行验收工作.2、钻探时(1)、钻进时,钻机正后方严禁站人。操作人员也不能靠钻机太近,以免出现意外伤害。(2)、更换钻杆时,钻具接头部分要拧紧,避

10、免钻杆脱落,严禁戴手套上钻杆;退钻杆时可以戴手套。上、下钻具或钻杆时,现场人员要相互配合好,特别注意在接钻杆和退钻杆时,操作人员绝对不允许与钻杆成一条线站立,防止钻杆冲出伤人.退钻杆时必须用钻机依次往外退,直至卸完,严禁用手直接抓钻杆往外拉。(3)、钻探人员必须将衣角、领口和袖口系好,避免发生意外事故。(4)、在钻探过程中,要掌握好钻进深度,孔内压力要适当,避免损坏钻具;要注意钻孔回水,禁止干钻。(5)、在钻探过程中,如果孔内没有回水,要立即停止钻进;发现有害气体涌出时,要立即停止工作,将人员撤至安全地点,并汇报值班室和调度室,采取措施。(6)、发现煤岩松软、片帮、来压或孔中水压、水量突然增大

11、,必须立即停止钻进,但不得拔出钻杆,应立即向值班室和调度室汇报,采取专门措施进行处理。(7)、在钻探过程中,遇见含水层、断层、陷落柱和积水区时,应立即停止钻进,确定方案后,方可继续钻进。(8)、在钻探过程中,所在掘进队组要及时排出工作面打钻过程中钻孔排出的回水,确保钻探施工正常进行。(9)、在钻探过程中,钻探人员要随时注意周围顶帮安全情况,发现离层矸或片帮煤等隐患及时处理,严禁带隐患作业。(10)、在钻探过程中,发现钻机机身螺丝松动时,要及时停机处理,严禁带隐患作业.(11)、在钻探过程中,当发生透水事故时,现场作业人员一方面报告矿调度室和值班室,另一方面迅速组织抢救,防止事故继续扩大,当水势

12、猛来不及抢救时,现场作业人员应按照避灾路线及时撤退,安全出井;在撤退过程中,人员必须朝着有风流通过而又能通达地面的上山巷道方向撤退,切勿进入独头下山巷道.(12)、在施工过程中,如遇到卡钻、掉钻杆,可用撞锤向外取钻杆时,必须由探放水人员操作.(13)、在施工过程中,现场探放水人员上钻杆必须正确使用托钻手柄。3、钻探结束后(1)、在每次钻探结束后,当班负责人要认真填写现场钻孔施工记录牌板、允许掘进距离牌板和吊挂好超前钻探起点牌板。(2)、要将钻机设备等摆放整齐,并挂牌管理。(3)、钻探结束后,现场探放水人员及时填写探放水钻孔原始记录表(由当班探放水施工负责人、掘进队组负责人、现场安检员共同签字认

13、可),并向地测科汇报现场钻孔的具体参数及孔内情况,由地测科向掘进队组下达允许掘进通知单。4、其他安全措施(1)、当班负责人要时刻注意巷道的安全情况,严格执行“敲帮问顶作业,发现不安全因素,及时处理,保证正常施工,并对现场作业存在的问题及时处理,无法处理要立即向调度室和队值班室汇报.(2)、在施工过程中,要确保钻探人员的退路畅通.(3)、在施工过程中,所有作业人员必须严格执行“手指口述安全确认口令。(4)、在施工过程中,要保证作业地点的文明生产工作。(5)、在探放水地点应备有一定数量的木楔、棉纱等,以便钻孔出水或来压时及时处理。(6)、探放水人员必须严格按照地测科审批的设计执行,未经审批单位书面允许,不得擅自改变设计施工.(7)、所有作业人员都必须认真学习执行本措施。(8)、本措施未涉及到的内容,严格按照煤矿安全规程及探放水工操作规程执行。七、避灾路线1、工作面发生火灾,瓦斯灾害事故时,受灾人员立即佩戴好自救器,按下列路线撤退:(附图2)工作面9(西)4103巷/9(西)4101巷西轨道运输大巷(移动救生舱/9煤永久避难硐室)主斜井/副立井地面2、工作面发生水灾灾害事故时,受灾人员立即按下列路线撤退:工作面9(西)4103巷/9(西)4101巷西轨道运输大巷(移动救生舱/9#煤永久避难硐室)主斜井/副立井地面八、 附 图附图1附图2:避灾路线图:第7页 共7页 共2张附图
