收藏 分销(赏)

施工导行方案及安全措施.doc

上传人:丰**** 文档编号:4049996 上传时间:2024-07-26 格式:DOC 页数:5 大小:17.04KB
下载 相关 举报
施工导行方案及安全措施.doc_第1页
第1页 / 共5页
施工导行方案及安全措施.doc_第2页
第2页 / 共5页
施工导行方案及安全措施.doc_第3页
第3页 / 共5页
施工导行方案及安全措施.doc_第4页
第4页 / 共5页
施工导行方案及安全措施.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、G319高成线(G319厦成线)大中修工程K767+492K768+529(征求意见稿)车辆导行方案施工导行方案工程概况:G319高成线(G319厦成线)大中修工程K767+492-K768+529位于萍乡市莲花县神泉镇境内,穿过坪里镇区,车辆,人流量大。本次道路施工导行范围:G319高成线(G319厦成线)大中修工程从K767+492到K768+529施工范围,总里程1。037公里,计划采用半幅导行半幅施工的方法。施工占用日期为2017年8月23日至2017年10月12日.一、 施工部署为保障G319高成线(G319厦成线)大中修工程K767+492-K768+529施工期间的道路安全通行,

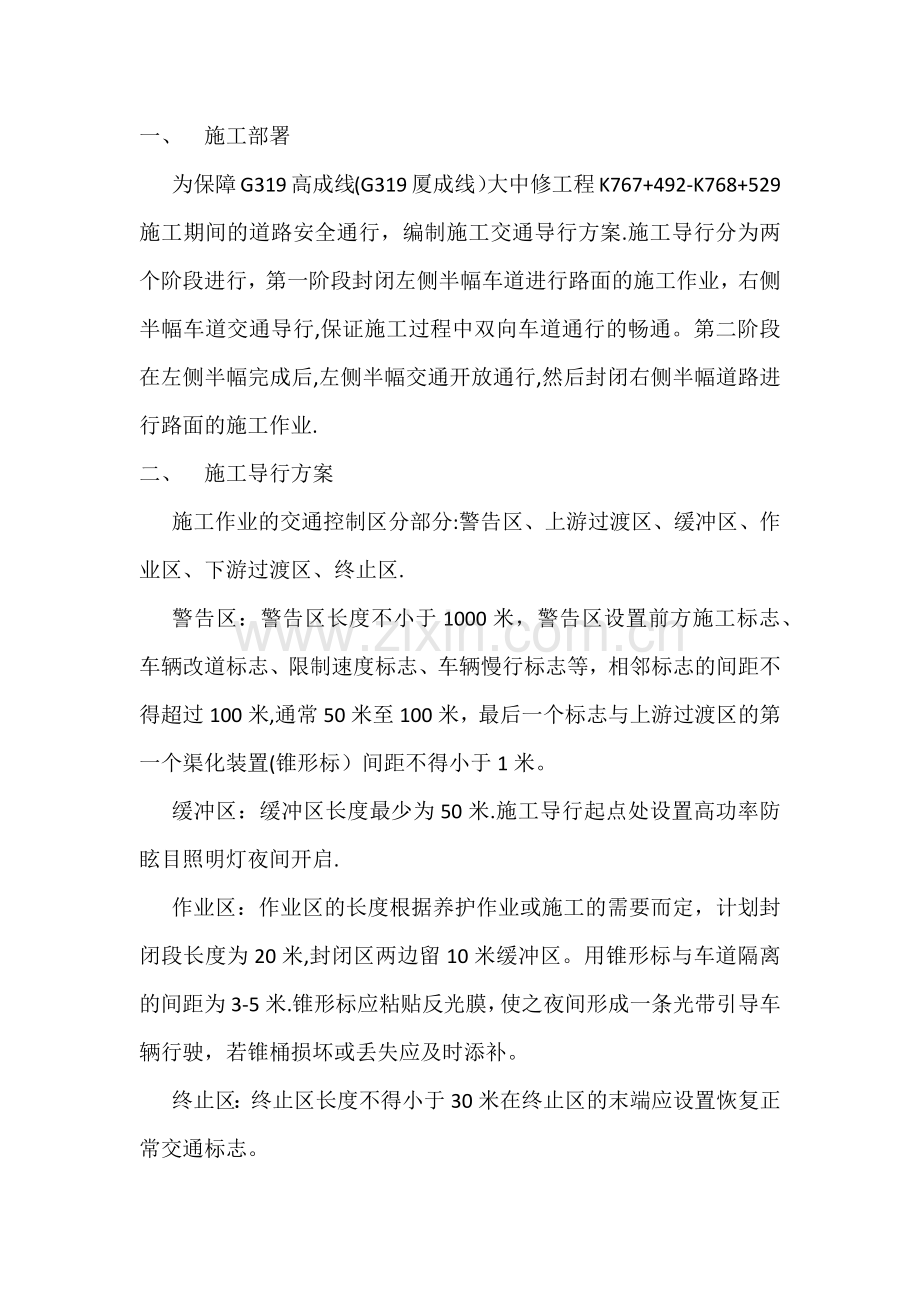

2、编制施工交通导行方案.施工导行分为两个阶段进行,第一阶段封闭左侧半幅车道进行路面的施工作业,右侧半幅车道交通导行,保证施工过程中双向车道通行的畅通。第二阶段在左侧半幅完成后,左侧半幅交通开放通行,然后封闭右侧半幅道路进行路面的施工作业.二、 施工导行方案施工作业的交通控制区分部分:警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区.警告区:警告区长度不小于1000米,警告区设置前方施工标志、车辆改道标志、限制速度标志、车辆慢行标志等,相邻标志的间距不得超过100米,通常50米至100米,最后一个标志与上游过渡区的第一个渠化装置(锥形标)间距不得小于1米。缓冲区:缓冲区长度最少为50米.施工

3、导行起点处设置高功率防眩目照明灯夜间开启.作业区:作业区的长度根据养护作业或施工的需要而定,计划封闭段长度为20米,封闭区两边留10米缓冲区。用锥形标与车道隔离的间距为3-5米.锥形标应粘贴反光膜,使之夜间形成一条光带引导车辆行驶,若锥桶损坏或丢失应及时添补。终止区:终止区长度不得小于30米在终止区的末端应设置恢复正常交通标志。为了便于司机辩认加长安全视距,前方施工标志采用有图有文的施工警告标志,车道变窄标志采用车辆绕行的矩形标志,止路标志采用矩形导向标志。现状公路为双向两车道,根据施工作业要求,首先须在来车方向提前1000米处、300米处、50米处、起点处和恢复原道路行驶处,分别设置“前方施

4、工”“向左改道“车辆慢行”“道路封闭“向左改道”“向右改道”等交通标志.(1)在施工封闭区位置前1000m车辆来向方向的道路右侧设置“前方施工1km”标志,提醒车辆注意车辆行驶安全。(2)在施工封闭区位置前300m车辆来向方向的道路右侧设置“前方施工300m”标志,提醒车辆注意车辆行驶安全.(3)在施工封闭区位置前50m车辆来向方向的道路右侧分别设置“向左改道”和“向右改道”标志,提醒车辆向左侧并道行驶。(4)在施工封闭区位置前10m车辆来向方向的道路右侧设置“道路封闭”标志,再次提醒车辆注意车辆行驶安全。(5)在施工缓冲区起点位置设置“车辆慢行标志,再次提醒车辆减速慢行.同时摆放锥筒和分别设

5、置“向左行驶”和“向右改道”箭头,再次提醒车辆向左并道行驶。在端头反光指向标志上安装爆闪灯,锥筒斜线布置,且必须保证通视良好。(6)在施工段双向终点位置后50m车辆来向方向的道路右侧设置“解除限速30公里”标志,提示车辆已驶出本工程施工区域。四、安全保证措施按照国家有关安全生产的法律法规、规程的规定,认真执行工程承包合同中的有关安全要求。杜绝违章作业,违章指挥,发现隐患及时排除。存在的主要交通安全隐患为:人员横穿道路现象,以及每侧占用车道之后对公路通行的影响。针对此项交通安全隐患,施工期间将做到:1、在施工前对所有施工人员进行详细的安全交底,每天岗前进行安全教育,做到防微杜渐。2、所有参与工程

6、施工的机械设备应配置桔黄色或(黄色)警示灯,并张贴红色反光膜,合理安排各工程机械设备、车辆等的行走路线,避免交通事故的发生。3、设置2名专职人员进行24小时疏导、巡视、清扫路面工作。施工期间将加大对现场洒水力度,避免扬尘给过往车辆造成影响。4、施工期间施工单位将定期对现场交通安全设施进行维护,如发现有损坏和丢失的将立即更换和补充。同时由项目经理组织成立巡查队负责巡视施工段通车区域,发现情况将立即上报。5、施工区域前方处设置若干个“防撞桶”,桶内要求必须装上砂子,砂子装入量不能少于桶内容积的3/4。施工区域围挡外围串挂警示灯,警示灯设置在作业区周围的锥筒处.要求必须能反映出作业的轮廓,设置高度离

7、地面1。5米,不低于1米.能发出150米外清晰可见的连续、闪烁或旋转的红光.提示行人及行车,确保行车安全。6、施工期间遇到恶劣天气或其他不利于施工情况时,需暂停施工,确保道路交通安全。四、现阶段准备情况1、人员配备情况根据施工要求,设置了交通安全文明施工领导小组,组长:副组长:组员:交通安全文明施工领导小组执行严格的施工管理制度,加强文明施工,树立交通意识、环境意识,严格执行有关交通管理的审查、审批程序,积极配合相关部门的交通管理。负责施工安全标志、设施的设置,通过合同约定并监督各施工队的具体落实;设置工程施工安全设施;确保工程施工作业人员、设备的安全。2、物资配备情况按照该方案要求已经配备了施工所需的各种标志牌、反光背心、锥形桶、水马以及一定量的宣传标语等物品,最大程度上保证安全施工。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
