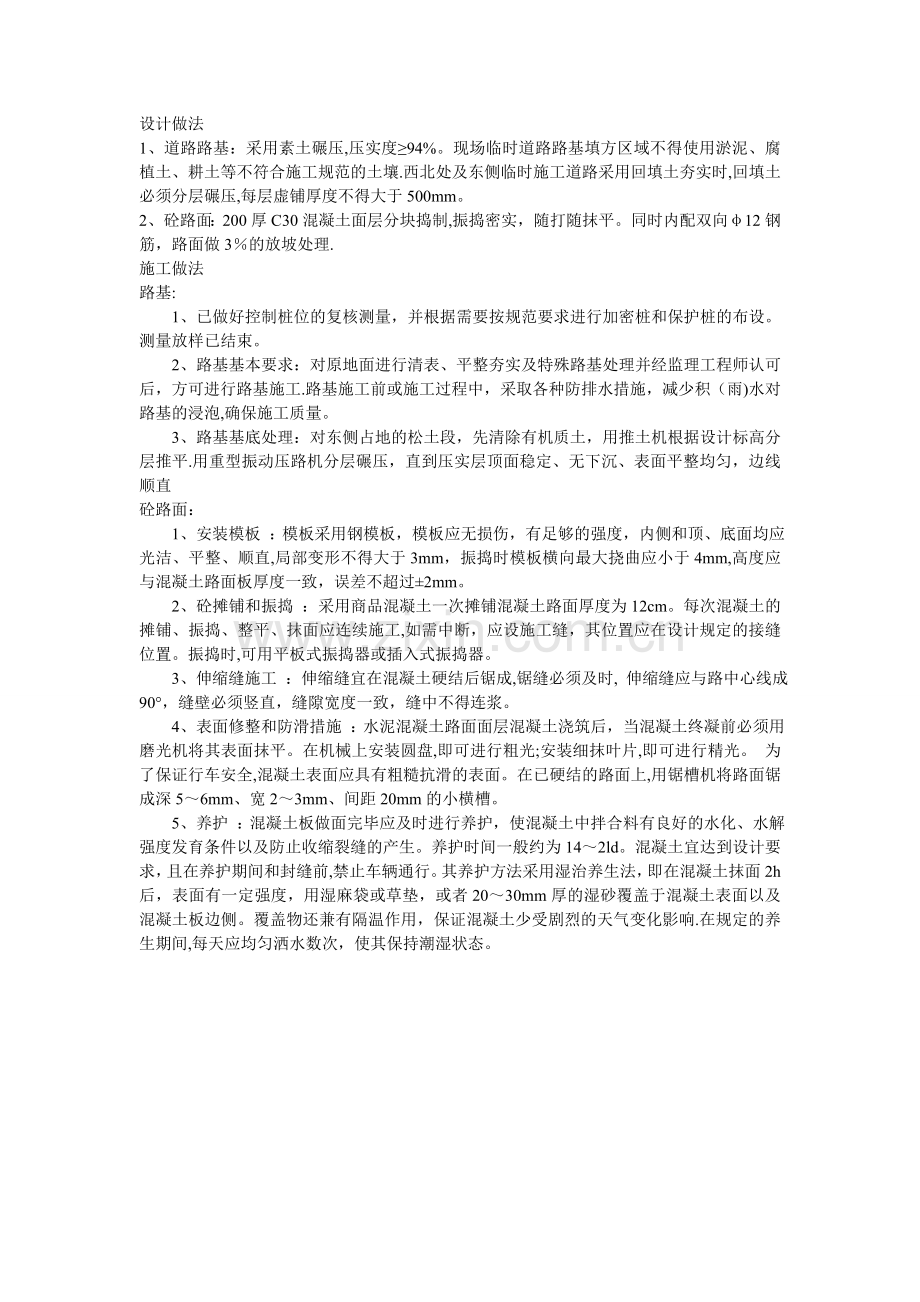

1、设计做法1、道路路基:采用素土碾压,压实度94%。现场临时道路路基填方区域不得使用淤泥、腐植土、耕土等不符合施工规范的土壤.西北处及东侧临时施工道路采用回填土夯实时,回填土必须分层碾压,每层虚铺厚度不得大于500mm。2、砼路面:200厚C30混凝土面层分块捣制,振捣密实,随打随抹平。同时内配双向12钢筋,路面做3的放坡处理.施工做法路基:1、已做好控制桩位的复核测量,并根据需要按规范要求进行加密桩和保护桩的布设。测量放样已结束。2、路基基本要求:对原地面进行清表、平整夯实及特殊路基处理并经监理工程师认可后,方可进行路基施工.路基施工前或施工过程中,采取各种防排水措施,减少积(雨)水对路基的浸

2、泡,确保施工质量。3、路基基底处理:对东侧占地的松土段,先清除有机质土,用推土机根据设计标高分层推平.用重型振动压路机分层碾压,直到压实层顶面稳定、无下沉、表面平整均匀,边线顺直砼路面:1、安装模板 :模板采用钢模板,模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过2mm。2、砼摊铺和振捣 :采用商品混凝土一次摊铺混凝土路面厚度为12cm。每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置。振捣时,可用平板式振捣器或插入式振捣器。3、

3、伸缩缝施工 :伸缩缝宜在混凝土硬结后锯成,锯缝必须及时, 伸缩缝应与路中心线成90,缝壁必须竖直,缝隙宽度一致,缝中不得连浆。4、表面修整和防滑措施 :水泥混凝土路面面层混凝土浇筑后,当混凝土终凝前必须用磨光机将其表面抹平。在机械上安装圆盘,即可进行粗光;安装细抹叶片,即可进行精光。 为了保证行车安全,混凝土表面应具有粗糙抗滑的表面。在已硬结的路面上,用锯槽机将路面锯成深56mm、宽23mm、间距20mm的小横槽。5、养护 :混凝土板做面完毕应及时进行养护,使混凝土中拌合料有良好的水化、水解强度发育条件以及防止收缩裂缝的产生。养护时间一般约为142ld。混凝土宜达到设计要求,且在养护期间和封缝前,禁止车辆通行。其养护方法采用湿治养生法,即在混凝土抹面2h后,表面有一定强度,用湿麻袋或草垫,或者2030mm厚的湿砂覆盖于混凝土表面以及混凝土板边侧。覆盖物还兼有隔温作用,保证混凝土少受剧烈的天气变化影响.在规定的养生期间,每天应均匀洒水数次,使其保持潮湿状态。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
