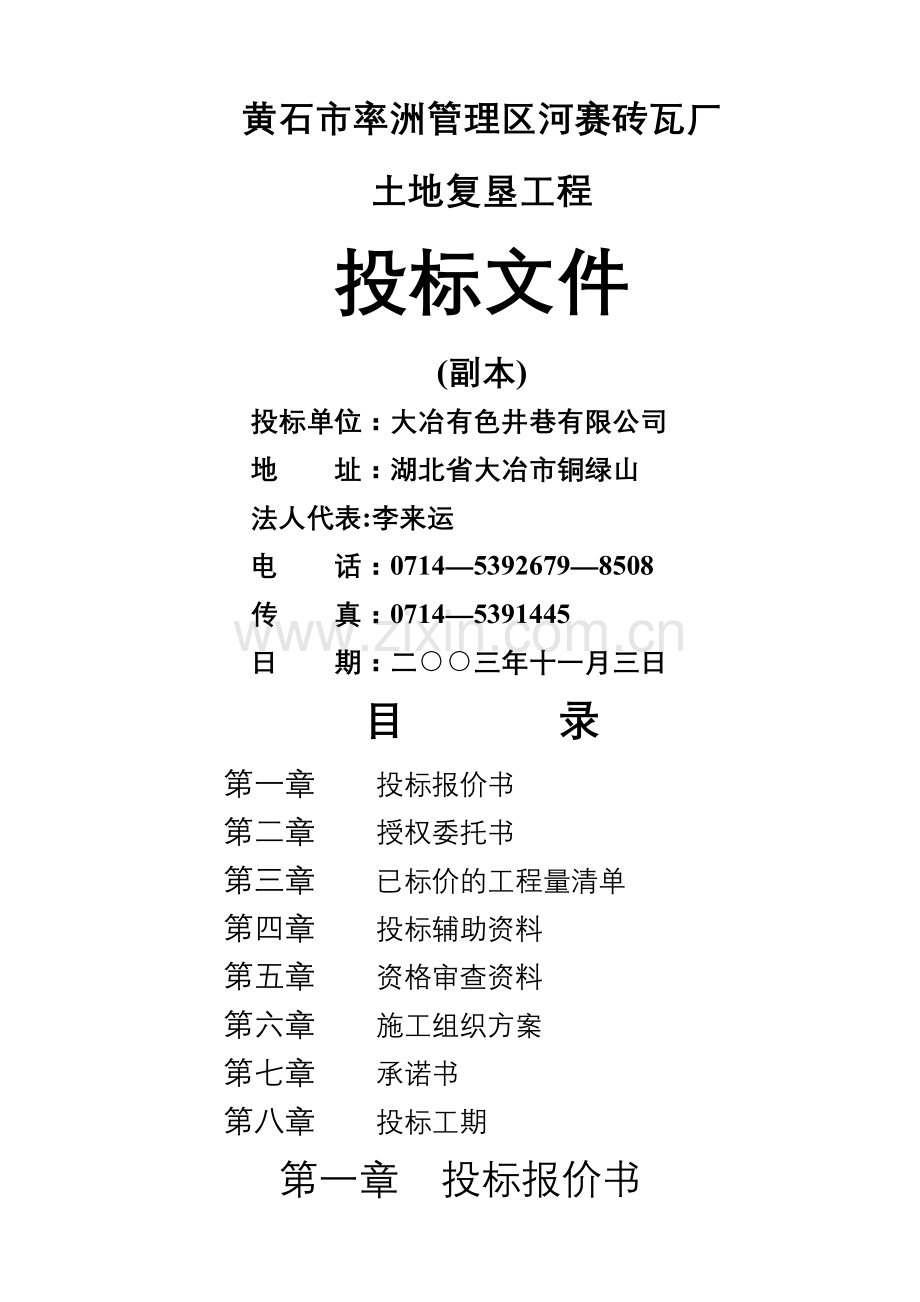

1、黄石市率洲管理区河赛砖瓦厂土地复垦工程投标文件(副本)投标单位:大冶有色井巷有限公司地 址:湖北省大冶市铜绿山法人代表:李来运电 话:071453926798508传 真:07145391445日 期:二三年十一月三日目 录第一章 投标报价书第二章 授权委托书第三章 已标价的工程量清单第四章 投标辅助资料第五章 资格审查资料第六章 施工组织方案第七章 承诺书第八章 投标工期第一章 投标报价书投 标 报 价 合同名称: 黄石市率洲河赛砖瓦厂复垦工程黄石国土资源局土地整理中心:1。我方已仔细研究 黄石市率洲河赛砖瓦厂复垦工程 招标文件(包括补充通知)的全部内容并察勘了现场,愿意以人民币(大写) 元

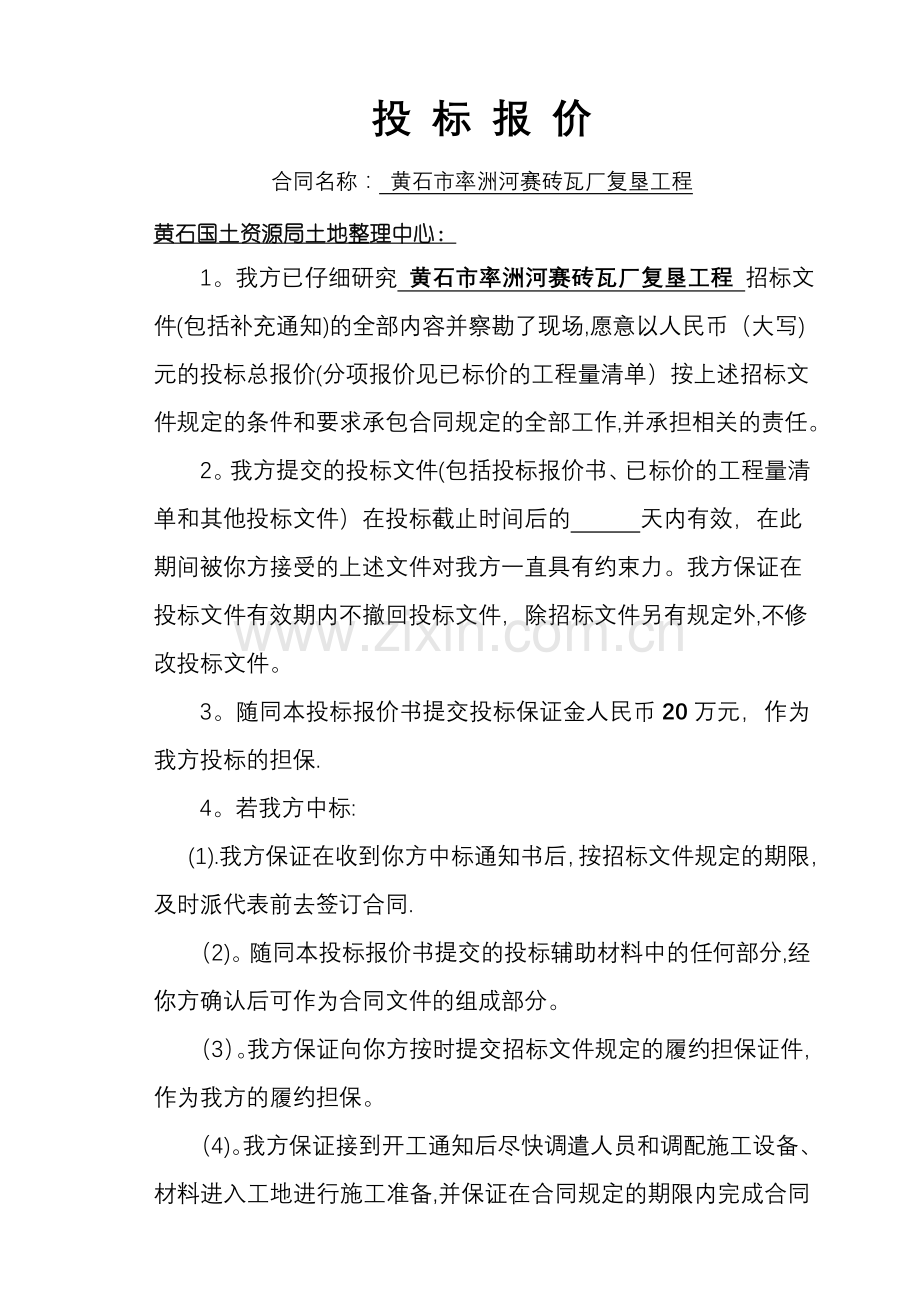

2、的投标总报价(分项报价见已标价的工程量清单)按上述招标文件规定的条件和要求承包合同规定的全部工作,并承担相关的责任。2。我方提交的投标文件(包括投标报价书、已标价的工程量清单和其他投标文件)在投标截止时间后的 天内有效,在此期间被你方接受的上述文件对我方一直具有约束力。我方保证在投标文件有效期内不撤回投标文件,除招标文件另有规定外,不修改投标文件。3。随同本投标报价书提交投标保证金人民币20万元,作为我方投标的担保.4。若我方中标:(1).我方保证在收到你方中标通知书后,按招标文件规定的期限,及时派代表前去签订合同.(2)。随同本投标报价书提交的投标辅助材料中的任何部分,经你方确认后可作为合同
3、文件的组成部分。(3)。我方保证向你方按时提交招标文件规定的履约担保证件,作为我方的履约担保。(4)。我方保证接到开工通知后尽快调遣人员和调配施工设备、材料进入工地进行施工准备,并保证在合同规定的期限内完成合同规定的全部工作.5。我方完全理解你方不保证投标价最低的投标人中标。投标人:大冶有色井巷有限公司法定代表人: 李来运 地 址:湖北省大冶市铜绿山电 话:071453926798508 传 真:07145391445 邮政编码: 435101 二三 年 十一 月 三 日第二章 授权委托书法人代表资格证明书李来运同志,在我单位任董事长职务,系我单位法定代表人。特此证明单位全称(盖章):大冶有色
4、井巷有限公司法定代表人(盖章):日期:附法人单位地址:湖北省大冶市铜绿山矿冶大道1号电话:07145392679授 权 委 托 书黄石国土资源局土地整理中心:兹委托我单位 管志怀 同志,公司副总经理职务,为我方参加贵单位的 黄石市率洲河赛砖瓦厂复垦工程 投标委托代理人。其授权范围为本工程投标相关事宜。附:委托代表人:管志怀,性别:男,年龄:38.身份证号:420221196504166134有效期限:2003年11月6日起至2003年11月26日止授权单位:大冶有色井巷有限公司(盖章)法定代表人: (盖章) 注:1、本授权书是法人授权本单位管理人员参加建设工程招标投标工作的证明。2、本授权委委
5、托书和法定代表人证明书共用,作为招标投标双方参加招标投标工作的法律证明;投标方在投标时作为投标书的内容之一。提交给对方当事人和招标投标管理机构.3、本证明内容必须填写真实、清楚、不得涂改、转让、出卖。第三章 已标价的工程量清单率洲管理区河赛砖瓦厂土地复垦项目单位:元序号工程名称单位工程量单价合价一土地平整15205901推土机推土立方米3740002。027554802土方回填(铺黄土)立方米3175014。124483103排水(深1米)平方米9600000.33316800二道路平整4578801石方开挖立方米1840020.273729682人工挖沟渠立方米580014.6484912三
6、水利工程1011920.491围堤土方回填立方米6110016.329971522砌石工程土方开挖立方米4014.64585。63M7。5浆砌石块立方米25176。234405.754C25混凝土立方米5473。322366.65DN500预制涵管米5098。314915。56钢筋吨0.83118。82495。04四其他项目200001生态防护林棵20001020000.00五合计元3010390。49六降价系数报价元第四章 投标辅助资料报 价 说 明根据现场考察及对招标文件理解,我公司根据自身建设实力和施工经验,按“保本微利、争创名牌精品工程的宗旨,编制了本工程报价文件。1、工程预算编制说明
7、1.1编制依据:本工程预算的编制主要依据黄石国土资源局土地整理中心所编工程招标文件黄石市率洲河赛砖瓦厂复垦工程招标书(2003年8月)及答疑而定.1.2工程量:主体工程的工程量以招标书所提供的工程量为准。1。3材料单价:材料单价采用2003年黄石地区近期市场行情价格结合本工程特点综合取定进入报价.(报价不含取土场购土费报价不含取土场的购土费1.4定额依据:消耗量的取定主要依据全国统一建筑工程基础定额湖北省统一基价表(2000)取定价格。取费标准执行的是湖北省建筑安装工程定额(2000).2、报价说明2.1报价原则:保本微利原则、市场原则、全面响应原则2。2报价依据:报价依据本企业劳动定额、成本
8、定额及管理经验,并结合本预算书、招标文件评标办法而定。投标单位:大冶有色井巷有限公司地 址:湖北省大冶市铜绿山法人代表:李来运电 话:071453926798508传 真:07145391445日 期:二三年十一月三日总价承包项目分解表项目编号: 6.2 项目名称:黄石市率洲河赛砖瓦厂复垦工程编号分 项 名 称单 位工程量单价(元)合价(元)备 注一土地平整15205901推土机推土立方米3740007554801。1平地立方米2992001。855535201。2山地立方米748002。72019602土方回填(铺黄土)立方米3175014.124483103排水立方米9600000。333
9、16800二道路平整4578801石方开挖立方米1840020。273729682人工挖沟渠立方米580014.6484912三水利工程1011920.491围堤土方回填立方米611009971521。1挖土、运土立方米6110014。128627321。2碾压立方米611002。21344202砌石工程土方开挖立方米4014.64585。63M7。5浆砌石块立方米25176.234405.754C25混凝土立方米52366。64.1C25混凝土捣制立方米5273.321366.64。2模板立方米510005DN500预制涵管米504915。55.1DN500预制涵管安米5078。313915
10、.55。2场外运输10006钢筋吨0。83118.82495。04四其它项目20000。001生态防护林棵20001020000.00合计 ¥: 3010390.49 元投标人:大冶有色井巷有限公司法定代表: 李来运 二三 年 十一 月 三 日单 价 分 析 表项目编号: 6。1.11 项目名称: 黄石市率洲河赛砖瓦厂复垦工程 工作内容: 推土机推土(平地) 1102 单 价: 1。85元/m3 编号名称及规格单位数量单价(元)合价(元)备注1直接工程费1000m31792.47 1。1直接费1000m31691.011.1.1人工费1000m3148。80 1.1.2材料费1000m30。0
11、0 (1)(2)(3)(4)(5)(6)(7)(8)1。1。3机械使用费1000m31542。21 (1)履带式推土机75kw1000m31542.21 (2)(3)(4)(5)(6)(7)(8)1.2其他直接费1000m3101.466%1.3现场经费2间接费1000m33计划利润1000m34税金1000m360。053.35合计1000m31852。52投标人:大冶有色井巷有限公司法定代表人: 李来运 二三 年 十一 月 三 日拟投入本合同工作的施工队伍简要情况表1、 名称、地址和通信代码名 称: 大冶有色井巷有限公司 地 址: 湖北省大冶市铜绿山 电 话: 07145392679-85
12、08 传 真: 0714-5391445 邮政编码: 4 3 5 1 0 1 2、 组织机构现场 机构 名称:大冶有色井巷有限公司河赛砖瓦厂复垦工程项目部项目 经理 姓名: 管志怀 技术负责人姓名: 王卫东 投入 员工 人数: 5 2 其中:高级职称人数: 3 中级职称人数: 5 初级职称人数: 4 技 工: 10 3、 最近五年完成的土建施工合同工作量年 份金 额(元)2003312.502002704。312001602。602000500。111999400。004、施工经验列出近期完成的类似工程及正在承建的工程工程名称工程特征承担的工作合同价格(万元)质量评定等级开工和完工年月黄石一门
13、西路二门段危岩体地质灾害防治工程土石方工程土建施工40。80在建2003。10。2003.12.大冶市人民广场工程人防工程土建施工260优良2001。32001.9。黄石市轻工技校土石方工程土建施工38合格200。12-2001。12黄石市江堤加固土石方工程水利工程180合格1999。12。-2000。2。铜绿山矿北露天土石方露采剥1560合格2001.82002.125、施工队伍简介:大冶有色井巷有限公司简介本公司是奉冶金工业部(62)冶基字第1258号文于1963年4月1日成立,隶属于第十五冶金建设公司,全称为第十五冶第十四井巷工程公司.于1981年成建制划归大冶有色金属公司管理,更名为大
14、冶有色金属公司井巷公司1999年11月17日改制为大冶有色井巷有限公司。近四十年的历程,已发展成为集矿山建设、隧道开拓、设备安装、机械制造、工业与民用建筑于一体的国家骨干型施工企业。公司长期从事矿山、隧道、工民建等工程建设,先后建设了30个厂矿及大量的国防军事工程、隧道工程,仅大中型矿山就有22座,国家大型工程项目50项,大型地下硐室60余个。其中包括:大型铁矿武钢金山店铁矿一期工程;大中型铜矿铜绿山铜铁矿,丰山铜矿、赤马山铜矿、冯家山铜矿、李家湾铜矿二期工程、鸡笼山金矿三期工程等;非金属矿红安萤石矿等;军事工程-821、315、8211、大冶人防等工程。隧道工程-黄石市黄思湾隧道工程、深圳市
15、东部供水网络#隧道工程、兰临高速公路新七道梁隧道工程、山西代县雁门关公路隧道工程等工程。还完成国家安排的40多项科研任务,其中三项获国家科技进步奖,五项获省、部奖.并取得了ISO10012确认和ISO9002质量体系认证。公司现有职工1000余人,其中工程技术、经济管理人员264人,高级工程师23人,工程师98人,项目经理38人,其中:一级资质项目经理18人。现有固定资产5600余万元,工程施工设备、机具齐全,机械设备584台套。拥有整体滑动模板、伞型钻架等机械化的多套竖井施工成套设备,有一次钻凿成井的牙轮钻机和分段爆破成井的施工设备;凿岩台车、装岩机、电动铲运机、砼输送泵、砼喷射机、立爪装岩
16、机、梭车、箕斗等平巷、斜井、硐室的机械化配套的施工设备数百台套。还有承建隧道工程、大型土石方工程的爆破技术、装载运输设备,以及锻、压、切、削、弯、卷等金属加工设备和全套电控调试、质量检测仪器等。本公司遵循“质量第一,用户至上、信守合同,讲求信誉”的经营宗旨,竭诚地为建设单位服务。投标人:大冶有色井巷有限公司法定代表人: 李 来 运 二三 年 十一 月 三 日拟投入本合同工作的主要人员表1、姓名: 管志怀 2、出生年月: 1965.4 3、学历: 专 科 4、专 业: 矿井工程 5、职称: 工程师 6。施工经验(1)工程名称:铜绿山矿北露天土方剥离 黄石西塞二门危岩防治工程(2)工程地点: 大冶
17、铜绿山 黄石市 (3)工程特征: 土石方 土石方 (4)合同价格: 1560万元 40。80万元 (5)从事该工程的时间:2001年 2003 (6)担 任 职 务: 项目经理 项目经理 7.中标后拟安排在本工程担任的职务: 项目经理 注:主要人员指二级部门负责人以上的管理人员和关键项目的技术负责人.投标人:大冶有色井巷有限公司 法定代表人: 李 来 运 二三 年 十一 月 三 日拟投入本合同工作的主要施工设备表设备名称型号及规格数量制造厂名购买年份已使用时数检修情况现在何处进场时间反铲挖掘机HDB202台日本加滕99、2000良好租用一台工程开工装载机ZL503台厦门工程98、2001良好公
18、司基地工程开工推土机T2202台厦门工程99、2000良好公司基地工程开工推土机T2204台天津工程99、2000良好租用工程开工自卸卡车东风20t5辆二汽99、2000良好公司基地工程开工空压机3m3/min2台无锡空压机厂2003良好公司基地工程开工风钻ZK-274台2002良好公司基地工程开工离心泵1504台黄石水泵厂2001良好公司基地工程开工离心泵1001台黄石水泵厂2001良好公司基地工程开工投标人:大冶有色井巷有限公司 法定代表人: 李 来 运 二三 年 十一 月 三 日第五章资格审查资料1、企业法人营业执照2、资质证书3、安全资格证书4、质量体系认证证书5、文件第六章 施工组织
19、方案第一节 编制说明及编制依据1。1 编制说明我公司在熟悉招标文件、招标图纸的基础上,组织本次“黄石市率洲管理区河赛砖瓦厂土地复垦项目工程”的投标工作.本技术标是大冶有色井巷有限公司对“黄石市率洲管理区河赛砖瓦厂土地复垦项目工程”投标文件之一,它体现了我公司对本工程的总体构思和部署,是一部对工程质量、工期、安全施工、文明施工等方面进行程序化管理的指导性文件,若我公司有幸中标,我公司将遵循技术管理规定和质量体系文件,在图纸会审后,综合招标方和监理意见,对本技术标作进一步的完善和深化,编制合理的施工组织设计,作为指导施工的技术性文件,以确保优质、高效、安全、文明地完成本工程任务。1。2 编制依据1
20、。2。1黄石市率洲管理区河赛砖瓦厂土地复垦项目招标文件。1.2。2水利水电工程施工组织设计手册VOLII施工技术 水利电力出版社1。2。3爆破安全法规标准选编中国标准出版社1。2。4硅酸盐水泥、普通硅酸盐水泥标准(SL17592)1.2.5地基与基础工程施工及验收规范(GBJ20283)1.2.6土方与爆破工程施工及验收规范(GBJ201-83)1。2。7砌体工程施工及验收规范(GB5020398)1。2.8建筑工程质量检验评定标准(GBJ301-88)第二节 工程概况2.1 工程概述工程名称:黄石市率洲管理区河赛砖瓦厂土地复垦项目工程地点:率洲管理区河赛砖瓦厂招标方:黄石市国土资源局土地整理
21、中心该工程位于黄石市率洲管理区河赛砖瓦厂,项目区面积65.938公顷,项目区复垦后,拟净增耕地面积55.206公顷,占项目区土地总面积的83。72,增加林地面积3.178公顷,森林覆盖率4.82。通过对项目复垦、土壤进行改良,提高耕作质量,改善生态环境。本工程主要工作内容有:土地平整、田间道路、农田水利实施、生态防护林.2。2 工程范围根据设计规划,复垦区内不同颜色的地块分别为旱地、水田、林地,根据规划,旱地按地块结合自然地形推平,地块一般为4060米,水田必须按水流方向依次完全整平63500平方米,坡度不得大于3度,区内的石头山面积应覆土0.5米厚,作为耕作层,上源从区外5公里范围内的指定地
22、点取土。2。2.2 围堤回填工程复垦区南面、东面部分堤段围堤加高,土源选择复垦区外5公里范围内指定的地点取黄土加宽,加高至47。5米,以围堤回填的土方计算工作量,围堤加高至47。5米(黄海高程系)堤面加宽至3米,堤长度1800米,回填土只填内堤,坡角大于45度,包括机械挖土、装土,自卸汽车运土,推土机碾压堤面、修理边坡。2。2。3 机耕路、田间道路工程区内机耕路从东向西一条主干道长1300米,宽3。5米,标高为47.5米(黄海高程),高出的地方开挖,低于的地方回填夯实,开挖后就地回填,开挖多余的土方回填围堤,道路回填不计量。田间路总长8213米,面宽1.2米,依据自然地形路面高出自然地面0.5
23、米即可,全部为填土夯实并结合人工挖沟,余上回填路面.2.2。4 浆砌石、涵管生态林工程浆砌石、涵管主要用于水利工程分部中的沟渠、水渠等项目,采用水泥砂浆砌筑。生态林包括田间生产道旁植树和生态林区绿化。主要工程量表见附表21河赛砖瓦厂土地复垦项目工程量表表21序号工程名称单位工程量单价合价一土地平整1推土机推土立方米3740002土方回填(铺黄土)立方米317503排水(深1米)平方米960000二道路平整1石方开挖立方米184002人工挖沟渠立方米5800三水利工程1围堤土方回填立方米611002砌石工程土方开挖立方米403M7.5浆砌石块立方米254C25混凝土立方米55DN500预制涵管米
24、506钢筋吨0.8四其他项目1生态防护林棵2000五合计元第三节 指导思想与实施目标3。1 指导思想黄石市率洲河赛砖瓦厂复垦工程,工程工期紧、范围广、质量高,对该工程,我公司施工组织的指导思想是:以质量为中心,以ISO9000系列标准为指南,按照我公司的质量手册和程序文件要求,科学地进行组织管理和严格进行过程控制.针对该工程,拟定选配高素质的项目经理和业务能力强的工程管理人员组成项目管理班子,按市场惯例实施管理,并将其确定为公司“项目法重点工程组织施工,优质、高效、安全地建设好本工程。3.2 实施目标3。2.1 质量要求本工程按照国家质量规范标准验收必须达到合格标准。3.2.2 安全要求施工必
25、须保证施工人员及周边车辆、行人和居民生命财产及建筑物安全。防止治安案件发生,处理好工农纠纷,杜绝工亡工伤事故。3。2.3 工期要求根据该工程特点及我公司施工经验,本工程为绝对工期,历时120个日历天。3.2。4 环保要求工程弃碴、污水排放、机械噪音控制及生活垃圾处理均按黄石市文明施工与环保管理办法执行。3。3 项目不转包承诺我公司本着用户至上、信守合同,讲求信誉的经营宗旨,绝不转包工程。第四节 施工部署4.1 总体策划为顺利完成本工程,本承建商将结合工程实际,对该项目实施项目法施工,拟建一支高效精干的施工队伍,配备技术先进优良的机械设备。坚持因地制宜、合理施工、均衡作业,信息微机化、安全质量制
26、度化、决策科学化,来确保工期、质量、安全在合同要求的控制范围内。4.2 施工组织4.2。1项目管理组织本工程将按“项目法”管理方式组织施工,我公司将依据科学管理高效、精干、结构合理的原则,选派具有施工经验丰富、业务能力强、勤奋实干的工程管理人员组建以项目经理为首的项目经理部,代表法人全面履行合同,负责对整个工程施工组织指挥、管理、协调和控制,项目部设项目经理兼书记1名,技术员、施工员、质检员、材料员、安全员各一名。公司对项目进行定期和不定期检查、指导、帮助和服务,确保该工程各项指标达到合同内约定要求。项目部组织机构见图414.2。2劳动力组织根据本合同段工程特点和总工期要求,项目部下设土建工程
27、为主,并辅以爆破人员、司机、维修、后勤人员。施工作业人员见劳动力计划表4-14.3 施工准备为合理安排工程的材料和设备运输,在工程开工前营造一个良好的施工环境,我们将制定一个详细、周密的计划来指导施工准备期应完成的工作。4.3.1施工环境准备4.3.1。1现场勘察了解施工地段、道路、气候.4.3.1.2落实施工现场内的坐标、水准点。4.3.1.3现场平面规划布置.4。3.1。4临时用水、用电线路布设。4.3。1。5 临时设施的施工.4.3。2 技术组织措施4。3.2.1 组织相关人员全面熟悉施工图纸及相关标准图,并进行审查,对图纸上存在的问题,错误矛盾进行汇总。4.3。2.2进行图纸会审,形成
28、图纸会审记录。4。3。2。3进行临时工程设施建设的具体设计。4。3.2.4编制实施性的施工组织设计计划。4.3。2。5编写各种针对性的保证措施.4.3.2.6结合工程施工特点,编写技术管理制度和实施细则。4.3.2。7做好各种材料的检验和试验。4。3。2.8各种仪器设备的测试计量并办理计量合格证书。4.3。2.9备齐必要的参考资料,根据招标合同文件要求,提供给业主或技术员。4.3。3材料准备我方将按合同条款的要求组织和供应材料。每月月底提供下月材料需求计划.对主材,先取样送甲方审定,由甲方提出书面认可,并按照规定进行现场抽检材质质量,检验合格后方可组织材料进场。4.3.4机械准备机械设备的正确
29、选择是保证工程施工顺利进行和保证工程质量的重要条件。根据本工程的特点、规模及安全要求以及质量要求,我公司对主要施工设备进行了合理配置。土地平整:推土机和装载机联合作业对土地进行平整,采用反铲挖掘机挖土自卸车进行装卸回填土方。排水:采用内燃离心水泵进行抽水.围堤土方:采用反铲挖掘机挖土、自卸汽车运土、推土机推平、碾压、找坡整形。浆砌石:采用人工拌合砼施工设备表投标辅助资料中表6.24。4 施工形象进度为优质、高速地完成本标段工程任务,我公司将做好一切开工前的准备工作,根据业主的意见及时进场,并尽量投入施工,在施工中,我公司将采取科学组织,合理配备,平行交叉作业等方法以确保工期及质量.施工形象进度
30、见表42、图42.表41劳动计划表序号工种人数备注1管理人员72电工13汽车修理工24司机145钻爆工26测量工27普通工208炊事员3小计51第五节 施工平面布置依据招标文件提供的工程控制范围,同时按照安全、合理、经济、整洁文明的原则,本承包人根据施工区段具体情况,进行以下布置。5.1 施工用水电施工所用电主要生活用电,可由附近接取,或采取内燃发电,机械施工以内燃动力为主.生活水可打井取水,周边施工水源充足.5。2 施工排水直接排入周边小港5.3 施工通讯工程负责人及管理人员采用移动电话联系。5。4 砼搅拌站由砼量较小,根据现场情况,采取现场人工搅拌砼。5。5 生活办公房屋搭建临时工棚,进行
31、简单规划。施工平面布置见图511、图51施工平面布置见图5-1第六节 土地复垦项目施工方案6。1 整体施工方案根据招标文件要求和地形条件情况,及我公司现有施工经验,现确定整体施工方案为:施工准备工作完成后,排除堤内积水,机耕路开挖、围堤回填工程同时施工,机耕路从东边入口采用反铲挖掘机向里推进施工,借土填方部分用反铲挖掘机取土自卸汽车装运运至现场后用推土机整平、碾压;围堤回填从进口往里施工,取土点采用装载机装土自卸汽车运土至堤段推土机分层整平、碾平、找坡整形;围堤内积水排完后23天,在规划区东北角、东南角水田区各设3台推土机进行水田平整工作,再进入旱地从低向高从东向西推进施工;水田平整后急时组织
32、人力挖毛渠,生产路的回填,水渠采用挖掘机施工(可在机耕路反铲施工完后进行)毛渠、水渠挖出的土方用以铺设生产道路,遇到砌石、管涵工程同时施工,机耕路围堤路施工完后推土机进入西边的水田及旱地施工;场地整平、水利工程完工后再进行人工生态林工程施工。场地开挖、回填主要装备有:T220推土机4台、T320推土机2台,1.0m3反铲挖掘机2台,ZL50装载机3台,20T自卸汽车5台。6.2 路堤施工6。2.1 路堤挖填方案本段挖土路基在现场采用反铲挖掘,借土填方采用反铲挖掘机取土,装载机配合自卸汽车装运至现场后用推土机碾压。6。2。2 土方开挖的要求6.2。2。1 按设计和方案自上而下分层开挖,不得乱挖和
33、超挖.开挖时遇硬土可采用推土机的松土器先松土后挖掘.6.2.2.2 开挖中遇土质性质变化时,应及时修正施工方案及开挖边坡,并报监理工程师批准。6.2。2。3 除设计规定或被定为非用材料外,路基挖方材料场应用于填方,不得任意废弃,并力争做到填、挖、弃合理,废弃材料运至指定回填堆放。6.2.2.4 开挖接近边坡时,应加以控制,避免超挖和边坡失稳:如出现滑塌,应停止施工,并报监理工程师认可.无论因何原因引起的滑塌,均应在采取可以防止进一步滑塌的可靠措施后,再将堆于道路塌方清除,直到挖至工程师指定的边坡或坡度.6.2.2.5 挖方不得在雨天进行,并且应在雨天做好边度的临时防护和场地排水工作。因气候条件
34、使挖出的土方无法按照规范要求用于填筑路和压实时,应停止开挖,直至气候条件转好。6.2。2。6 土方路堑的路槽标高接近施工标高时,应考虑压实而产生的下沉量,并根据实验结果控制标高,避免超挖。挖至控制标高后,路槽标高下的土料应挖松30cm再进行压实。6.2.2。7 深挖路段的土质边坡应按设计和要求放坡,并使边坡稳定,如土层变化时,应修边坡比。路堑开挖完成后,应及时修整边坡和进行边沟,排水及防护作业,避免时间过长危及边坡稳定。土方开挖施工顺序:施工准备测量放样清理现场移挖作填或取土装车分层开挖至施工标高路基检测边坡整修-必要时防护(砌边沟)载水沟竣工验收6.2。3 路堤填筑6。2。3.1 路基填筑施
35、工方案见上述具体施工工艺见51图,依据技术规范,路堤填料中含量小于50%时,按填土路堤施工。6.2。3.1。1 填土路堤施工以200m为一个工作面,采用水平分层填筑法,全断面施工、运土、摊铺平整、碾压、验收各占一个工作面,实行流水作业.每层材料的铺设宽度,应超出每层路堤的设计宽度100cm(每侧各为50cm),以保证修整路基边坡后的路堤边缘有足够的压实度.6.2.3.1。2 填土高度小于0.8小时,对于原地表面清理与挖除之后的土质基底,先将表面翻松30cm,然后平整压实,基压实度不得小于95。6.2.3。1.3 路堤填筑高度(不包括路面厚度)大于0.8m时,对于土质基底,先将原地面整平压实到无
36、轮迹后可填筑路堤.6。2.3。1。4 高填方边坡的施工,严格按设计图纸进行.6。2。3.1.5 路基填筑施工前,先根据路基压实试验确定的松铺厚度计算出每一施工段的用工费,再根据自卸汽车的计斗容量和本段用土量,确定汽车的卸土点,并用石灰在划出方格网,施工时,汽车在指定地点卸土。6。2.3.1。6 填土路基的施工应分层平行摊铺碾压前用平地机整平,然后机械压,不同土质地填料应分层填筑,且尽量减少层数,每种填0.5m。土方路堤填筑至路床顶面最后的压实厚度不得小于0。1m。6。2。3.1.7 任何靠压实设备无法压碎的大块质材料,应予以清除或破碎,使其最大尺寸不超过压实层厚度的2/3,并应使粒经均匀分布,
37、达到要求的密实度。6。2。3.1.8 填土路堤分段施工时,若交接处不在同一时间填筑时,则先填段应按1:1坡度分层留骀阶:如两段同时施工,则应分层相互交叠衔接,其搭接长度不应小于2m。6.2。3.1。9 高填路段完成一段后,应及时进行修坡。路堤回填施工顺序:施工准备-测量放样-清理现场开沟排水或筑堰阻水清理表土或软基处理移挖作填或取土装车分层填筑摊平碾压密边坡修整(边坡防护)竣工验收6.3 场地平整6。3。1 施工方案场地平整采用推土机按标高推平归堆,然后推入回填区,如现场运距超过100米时采用装载机装土自卸汽车运至回填区,然后推土机整平。6.3.1.1 水田平整施工在水田规划区将水田划分505
38、0m方格网测定标高确立平整的标高并设木桩标高,推土机在每个方格网中采用分批集中一次推送法,再整批整批送到卸土区,超过100米运距采用装载机装土自卸汽车运、卸土。6。3.1。2 旱地平整施工旱地根据地形从坡角向上施工形成螺旋状,但坡度不能过大,以便回填种植土,并有一条简易道路通往机耕路.6。3.2 土方调配原则6。3。2.1 应力求达到挖、填平衡和运距最短的原则,还需根据场地地形和周围地理条件综合考虑,必要时可以在填方区周围就近借土,或在挖土区周围就近弃土,这样反而更为经济合理。6.3.2。2 土方调配应考虑近期与后期利用相结合的原则。为工程分批分期施工时,先期工程的土方侨汇额应结合后期工程的需要而考虑其利用数量与堆放位置,以便就近调配,堆放位置的选择应为后期工程创造良好的工作面和施工条件,力求避免重复挖运。6.3。2。3 土方调配应采取分区与全场相结合来考虑的原则。分区土方的余额或欠额的调配必须配合全场性的土方调配。6。3.2.4 选择恰当的调配方向,运输路线,使土方机械和运输车辆的功效能得充分发挥.场地平整施工顺序:施工准备-测量放样-场地平整土方归堆-余土运至填方-摊平-回填
