收藏 分销(赏)

浆砌毛石护坡施工技术措施.doc

上传人:人****来 文档编号:4034952 上传时间:2024-07-25 格式:DOC 页数:6 大小:61.04KB
下载 相关 举报
浆砌毛石护坡施工技术措施.doc_第1页
第1页 / 共6页
浆砌毛石护坡施工技术措施.doc_第2页
第2页 / 共6页
浆砌毛石护坡施工技术措施.doc_第3页
第3页 / 共6页
浆砌毛石护坡施工技术措施.doc_第4页
第4页 / 共6页
浆砌毛石护坡施工技术措施.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

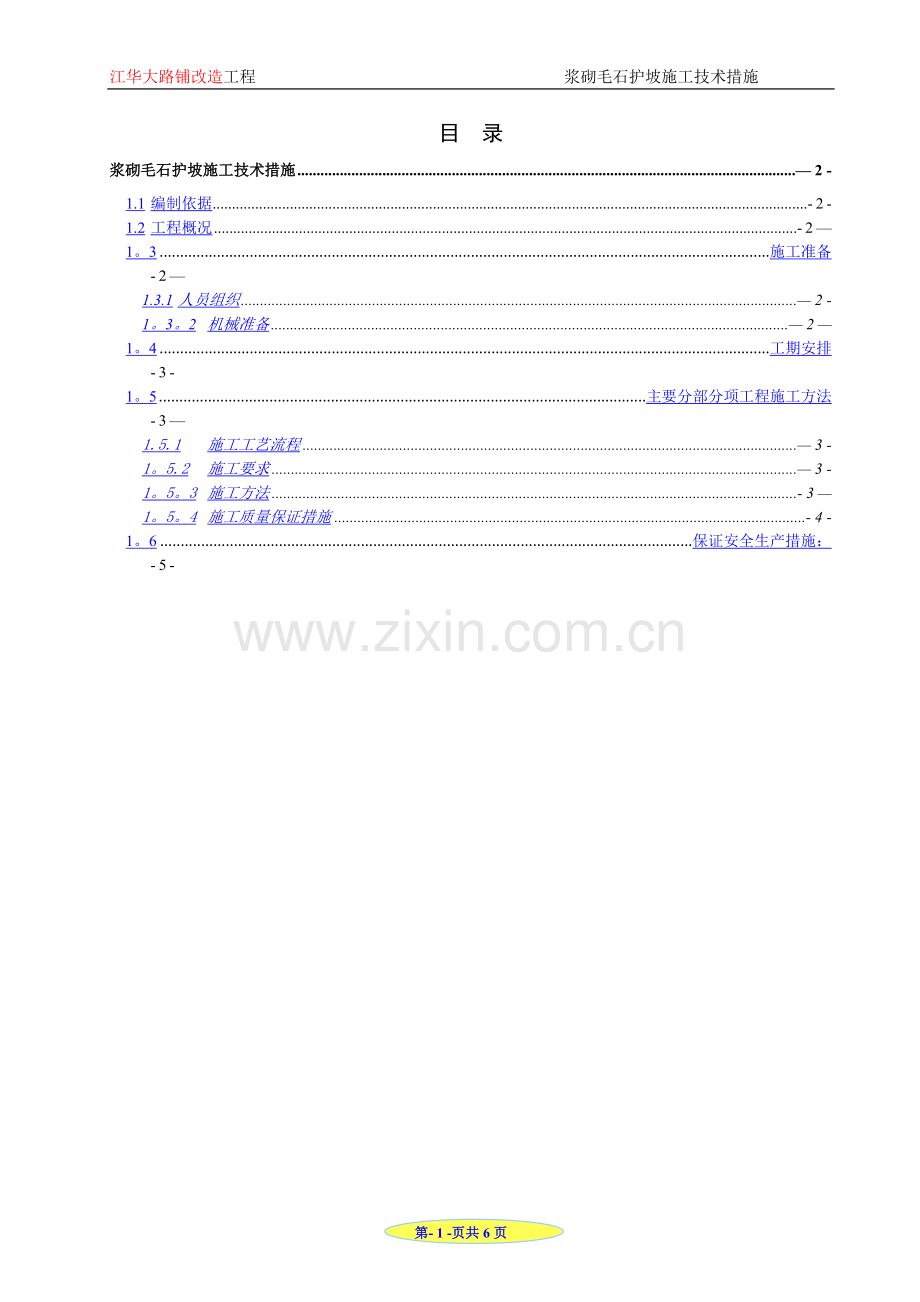

1、江华大路铺改造工程 浆砌毛石护坡施工技术措施 目 录浆砌毛石护坡施工技术措施 2 -1.1编制依据- 2 -1.2工程概况- 2 1。3施工准备- 2 1.3.1人员组织 2 -1。3。2机械准备 2 1。4工期安排- 3 -1。5主要分部分项工程施工方法- 3 1.5.1施工工艺流程 3 -1。5.2施工要求 3 -1。5。3施工方法- 3 1。5。4施工质量保证措施- 4 -1。6保证安全生产措施:- 5 -第- 1 -页共6页江华大路铺改造工程 浆砌毛石护坡施工技术措施 浆砌毛石护坡施工技术措施1.1 编制依据l 岩土工程勘察规范GB500212009l 建筑边坡工程技术规范GB5033

2、02013l 建筑工程施工质量验收统一标准 l 国家电网公司基建安全管理规定 l 工程施工组织设计1.2 工程概况本工程为 箱变工程。据现场实测,护坡长度为84米,护坡面积为230平米,护坡采用浆砌毛石护坡,坡道顶部平台采用1。2米高镀锌钢管作为安全围栏。1.3 施工准备1.3.1 人员组织表1-1施工人员组织表序号姓 名岗 位1技术负责2质检员3测量员4泥工班长1.3.2 机械准备表1-2 施工机械计划表序号机械名称规格型号单位数 量1和灰机台12反铲挖机250台13风炮击台14自卸车台11.4 工期安排根据本标段工程内容,结合工程量和施工特点,为实现合同工期目标,我方计划于2017年10月

3、15日至11月10日期间进行浆砌乱石护坡工程的施工,总工期26天。先进行边坡土方清理然后砌石基座施工等工序交叉施工以确保工程进度按期完成。1.5 主要分部分项工程施工方法1.5.1 施工工艺流程 施工前准备测量放线坡面修整基础开挖砂砾垫层铺设基础、坡面浆砌勾缝砂垫层铺设土工布干砌片石。1.5.2 施工要求单个片石石料厚度不小于15cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿。在角隅处应使用较大石料,大致粗凿方正。石料砌筑时应清洗干净,表面湿润,砂浆应捣实饱满。砂浆应采用小型拌和设备随拌随用,严禁人工就地拌和。所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m.砌筑的平缝

4、应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝.每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑。1.5.3 施工方法1.5。3。1 护坡放样路基填筑成型后,开始边坡的修整,并对坡面进行夯实处理.在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行。1。5.3。2 护坡基础开挖护坡开挖采用人工与机械进行开挖,并严格按照图纸设计尺寸进行开挖。1。5。3。3 砂垫层铺设在护坡基础开挖完成后清除基底松散结构,并进行洒水,在基底平整、密实后即可进行砂垫层的铺设.砂垫层铺设厚度为15cm,铺设平整,密实

5、.1.5。3。4 浆砌片石护坡砌筑(1) 原材料采用水泥:采用进场合格的P。O 42.5R水泥,并且保证使用中水泥存放符合要求。砂子:采用级配良好、质地坚硬、颗粒洁净的中砂。片石:用于浆砌工程的片石强度不得低于30MPa,片石砌筑前必须浇水湿润,并将表面灰尘、泥土冲洗干净.(2) 砌筑 施工时须挂线砌筑,并经常对其复核,以保证线型平顺、砌体平整。 砌体与坡面紧密结合,砌筑片石咬口紧密、错缝砂浆饱满,不得有通缝、叠砌、贴砌和浮塞,砌体勾缝要牢固美观. 根据设计图纸位置设置伸缩缝和沉降缝的尺寸,按设计分段砌筑。 砌缝宽度、错缝距离应符合规定,勾缝坚固、整齐,深度和型式符合要求。(3) 养生应在砂浆

6、初凝后洒水覆盖养生714d。养护期间应避免碰撞、振动或受压.特别是每个工作班结束时要求整体养生一遍,并用水渗透过的麻袋覆盖,在每个工作班开始砌筑前也应将砌体表层砂浆用水浸透,方可开始砌筑.1.5.4 施工质量保证措施1)原材料质量:砂、片石、水泥进场后按规范进行检测,抽检合格后方可使用,严禁使用风化和有水锈的石料。水泥必须附有出厂合格证等质量证明文件;2)严格按施工配合比拌制砂浆,保证计量正确;3)在砌筑基础、骨架时,均采用挤浆法操作;4)砌体的砂浆强度、平面位置、断面尺寸符合设计及规范要求;5)严格按施工配合比拌制砂浆,保证计量正确。现场来料后,及时将原材料按规定取样送试验室确定配合比。现场

7、材料配合比计量偏差不得超过下列数值:水泥和外掺混合材料按重量计为2%,骨料按重量为3,水按重量计为2。 6)在砌筑基础、骨架时,均采用挤浆法操作,拌制水泥砂浆严格计量,每个工点有专人负责计量工作,严格按照施工配合比配料。 7)砌体的砂浆强度、平面位置、断面尺寸、平整度、坡率、砌缝等符合要求,砌体表面必须平顺、圆滑、砂浆饱满且勾缝均匀、平顺、无脱落现象,无通缝、三角缝和瞎缝.1.6 保证安全生产措施: 1、树立“安全第一,预防为主”的思想,对施工有关人员进行安全培训教育,并以班组为单位每周进行一次安全活动。 2、贯彻“管生产必须管安全,“谁主管谁负责的原则,各施工人员和职能部门必须在各自的工作范

8、围内对实现安全生产负责。 3、建立安全生产责任制,制定各工种的安全技术操作规程,配备专职安全员,强化安全保证体系。 4、制定安全管理目标,加强安全管理与安全防护,确保无重伤及以上事故. 5、严格遵守安全施工规范、规程。 6、明确安监员对安全生产具有一票否决权,安监员有权决定停工整改。 7、明确现场安全员职责 (1)、施工现场巡视检查,及时通知有关人员按期消除隐患。 (2)、监督施工人员是否按照安全要求进行操作,对其进行安全技术交底。 (3)、建立安全记录。 8、加强安全教育:安全教育主要是安全意识教育和安全素质教育。工人自我保护的意识和素质,是指工人预防发生意外和意外情况出现时自救的意识和技能

9、。 (1)、认真搞好对特殊工种工人的安全技术培训,并经考试合格后方可持证上岗。 (2)、对进入施工现场的有关人员进行安全教育,经考试合格后方可进入施工现场作业;定期培训各级领导干部和安全干部,开展全员安全法制教育. 9、加强安全检查 (1)、班组进行班前班后安全检查,由班长和兼职安全员进行检查。 (2)、项目专职安全员须进行跟班检查,及时发现问题,及时解决。 (3)、由安全检查小组进行定期安全大检查。 (4)、制定定期安全检查制度,建立安全检查记录. 10、安全技术交底 (1)、实行逐级进行安全技术交底,安全技术交底必须以书面的形式,详细记录交底的内容,交底后要有签名。 (2)、交底内容要对所

10、交底的事物具有针对性。 11、安全标志 (1)、施工现场设置危险警戒区,非工作人员不得擅自进入施工现场。 (2)、绘出现场安全标志布置总平面图,并按安全标志总平面布置图设置安全标志。 (3)、安全标志必须固定、醒目,未经专职安全员的同意,不得擅自移动。 12、高空作业安全措施 (1)、进入施工现场的所有人员必须戴安全帽,高空作业必须系安全带,安全带必须符合有关标准。高空作业严格执行建筑施工高处作业安全技术规范。 (2)、施工前逐级进行安全技术交底,落实所有安全措施和人身防护用品,未经落实不得进行施工. (3)、高处作业中的安全标志、工具、仪表、电气设施和各种设备,必须在施工前加以检查,确认其完

11、好方能投入使用。 (4)、攀登和悬空高处作业人员以及搭设高处作业设施的人员,必须经过专业技术培训及专业考试合格,执证上岗,并定期对其进行体格检查。 (5)、施工作业中对高处的安全设施,发现有缺陷和隐患时必须及时解决,危及人身安全时,必须停止作业.有恐高症的人员不得进行高空作业.13、施工用电安全措施 (1)、施工现场临时用电严格执行施工现场临时用电安全技术规范。 (2)、配电箱、开关箱必须按“三级配电、两级保护”的要求设置;配电箱、开关箱必须符合“一机、一闸、一漏、一箱要求。 (3)、各种用电设备及配电线路必须完好无损,并有安全防护措施.现场电线随时随地检查,防止漏电伤人. (4)、保证接地和接零保护系统完好,安全可靠。 (5)、照明采用专用回路,并设漏电保护。 (6)、建立用电档案。第- 6 -页共6页

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
