1、邛崃市海天永信宾馆二期高低压配电工程投标文件第二卷 技术标部分投标人:四川省岳池县石垭建安总公司(公章)授权代表: (签字或盖章)二一五年十一月二十八日目 录 一、企业简介、资质证书 1.资格声明 2企业法人营业执照、税务登记证书、企业资质文件复印件 3ISO系列认证证书复印件; 4投标人有关资质证书复印件。 5。 项目管理机构及人员证件复印件 6投标人认为应提交的其他资料。 二、施工组织设计 三、质量、工期和安全承诺书 四、售后服务承诺资格声明邛崃市海天永信餐饮娱乐有限公司:下述投标人愿响应你方2015年11月30日的邛崃市海天永信宾馆二期高低压配电工程投标邀请,参与投标,并按招标文件要求提

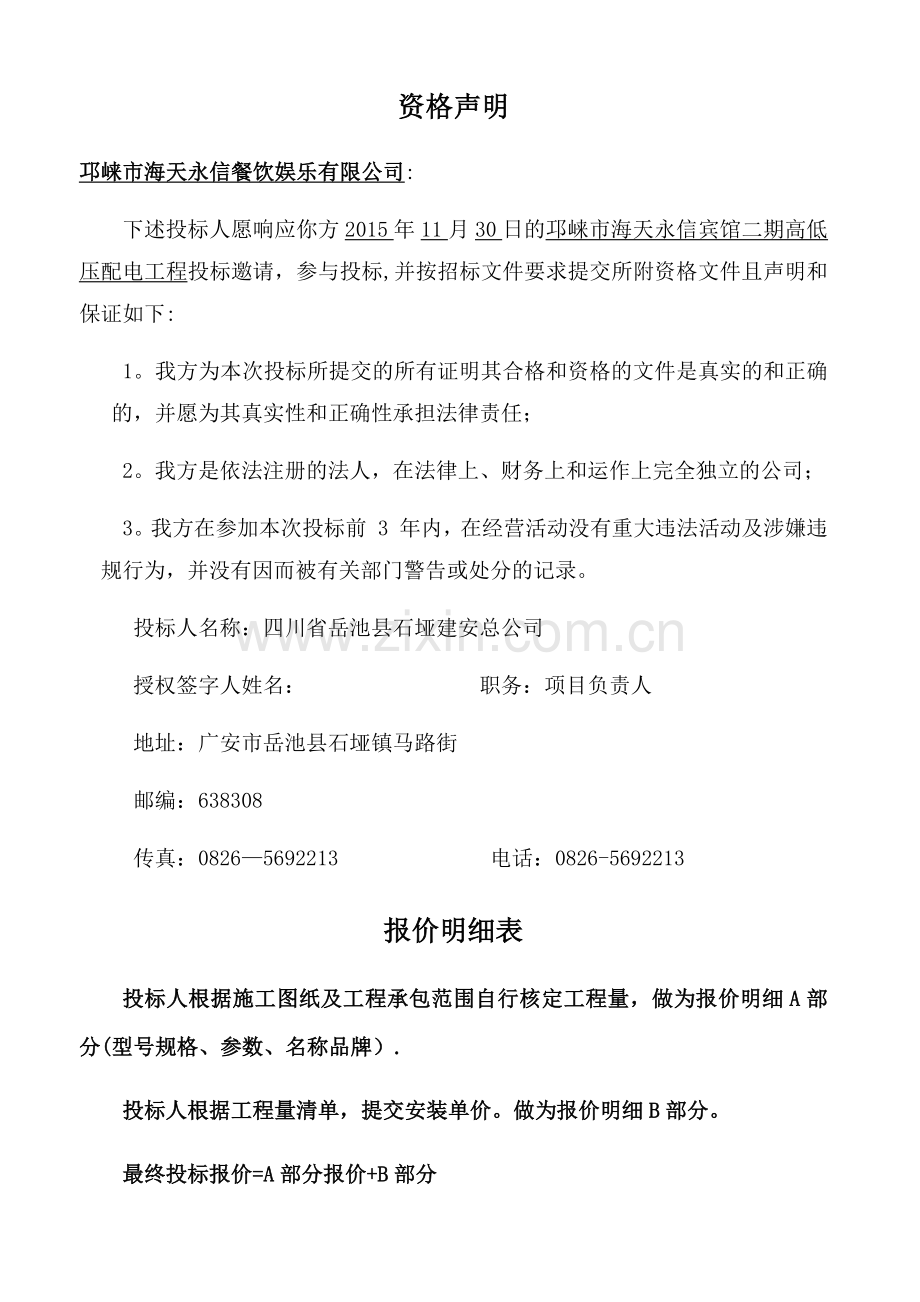

2、交所附资格文件且声明和保证如下: 1。我方为本次投标所提交的所有证明其合格和资格的文件是真实的和正确的,并愿为其真实性和正确性承担法律责任; 2。我方是依法注册的法人,在法律上、财务上和运作上完全独立的公司; 3。我方在参加本次投标前 3 年内,在经营活动没有重大违法活动及涉嫌违规行为,并没有因而被有关部门警告或处分的记录。 投标人名称:四川省岳池县石垭建安总公司 授权签字人姓名: 职务:项目负责人 地址:广安市岳池县石垭镇马路街 邮编:638308 传真:08265692213 电话:0826-5692213 报价明细表投标人根据施工图纸及工程承包范围自行核定工程量,做为报价明细A部分(型号
3、规格、参数、名称品牌).投标人根据工程量清单,提交安装单价。做为报价明细B部分。最终投标报价=A部分报价+B部分邛崃市海天永信宾馆二期高低压配电工程施工组织设计投标人:四川省岳池县石垭建安总公司(公章)授权代表: (签字或盖章)二一五年十一月二十八日目 录第一章 编制说明第二章 工程概况第三章 项目施工管理组织机构第四章 现场安装组织机构第五章 临建设施配置表第六章 基础工程施工方案第七章 电气设备安装第八章 电气调试第九章 调试的方式、程序和保证措施第十章 施工质量管理第十一章 施工技术管理第十二章 文件资料管理第十三章 工程物资管理第十四章 主要施工机械、机具计划第十五章 施工安全及文明施
4、工保证措施第十六章 冬雨季施工方案及保护措施第十七章 保证支付民工工资承诺书第一章 编制说明1.1工程名称邛崃市海天永信宾馆二期高低压配电工程。1.2编制依据1。2.1国家建设部门所颁布的现行规范、规程、规则及有关规定。1。2。2现场踏勘调查所获得的有关资料。1.2.3我单位拥有的科技成果和现有的管理水平,劳力、财力、设备、技术能力以及长期从事市政、交通等工程建设所积累的丰富施工经验。1。3编制原则1。3。1严格遵守谈判文件所规定的各项要求,根据工程的特点,在工期安排上尽可能提前完成。1。3.2坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采用
5、新技术、新工艺、新机具、新材料、新的测试方法。1。3。3合理安排工程项目的施工程序,做到布局合理,突出重点,全面展开;采取平行与流水作业相结合的方式,正确选用施工方法,科学组织,平衡生产;各项目工序紧密衔接,避免不必要的重复工作,保证施工连续均衡有序进行。1。3.4安排施工进度计划时,充分注意各项目,各工序之间的协调和配合,并充分考虑场内交通对施工的影响。1。3。5结合现场实际情况,因地制宜,尽量利用原有设施或就近已有设施,减少各种临时工程,加快准备工作进度.1.3。6坚持自始至终对施工现场全过程严密监控,以科学的方法,实行动态管理,并按动静结合的原则,精心进行施工场地的规划布置,节约施工临时
6、占地。严格组织,精心管理,文明施工创标准化现场。1。3.7坚决贯彻“百年大计、质量第一”的质量方针,建立健全质量保证体系,确保全部工程项目达到国家所颁布的现行工程质量验收标准.1。3。8建立健全安全保证体系,制定安全保证措施和防护措施,坚持标准化作业,确保安全施工.实现消灭重伤以上人身伤亡事故,消灭一切机械设备重大事故和交通责任运输重大事故,创安全生产,文明施工的标准化工地.1。3。10根据国家“全面规划,合理布局,综合利用,化害为利,依靠群众,大家动手,保护环境,造福人民”的环保工作方针,施工期间严格遵守国家和当地所有关于控制环境污染的法律和法规。采取有效措施,防止施工中的有害物质的污染,防
7、止扬尘、噪音等物质对大气的污染,创建文明施工现场。1.4、编制内容及目的1.4。1本工程施工组织设计是严格按照工程谈判范围和谈判文件对施工组织设计要求进行编制的.1。4。2编制目的:为确保工期、质量及安全、成本及文明工地条件,编制出有针对性的施工组织设计(方案),以指导施工顺利地完成本工程项目的建设。大力推广应用新技术、新工艺、新材料,控制工程成本,缩短工期,创建优质工程为目的.1.4.3本着对业主资金的合理利用,对工程质量的高度责任感,针对工程设计特点和功能要求,我们的编制宗旨是确保工程“质量优、速度快、造价低、操作性强”,同时保证施工现场及其周边的良好环境。第二章 工程概况 邛崃市海天永信
8、宾馆二期高低压配电工程外部电源由110KV羊安变电站供的10KV羊部路左线18号杆“T”接一回路至5号楼夹层配电房(线路现场规划);由发电机电流屏至低压出线柜至低压配电房配电柜的线路敷设、系统接线、材料设备采购安装并负责验收通电;系统图2000KVA和500KVA的回路调整至1000KVA上,1600KVA的回路调整至800KVA上,取消1、2号楼的回路;配电房的全部供电系统、电器设备、高低压柜、桥架(包括高压、低压、变配电系统)的深化设计、审查、施工、调试、验收、通电.第三章 项目施工管理组织机构3.1、施工组织机构建立我公司针对本工程的重要性,将组建工程施工项目经理部,进行施工现场管理。项
9、目经理部的职能部门由施工技术部、质量安全部、计划物资部、综合办公室等组成.按照本工程特点组建工程队承担本工程的施工任务。我公司向贵业主承诺:针对此工程项目,我公司推选的项目班子一律持证上岗,并且该项目经理部仅负责此工程,项目经理将对工程质量、工期、安全、成本等文明施工全面负责,各施工管理人员在项目经理的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。3.2工程领导小组本工程列为公司的重点工程,并成立以公司主管生产的副经理为组长,公司总工程师为副组长、技术部门负责人、质安部门负责人、材料部门负责人、设备部门负责人为组员的工程领导小组。3.3工程项目经理部施工管理模式为
10、:继续推行国家建设部颁发的建设工程项目法施工,实行项目目标责任管理,组成精干的项目管理领导班子,按照工程项目内在规律,严密组织技术、质检、劳务、材料、设备、安全等生产要素部门,对工程施工进行全员、全面、全过程的系统综合管理.抽调技术素质精良、能打硬仗的施工队伍投入本工程施工,最终使本工程优质、快速、安全、低耗地建成,为业主提供符合设计意图的优质建筑产品,确保业主的工程投资效益及建筑使用功能。3。4项目管理组织结构划分3.4.1工程技术部全面负责工程施工期间工程各项目技术方案的制订、优化和实施,协助项目技术负责人制定实施工程施工期间的各种重大技术决策,并对所有的技术方案实施情况进行监督;处理工程
11、施工期间有关工程施工的具体技术事务,对项目各作业层进行技术管理与指导。3.4。2劳资财务部负责工程项目的财务管理,劳动人事管理和劳动成本的监督,控制和管理,协助项目部经理进行成本核算、分析、控制和考核工作。3。4.3物资部负责工程的各种建材、设备及零配件的采购和各种施工材料、设备的供应计划、维修保养与使用管理;协助项目部经理进行决策,具体负责现场机械设备的调度。3.4.4质量安全科质量安全管理的具体执行机构,负责有关整个工程施工的全面质量管理与施工安全,并对各基层作业层的安全与质量控制计划和实施进行监督、管理;负责具体处理工程质量与安全事故;协助项目部经理进行管理决策,进行施工质量的终检,协助
12、质量领导小组进行复检.3。4。5计划合同科负责工程统计与预、决算以及工程合同管理、负责施工期间工程承包合同的拟订,谈判及各种有关工程的一般商务事件的处理,记录和信息管理;协助项目部经理进行决策。3。5项目部主要成员岗位职责分工3.5。1项目经理职责3。5.1。1贯彻执行公司的质量方针、目标,明确本项目部各级人员质量安全职责。3。5.1.2负责领导项目部的全面工作,贯彻国家、行业及公司有关施工生产法令、法规、技术规程、规范、规定,确保工程新产品质量,对本项目部的新产品质量负第一责任。3。5.1.3根据公司有关规定,有权对本项目的机构设备和人员配置进行调整,为本项目部的管理、执行、验证工作提供资源
13、保证。3。5。1.4主持本项目部的质量安全工作会议,对公司质量体系在本项目部的运行作出评审,并及时向上级单位报告,接受检查、监督.3。5.1。5按规定许可权确定本项目部的奖尝和惩罚。3。5。1.6组织项目的质量安全检查.3.5。2项目技术负责人职责3。5。2.1按规定组织参与项目施工组织设计及方案的编制、实施;组织项目技术人员学习和预审施工图,参与图纸会审。3。5。2.2制定项目质量安全管理措施、纠正和预防措施,并监督执行,如有重大质量安全问题应立即报公司技术负责人研究处理。3.5.2。3主持隐蔽工程验收,现场质量安全检查,参与分部、分项工程质量评定及交工验收。3。5。2.4参与分包工程施工质
14、量安全检查、验收。3.5.2。5检查、督促项目技术人员办理、收集、整理全套技术资料。3.5。3施工工长职责3.5.3。1参加项目部及上级部门组织的图纸会审,技术交底和安全交底工作。3。5.3。2按国家、行业、技术规程及项目施工组织设计、施工、作业等文件的要求和内容组织施工.3。5。3。3遵守安全作业规定,认真进行施工质量“三检制,对分管的施工新产品质量和安全负直接责任.3.5。3.4积极钻研业务,熟悉本职工作,多提施工合理化建议.3.5。3.5对违反技术、质量、安全等操作规程的作业行为要及时制止和纠正,并有权按规定许可权处置,必要时有权越级上报、申诉。3.5.4质检员职责3。5.4。1按照国家
15、行业技术规范、规程、施工组织设计、核对总和试验、有关程序等的规定,执行材料、设备、工程新产品(含过程新产品)的质量检验工作.3.5.4.2熟悉质量检验工作业务,独立、客观的开展质检工作,对所检验的产品质量负直接责任。3.5.4。3认真填写质检记录和质检报告并签字认可。3.5.4.4参加或协助有关部门做好新产品核对总和试验状态的标识.3。5。4.5有权对质检不合格的新产品禁止放行,对违反规定使用不合格品和放行未经检验的产品人和事,有权越级上报。3。5。5安全员职责3。5。5.1严格执行国家、行业、公司有关安全工作法规和标准,确保施工过程安全生产.3.5。5.2参加安全大检查和安全交底工作,做好日
16、常安全检查工作和交底,对所分管的安全工作负责。3。5。5.3发现不安全因素,及时采取安全措施,按规定发出安全整改通知,并检查其整改效果.3。5.5.4积极提出安全生产合理化建议,促进施工生产的安全性.3。5.5。5对违反安全生产的人和事,有权指正,情况紧急时,可按规定许可权暂停工作,但应及时报告主管领导。3。5。6采购员职责3.5.6。1认真学习和贯彻公司质量方针、目标,执行质量体系文件的规定,做好岗位职责工作。3。5.6.2按照批准的采购计划,做好采购工作,保证采购产品质量,对采购产品质量负直接责任。3。5。6.3对所采购的物资应负责向质检人员,保管人员交接,并协助做好进货验证和入库工作。3
17、.5.6.4执行“采购”要素有关规定,未经批准不允许在非合格分供方采购物资。3.5。6。5严格执行公司采购纪律,自觉遵守有关规章制度,有权拒绝不符合规定手续和采购任务。3.5.7机械管理员职责3.5.7。1严格按照国家、行业的有关规定,做好工程机械设备的管理工作,积极配合本单位租赁或采购机具设备,确保施工机械的性能.3.5。7.2保护机械设备,定期检查维修,确保有效施工。3.5.7。3制定机械管理制度,对操作人员实行岗前培训,挂牌作业。3.5.7.4发现机械故障应立即停止使用并及时检查修理,严禁机械带病工作。3。5。7.5坚持“机械验收合格才能投入使用”的原则,严禁违章操作,遇到恶劣天气,做好
18、部份机械的搬运、储存和防护。3.5。8材料员职责3。5。8。1配合质检员,做好采购物资的进化验收工作.3.5.8。2有关制度和文件规定,认真做好库房物资管理工作,对所保管的物资质量负直接责任。3.5。8.3物资的出入库房,现场应按规定办好交接手续,点清数量,验明质量,如有丢失、损坏应及时报告。3.5。8。4按规定对物资进行分项管理,做到帐、卡、物相符,堆码整齐,高度符合规定,有先进先出要求的执行先进先出。3.5。8.5正确及时填报规定的统计报表,严格执行物资保管纪律。3。5。8.6有权拒收不符合规定要求的物资。3。5.9测量员职责3。5。9.1严格执行国家、行业及公司有关测量工作的法规、技术规
19、程、规定,保证测量工作质量,对测量的成果质量负直接责任。3。5。9.2在测量工作中应按规定项目,测点完成全部测量资料,记录清楚,并签字认可,在规定时间内提高应用。3。5.9。3未经允许,测量人员不能自行变更测量项目和测点数据。3。5。9。4对使用或负责管理的测量仪器设备进行维护,保证仪器设备正常有效工作状态,有周期送检的,应按规定送检。3。5.9.5发现因测量资料可能造成质量事故或返工时应及时通知主管领导并采取纠正措施。3。5。10计量、试验人员职责3。5.10。1严格执行国家计量、试验工作法规,作好本单位的计量、试验管理工作。3。5。10.2建立本单位检验、测量和试验设备台帐和技术档案,做好
20、帐、卡、物相符合。3。5。10.3严格按照检验、测量和试验设备的周检计划,进行设备校准工作。3。5.10。4参与调查处理因检验、测量和试验设备失准导致的质量事故。3.5。10。5接受上级计量部门的监督检查和业务指导,并按规定要求报送有关报表、资料。3。5.10.6有权拒绝和违章使用未检验的测量和试验设备.第四章 现场安装组织机构为保证邛崃市海天永信宾馆二期高低压配电工程顺利进行,确保达到优质、高速、低耗的三优指标,本工程采用项目经理负责制,项目经理由我公司委任和指派,现场组建项目部,全权处理工程建设中的一切事宜,委派的项目经理具有丰富的项目管理经验,项目总工程师具有丰富的技术管理经验,项目经理
21、及项目总工长驻工地,若有事离开需指定委托人。我公司为全力支持和指导项目部的工作,遇见重大问题时我公司行政或技术领导将及时赴现场给予解决。4.1 现场组织机构图土建施工队电气安装队辅助班调试班综合后勤部质安部工程部项目经理:汤秋平项目专工:向中正项目管理机构组成表职务姓名职称执业或职业资格证明备注证书名称级别证号专业养老保险项目经理汤秋平助工建造师二级00199097机电已缴纳技术负责人向中正工程师职称证中级722273008工程已缴纳安全员向中直助工资格证-A120029-已缴纳质检员陈璐助工资格证-Z130203-已缴纳材料员唐静助工资格证1128000500016已缴纳施工员古泽民-资格证
22、-1328000070092-已缴纳4.2 各主要机构职责项目经理部实行项目经理领导下的分工负责制。项目经理全面负责对该工程项目的生产、经营管理,二位工程队长分别负责土建和安装工程的生产,项目专工对该配电工程施工技术工作全面负责.各职能科室各负其责,做到责、权、利结合。真正做到高效益、高质量地完成本项工程的施工任务.4。2.1职责和权限4.2.1。1项目经理:(1)在公司经理领导下,为负责该项工程施工的总指挥。(2)负责组织贯彻公司安全方针、质量方针、进度目标,落实工程项目的安全、质量和进度管理措施。(3)组织贯彻执行公司质量手册和程序文件的规定,确保质量体系有效运行。(4)组织项目履约合同评
23、审.(5)参加内部质量审核。(6)履行项目质量计划规定的其它职责。(7)对本部门的工作全面负责。4。2。1。2 工程部 (1)负责保障项目按合同进度实施,工程量的内部审核及对外报审。(2)工程信息、合同管理。(3)与施工有关的组织与协调。(4)负责施工、材料的管理及自购材料的采购管理.4。2.1。3 质安部(1)负责编制和报审重大技术方案及合理化建议及工程质量检查、控制、验收。(2)收集整理技术文件和竣工资料,参与并指导施工。(3)负责工程质量检查、控制和验收。(4)职工生产和生活的安全管理。4.2.1.4 综合后勤部(1)负责项目财务预、结算及成本控制等财务工作。(2)负责工程后勤、生活等。
24、4。2。1。5 土建施工队:负责主辅生产设施的建筑施工.4。2。1。6 电气安装队:负责电气设备安装,临建设施和施工机械电气维护。4。2.1。7 调试组:负责配电工程电气设备的调试,并指导运行维护人员。第五章 临建设施配置表根据本工程布置情况并结合本工程安装的特点,按就近、从简、可行的原则,在施工的场地内,拟建施工生产区、设备材料库及风、水、电供应设施。5.1 施工用气、水、电5。1.1 施工用气根据用气情况,临时生产区配一台适当容量的移动式空压机,以满足施工期间需要。5.1。2 施工用水施工用水包括施工机械用水、消防用水、生活用水、实际施工临时生产用水。本工程施工和生活用水,采用场镇临时供水
25、。5。1。3 施工用电施工用电包括施工机具电耗、施工区照明电耗、生活区照明电耗、试验设备电耗等。本工程施工的电源由就近的低压线路上T接.5.2 交通我方在施工期间对外的运输公路,按规定自行缴纳养路费等各项费用,遵守交通法规,注意避免损坏公路,若损坏应负责修复或赔偿。5。3 施工通讯施工期间对外通讯以电话为主。为提高办公自动化水平,在办公室拟配备计算机两台,打印机、数码像机各一台。临建工程平面布置图后附第六章 基础工程施工方案6.1 测量放线6.1。1 由测量人员组成测量小组,配备经纬仪、水准仪等仪器,自进场开始,配合工程进度,逐层控制放线。(1)根据建设单位提供的放线基准点,计算出开挖点深度;
26、(2)所有测量成果均需如实完整记录入测量手簿。6。1。2 轴线和标高的控制(1)轴线控制 本工程轴线控制依据规划院测定的红线及总平面。用经纬仪测定各设备基础的定位轴线,并校核边长和夹角。其误差必须符合规定。(2)标高的控制 根据甲方提供的水准点为基点,在开挖面上建立起水准网点,严格控制基础标高。整个工程轴线应用控制桩做明显标记,轴线间距误差不得大于1/ 5000。(3)统一量具 为了保证放线准确,整个工程的放线使用统一的一把大钢尺,一把小钢尺,没有特殊原因,中途不要更换量具,这两把钢尺要专尺专用,只用于控制轴线标高,一般性的测量用另外的量具。6.2 基础施工工艺流程6。3 分部分项工程施工方法
27、及要点6。3。1 土方工程施工方法 1、施工方法 本工程基坑深度为1。0m-1。4m,由于土方工程开挖量较小,所以采用人工挖土方至基底.考虑到本工程可能在土方施工中会出现局部超深的情况,且本工程土方开挖可能出现降雨,容易造成垮方,所以开挖基槽若超过1.4m深时按1:0。3的坡度放坡.在土方工程进行时由于要浇砼基础涉及砼时搅拌问题,应在搅拌机处设排水沟,防止搅拌机处水流向槽坑造成垮方.施工前,对场地内的地上管道以及高压水管的情况必须了解清楚,并编制安全施工技术措施。工地上的沟坑应设有防护,跨过沟槽的通路应有渡桥.夜间必须有充足的照明. 挖方人员必须先经过安全技术交底,挖土方法由上至下,倒退梯步型
28、挖掘,严禁挖“神仙土”.施工人员随时督促检查,防止事故的发生。 标高及槽坑宽度的控制方法:待基础挖至距基底20cm时,用水平仪检查。抄出水平控制桩标高距基底50cm。桩的距离为2m,转角处必须设置。并向工人交底控制桩向下挖土的深度,当挖至基底后(留10cm不挖),用线拉出所有的轴线,检查槽底轴线两边的宽度是否符合设计要求,检查无误后,通知建设单位,设计单位,监理单位,地堪和质监部门,提出解决方案,在依据所提出的方案解决,达到设计要求后再清底方可进行下一步工序施工。 2、基础施工要点: 混凝土垫层浇筑前应进行验槽,检查轴线,基坑(槽)尺寸及土质是否符合设计要求,同时清除浮土、积水、杂物等。 垫层
29、混凝土在验槽后浇筑,减少地基土裸露时间,垫层混凝土采用平板振动器振捣,要求表面平整.垫层达到一定强度后,在其上弹线、砌砖。混凝土圈粱浇筑前,应清除干净模板上的的杂物和油污。上部插筋与基础钢筋网片用垫块隔开并用铅丝绑扎定位,浇筑过程中应随时检查,避免位移。圈粱浇筑完成后,安排专人做好养护工作。6。3。2 轴线、标高、垂直度控制 A、标高:根据城市水准点引测到现场,确定0。00标高,每层施工时,根据0。00标高用水平仪,长钢尺,引测至各控制点,用水平仪校测,防止累计误差的产生。B、轴线、垂直度控制:本工程中的设备基础,垂直度控制非常重要,派专人负责,轴线的投测及标高控制,同时由项目专工会同专业工长
30、进行复测.6.4.3 模板施工1、模板选型根据本工程结构特点,采用木模,钢管加固。2、模板制作及配备模板的配备数量根据施工工序、面积、操作工人的人数,施工进度等因素综合考虑。 3、模板安装模板安装应按以下要求进行:(1)按配板设计循序拼装,以保证模板系统的整体稳定;模板安装质量应符合施工规范要求。(2)配件必须安装牢固,支住和斜撑下的支承面应平整垫实,要有足够的受压面积;板下之立柱用木板支垫,以保证支架牢固;(3)支柱应有足够的水平撑和剪刀撑,以确保支撑系统的刚度和稳定性。 4、质量要求及措施(1)柱模板在安装完毕后,需用铅锤再次吊线校核,超过要求的用千斤或花蓝螺栓校正后再用支模架固定牢靠.(
31、2)在浇注砼前,应检查加固支撑扣件是否拧紧,拧紧螺栓的扭矩控制在50N。m。(3)模板的安装必须按照规范GB5020492第2、3、9条现浇结构模板安装的允许偏差的规定。(4)模板与砼接触面应刷隔离剂,禁止采用油质隔离剂,严禁隔离剂污染钢筋及砼接槎处。(5)模板侧模的拆除应在砼强度达到1N/mm2,其表面及棱角不因拆除而损坏后,方可拆除.(6)模板拆下后应及时清理并按规格堆放整齐,以备上层使用。6.3.4 钢筋工程为了保证钢筋工程的质量、工期、安装生产必须做好以下几个方面:1、设计要求(1)本工程所用钢筋:为一、二级钢筋,预埋铁件钢材为A3F。(2)在施工中,当钢筋品种、规格不齐需代换时,应先
32、征得设计单位或技术主管部门的同意并办好核定资料后,方可代换.(3)所有箍筋均为封闭式箍筋,其弯钩为135,平直长度不小于10d;施工图中箍筋的设置及组成形式除现行的施工规范要求外,还应满足设计图纸中的具体要求。(4)钢筋接头采用焊接连接。钢筋的锚固,接头位置均为满足现行国家规范和设计要求;钢筋焊接接头范围同箍筋间距不应大于10mm。2、质量保证措施(1)施工前要认真学习图纸,了解设计意图,明确各部位钢筋的基本受力情况,结合规范针对不同部位钢筋弄清规格、数量、形状、尺寸、锚固长度、接头数量及构造要求,然后再进行放制大样。(2)钢筋放样后,必须严格按照规范、施工图进行审核,并试制检查无误后,方可进
33、行大批生产,以减少返工浪费.(3)对进场的钢筋要严格把好质量关,每批进场的钢筋必须有出厂资料合格证明书,并经现场抽样试验合格后,方能使用到工程中去。(4)钢筋的规格、形状、尺寸、数量、搭接锚固长度、接头设置必须符合设计要求及验收规范的有关规定.(5)钢筋绑扎好后,通过自检、互检、专业检后,会同质检部门检查,同时办好隐蔽检验记录,合格后方能浇筑砼。(6)在混凝土浇筑过程中,严禁随意踩踏钢筋,人行通道上应铺设走道板。(7)浇筑砼时,必须安排两人以上的钢筋工值班,以便随时校正钢筋。3、钢筋堆放、加工、安装措施(1)本工程应保证钢筋的按时按量供应,确保工期。(2)钢筋在储存时,必须保留标牌,并按级别、
34、品种分规格堆放整齐,钢筋与地面之间应垫不低于200mm的底模或搭设钢管架,对于数量较大,使用时间久 钢筋表面上加覆盖物,以防钢筋锈蚀和污染.(3)钢筋制作必须严格按照钢筋牌上的规格、数量、形状进行,其制作工艺和质量必须满足(砼结构工程施工及验收规范)的有关规定,制作好的成型筋要分规格、部位进行挂牌堆放,以免现场混用.(4)由于交叉较多,在绑扎时,一定要先根据施工图用尺划线,以确定钢筋的摆放位置.(5)在板中如有孔洞时,必须严格按照设计图级上的要求对孔洞进行加强措施.预埋管道应保证钢筋的位置正确,预埋管不能垂直于构件受力方面埋设。(6)钢筋绑扎好后,严防车压人踩,以保证钢筋的正确位置.4、钢筋定
35、位、固定措施(1)钢筋绑扎好后,一定要检查钢筋是否定位、固定,达到规范及设计要求.(2)所有钢筋保护层都采用与砼强度等级相同的砼垫块来保证,其间距不大于1000mm。6。3。5 砼工程1、作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好,使用木模板部位应浇水使模板湿润,柱子模板的扫除口应在清除杂物及积水后及时封闭。2、砼的供应:(1)根据本工程施工线路较长的特点及考虑到环境保护问题,故采用集中搅拌,配备一台350L搅拌机满足砼生产能力.(2)砼运输,在基础施工时采用拖拉机运至所需相应集聚地点,并直接用斗车推运至所需浇注部位;且作好运输道路平整
36、、安全。(3)在运输及浇注砼时,必须采取相应措施,以防止钢筋走位.(4)添加防冻剂,以免砼在制备和浇筑,养护过程中发生冻融破坏.3、砼浇筑与振捣的一般要求:(1)砼用人工铲入模内:(2)浇筑砼应分段分层连续进行,浇筑层高度最大不超过50cm。(3)使用插入式振捣器应快插慢抽,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实,移动间距不大于振捣作用半径1。5倍(为3040cm),振捣上一层时应插入下层5cm,以消除两层间的接缝。表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。每一振点的振捣时间以表面出现浮浆为好.(4)浇筑砼应连续进行.如必须间歇,其间
37、歇时间应尽量缩短,并应在前层砼凝结之前,将后层砼浇筑完毕.间歇的最长时间应按所用水泥品种、气温及砼凝结条件确定,一般超过2h应按施工缝处理。(5)浇筑砼时应常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的砼凝结前修正完好。4、砼取样:采取在砼的浇筑地点随机取样制作,现场养护室养护,然后28天送建筑质量检测中心检测,按时发出实验报告,进行砼强度评定.试件的取样要求如下:(1)每拌制100盘且不超过100m3的同配合比砼,取样不得少于一次;(2)每工作班拌制的同配合比的砼不足100盘时,取样不得少于一次;(3)同一单位工程每一验收项目中同配合比
38、的砼,取样不得少于一次;每次取样至少留一组试件,每组试件为三个且在同盘中取样制作.拆模控制及特殊部位的砼控制取样组数,根据施工需要确定作同条件养护。养护期作好砼的保温防冻措施。5、养护:砼浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持砼有足够的润湿状态,养护期一般不少于7昼夜。6。3。6 砌体工程施工1、砂浆及材质要求砂:采用中砂,过筛,不得含有草根杂物,含泥量小于5。水泥:采用32.5#,添加防冻剂。水:饮用水搅拌:机械搅拌,稠度 8 10cm,搅拌时间从下料完后算起不少于1.5分钟。材料用量严格按试验室测试的配合比准确称量。砖:按设计要求采用标砖,每批进场砖量,按规范规定抽样,
39、复核其强度,合格手才能使用.2、砌砖: (1)砌砖前,先根据砖基础位置,弹出砖基础轴线及边线,开始砌筑前先进行摆砖,排出灰缝宽度。在同一墙面上各部位的组砌方法应统一,上下一致.(2)砌砖前,应先在四大角立皮数杆,皮数杆划有砖的厚度、灰缝厚度。皮数杆竖立于砖基础的交接处,间距不大于15m,立皮数杆时要用水平仪抄平,使皮数杆上的标高位于设计标高上。(3)根据皮数杆下面一层砖的底标高,拉线检查基面,如第一层砖的水平灰缝大于20mm,应先用细石砼找平,严禁在砌筑砂浆中掺用细石代替或用砂浆垫平,更不允许砍砖合子找平。(4)准备好所需的材料及工具、施工中所需的预制过梁、拉结筋的预埋铁件等必须提前制作好及时
40、送到现场。砖应提前浇水湿润,含水率为1015%.目测:将砖切断四周吸水深度1。5cm即可,严禁干砖砌筑。当天砌好的砖砌体应加盖防冻物,以防霜冻。(5)砌砖时先拉准线,砌块依准线砌筑,砌筑方法采用“三、一法,“一铲灰、一块砖、揉一揉”的操作方法.使其水平灰缝的饱满度达到90%以上,竖缝采用挤浆法或加浆法,严禁用水冲浆灌缝.(6)砖基础的水平灰缝厚度和竖向灰缝宽度一般为10mm,但不小于8mm,也不大于12mm。(7)墙中留置的过人洞,其侧边交接处的墙面不小于50cm,洞口顶部设置过梁.(8)砌体每天砌筑的高度以不超过1.8米为宜,墙中的洞口、管道、沟槽和预埋件应在砌筑时正确留出或预埋,宽度30c
41、m的洞口面应设置过梁。(9)材料的运输采用手推车作水平运输。(10)墙体砌砖采用定型架管组装的内脚手平台(根据现场尺寸可临时组装)上铺脚手板.(11)砌体施工前,必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后,方可施工。(12)及时清除建筑垃圾,做到人走场地清。6。3.7沉降观测点的设置为了观察对设备基础的沉降变化情况,应在建筑物四周面设置永久生物体沉降观测点,每月进行一次观测,直至竣工移交建设单位。6.4 与其他施工的配合各工种在施工前必须熟悉施工图,参加施工图会审,在施工前各专业应进行协商工作,以确定一个最佳的施工交叉程序。对
42、各专业比较集中的部位,应根据各专业的走向和位置绘制出平、剖面图确定各自所占的空间位置,以确保施工的准确性.6.4。1 各工种配合(1)管道、电气安装的配合.各施工员本着小管道让大管道的原则,确定和调整本工程管道、电气线路走向及支架位置,以便为其他工种创造施工条件。(2)安装随土建穿插施工,做好前期的准备工作,配合土建进行埋预留工作,并做好防雷接地的施工。(3)安装人员配合土建施工进行电气部分的预留预埋工作,对已拆模的砼预留预埋件进行清理和校正工作。(4)安装积极配合土建进行穿线、安装器具等工作.所有灯具、器具均应完成并分区进行试验。照明灯具和配电设备使用临时电源进行调试工作,配合土建收尾完成交
43、工。6。4.2、安装与土建的配合(1)预留预埋。预留人员按预埋图进行预留预埋必须尺寸、位置正确,预留中不得随意损伤建筑钢筋.一旦发现在错、漏、堵塞或设计增加的埋管,必须与土建队商定后处理.(2)在土建施工时配合进行安装留孔,安装时由土建给定标高基准,电气预埋件施工完毕后,土建再作保护措施.(3)施工用电及场地使用配合因施工人员多、穿插作业多,对施工用电、现场交通及场地使用,应在土建统一安排下协调解决,以达互创条件为目的.(4)成品保护的配合。安装不得随意在土建墙体上打洞。因特殊原因必须打洞,应与土建协商,确定位置及孔洞大小。安装施工中应注意对墙避免污染.通过工程建设单位与施工单位协调共同搞好安
44、装成品保护,土建施工人员不得随意搬动已安装好的管、线路,不得随意取走预埋管道管口的管堵。第七章 电气设备安装7.1 概述工作范围:变压器、低压配电箱等工程,从设备催货、检验、运输、安装(含预埋件)、调试、试运行直至移交的全部工作。7.2变压器安装变压器是本配电工程最重要的电气设备,其安装质量直接影响到攀超新址的安全运行,因此安装前, 变压器的运输、起吊和安装,一定要编制周密的施工方案,并进行技术交底,严格按规程规范施工,以确保安装质量。7。2.l 安装流程变压器安装流程设备清点检查验收附件检查设备就位附件安装接线电气试验调试试运行7。2。2 变压器的卸车和运输就位变压器在安装位置卸车,使用吊车
45、安装就位。7.2。3 设备检查按照制造商的安装说明书,参照国家标准进行检查。处理的每个项目均由制造商现场技术人员签字认可,并作好记录。检查应符合规范及制造厂要求。7。2.4 附件安装严格按照制造厂的安装说明和国家标准进行附件安装。7。2.5 现场试验变压器安装完毕后,按照安装说明书并参照有关规定进行现场试验,试验时间,试验人员、试验结果应作好详细的记录。7。2.6 接地及现场清理(1)将变压器按要求可靠接地;(2)拆除现场的临时设施、设备,清理干净变压器安装现场场地。7.2。7 竣工验收变压器安装、检查、试验完毕且通过 72 小时试运行,满足合同文件规定的技术要求后,安装承包人申请办理竣工交接验收。验收时,安装承包人将向业主提供下列资料和文件:(1)设计变更部分的实际施工图(2)设计变更的证明文件(3)制造厂提供的产品说明书、出厂试验记录、合格证件、安装图纸等技术文件(4)安装技术记录及单元工程质量评定表(5)电气试验记录7.2.8 质量控制
